٢٧ أغسطس ٢٠٢٥
الفيديو الرئيسي
التقرير الهندسي

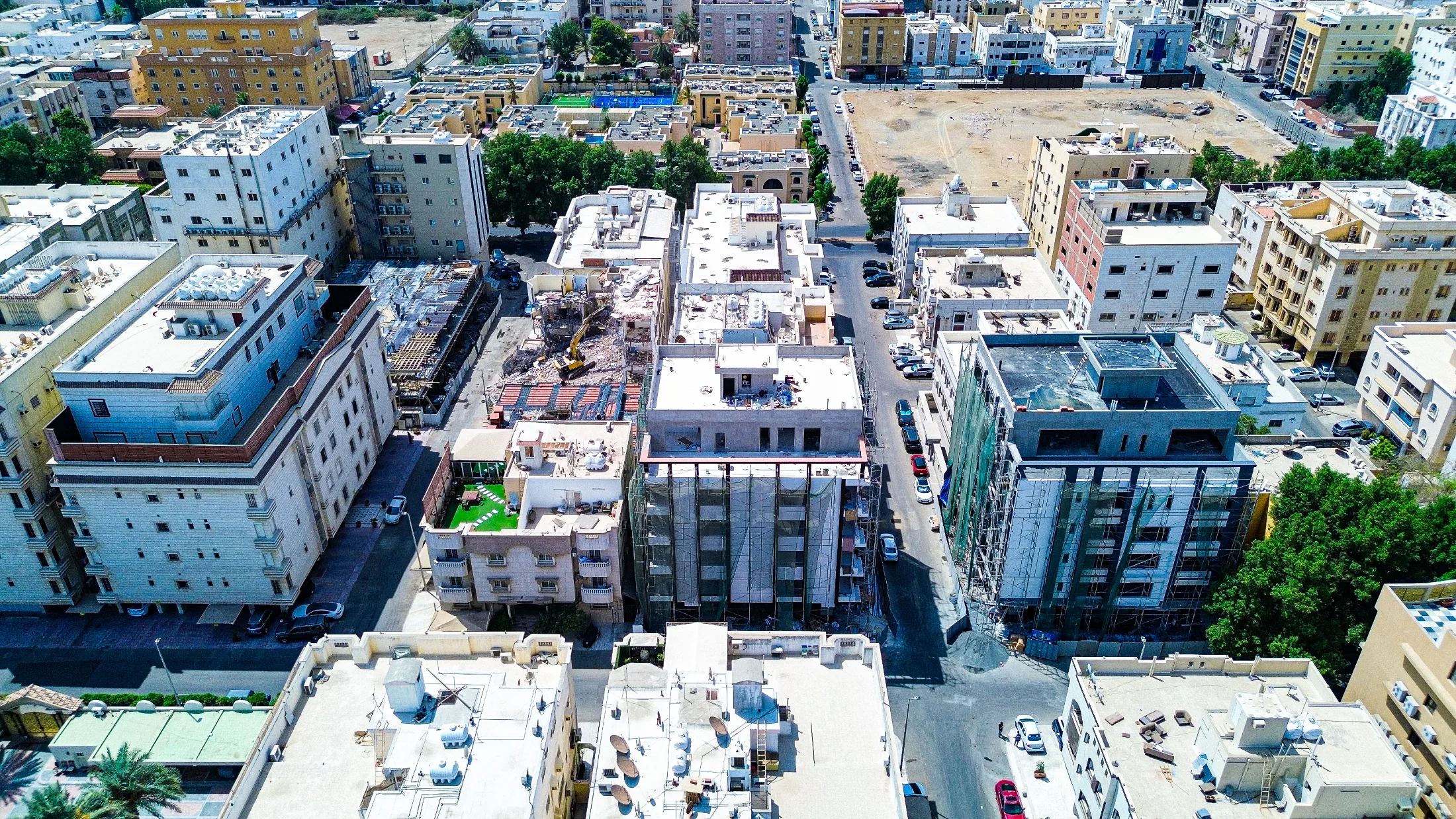

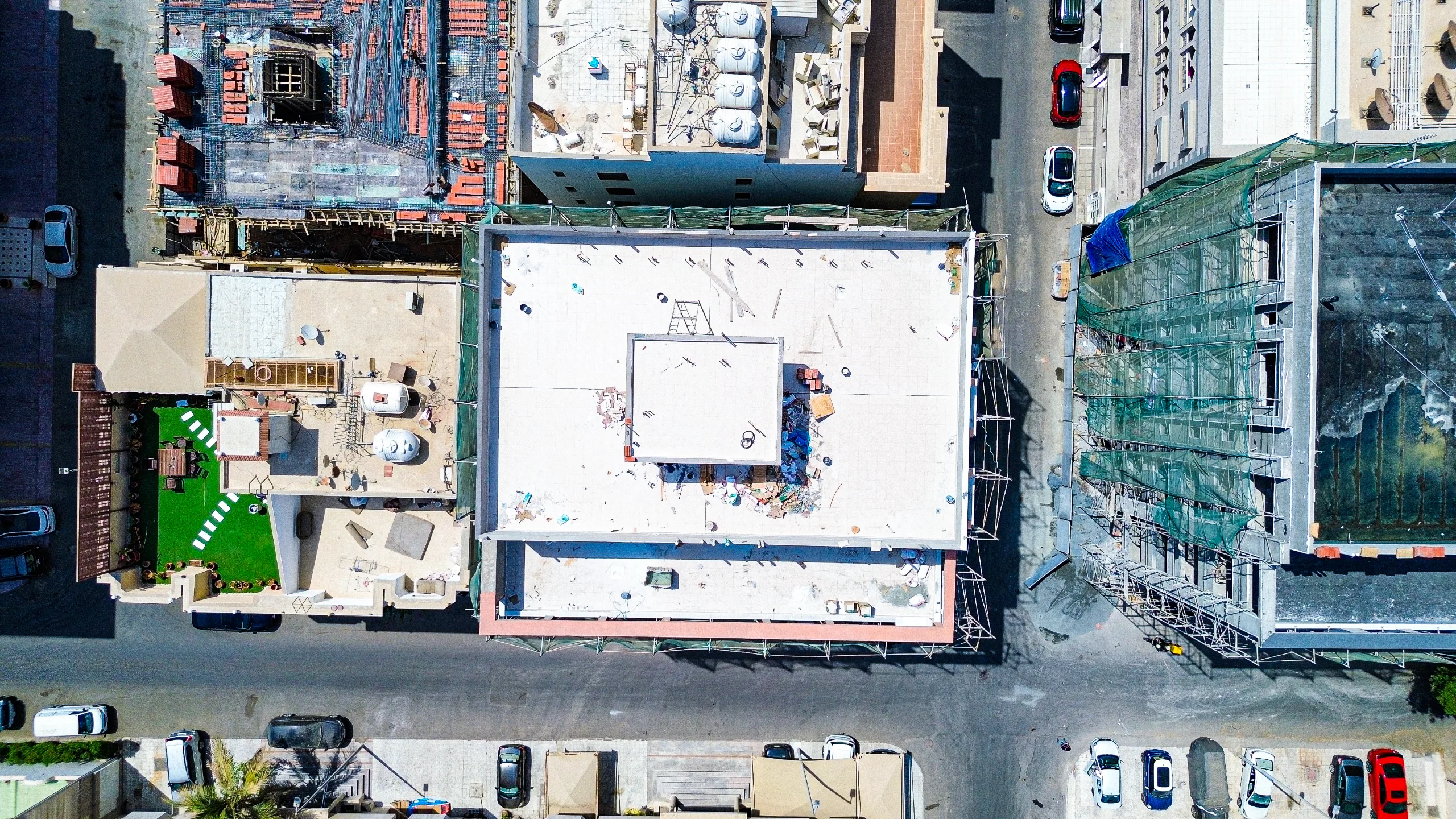

التغيّرات المرصودة

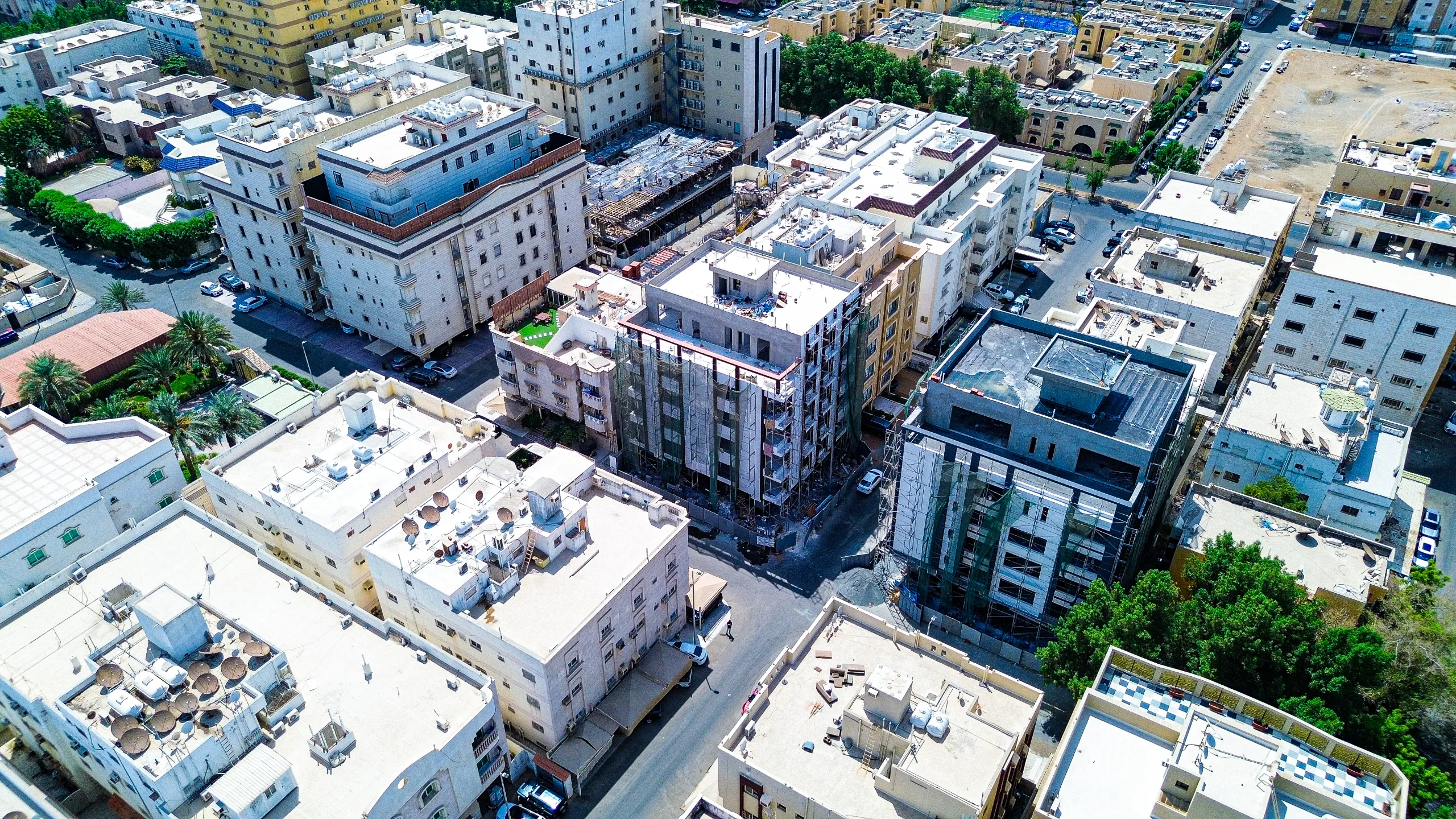

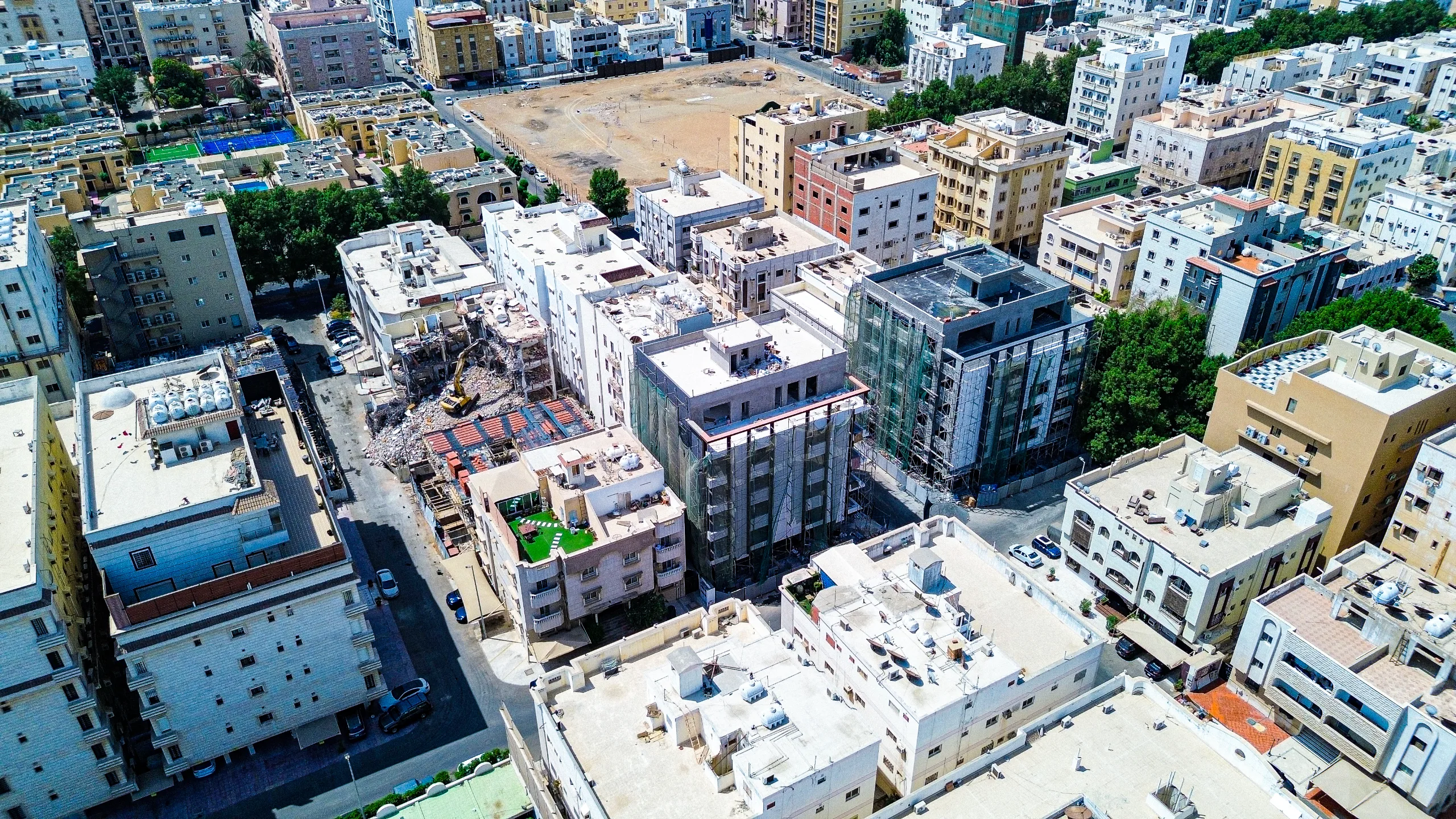

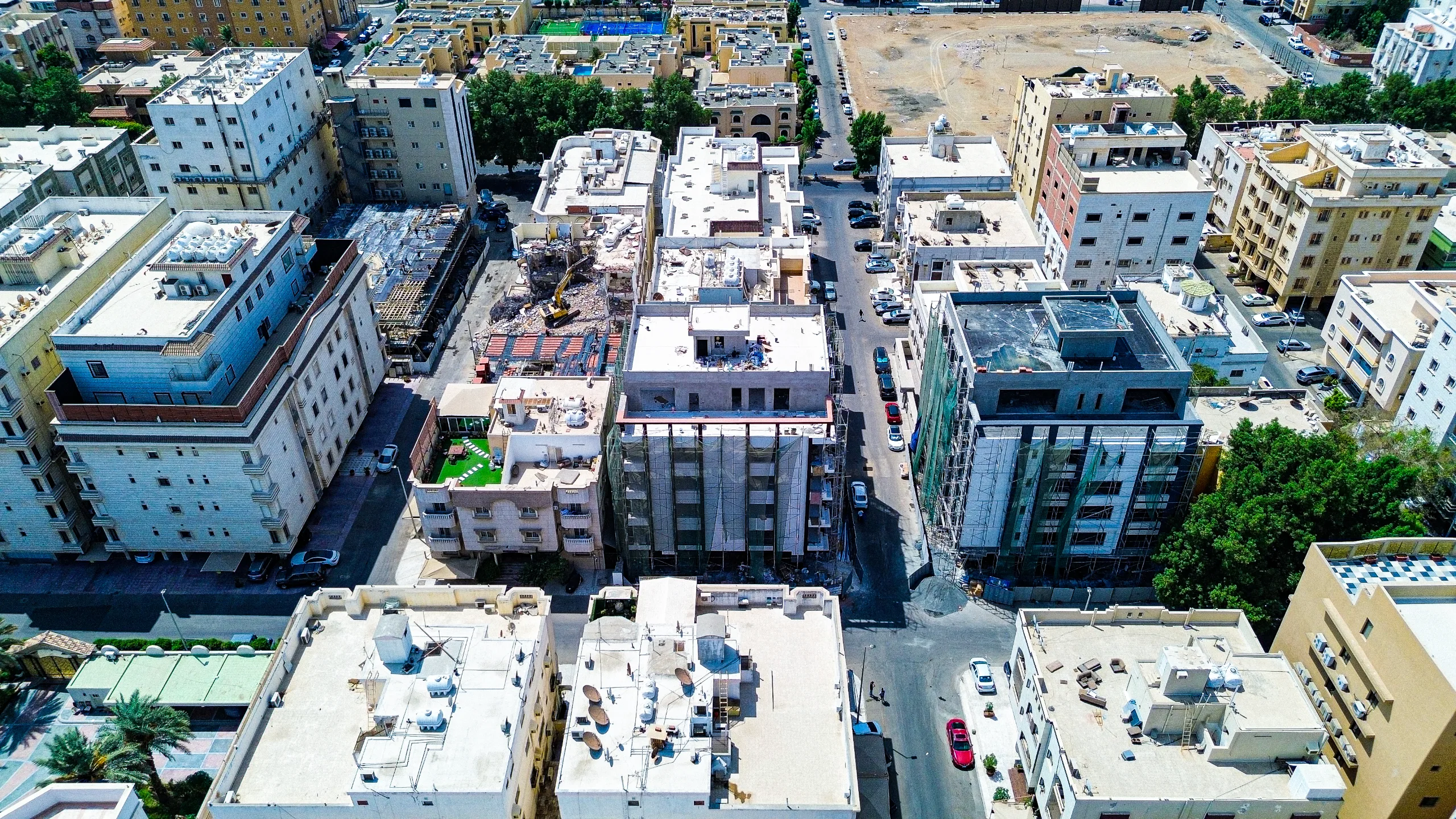

اكتمال الهيكل الخرساني بالكامل للمباني وتظهر أعمال المباني (البلوك) منتهية في الأدوار المتكررة.

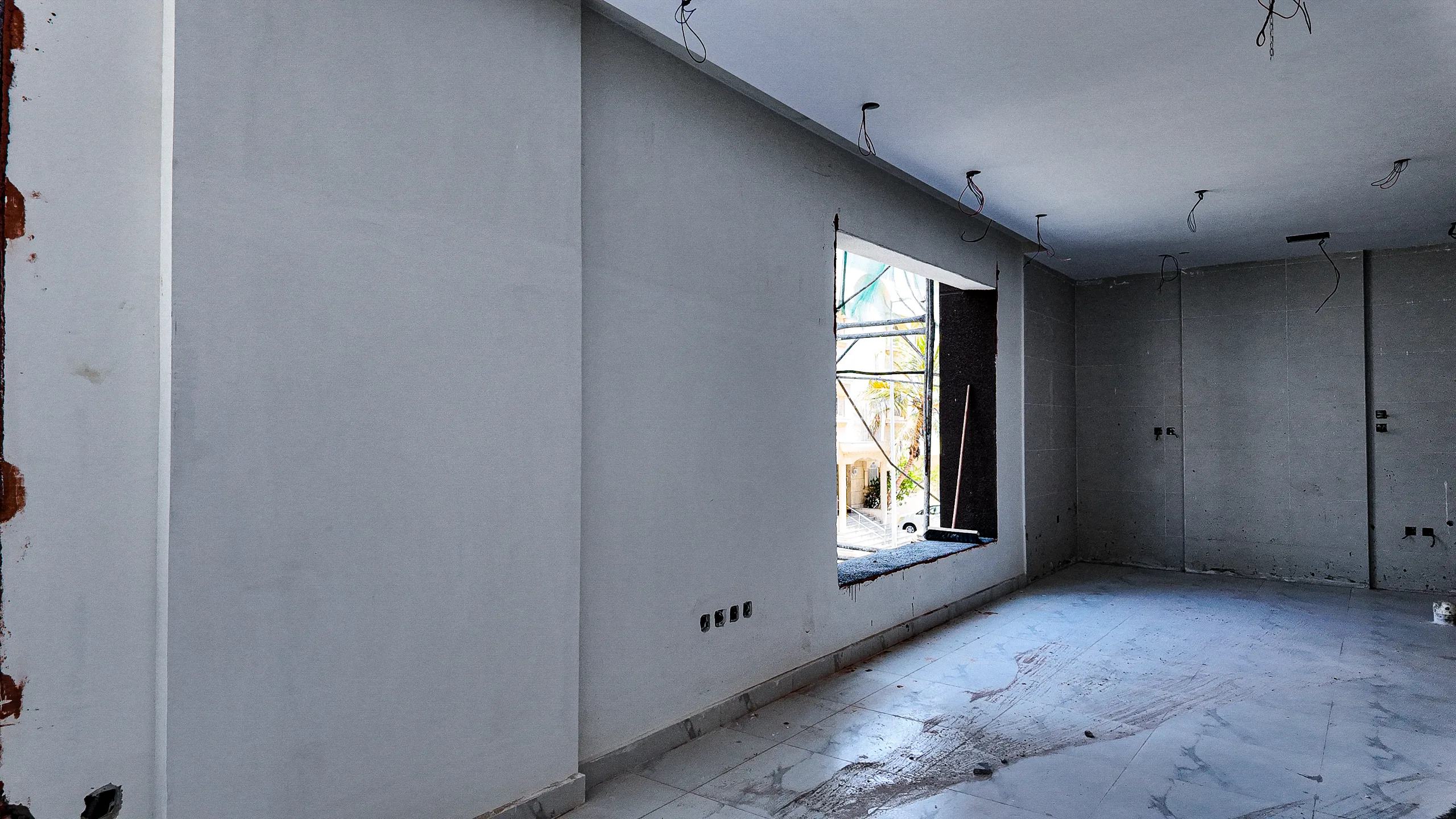

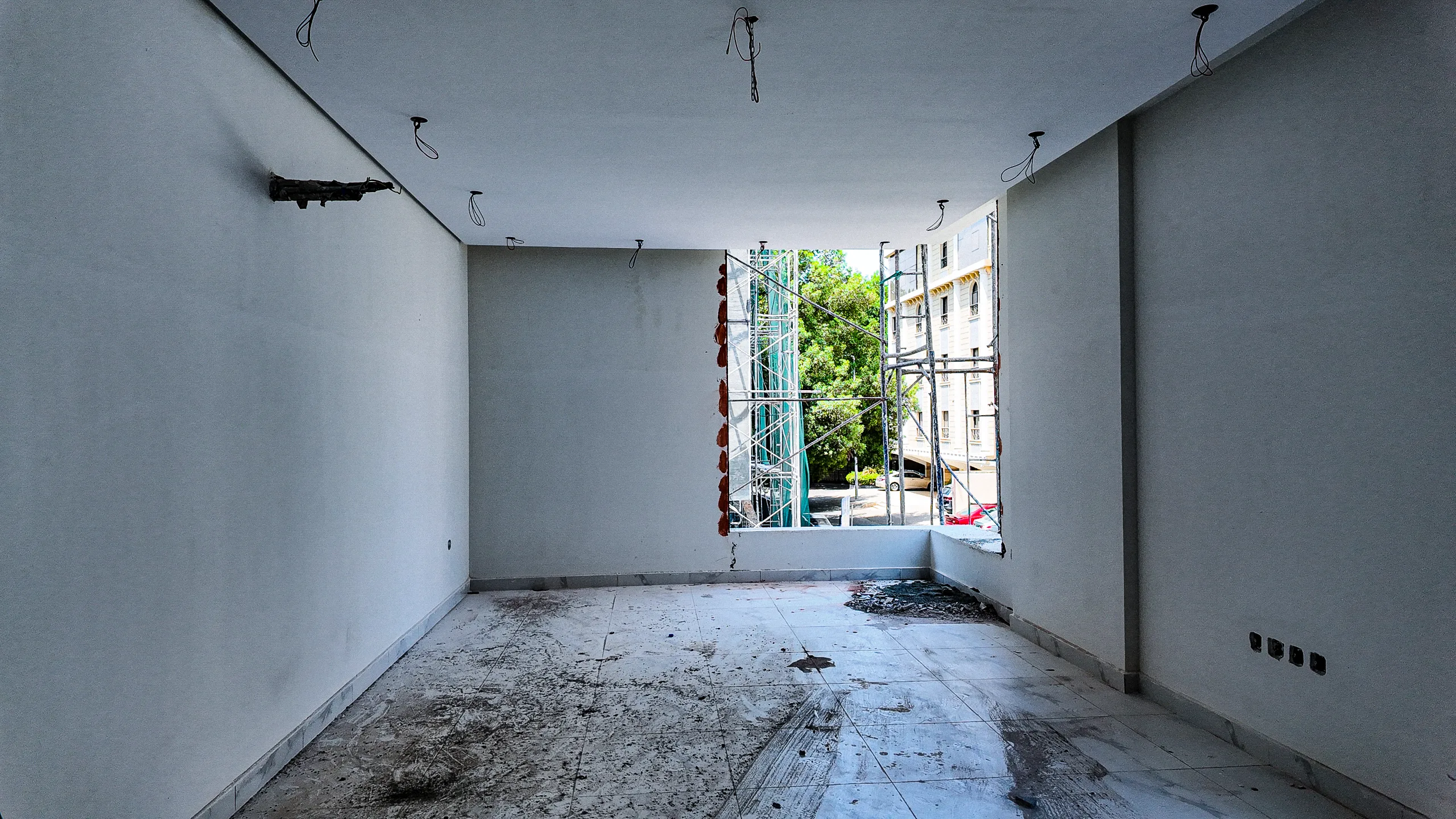

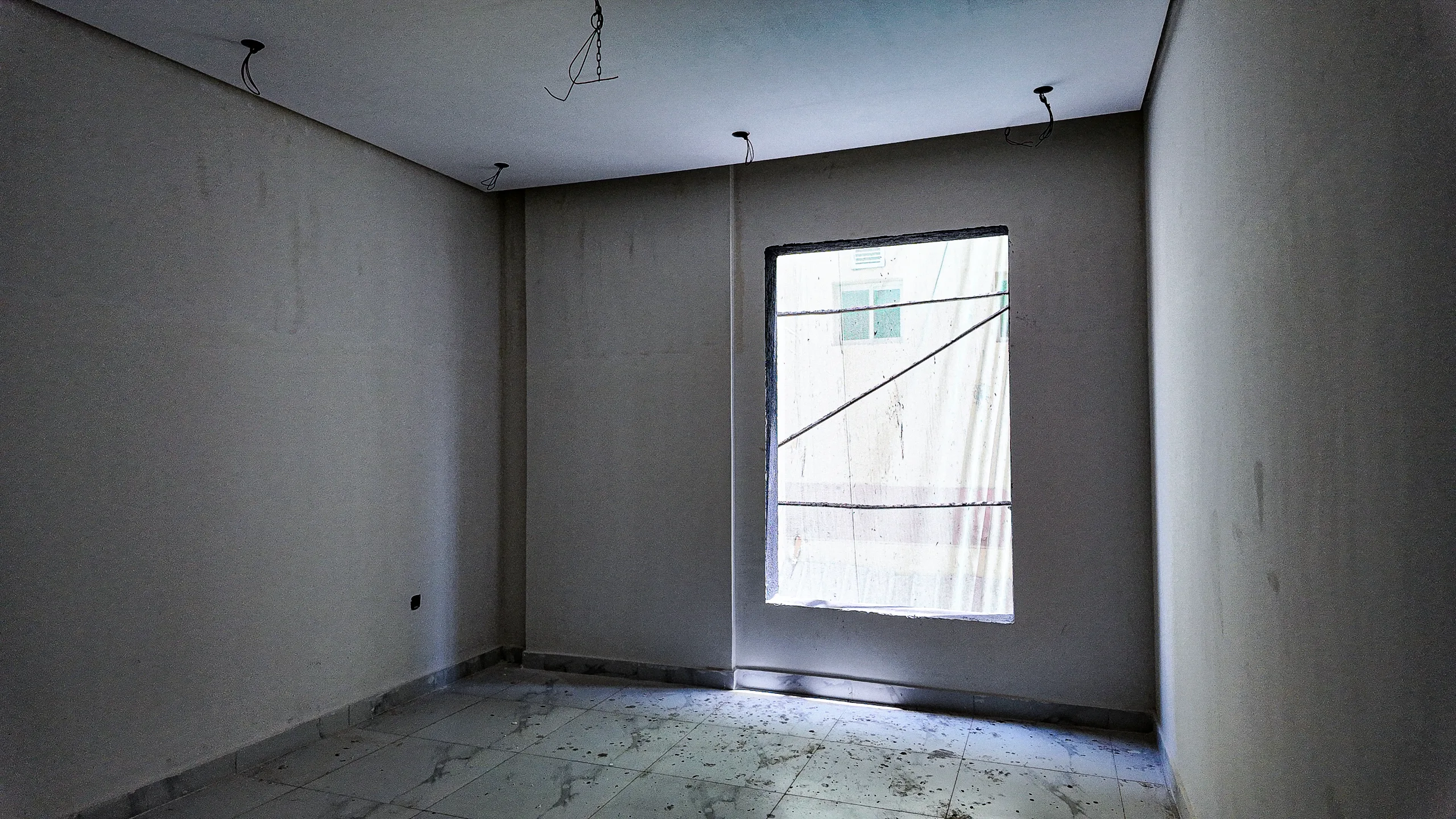

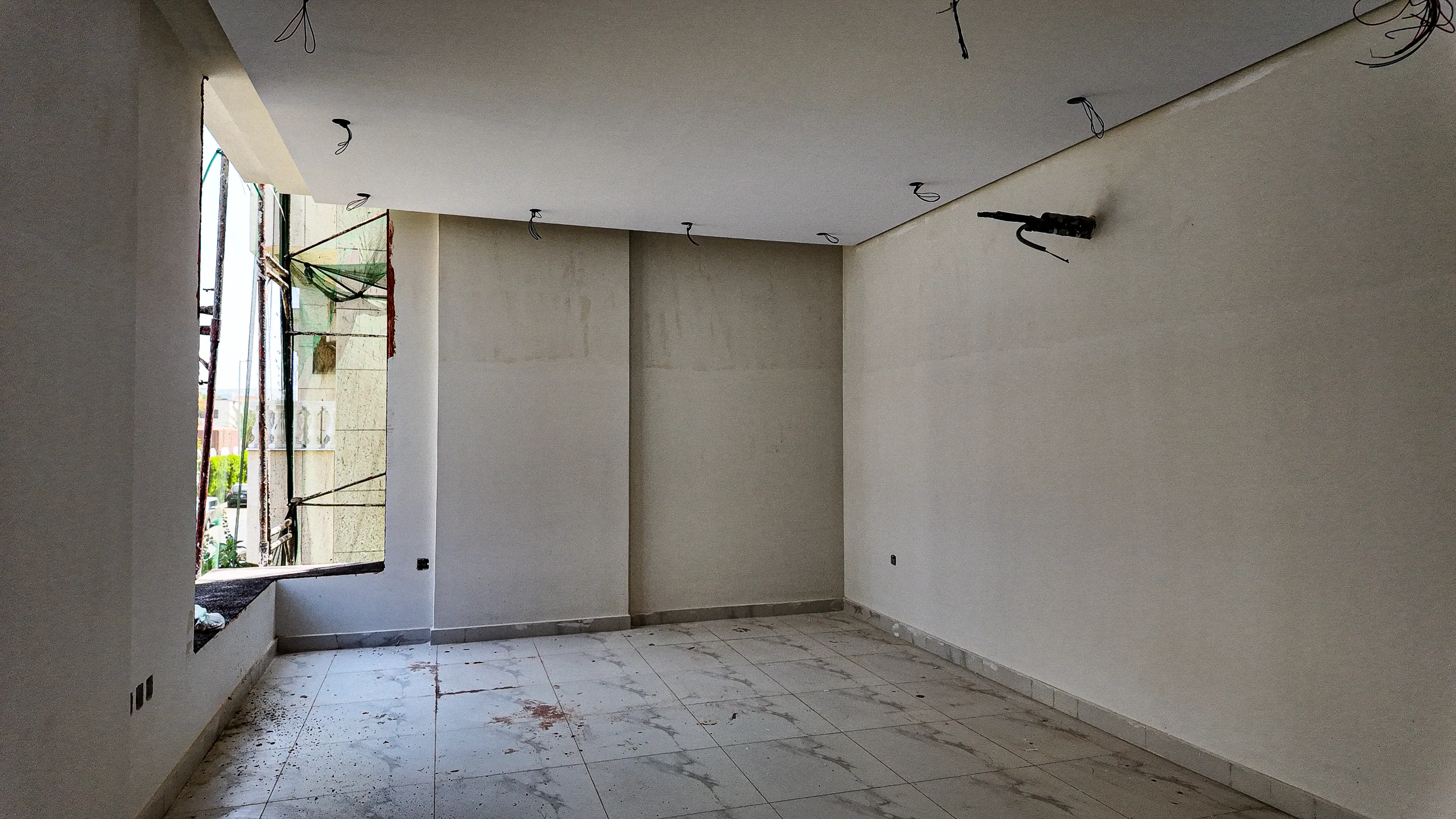

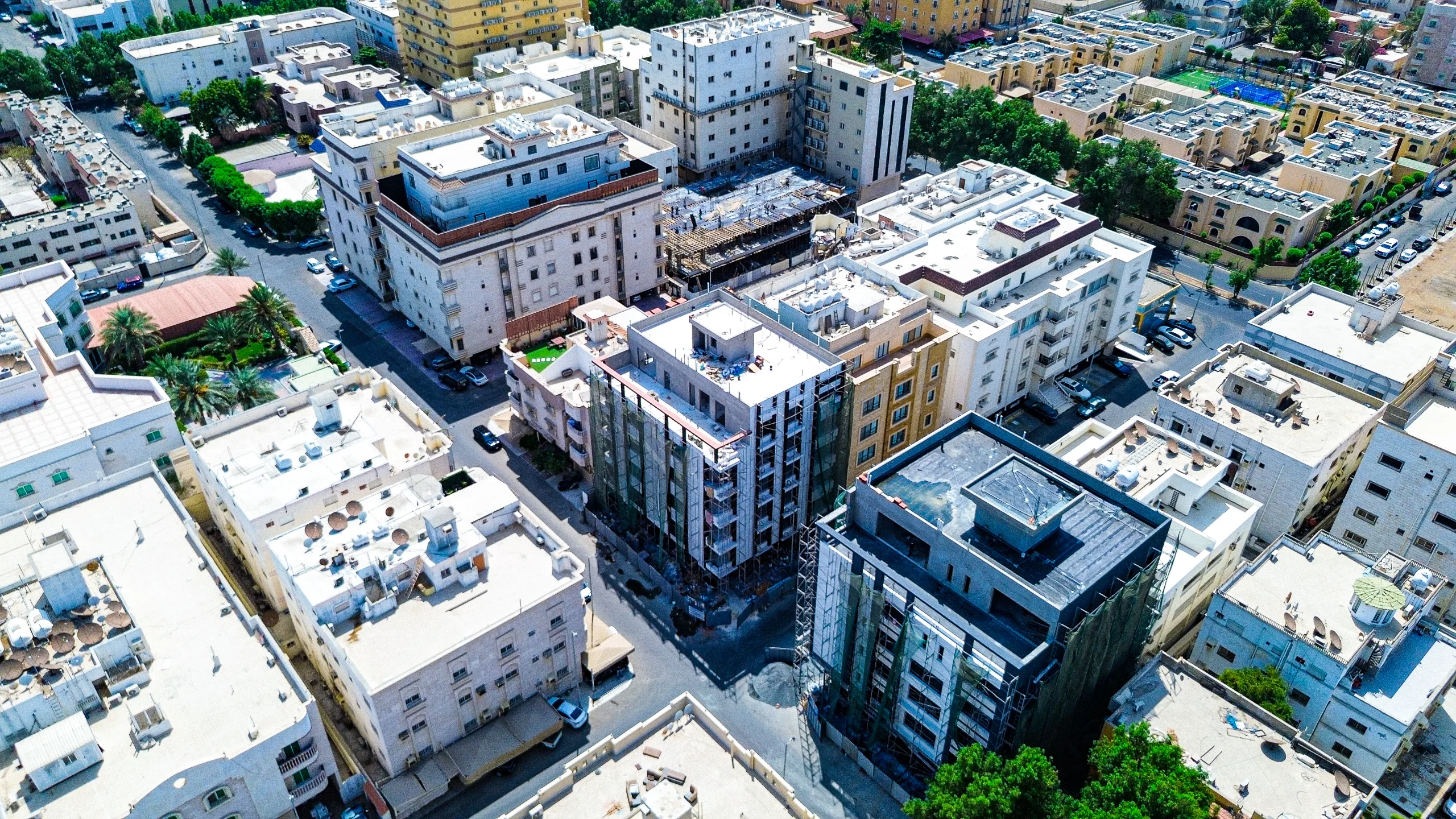

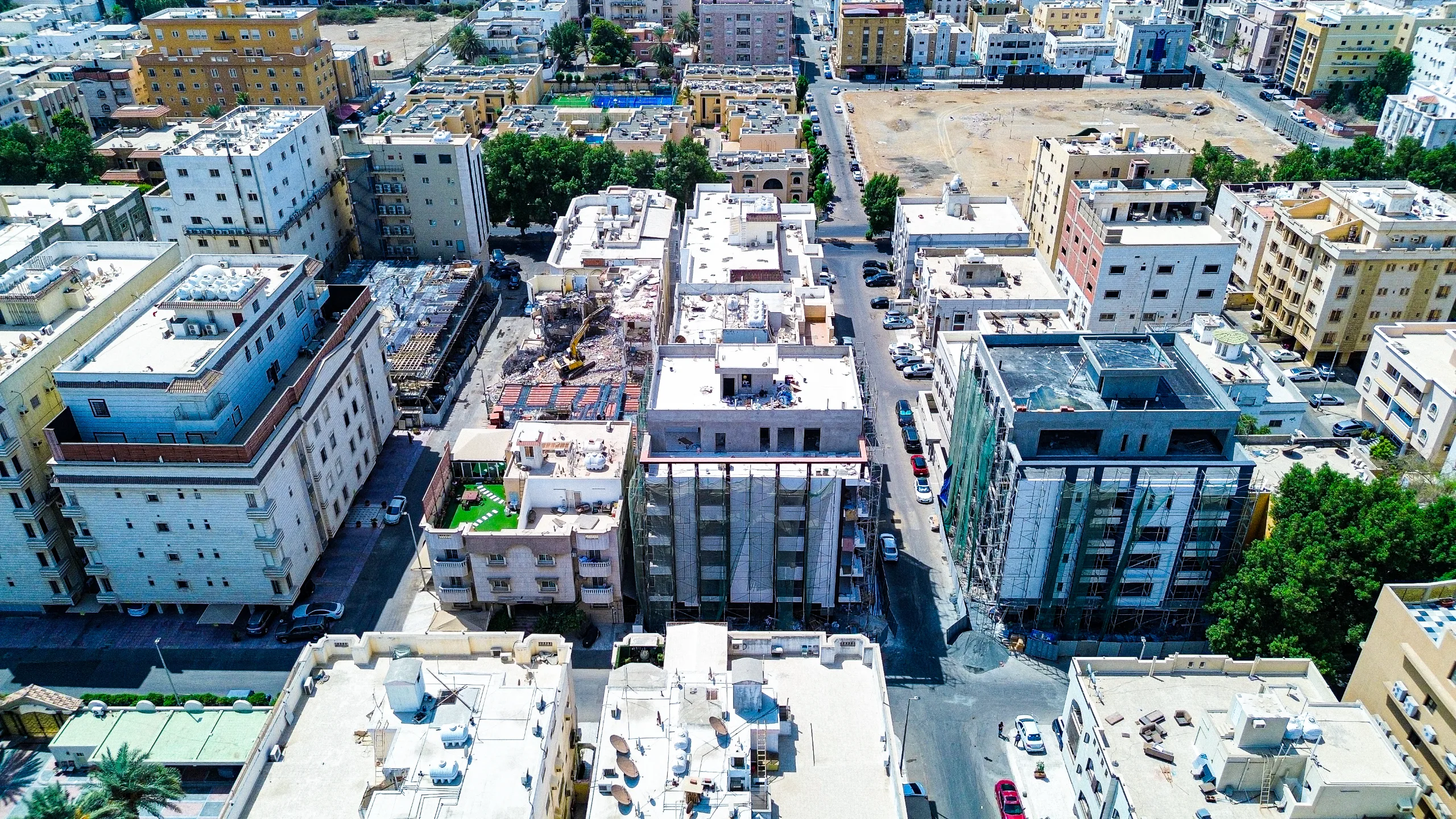

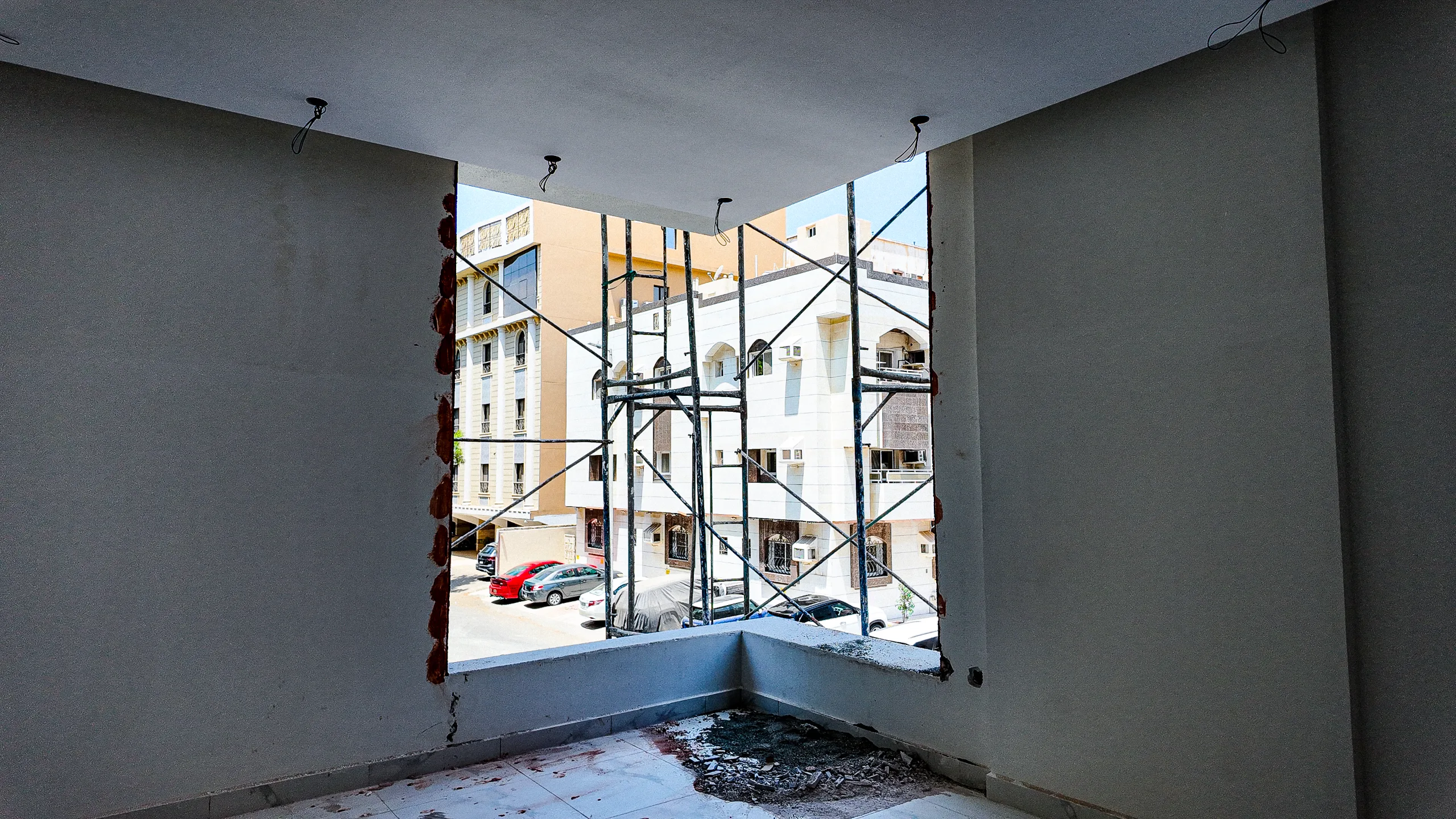

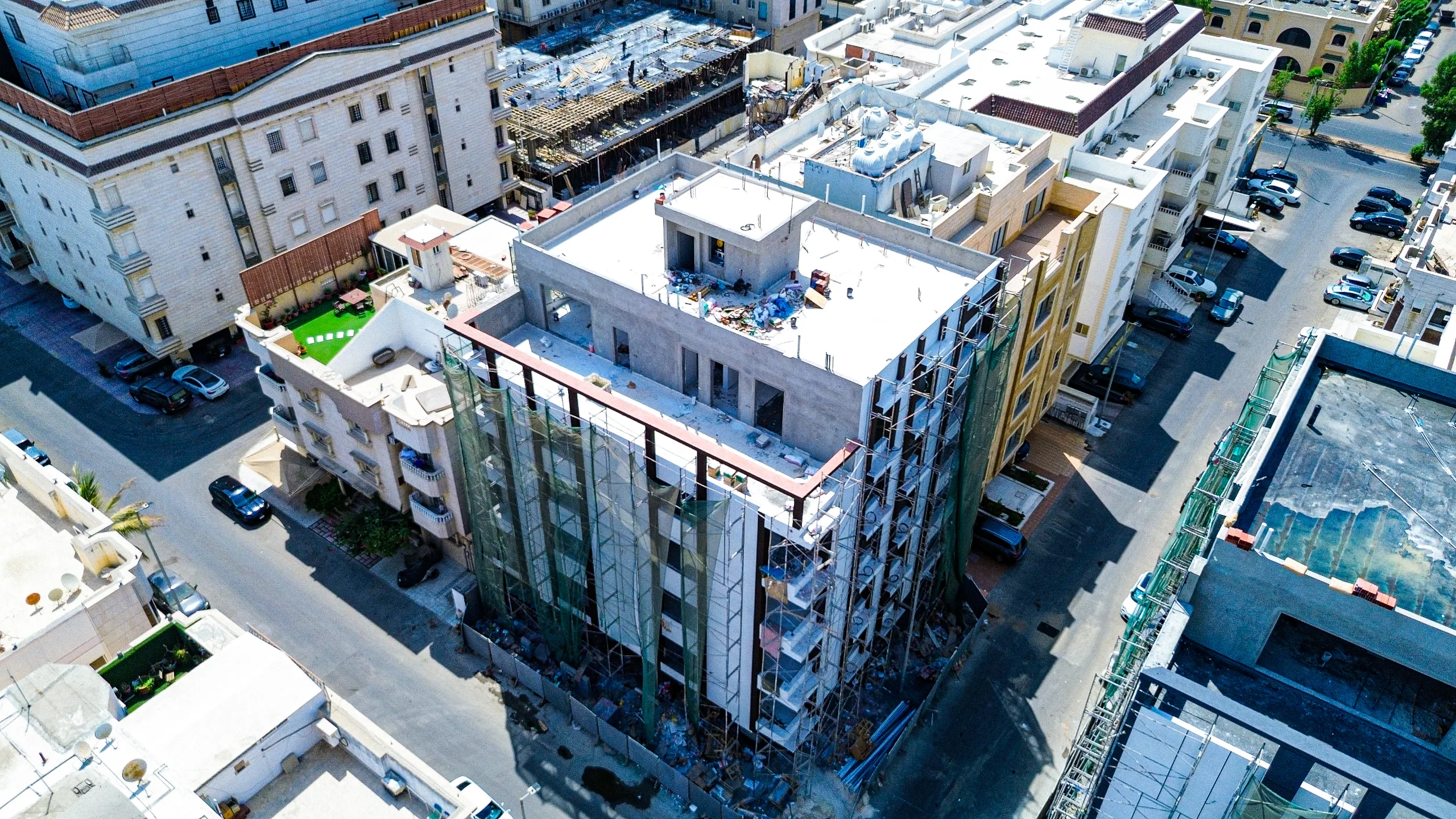

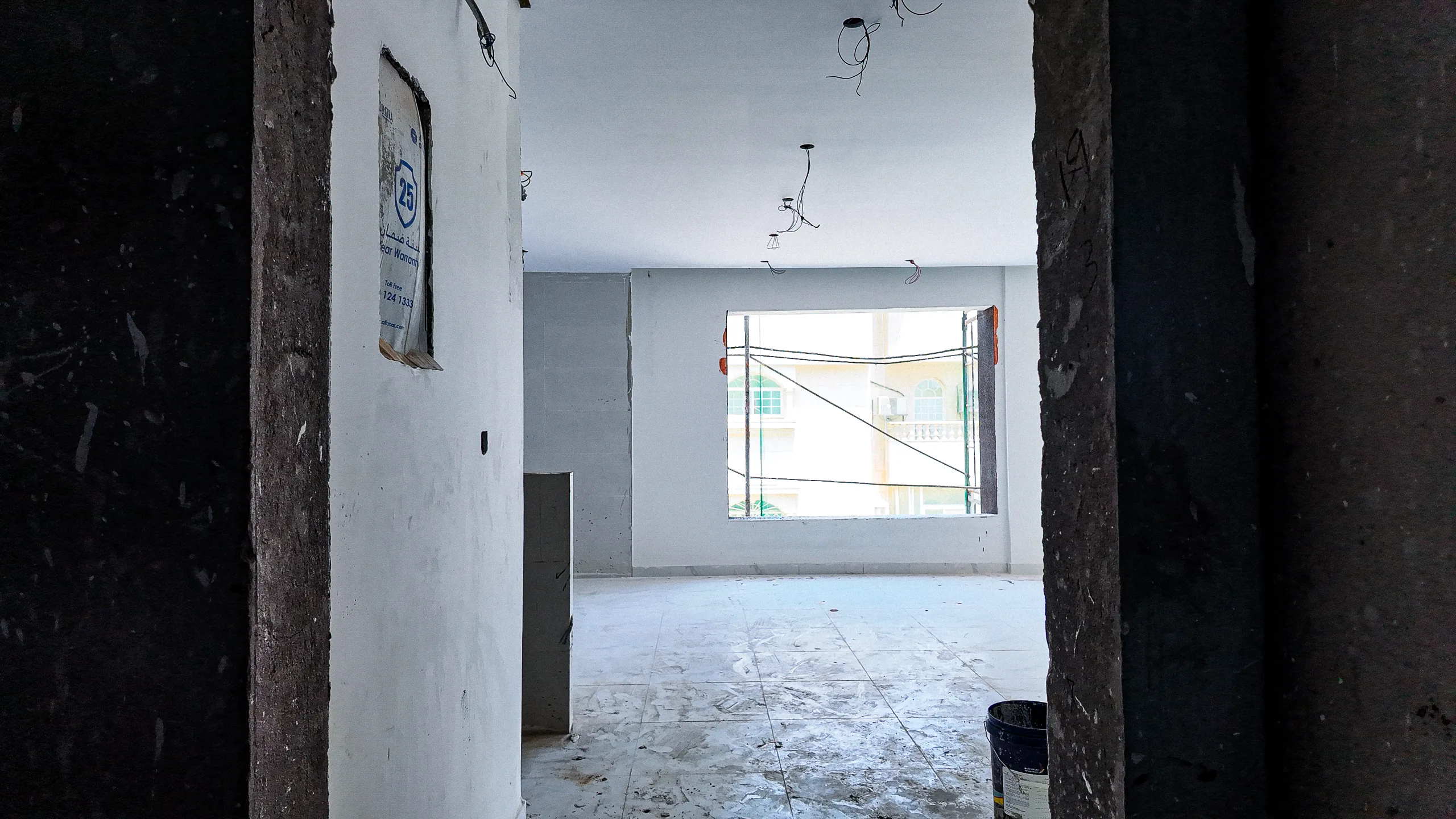

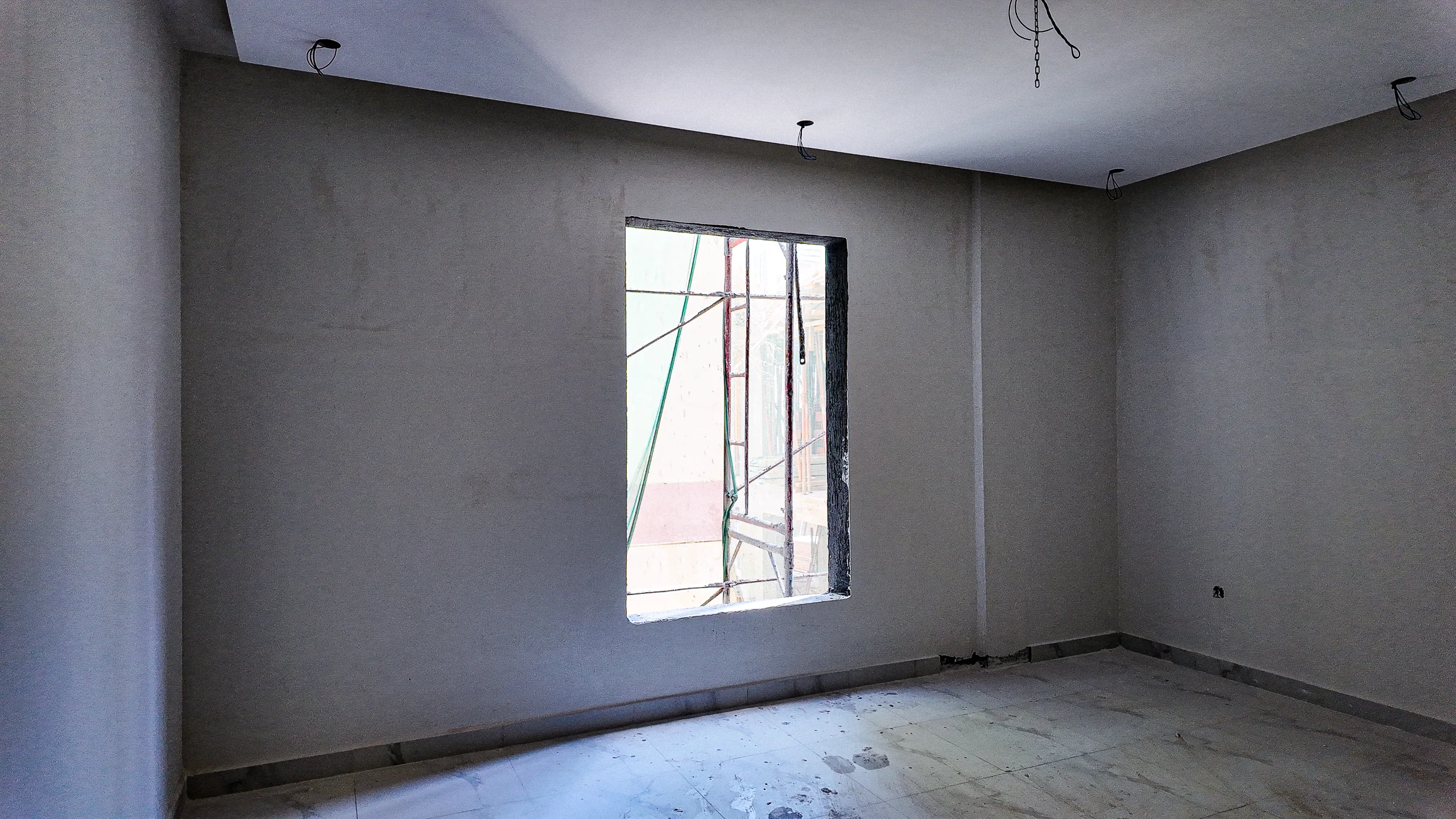

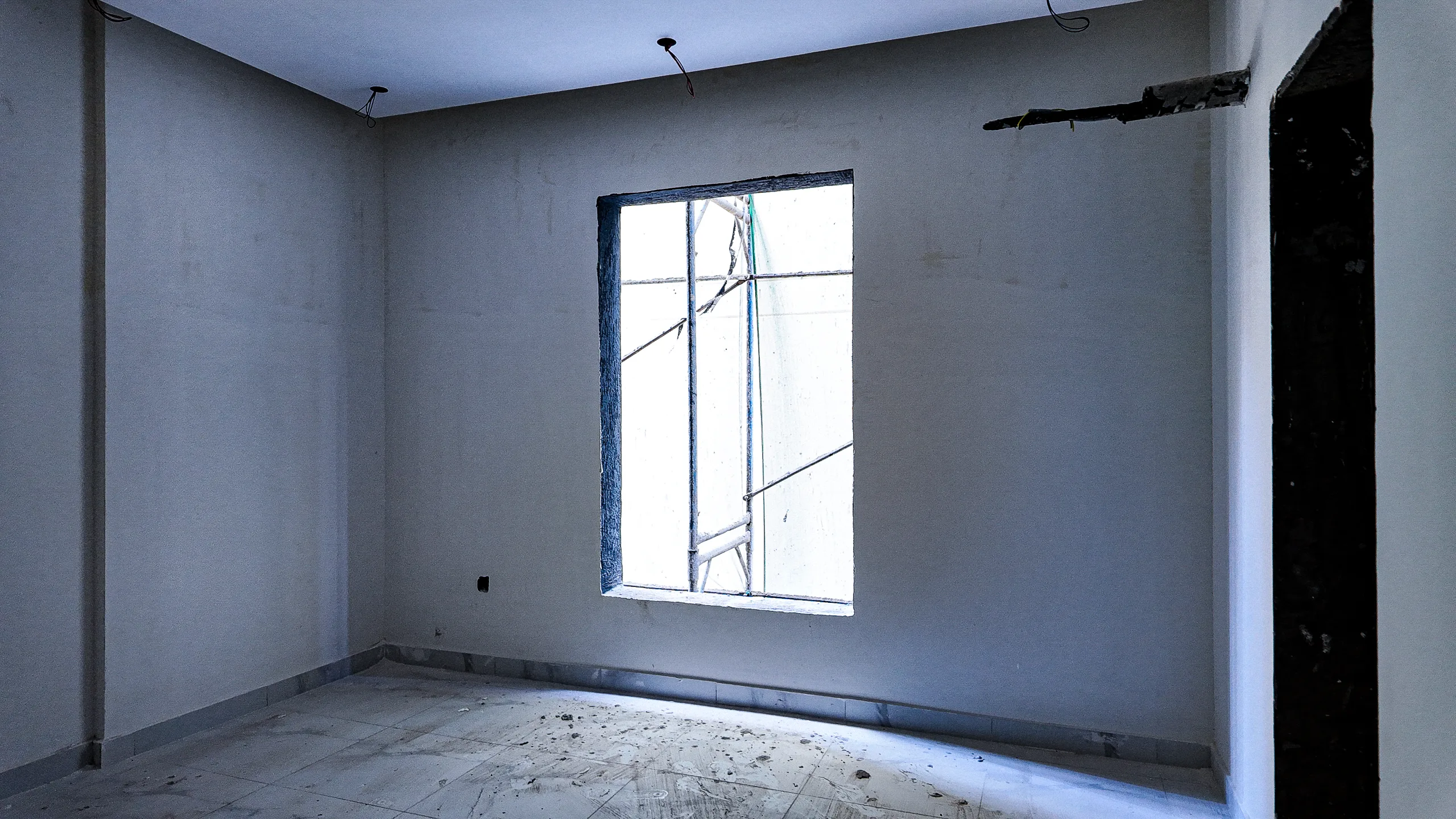

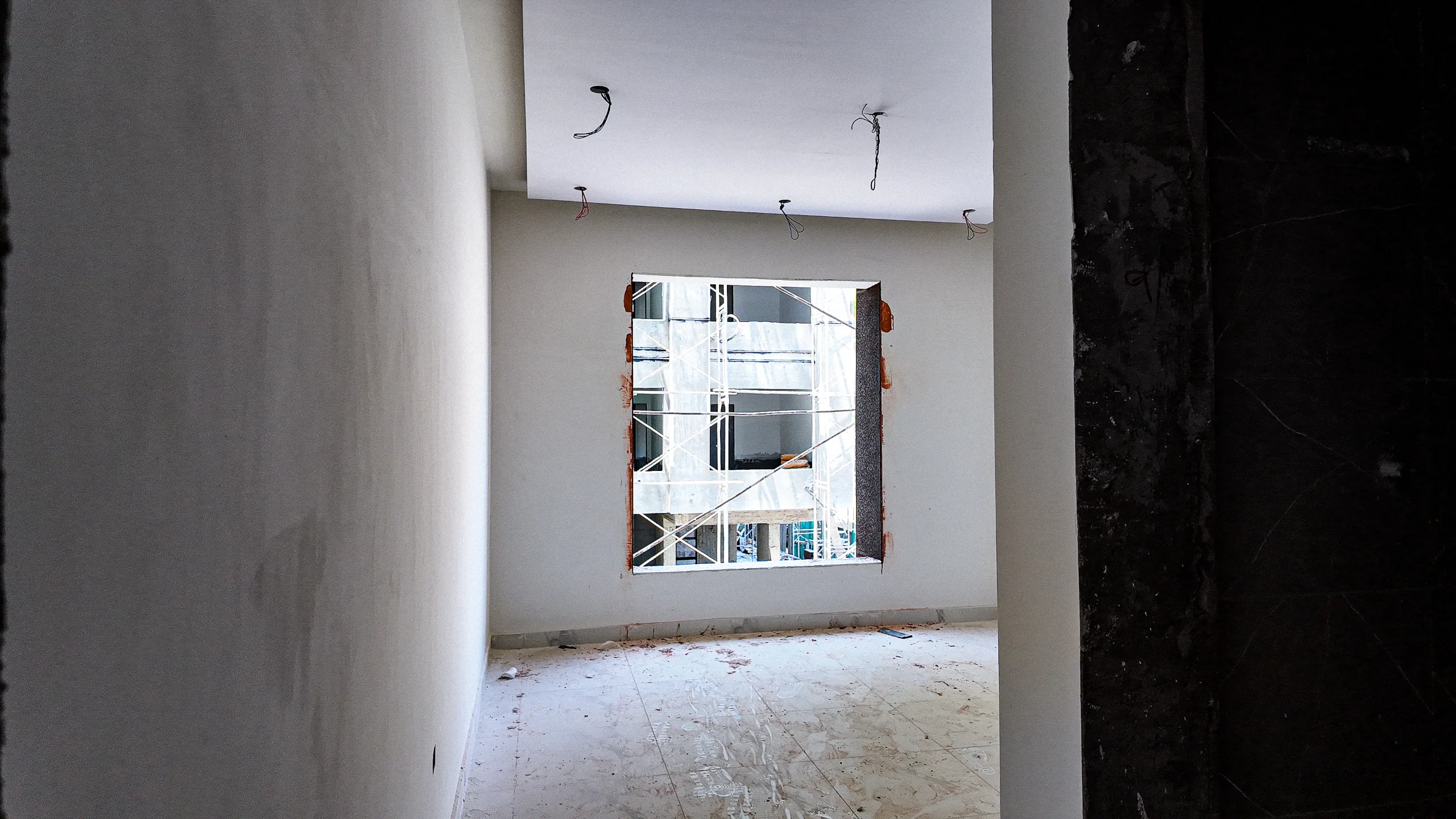

تركيب السقالات الخارجية وبدء أعمال اللياسة والدهانات الخارجية، مع وجود تغطية بـ (الشبك الأخضر) لحماية الموقع.

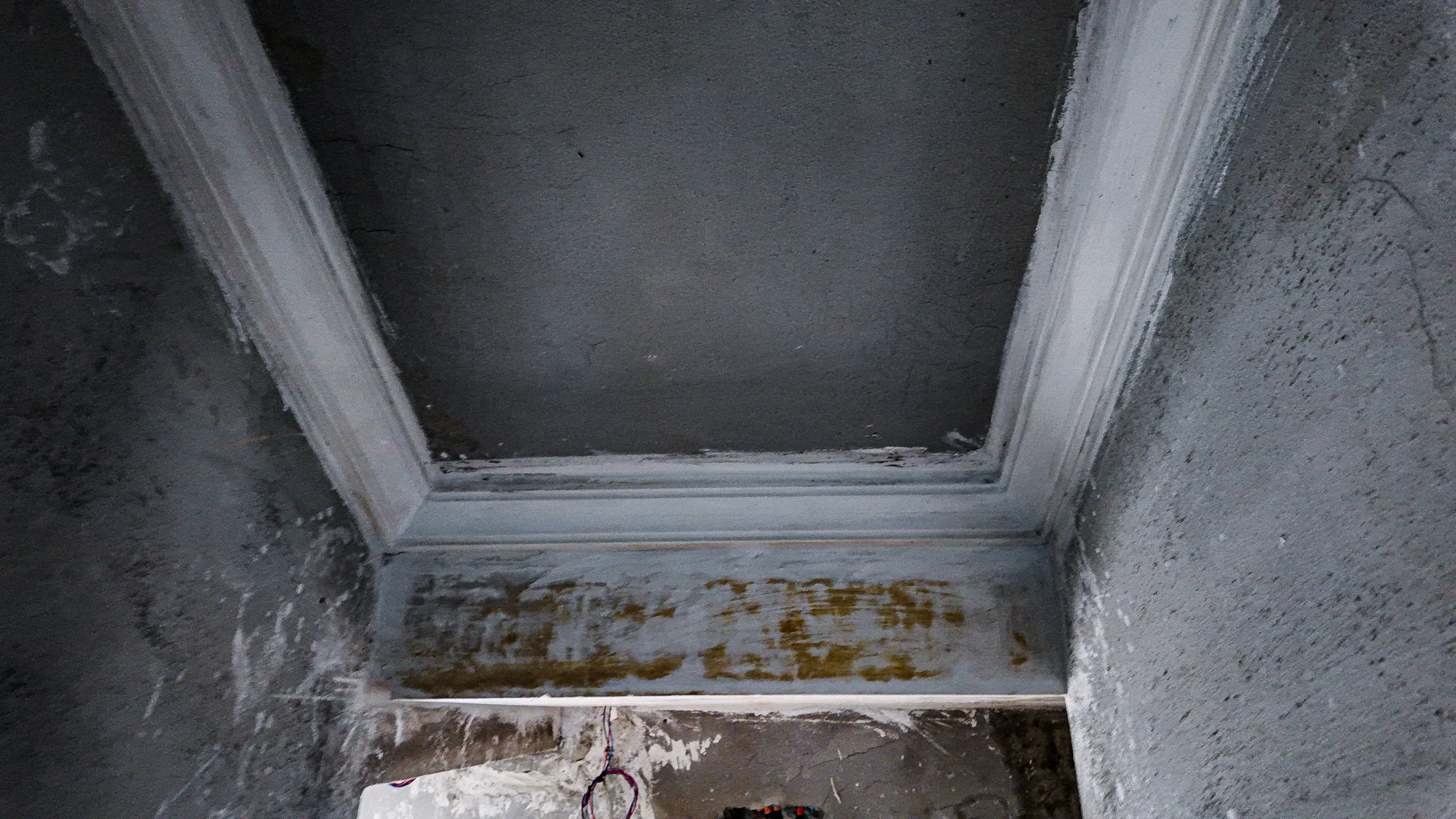

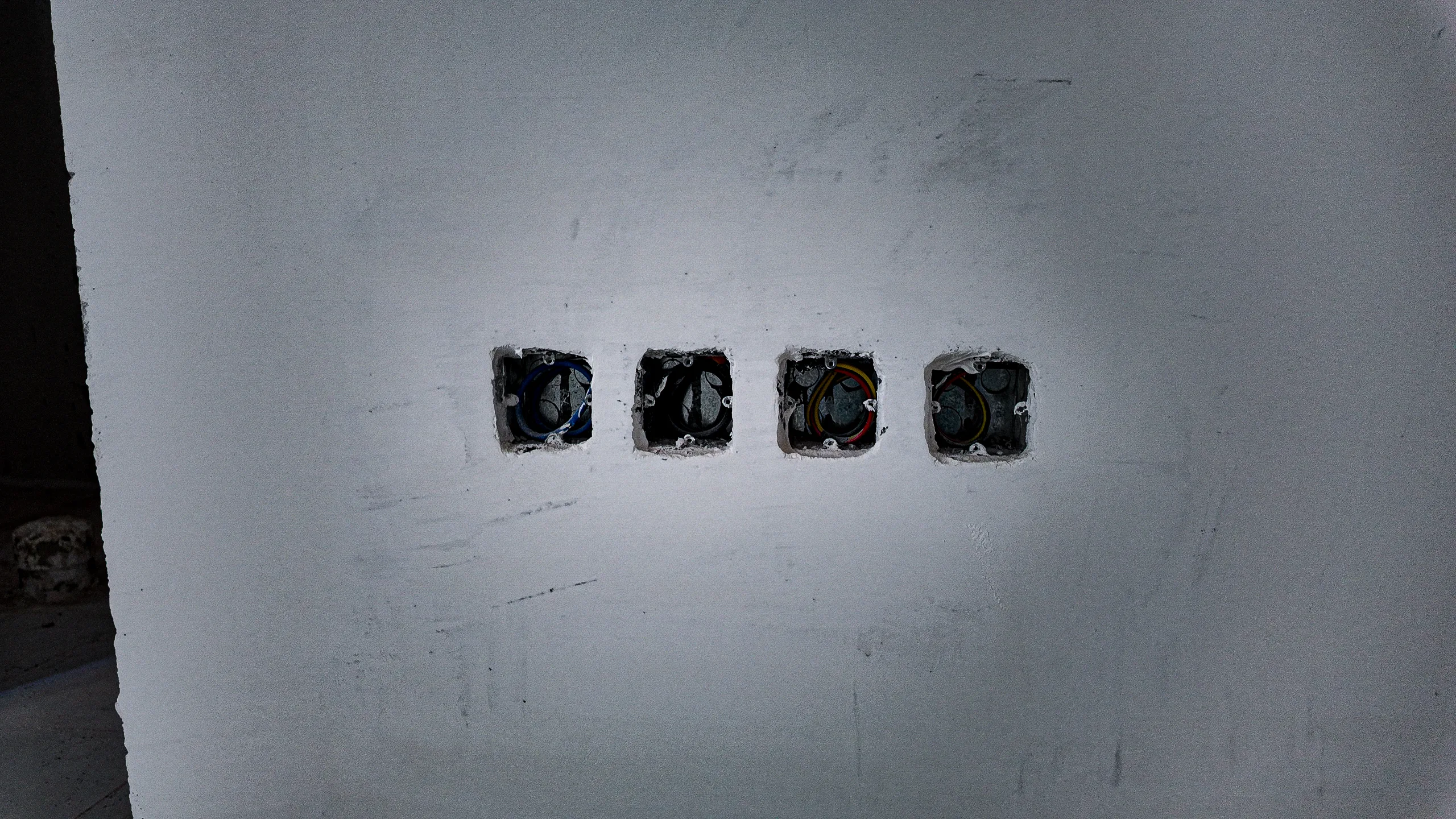

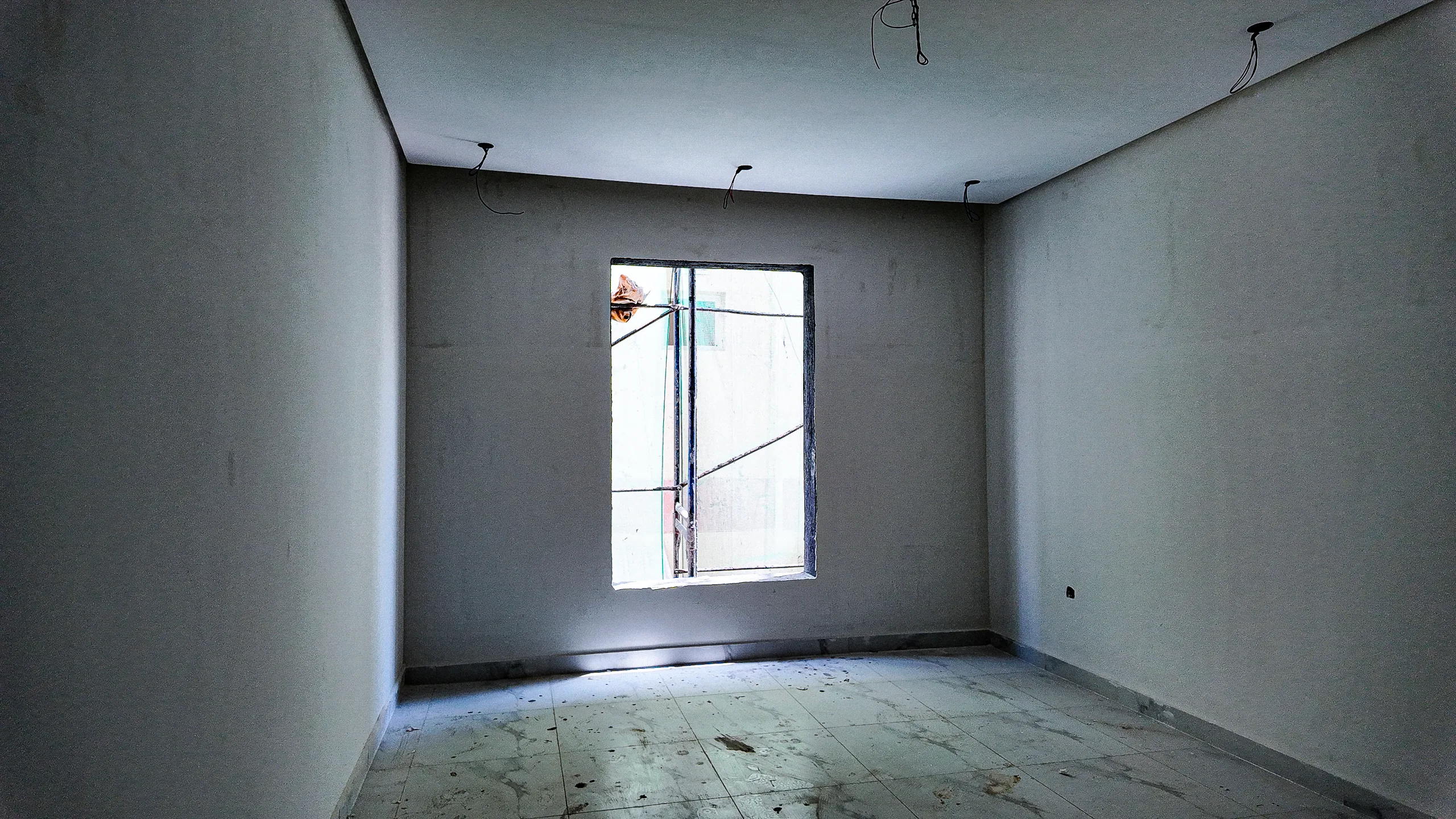

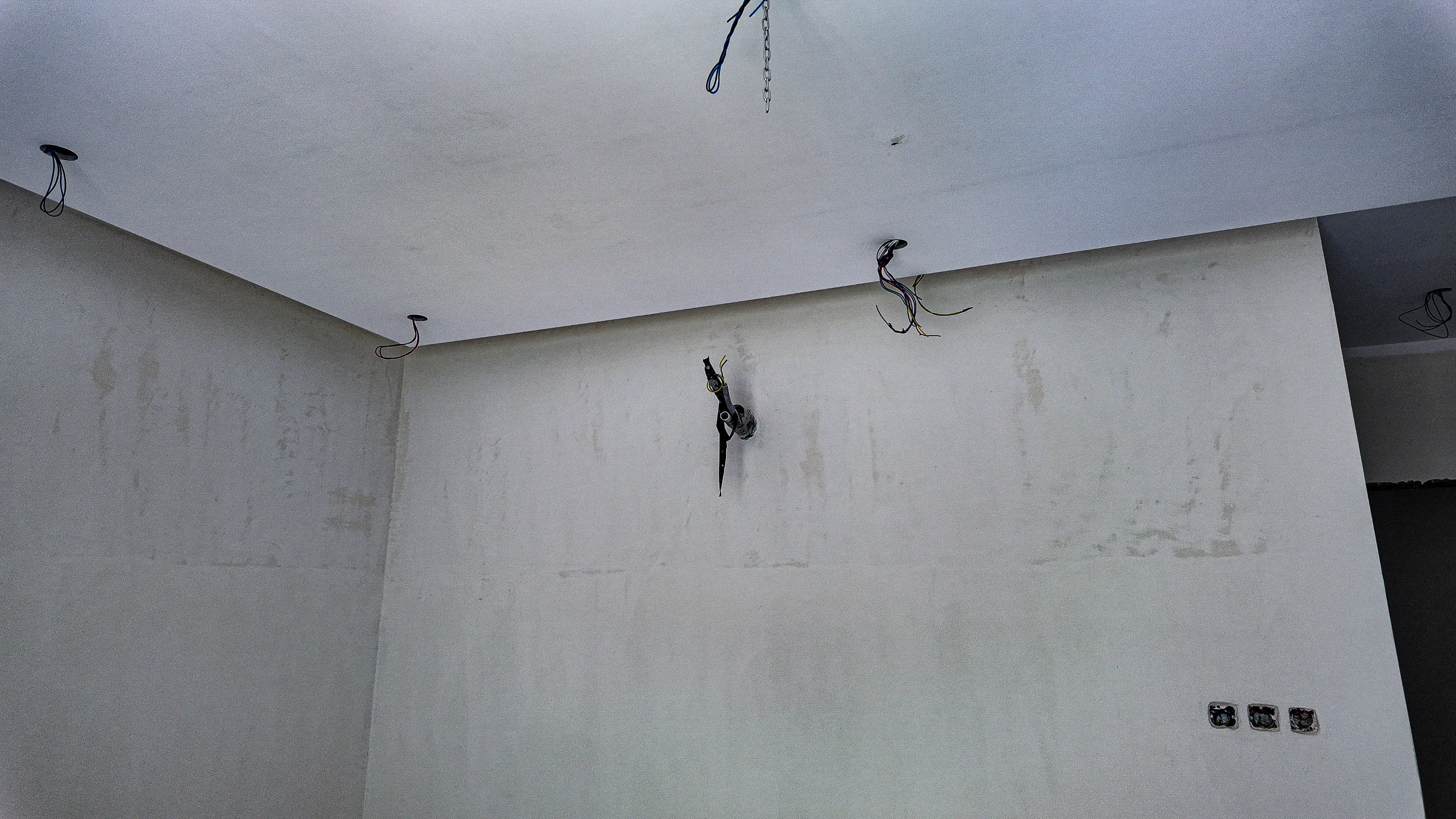

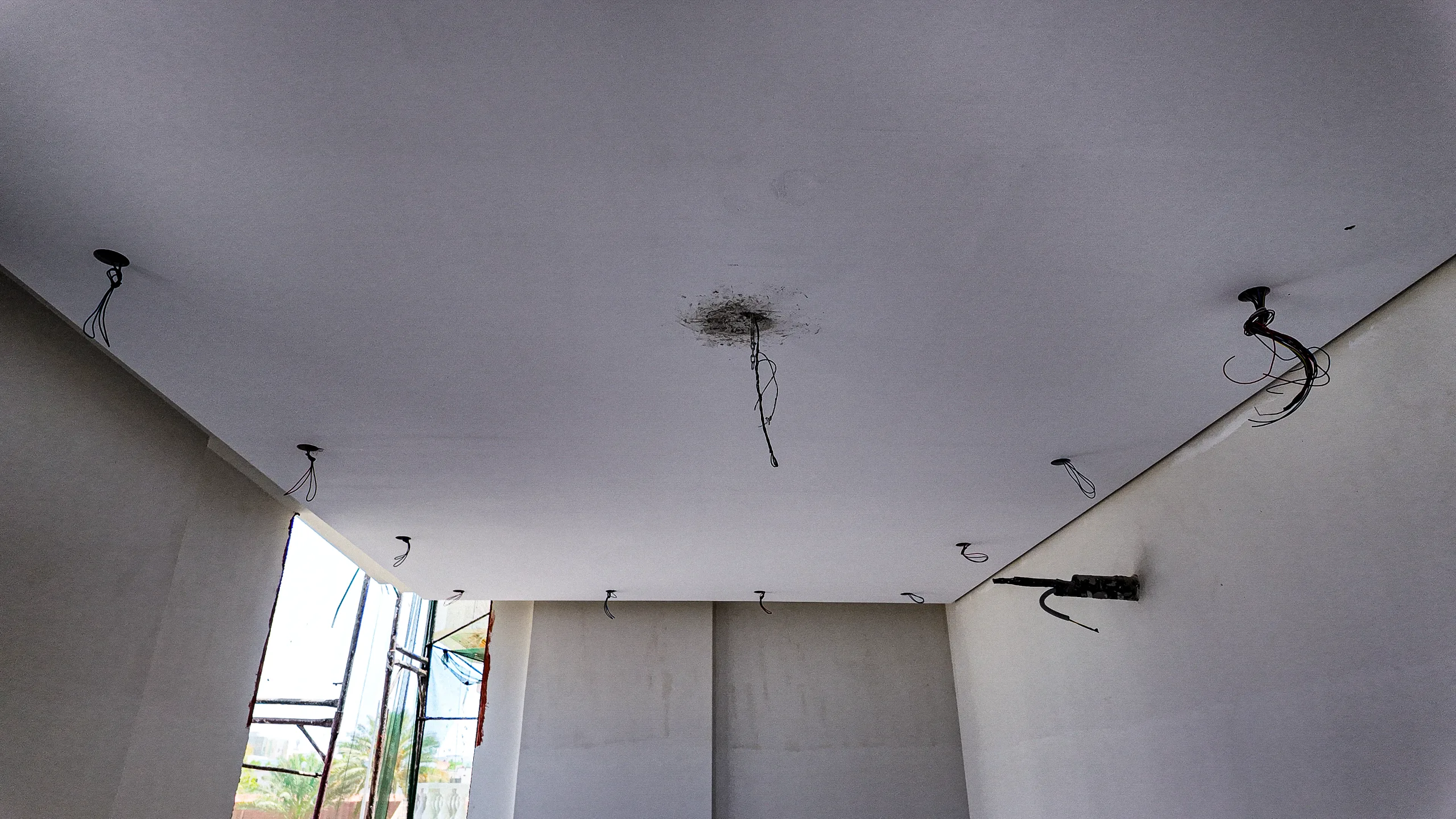

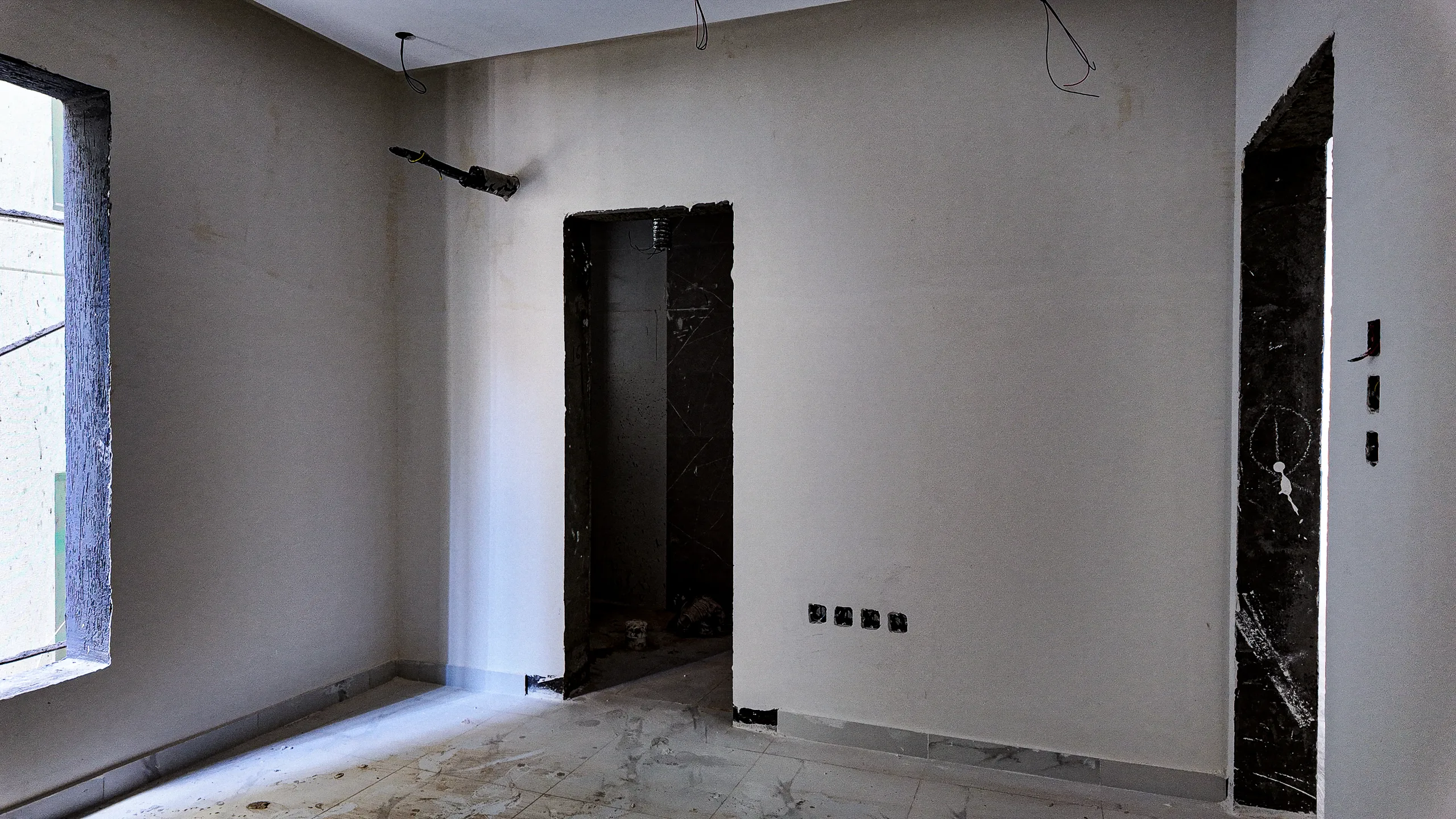

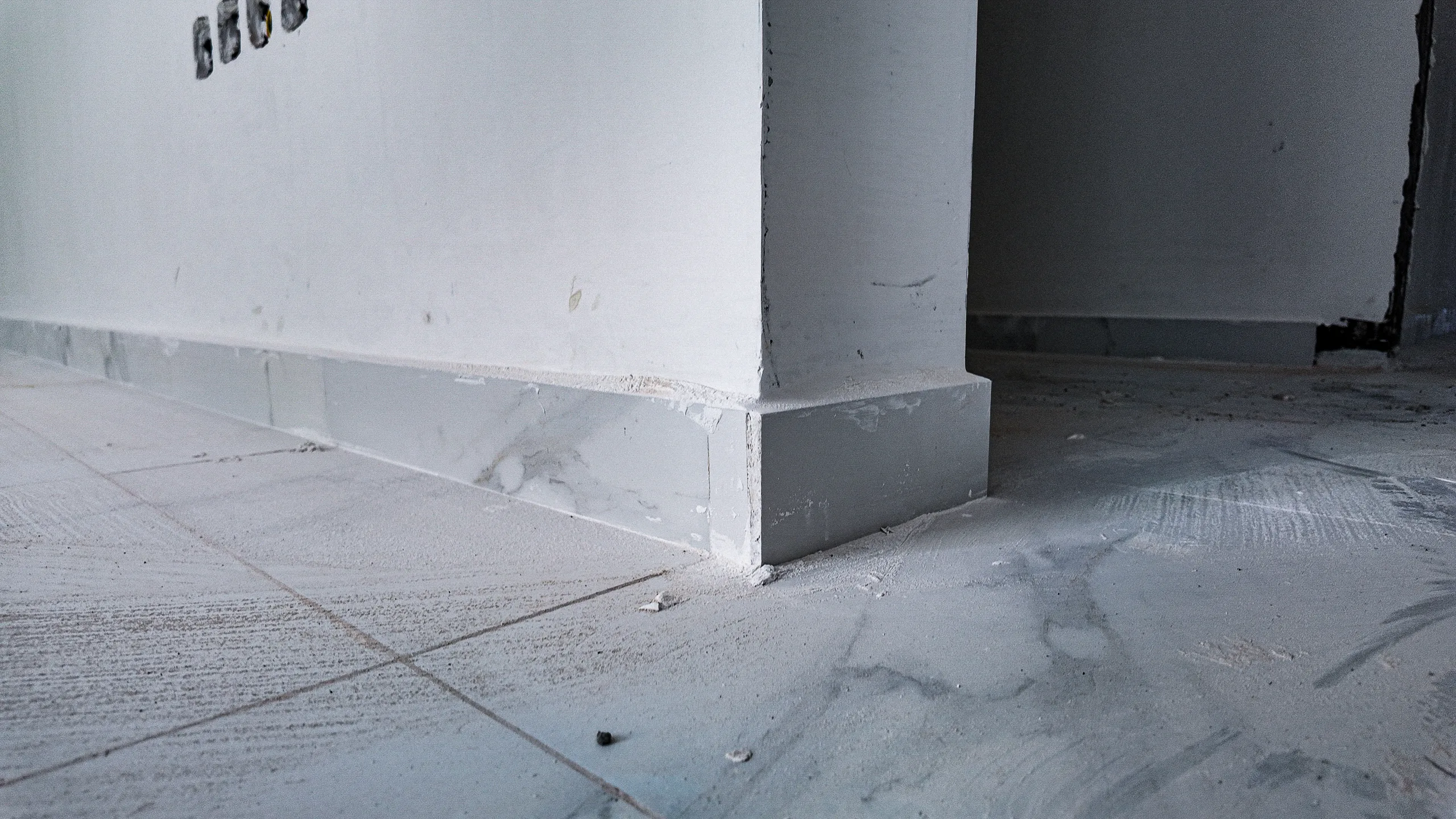

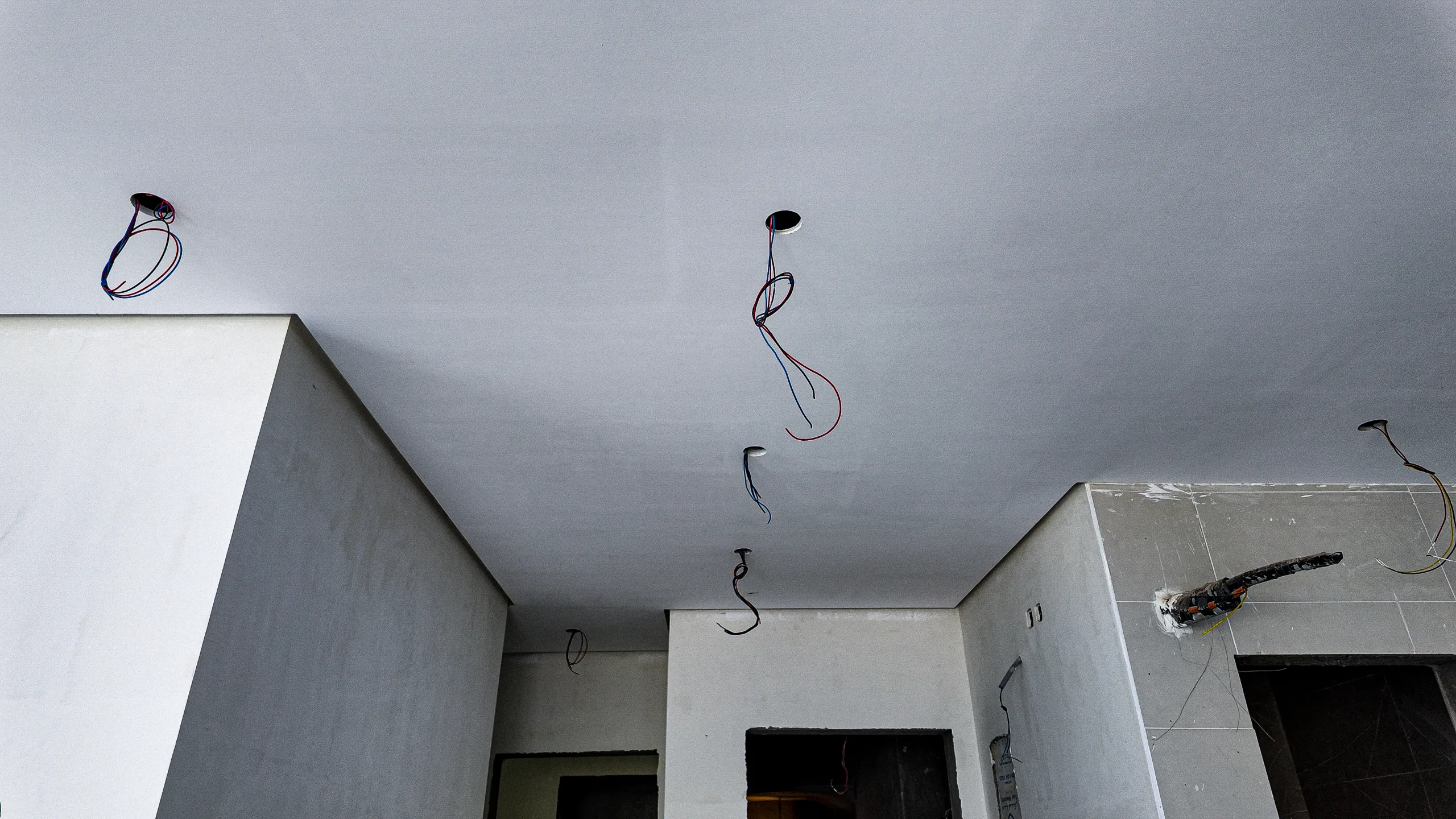

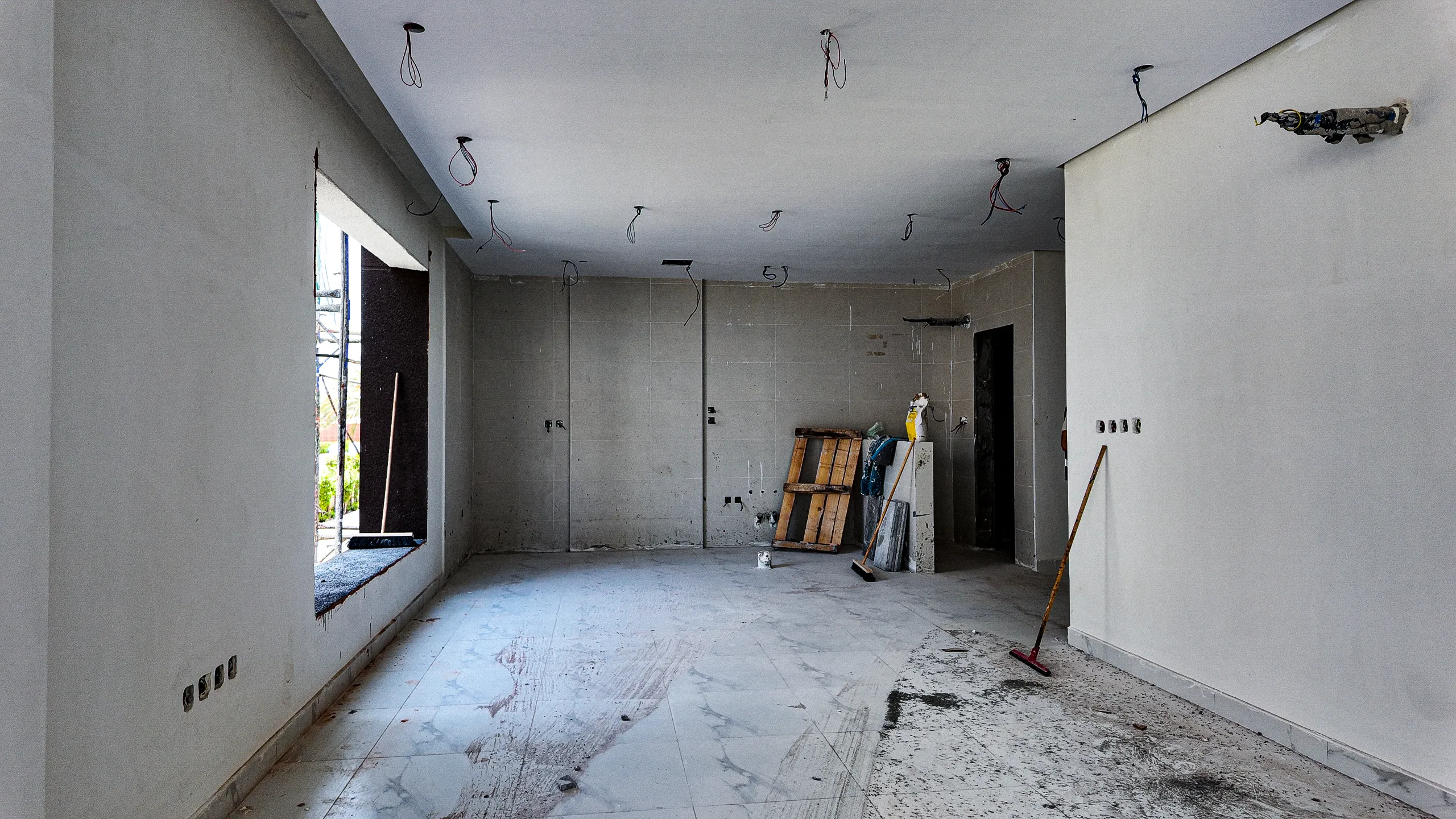

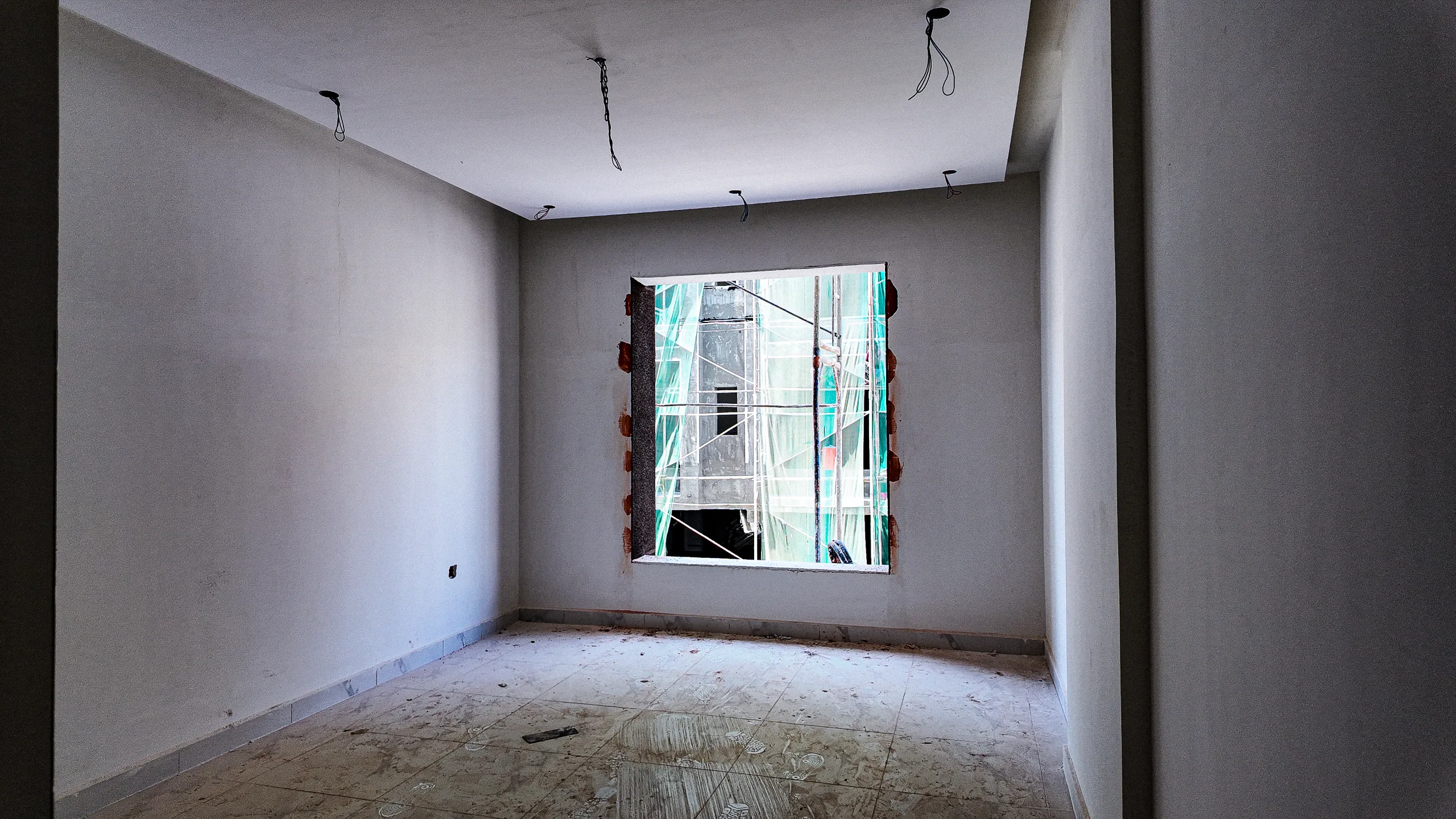

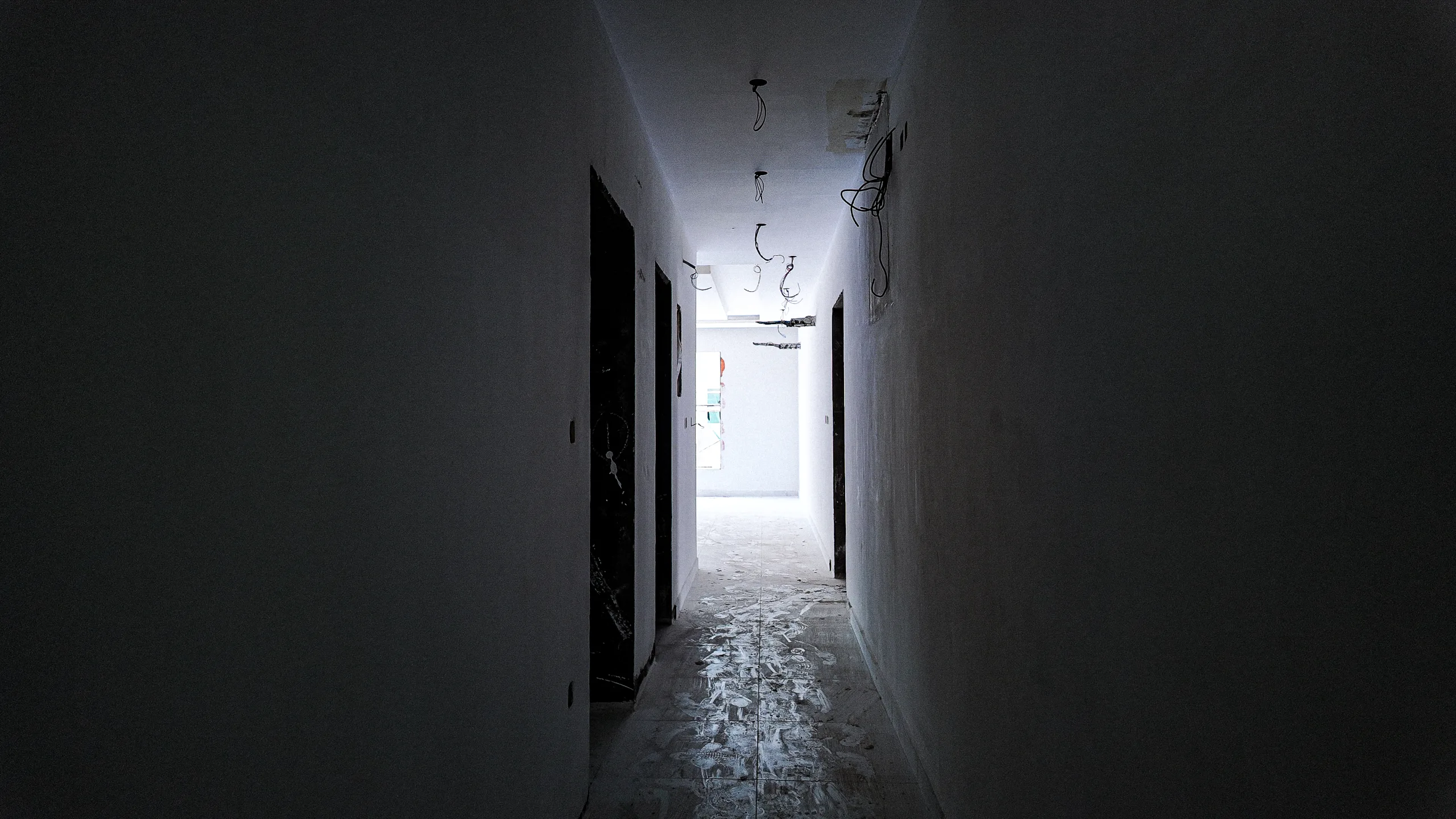

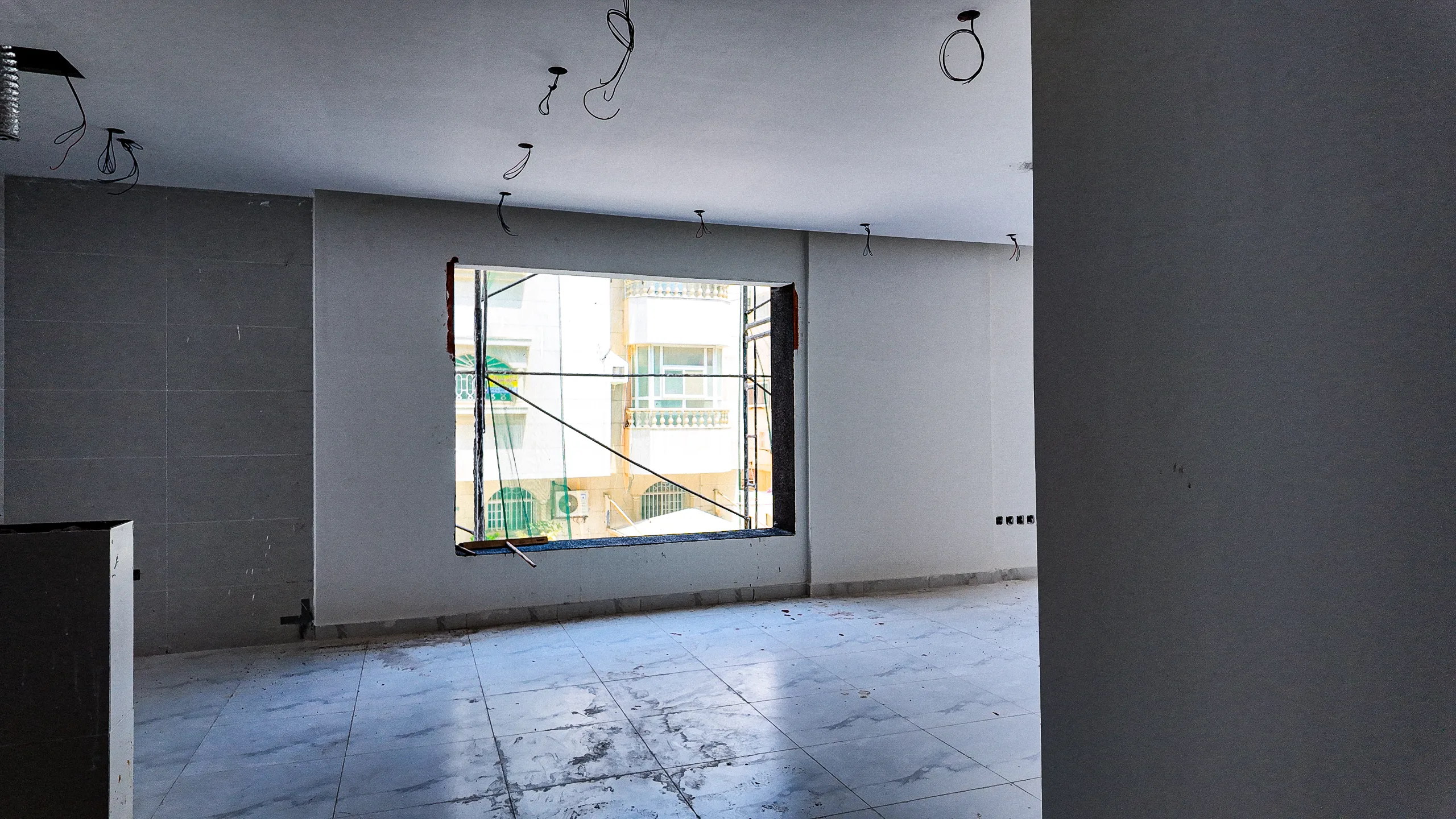

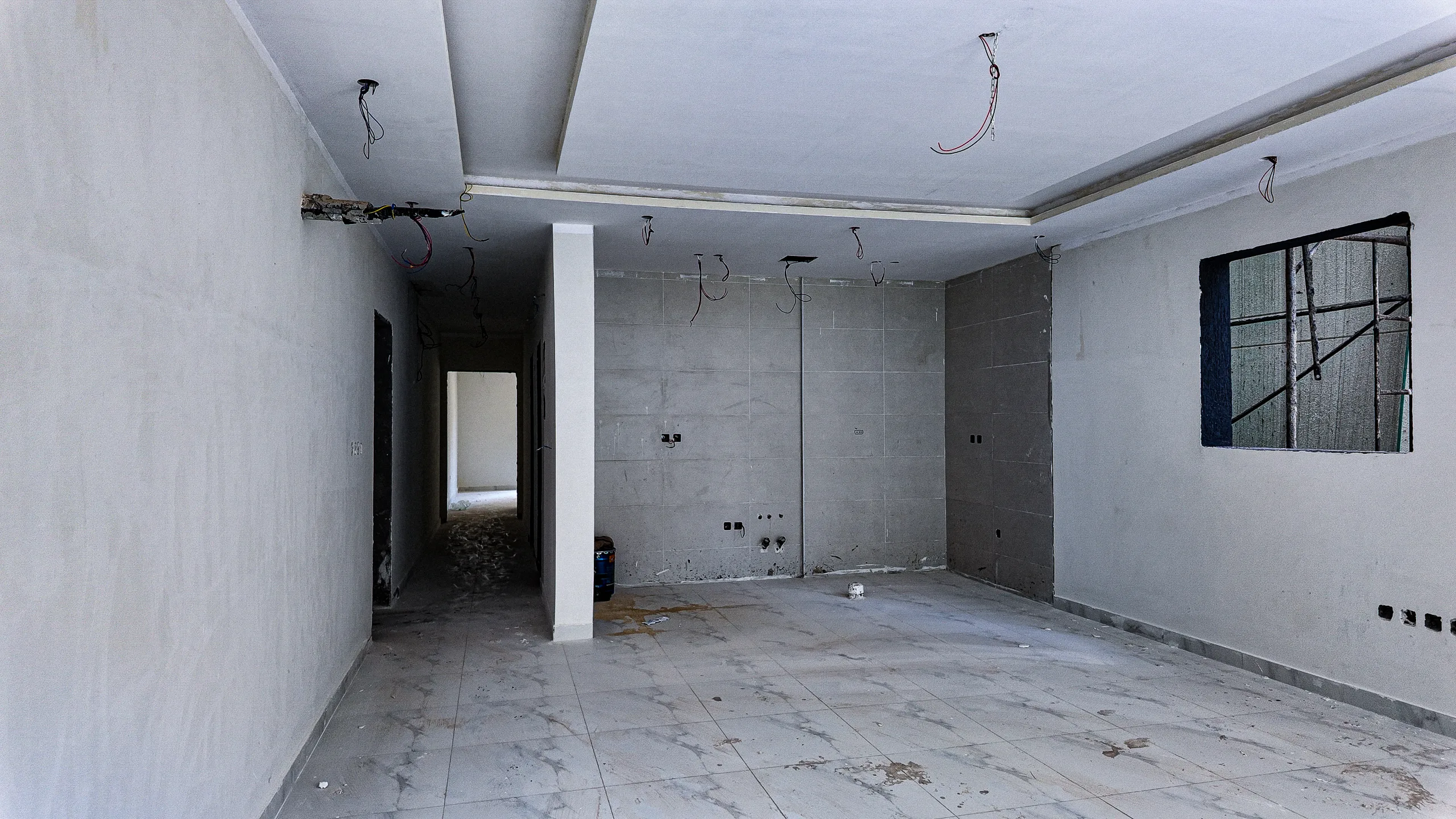

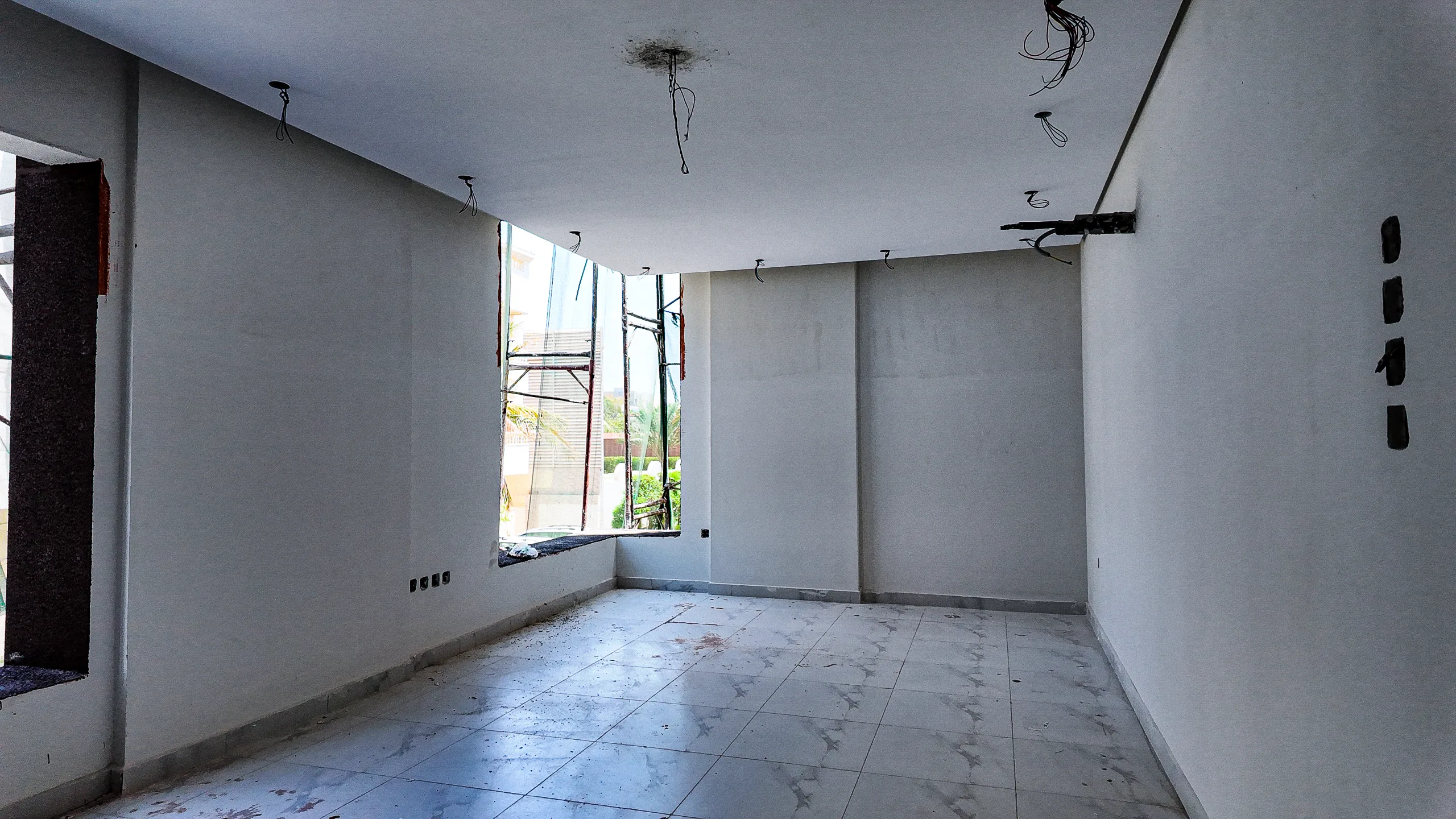

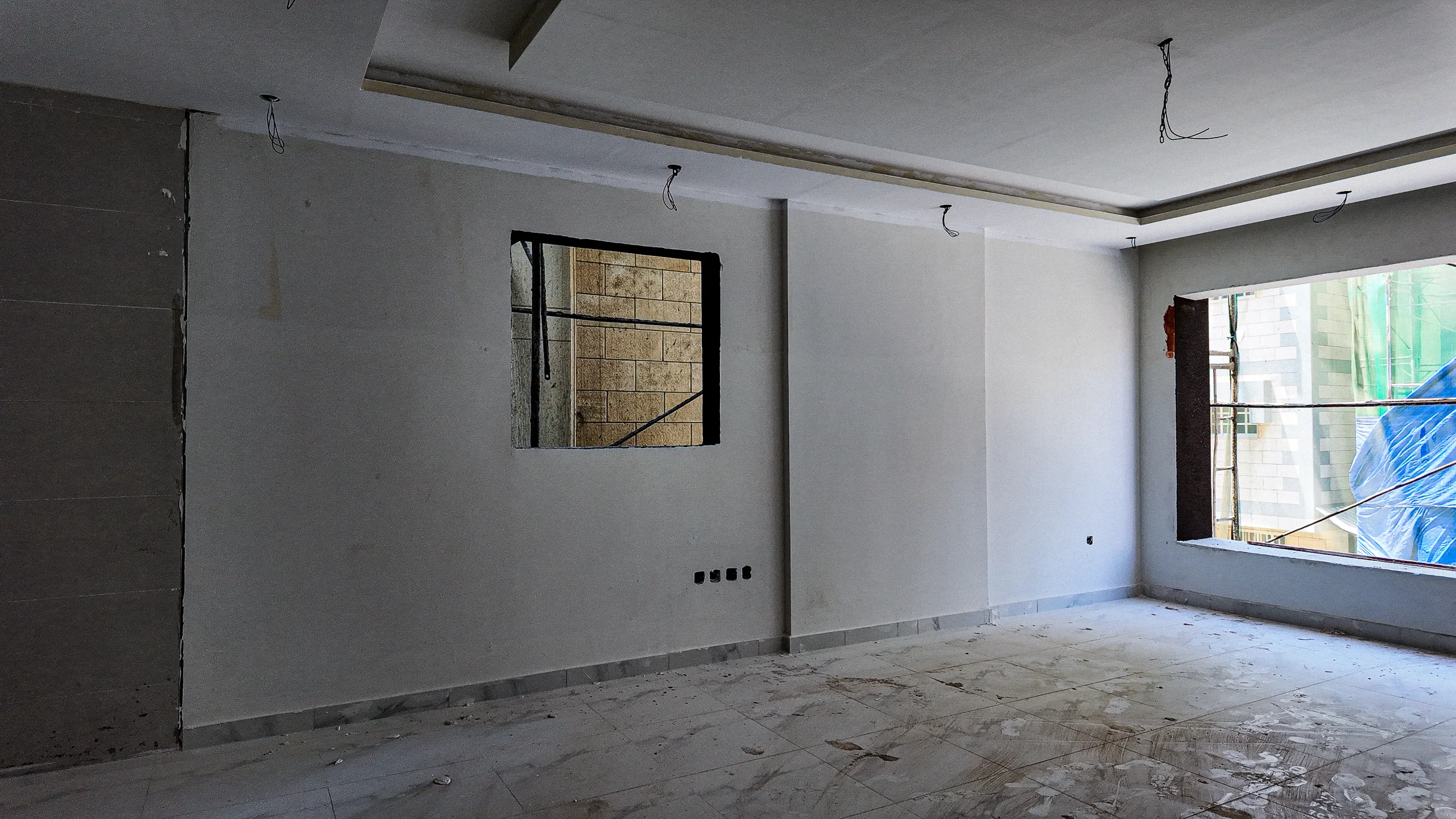

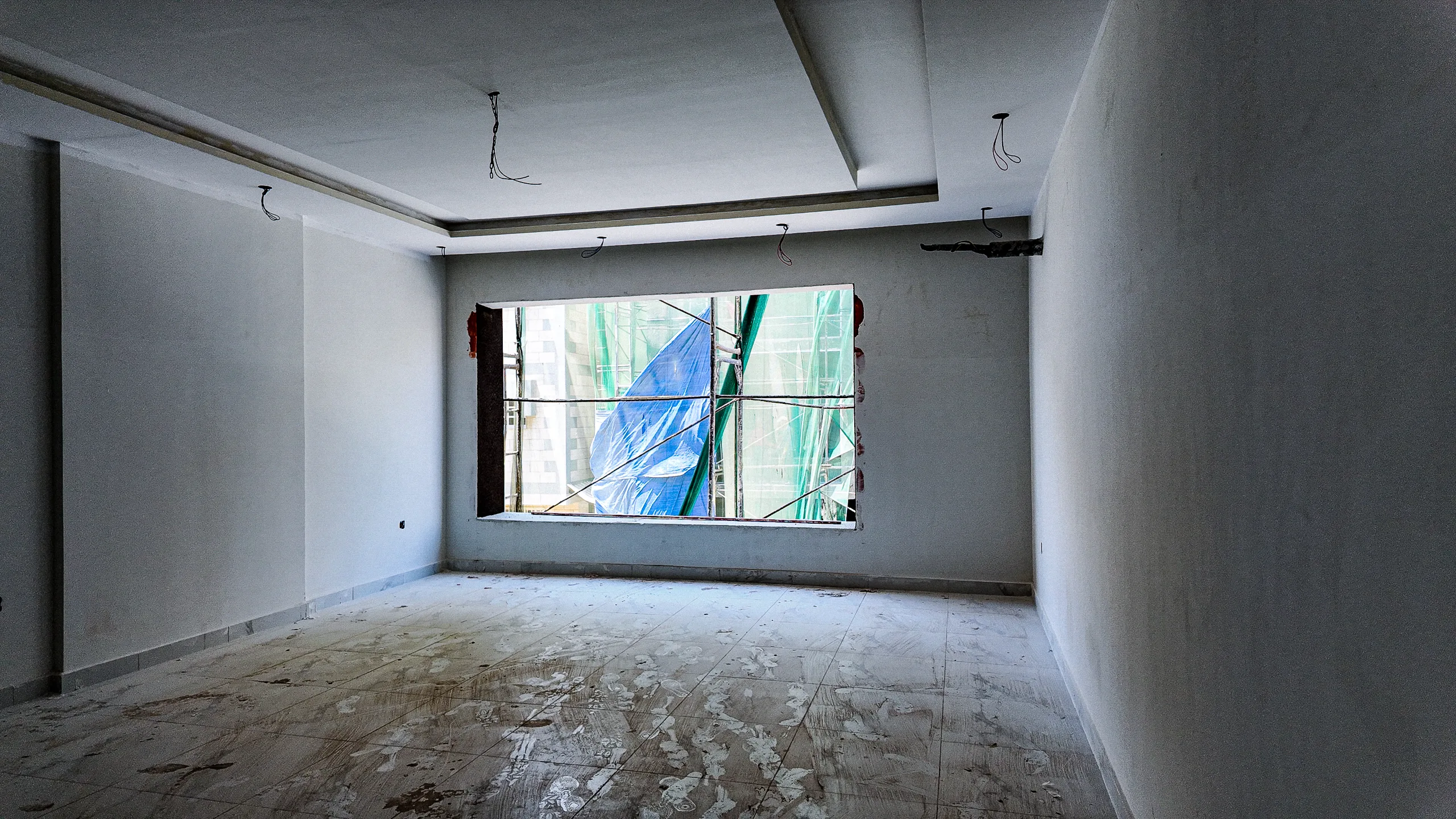

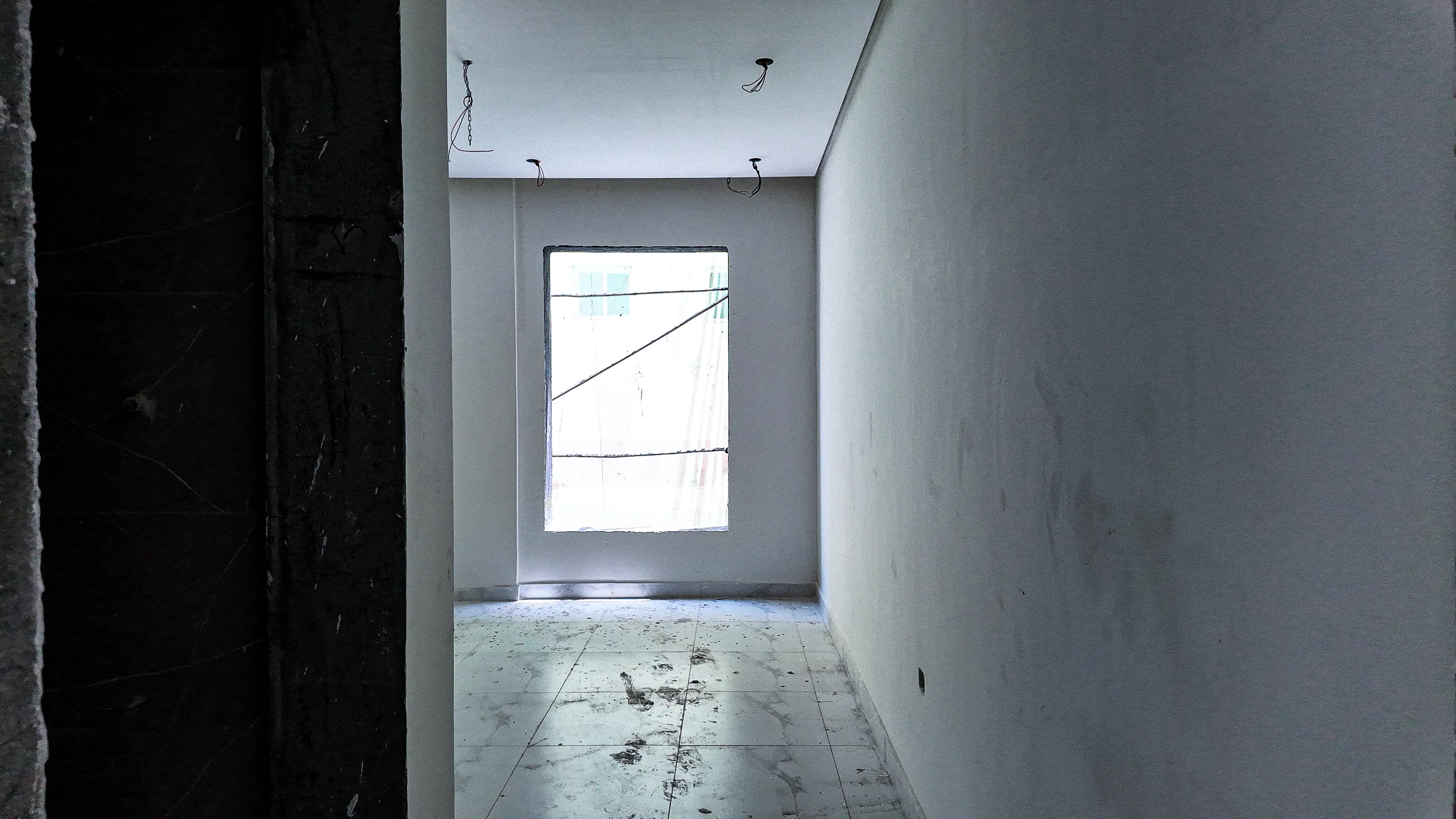

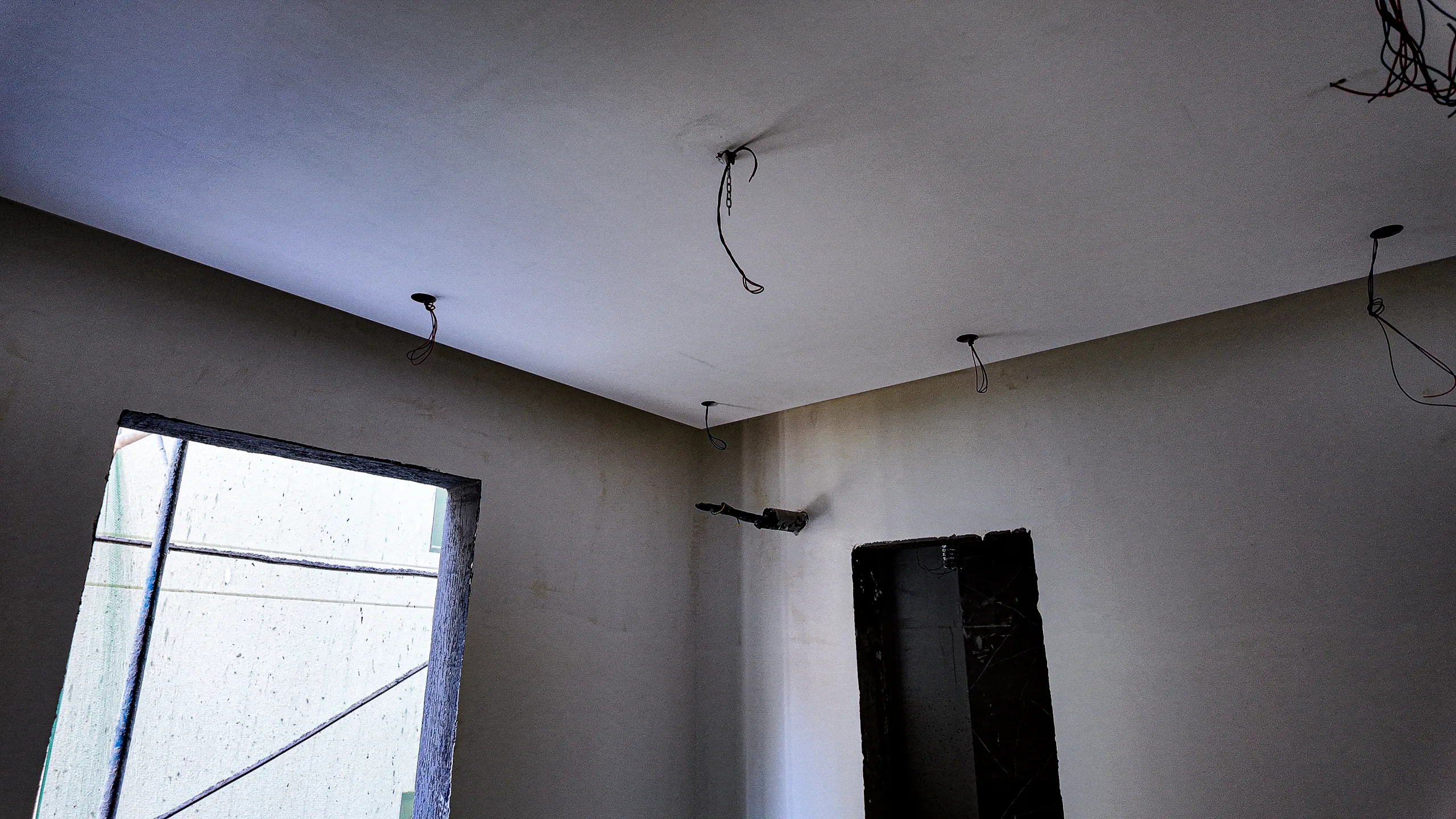

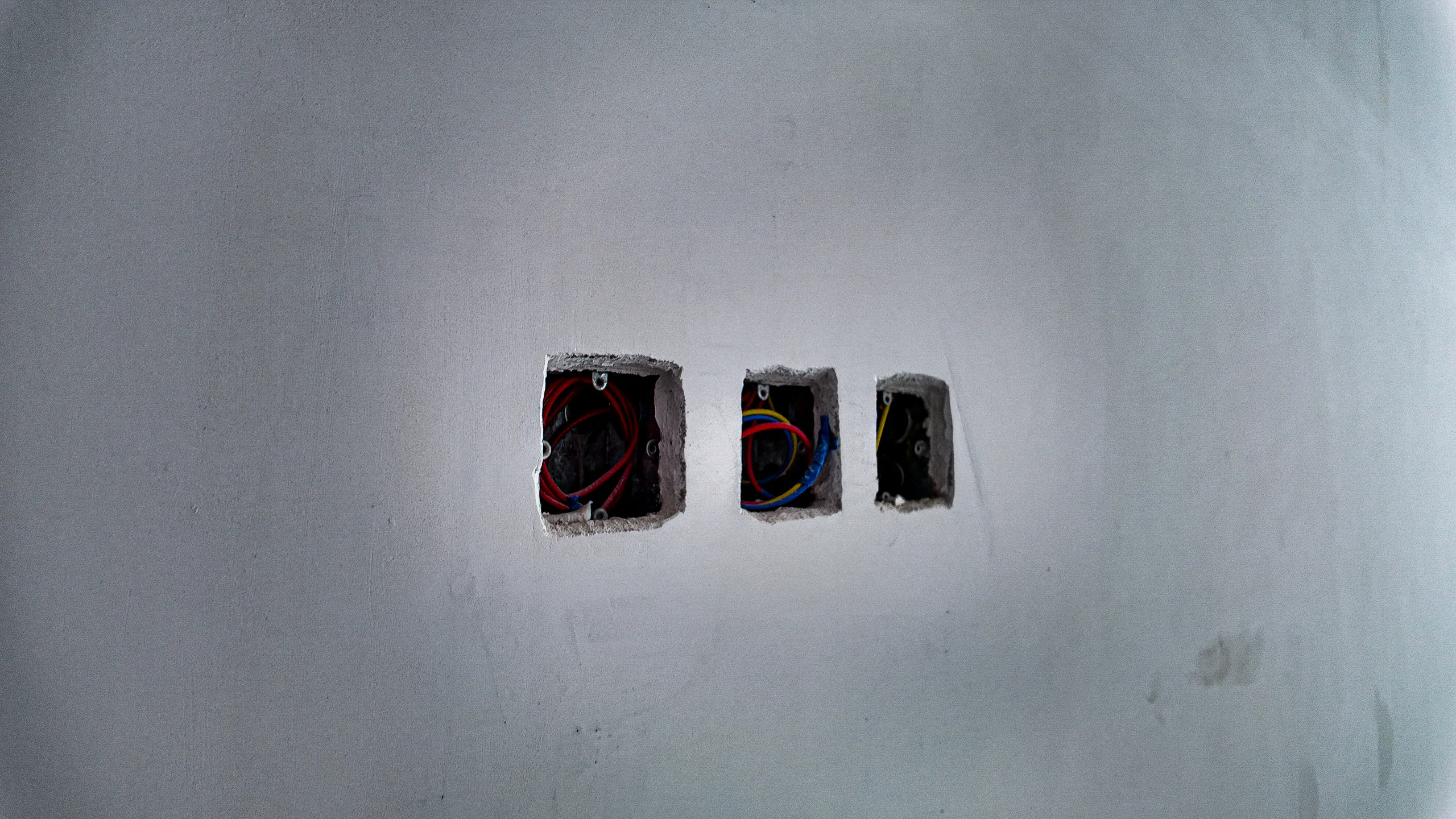

الانتهاء من أعمال اللياسة الداخلية وتركيب بلاط الأرضيات (البورسلان/السيراميك) في الغرف، مع بروز تمديدات الأسلاك الكهربائية من الأسقف والجدران.

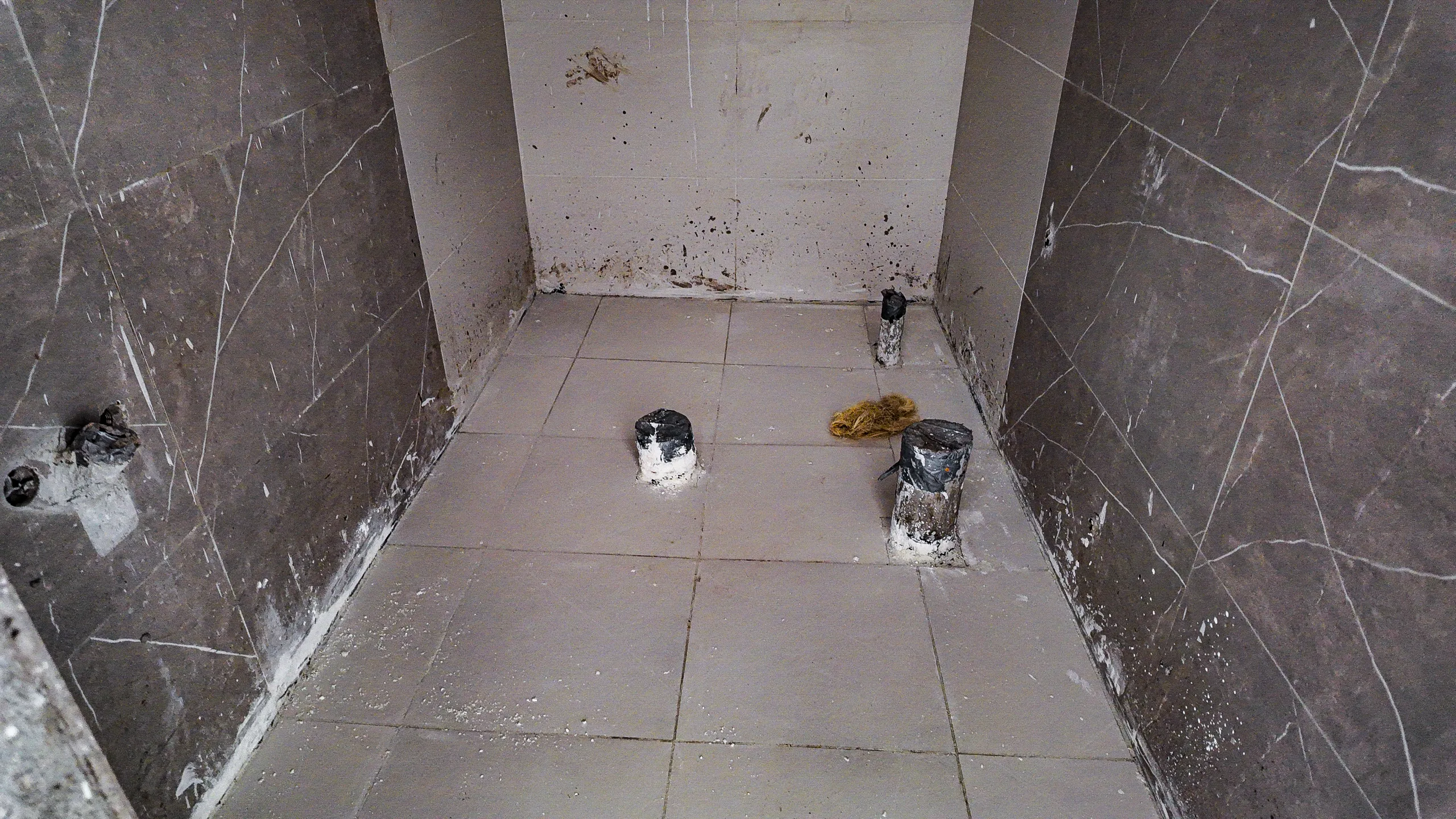

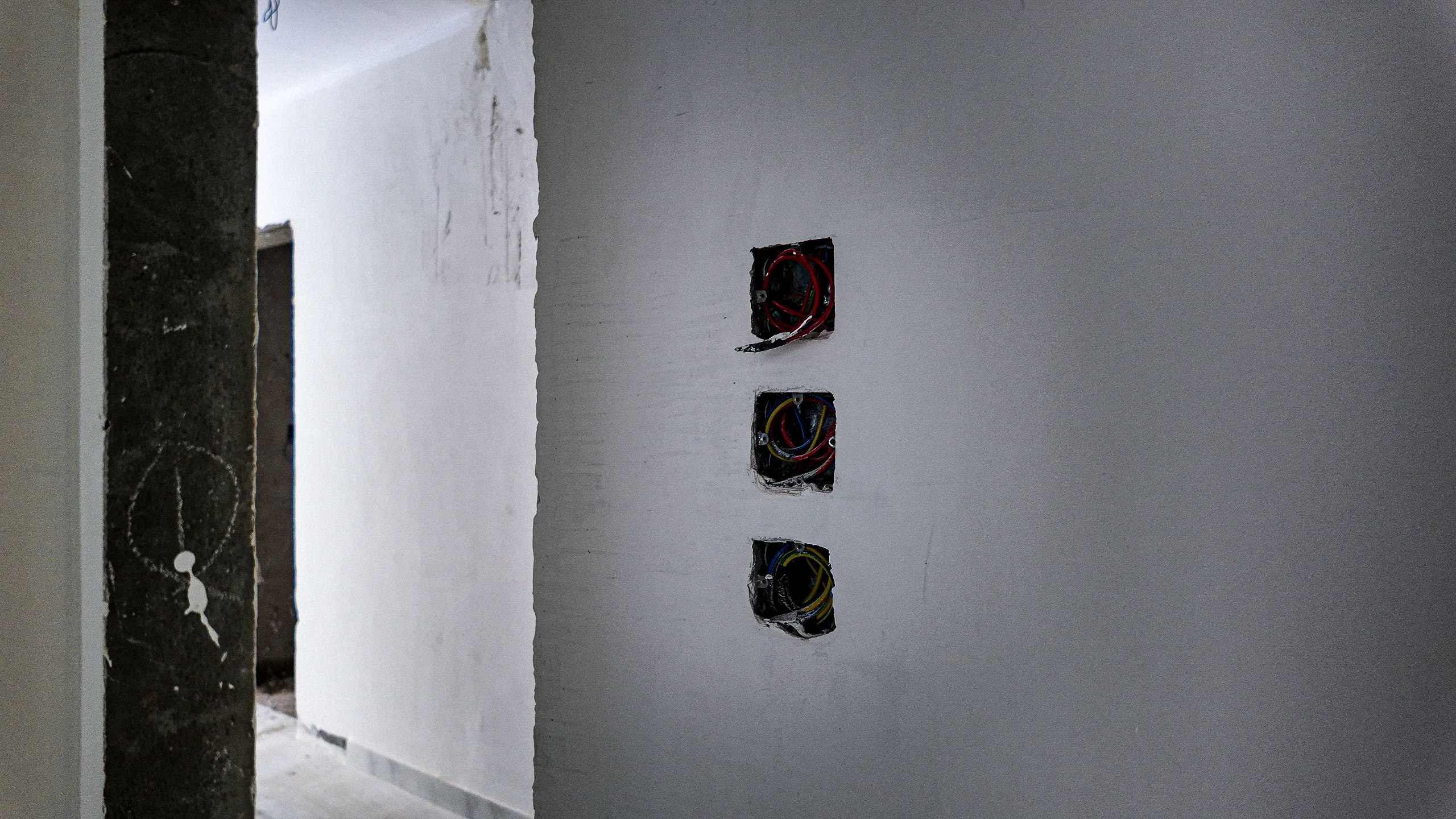

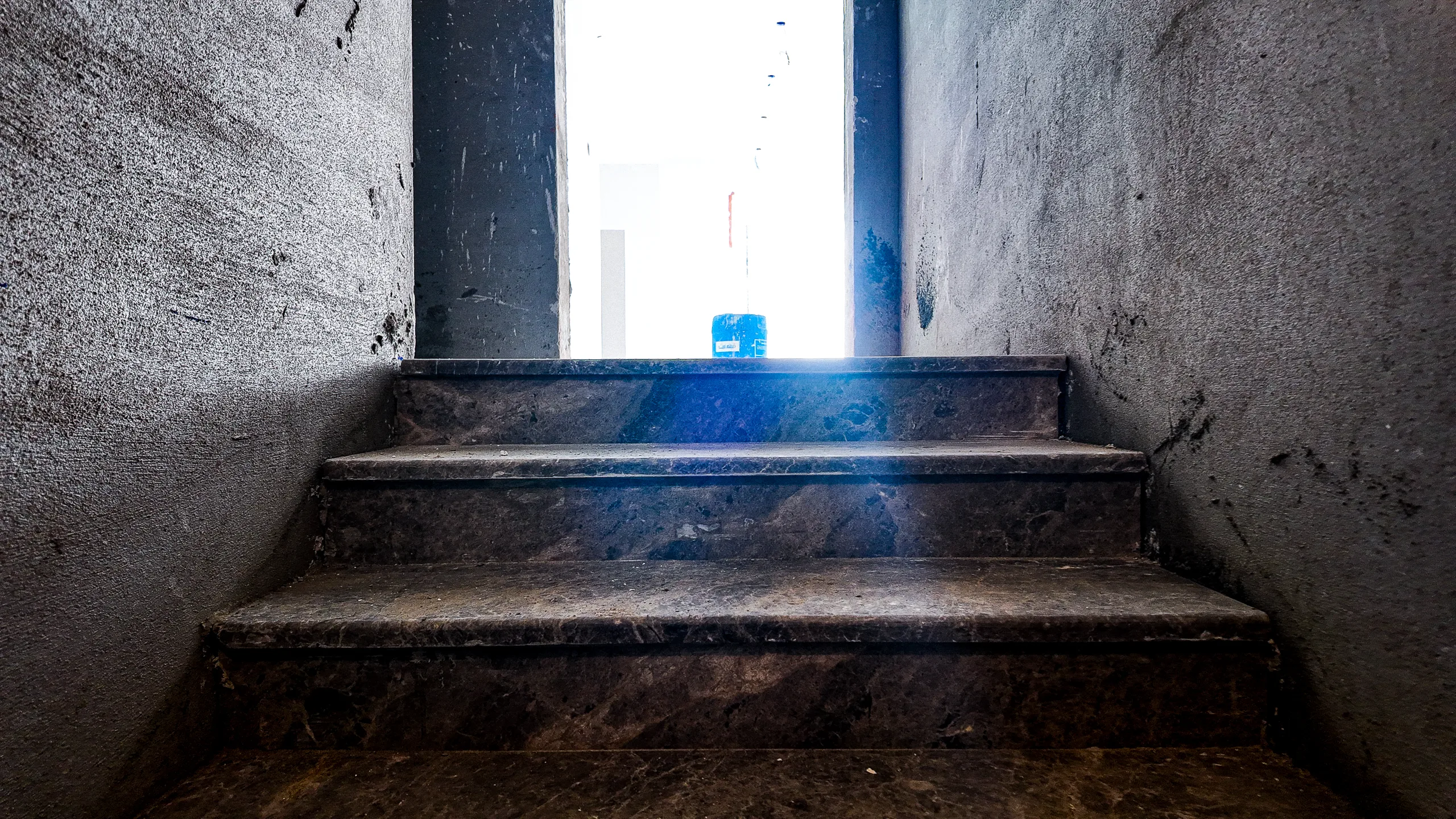

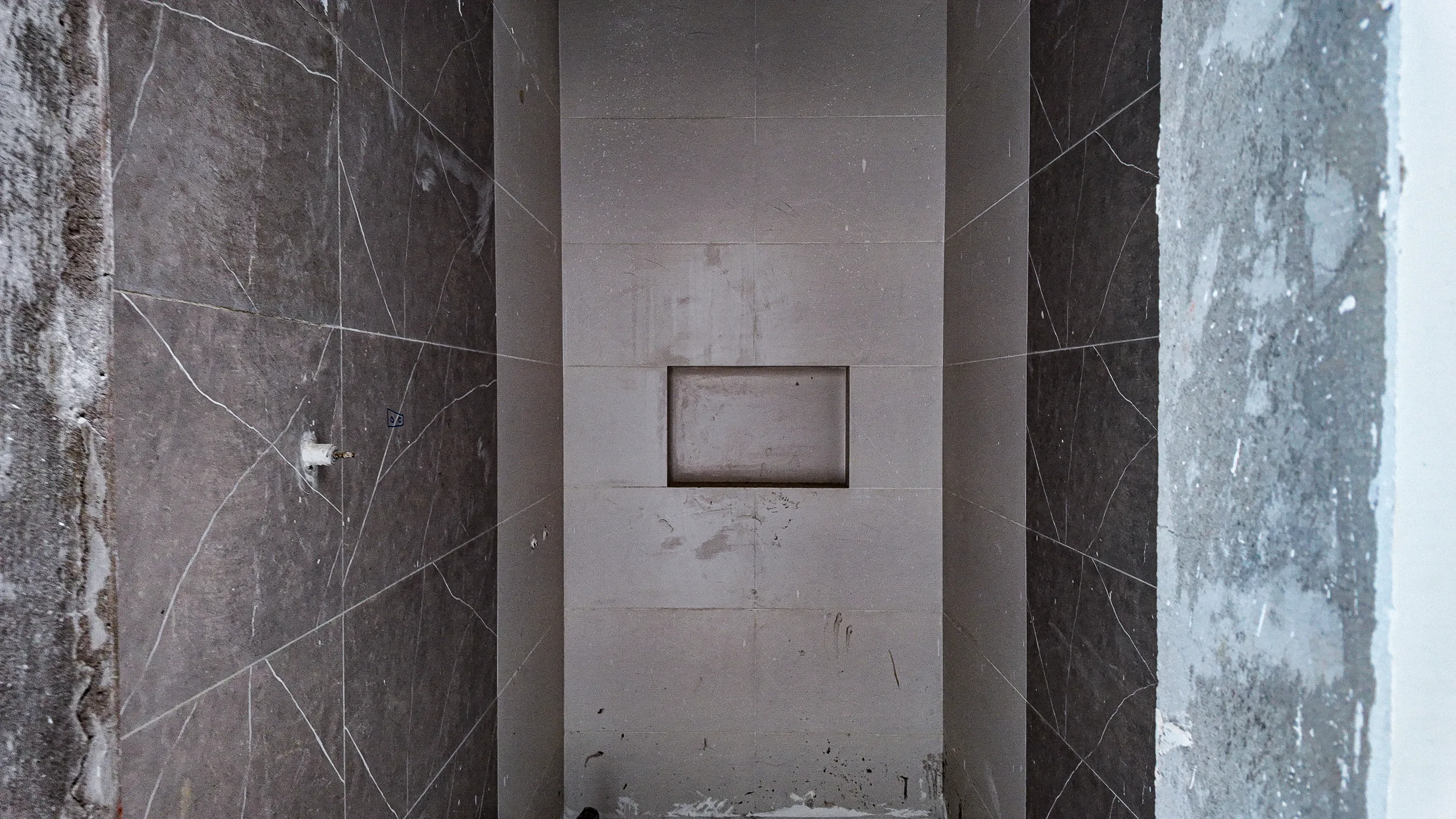

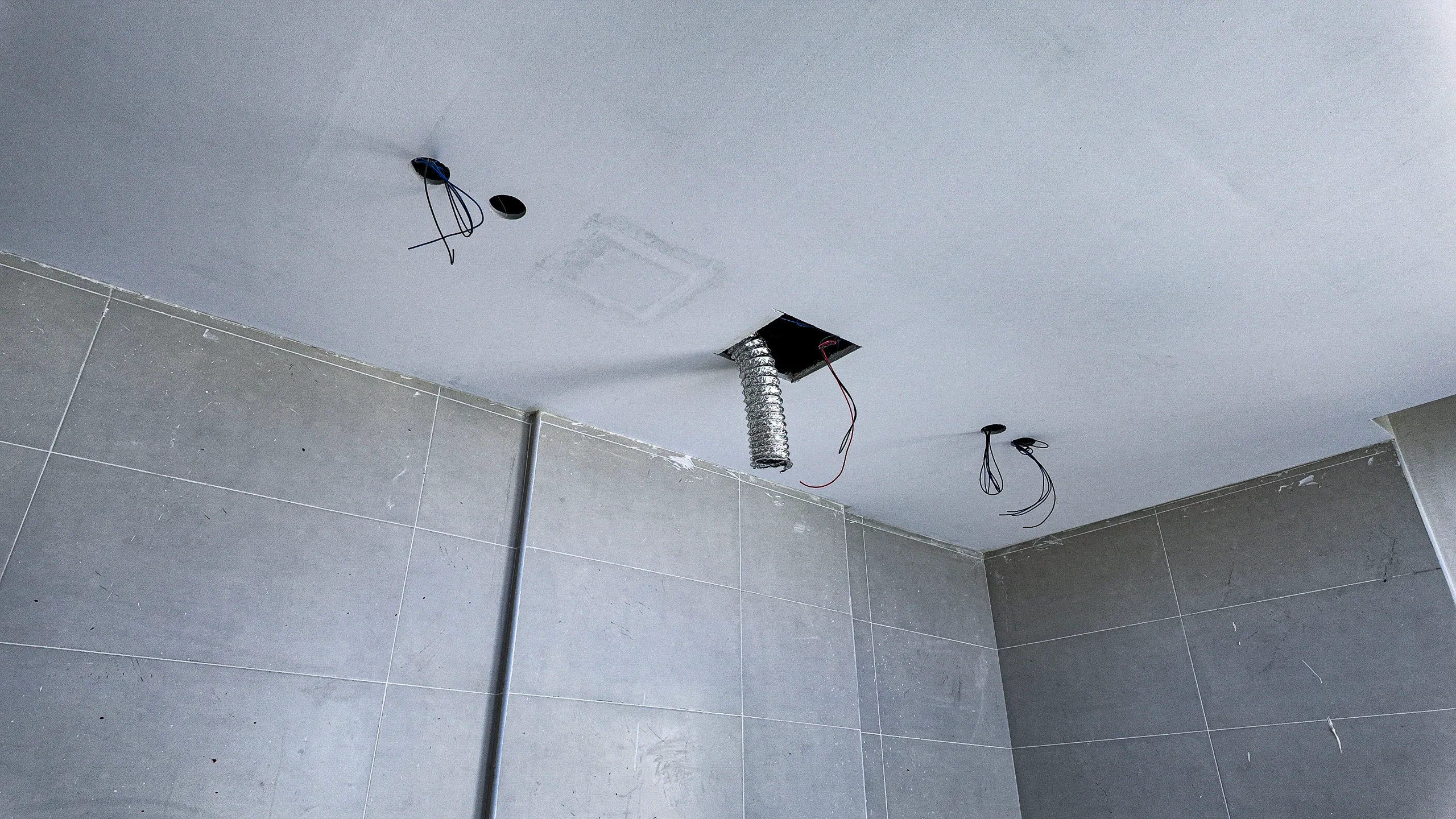

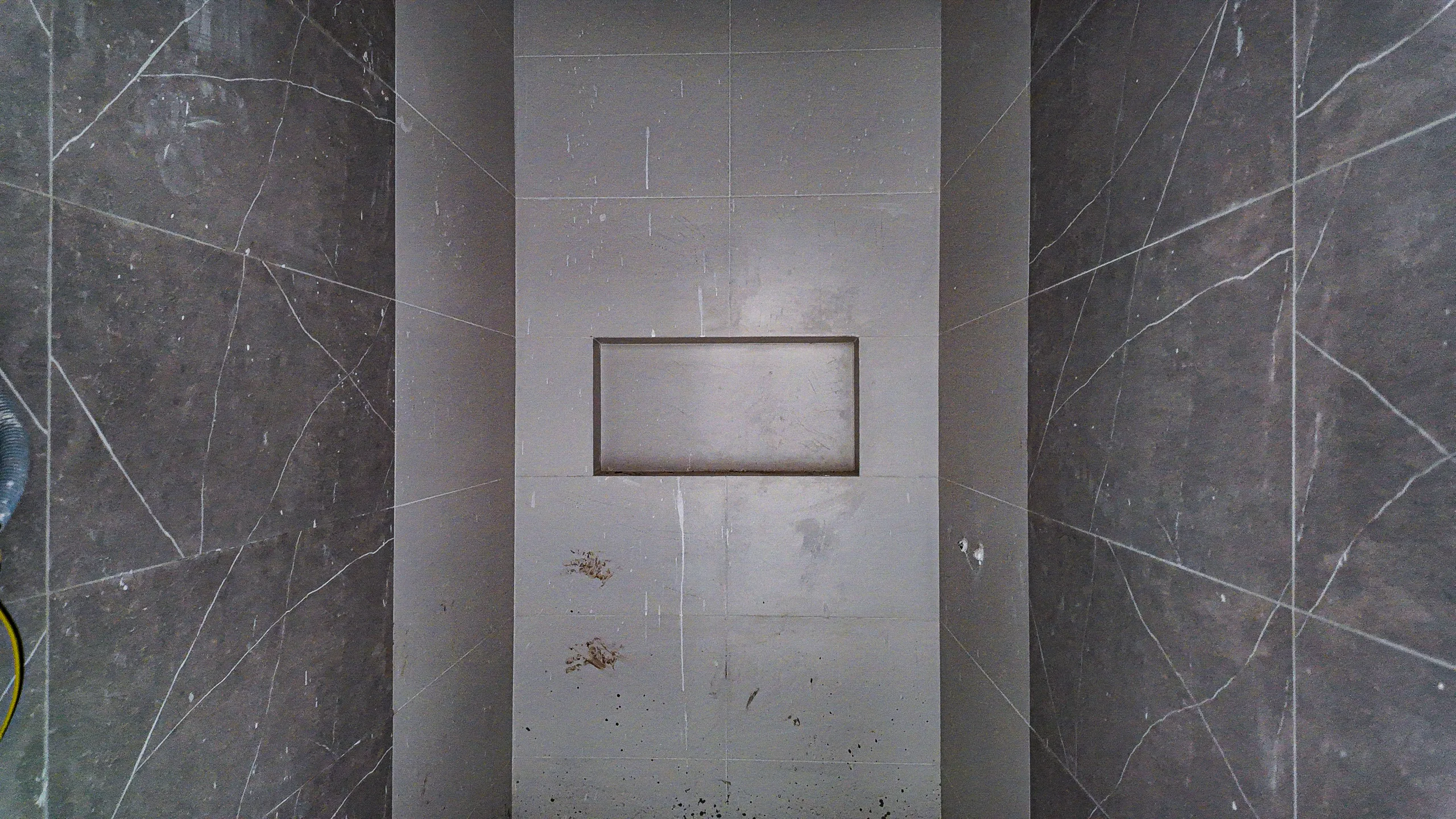

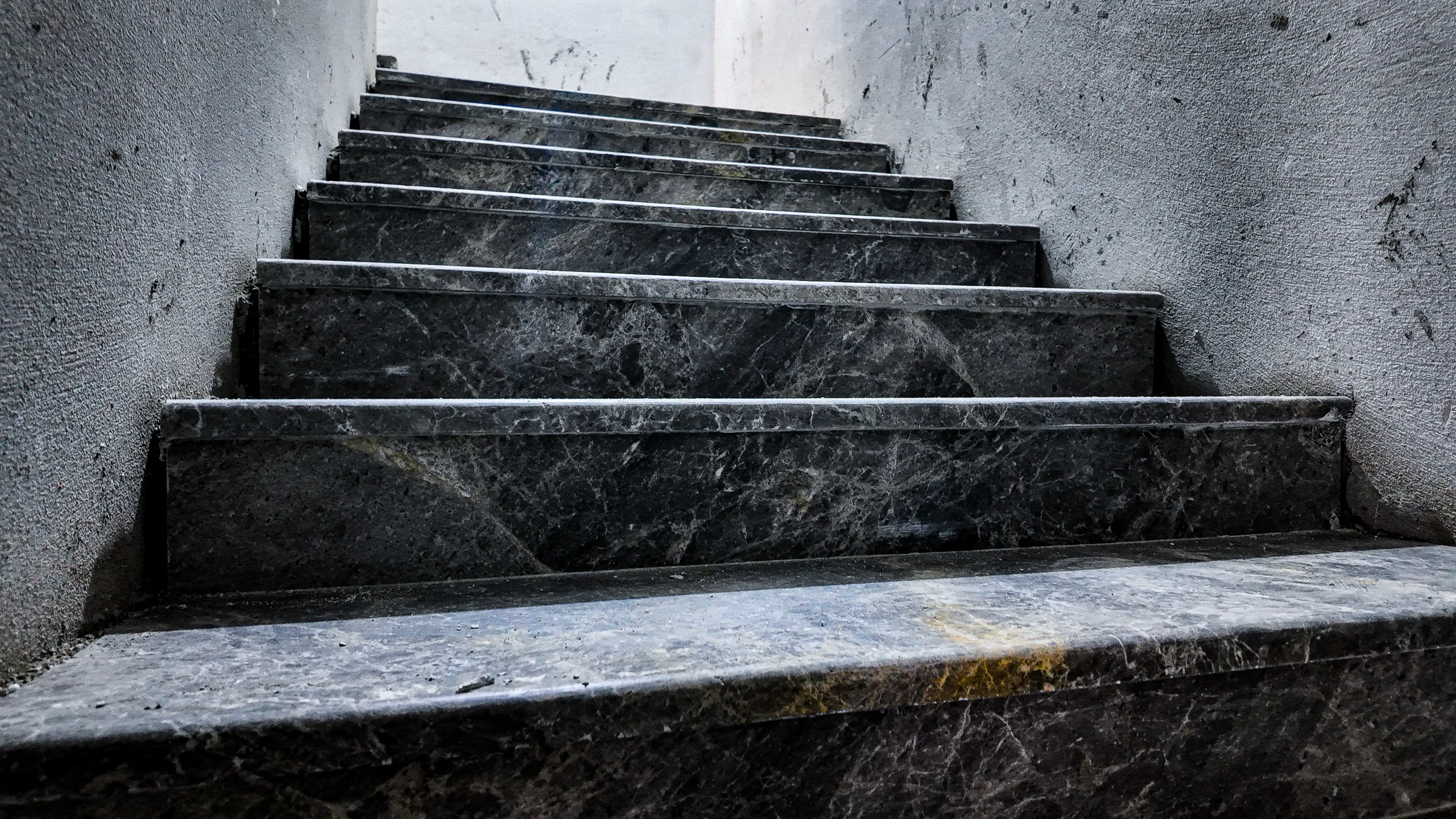

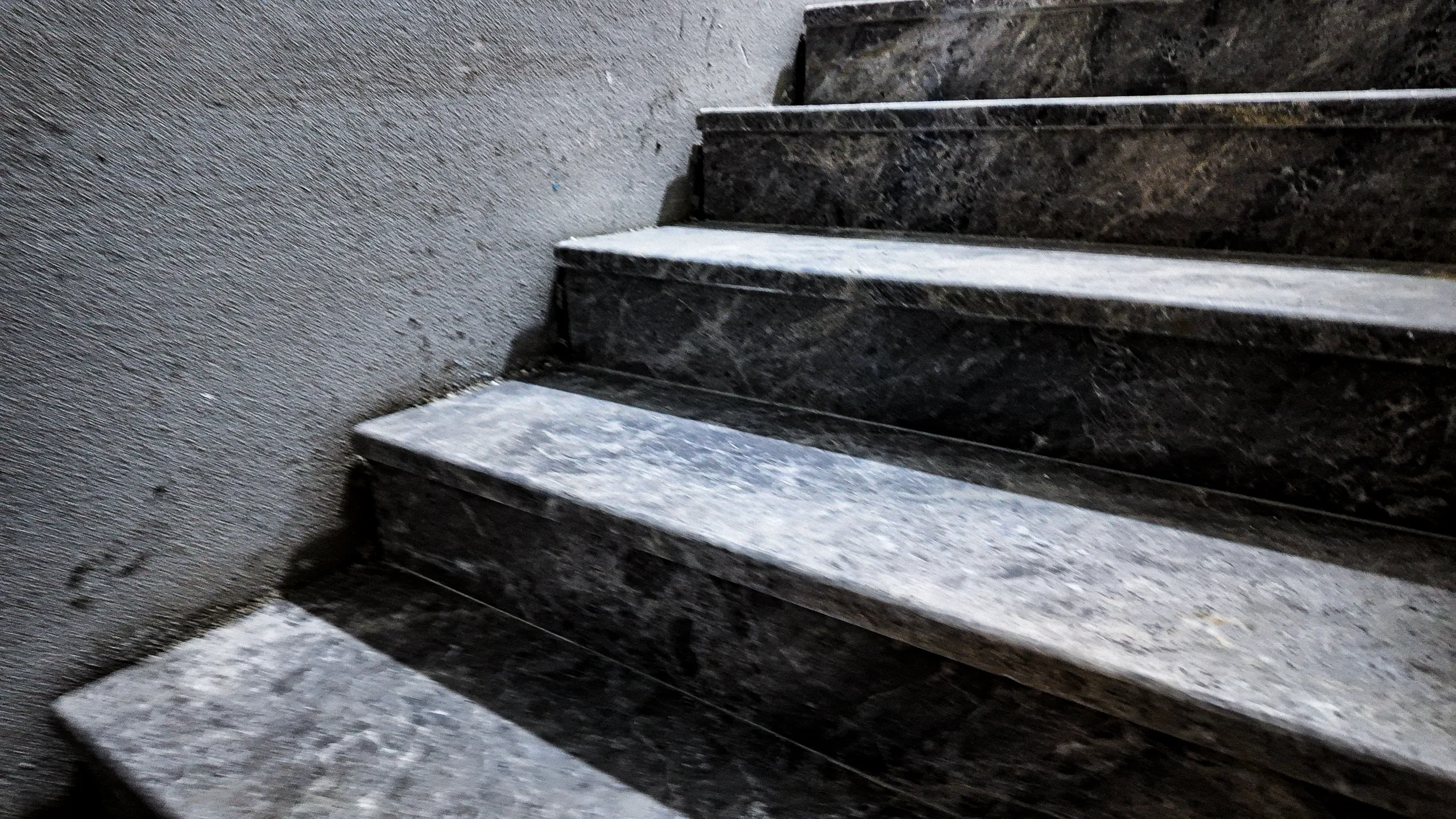

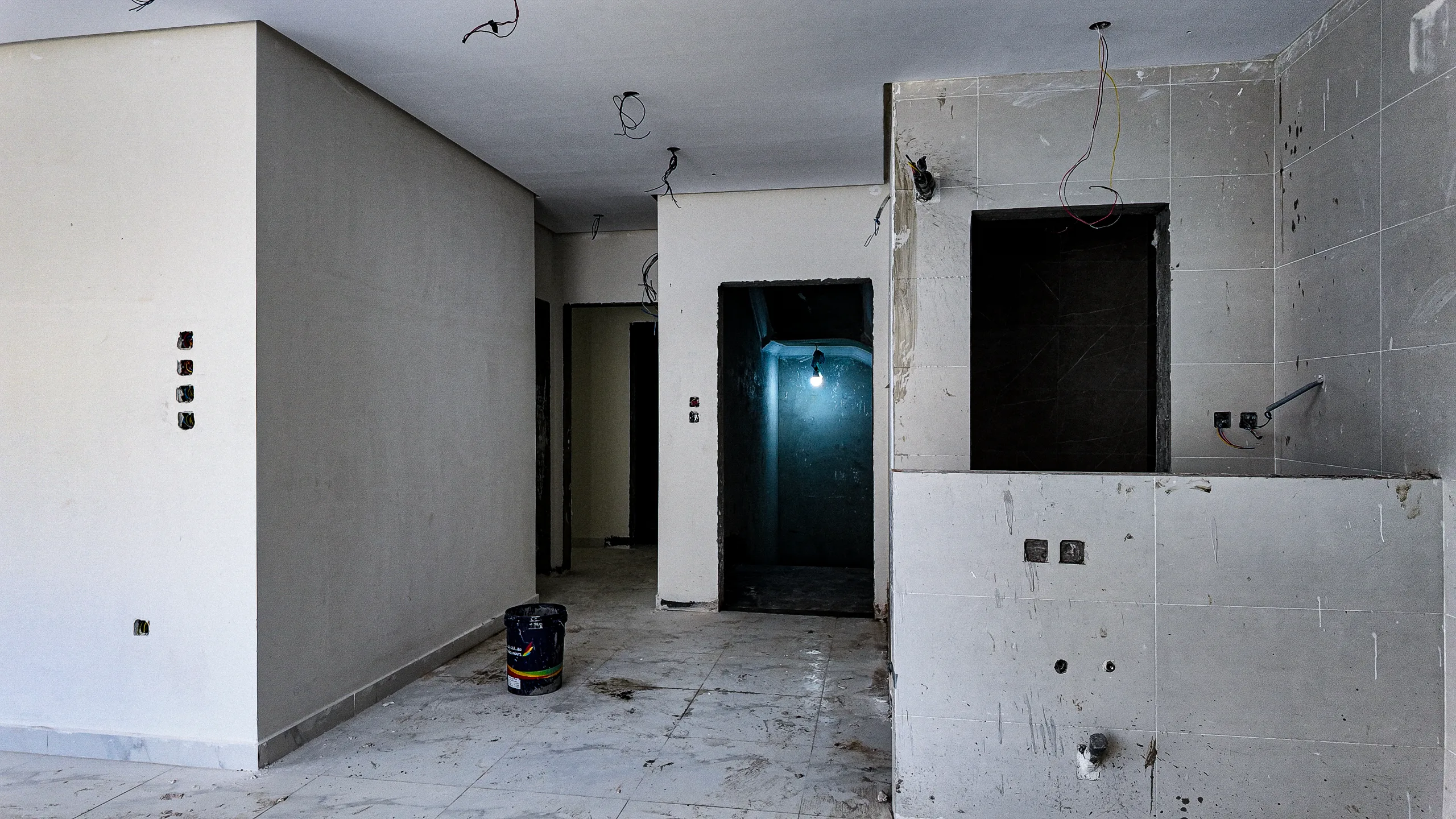

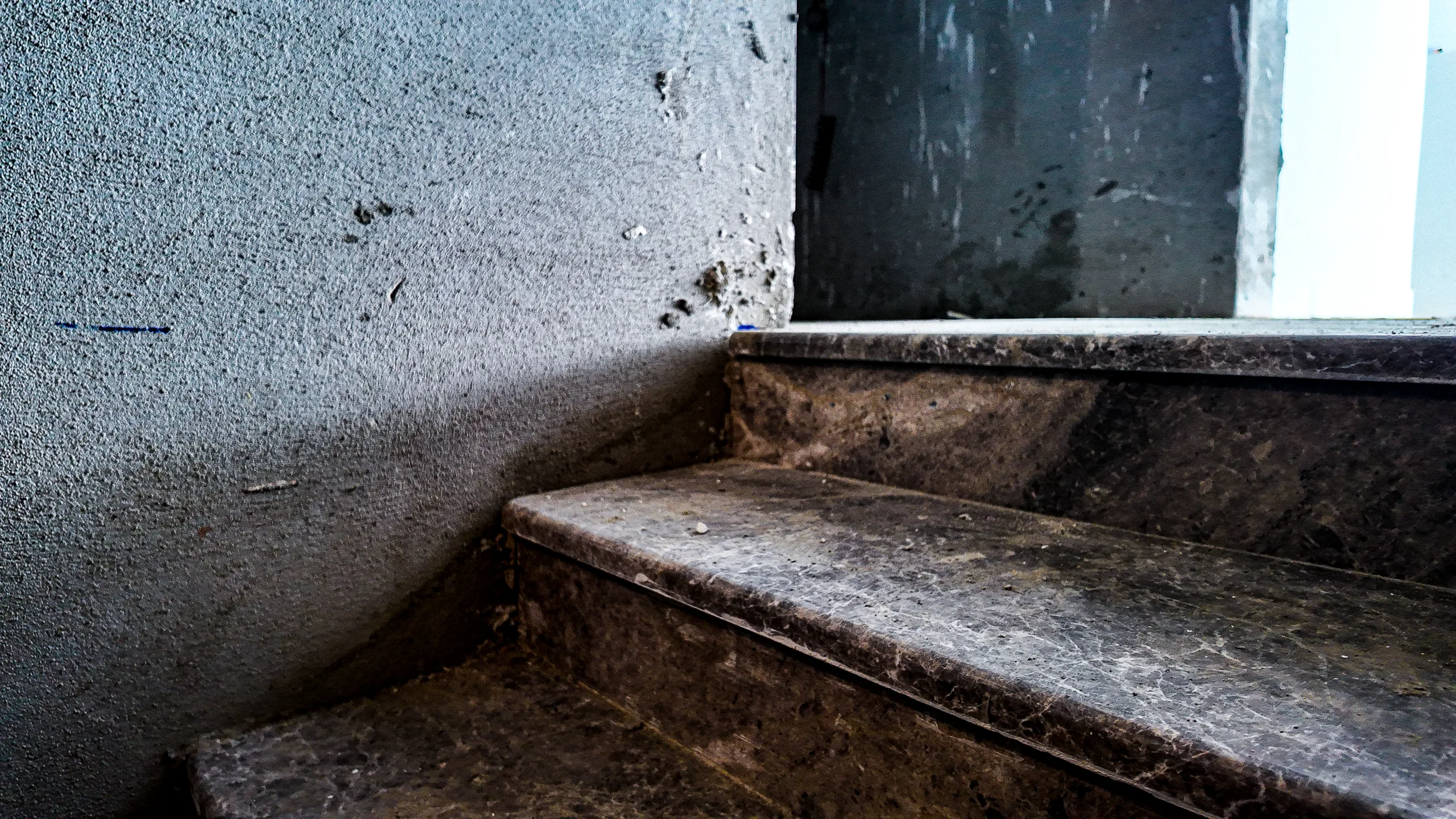

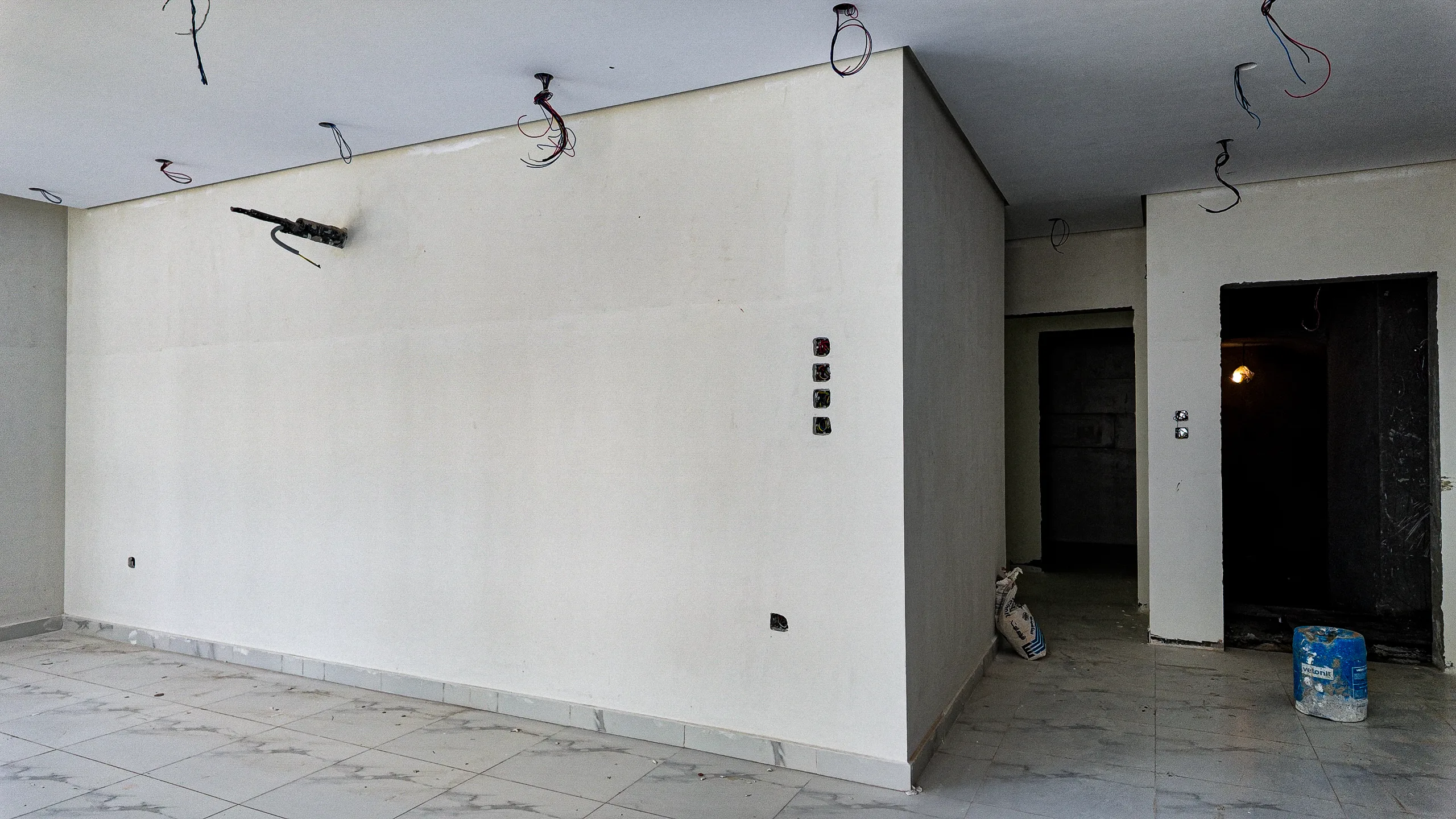

تركيب الرخام/الجرانيت لدرج المبنى، واستمرار أعمال التمديدات الصحية والكهربائية في الممرات والمناطق المشتركة.
قراءة الإنجاز
رغم أن نسبة الإنجاز المسجلة دفترياً هي 0%، إلا أن الواقع المرئي يشير إلى تجاوز المشروع لمرحلة الهيكل الخرساني ودخوله بقوة في مرحلة التشطيبات النهائية (أرضيات، لياسة، تمديدات كهربائية)، مما يستدعي تحديث نسب الإنجاز لتطابق الواقع الميداني.
مقارنة بالزيارة السابقة
لا توجد زيارة سابقة للمقارنة
المراحل القادمة المتوقعة
تركيب وحدات الإنارة، دهانات الوجه النهائي، تركيب الأدوات الصحية، وإزالة السقالات الخارجية.
