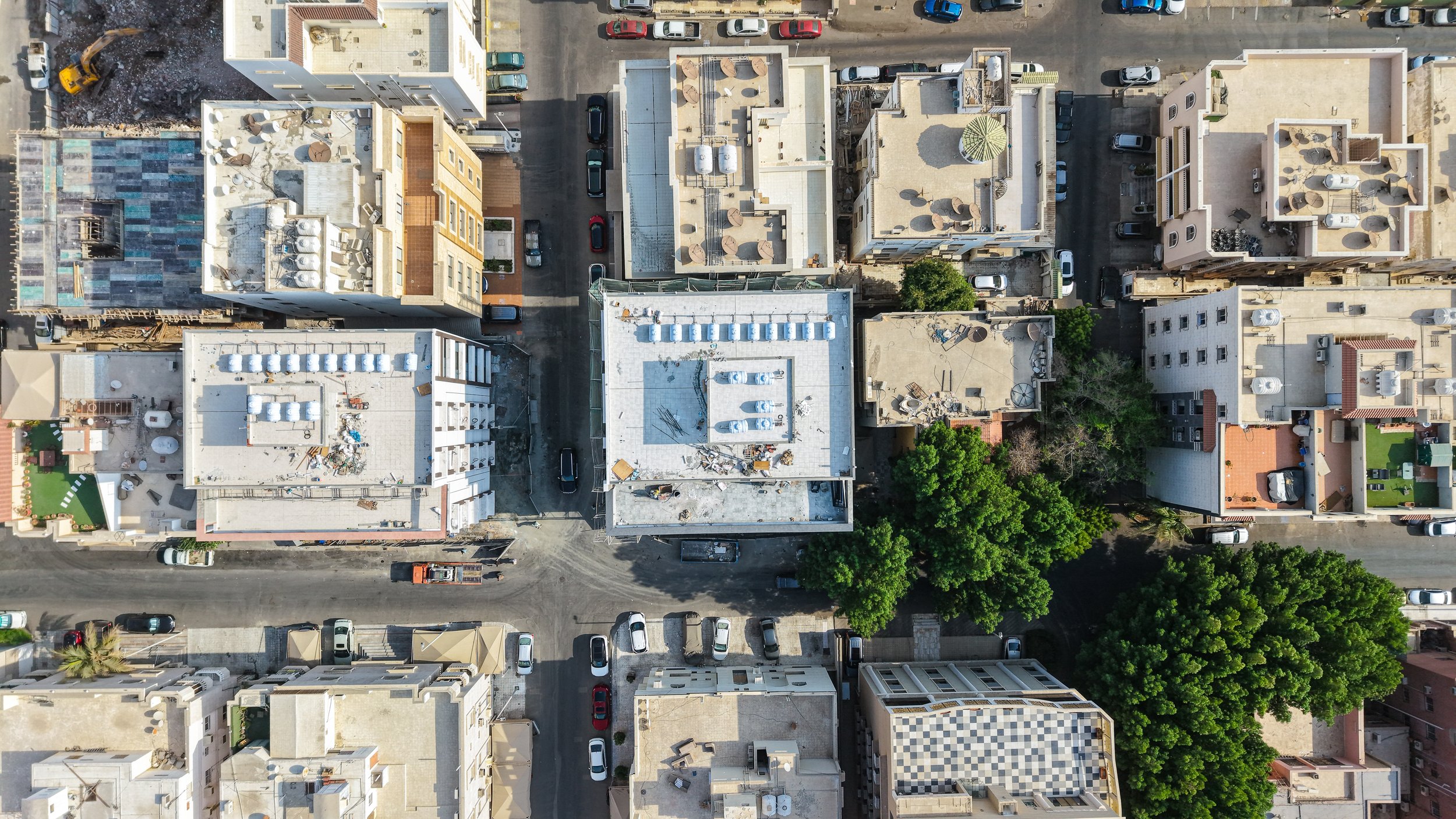

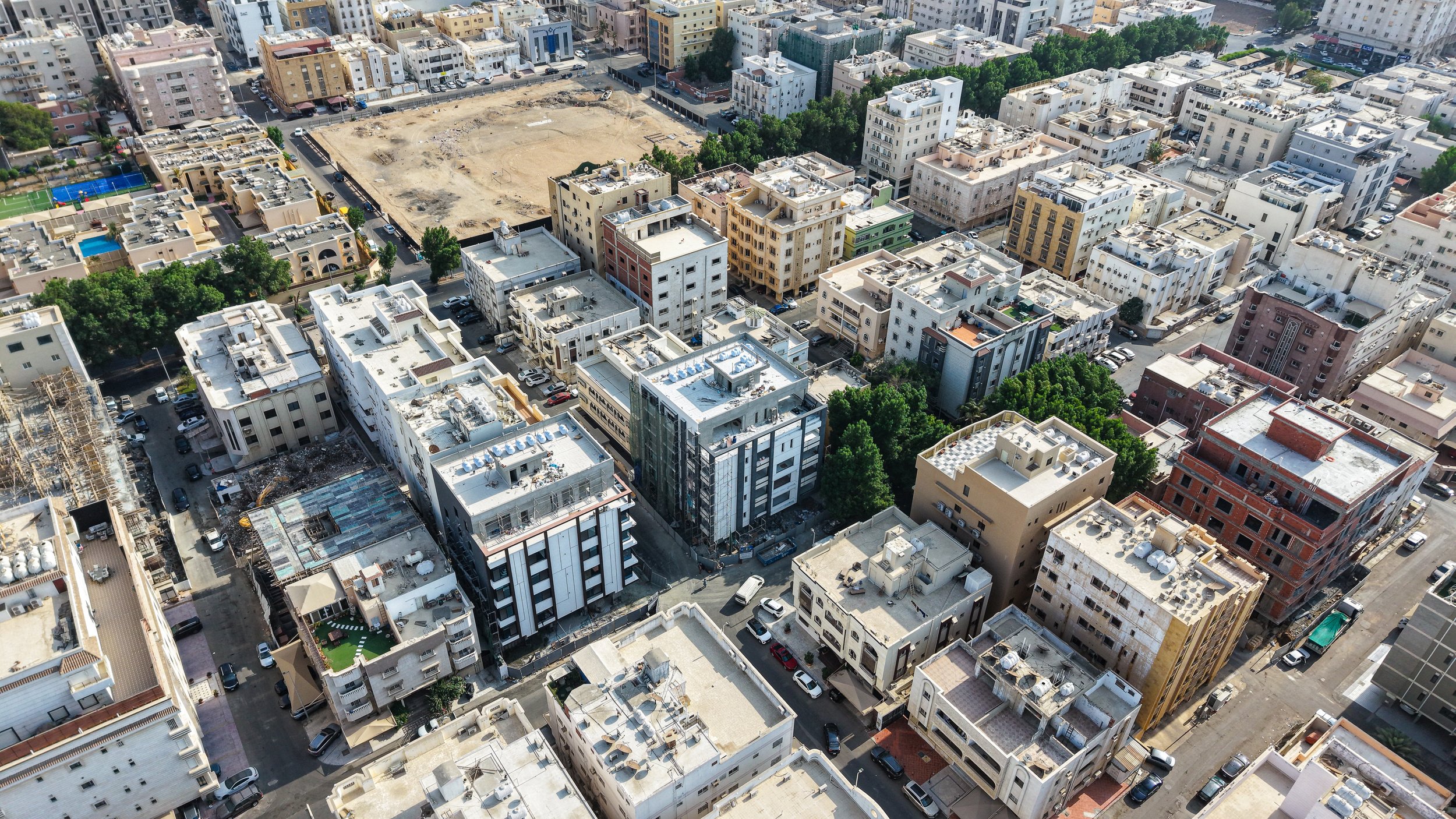

مشروع سواعد العقارية الروضة 102
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

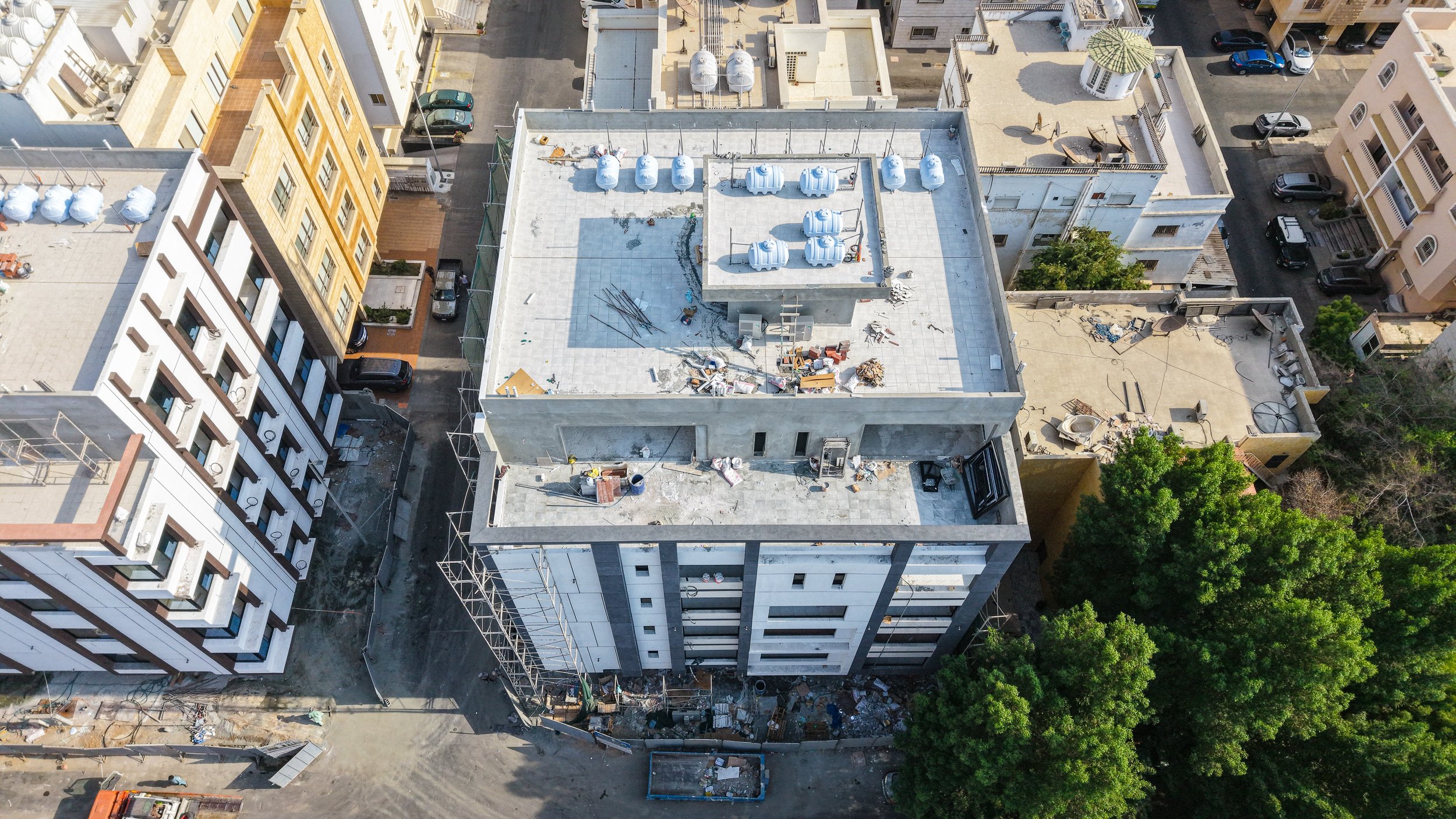

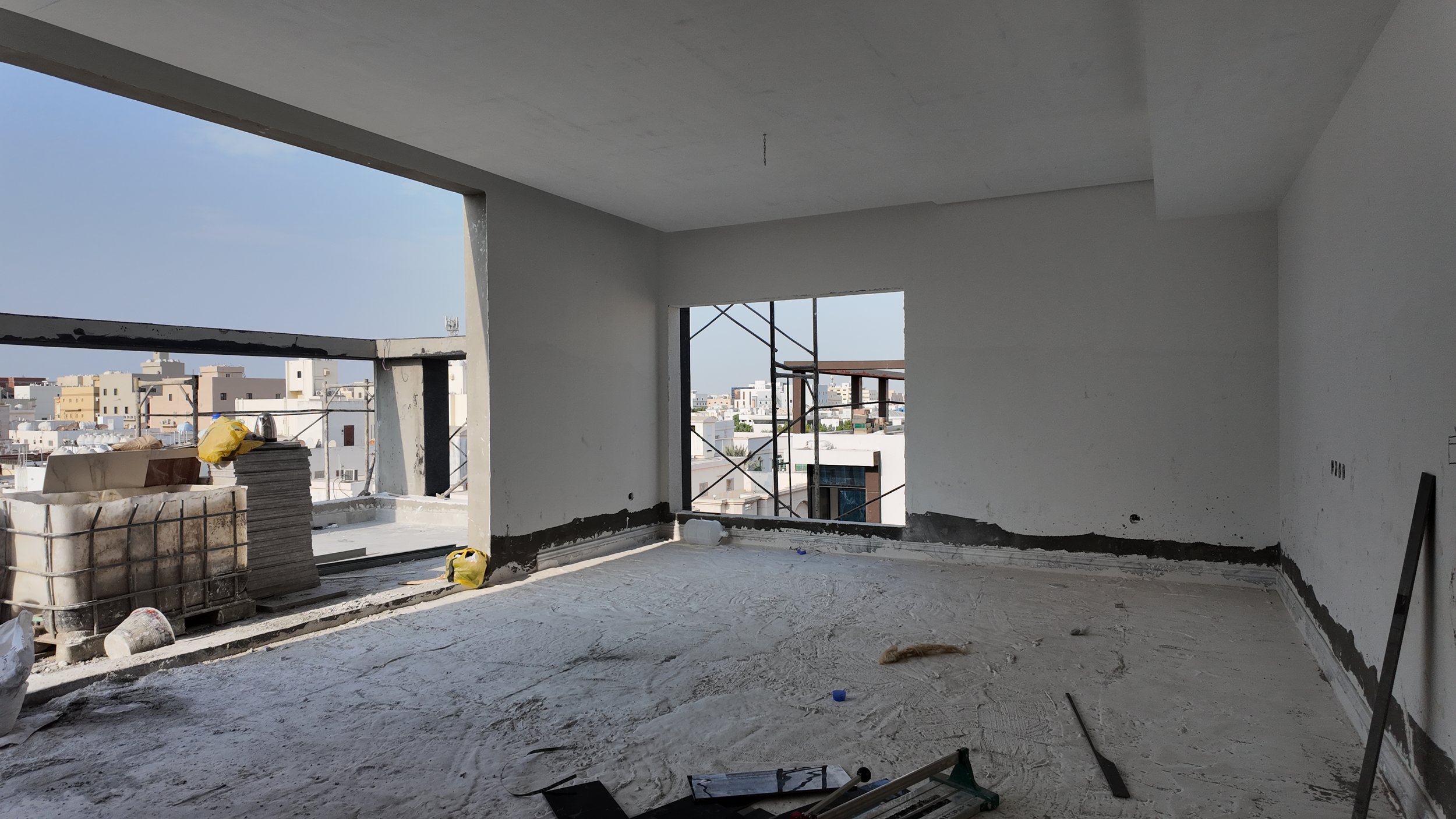

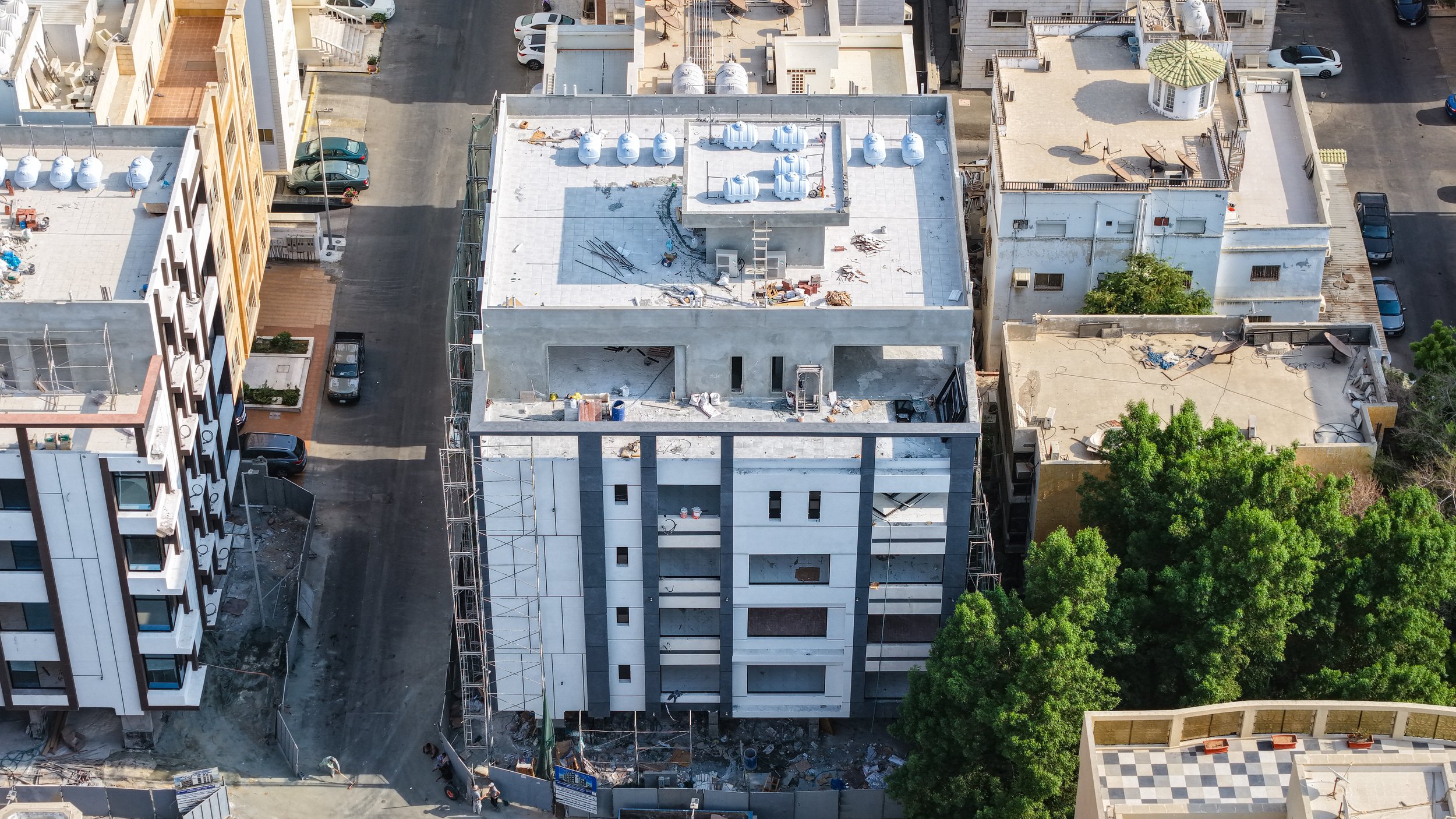

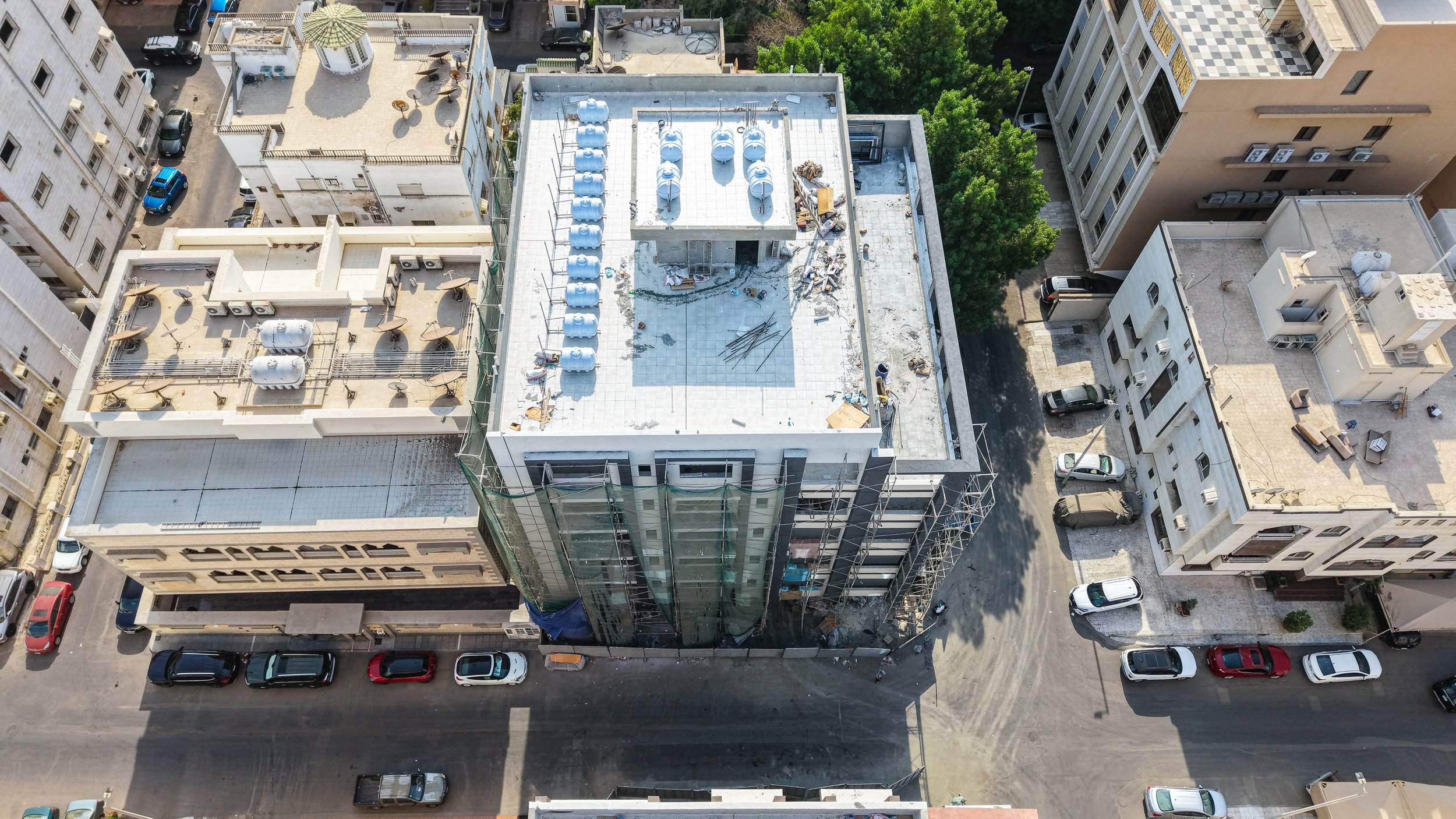

اكتمال أعمال التكسية الخارجية والدهانات للواجهات بنسبة كبيرة مع بقاء السقالات في بعض الأجزاء الجانبية.

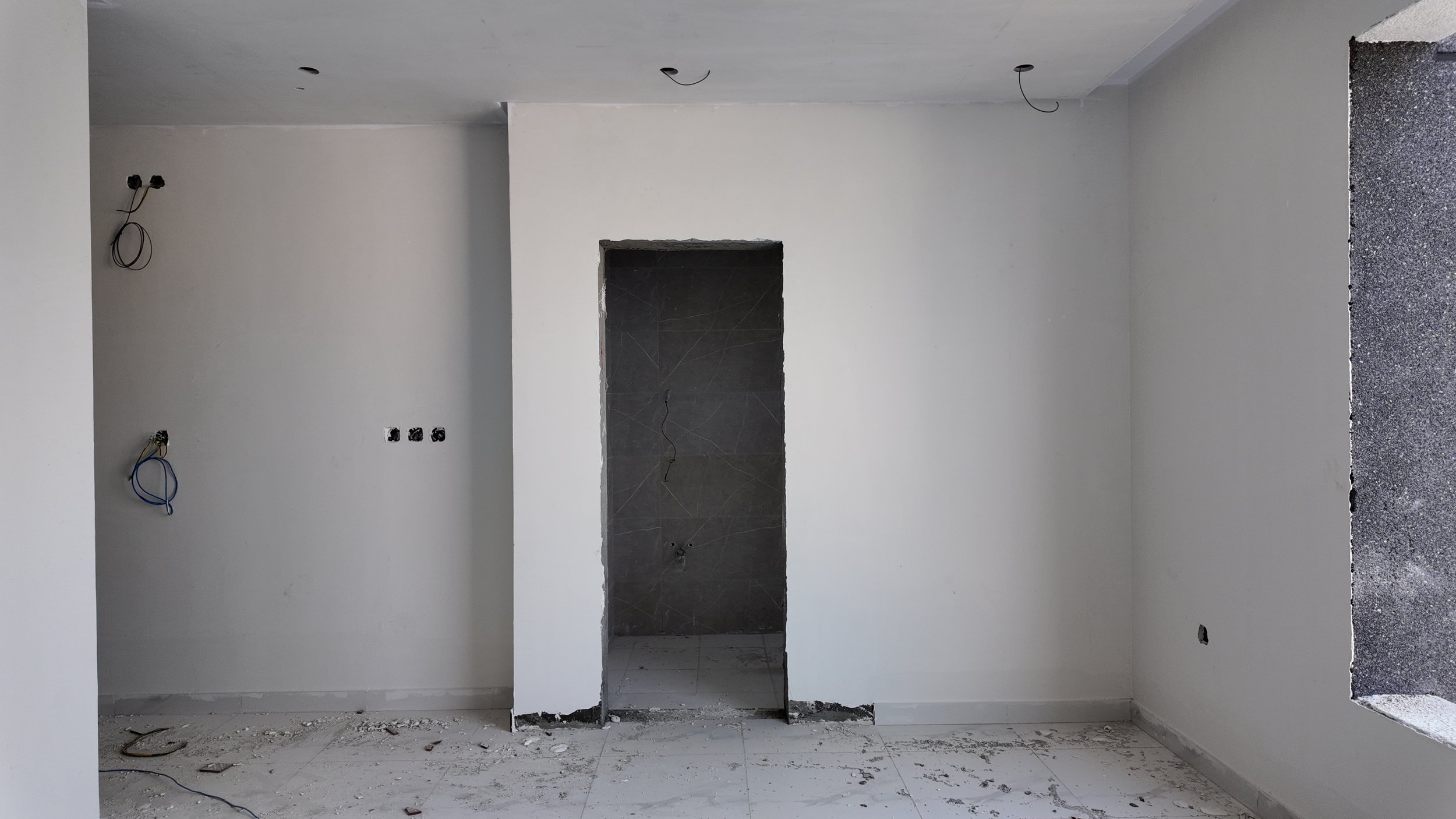

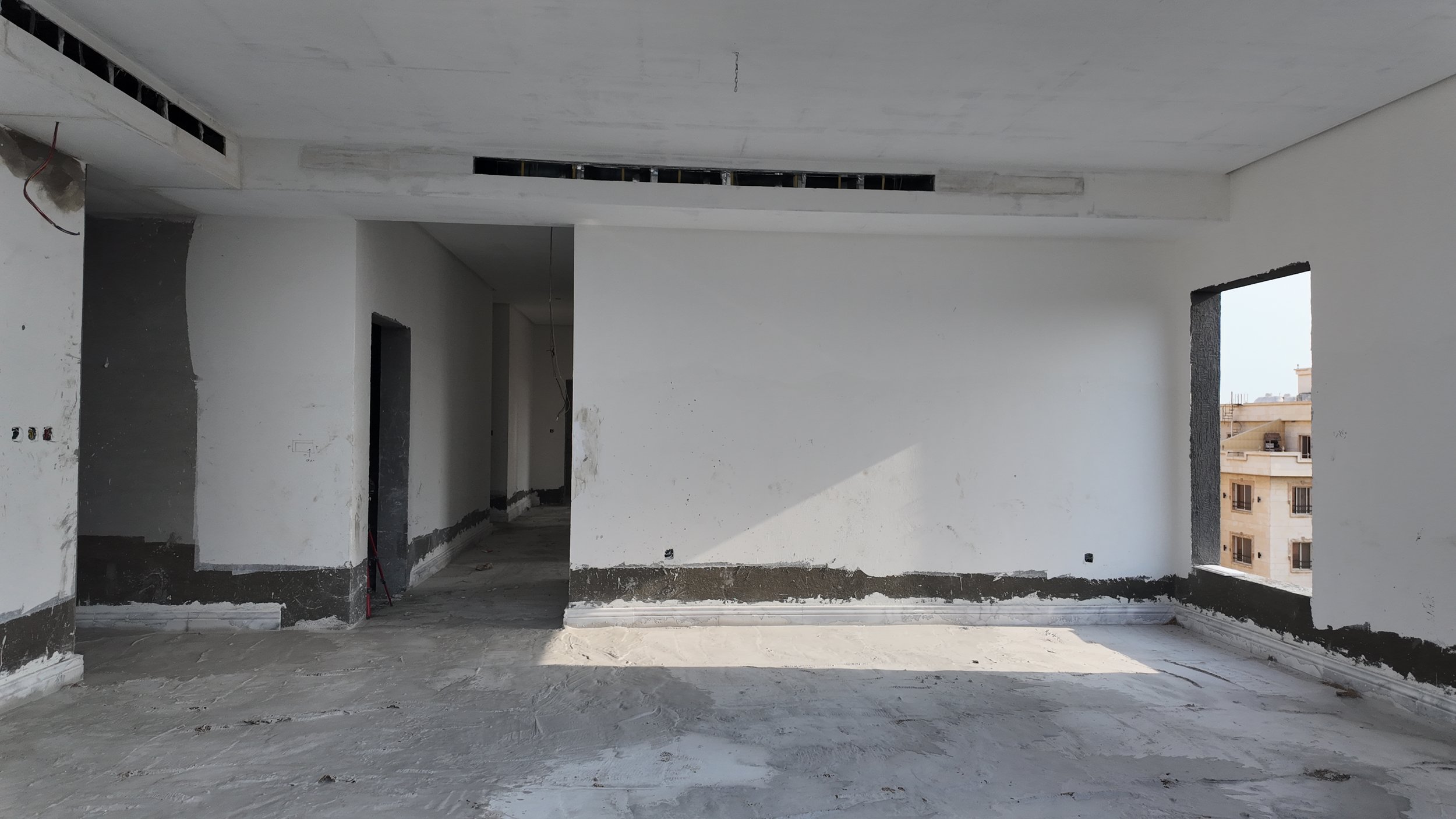

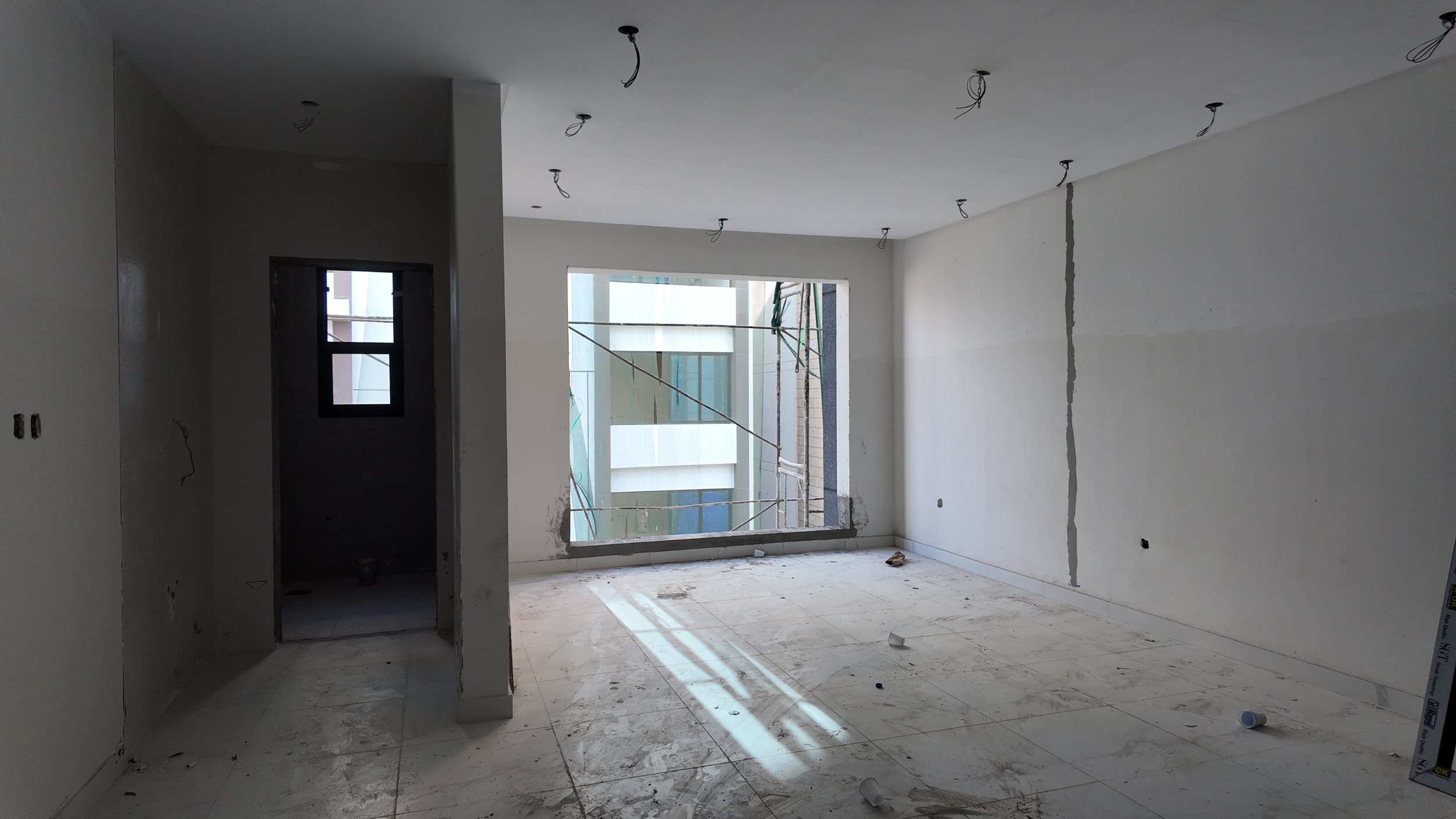

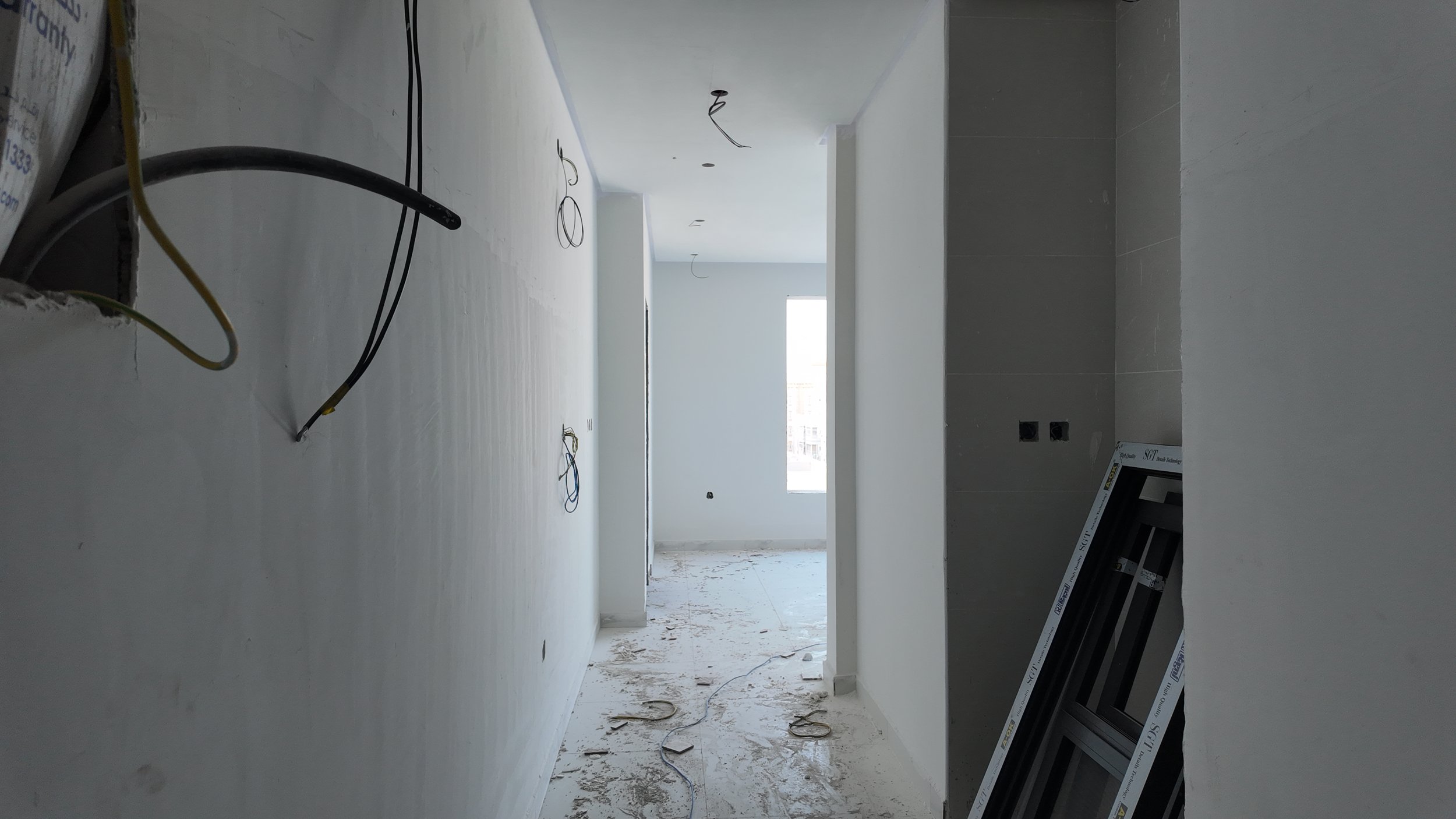

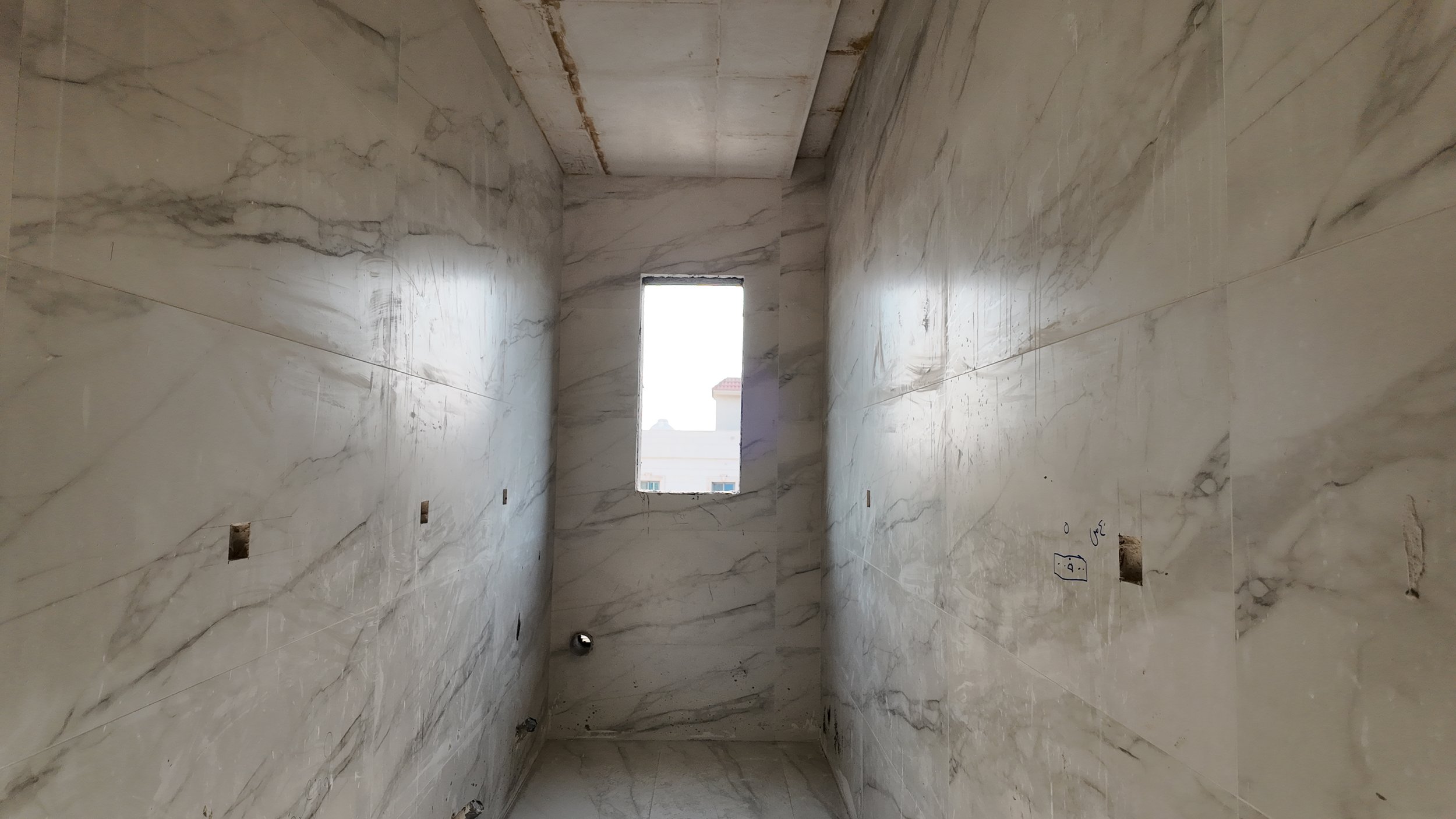

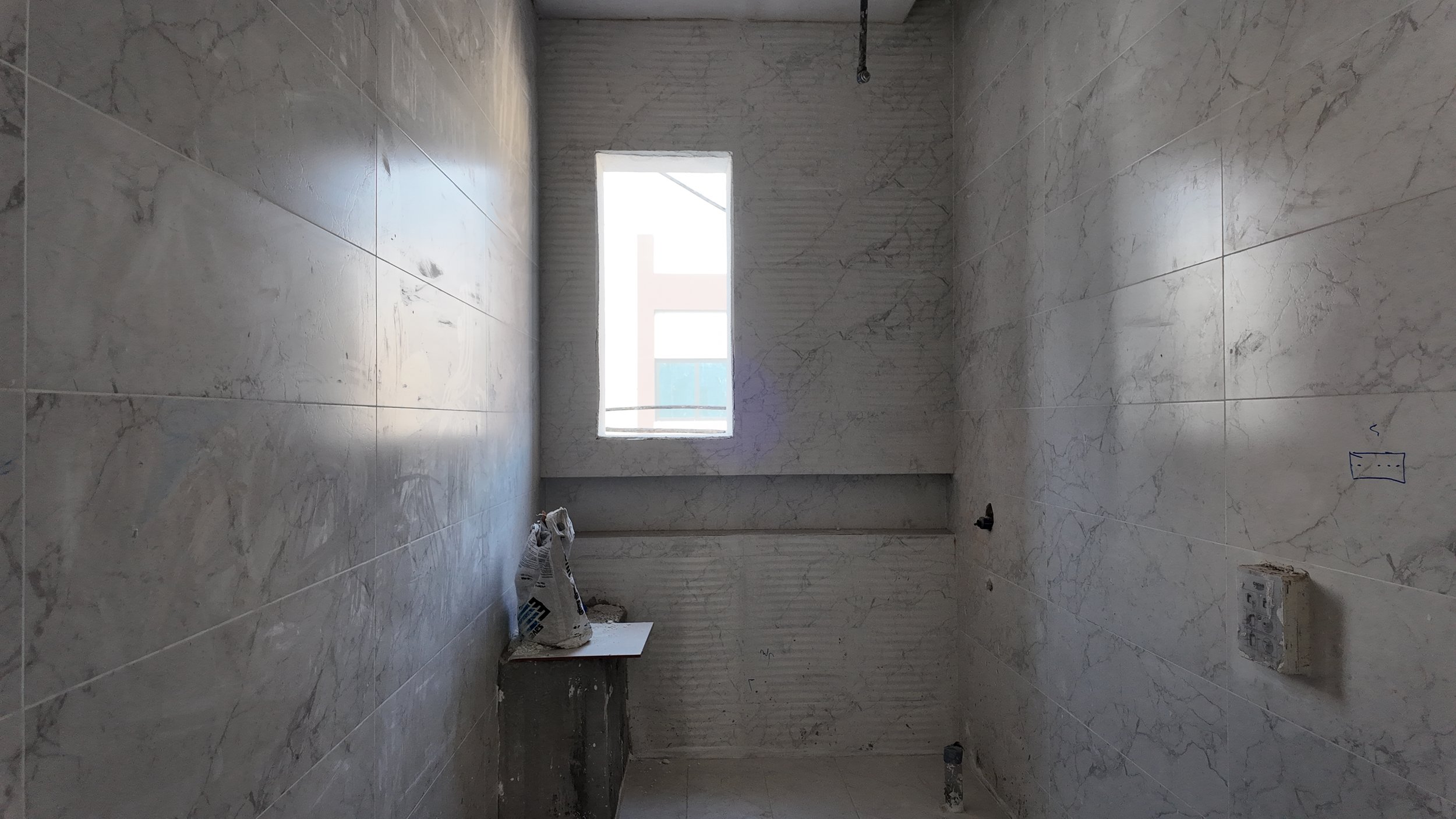

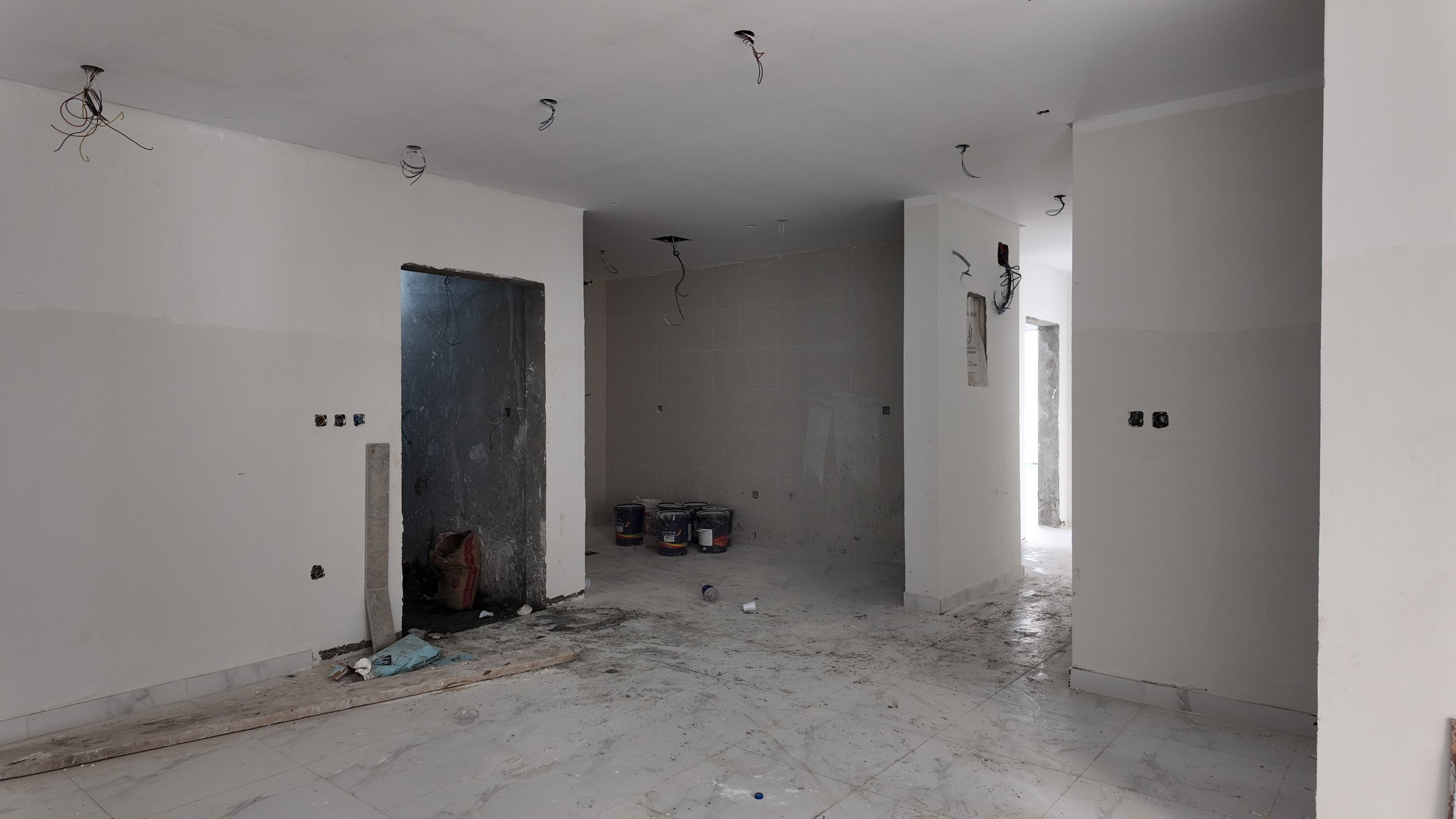

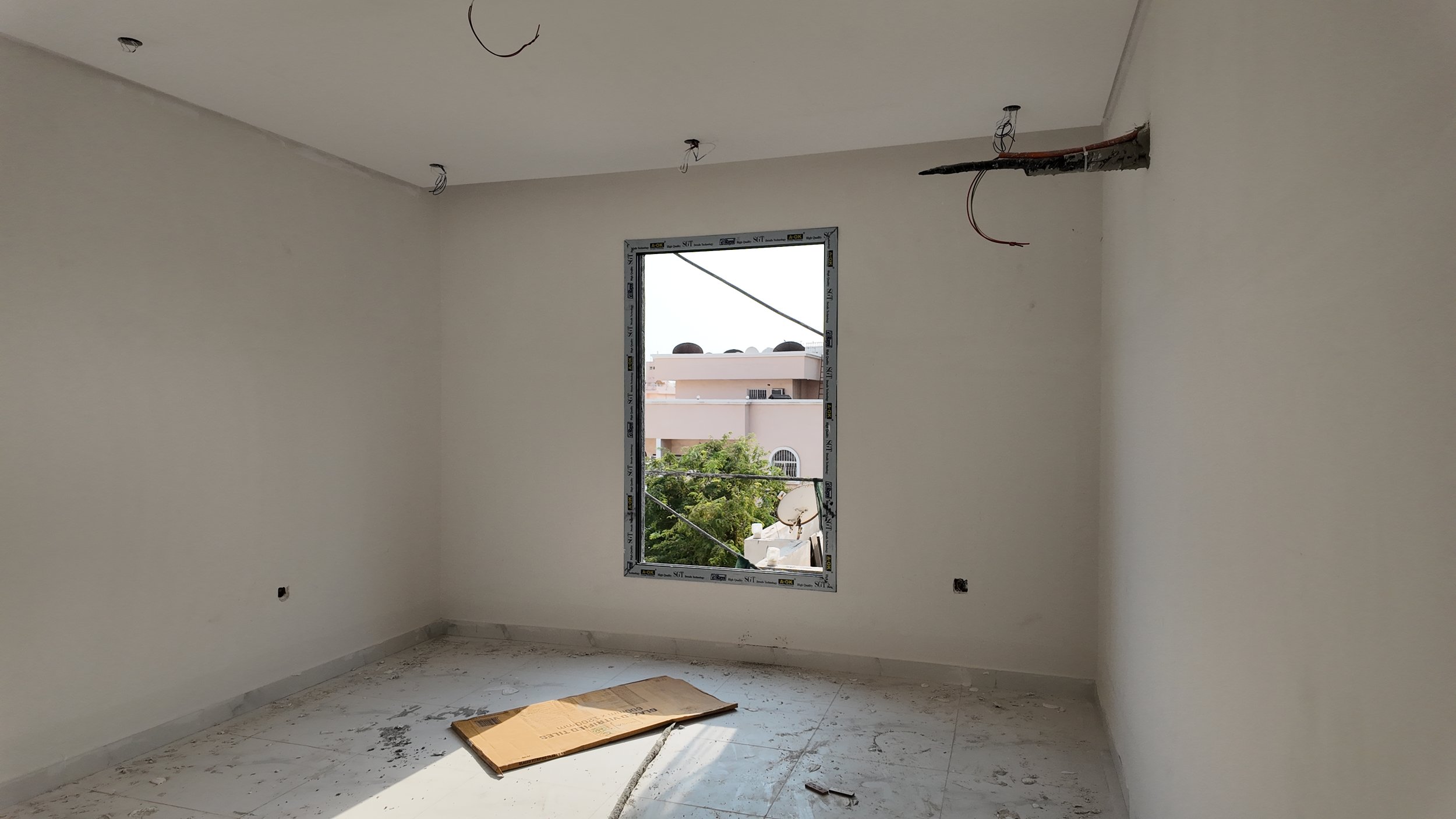

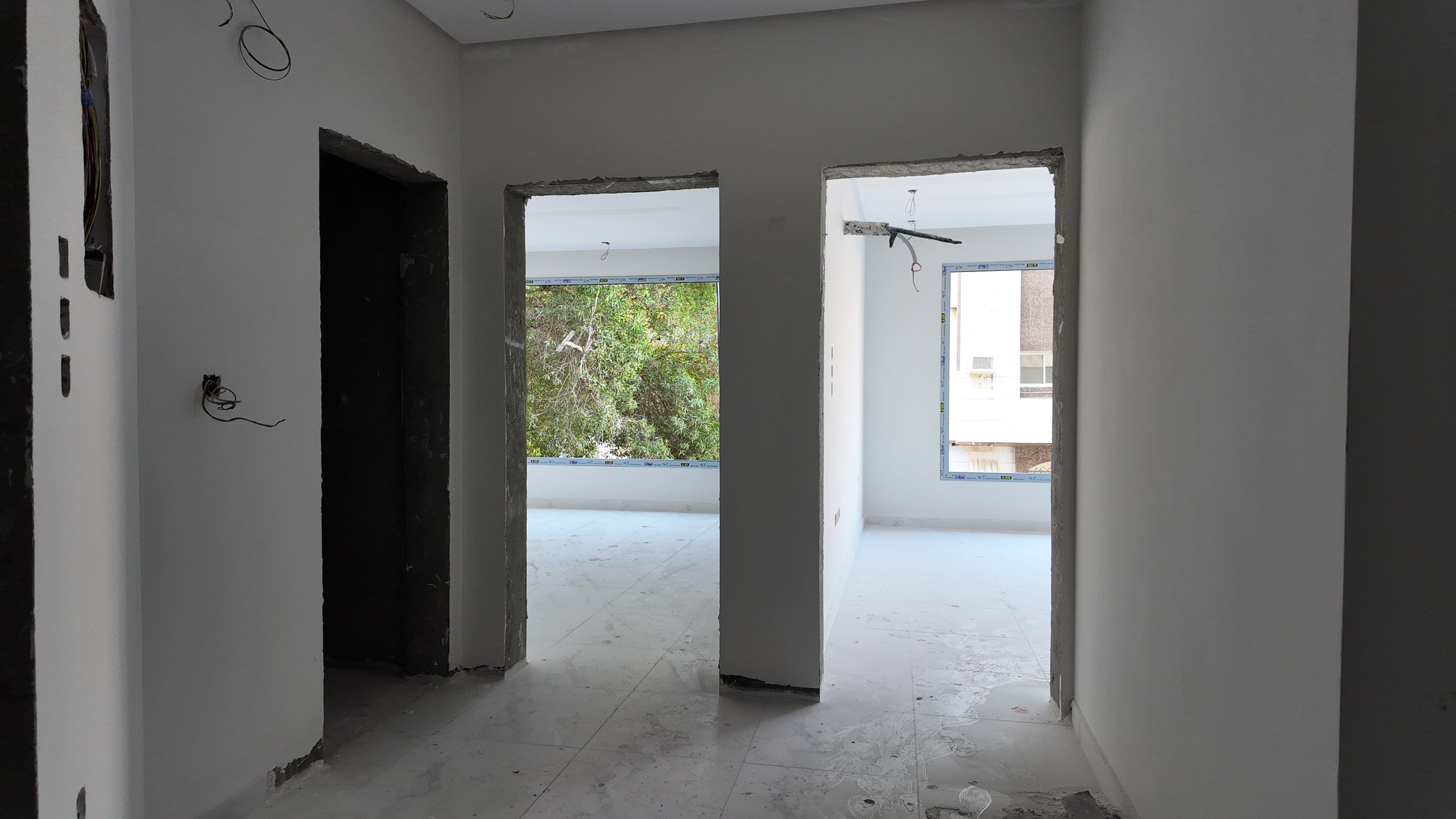

تنفيذ أعمال بلاط الأرضيات، دهانات الجدران (الوجه الأول/الأساس)، وتأسيسات الأسقف المستعارة والكهرباء.

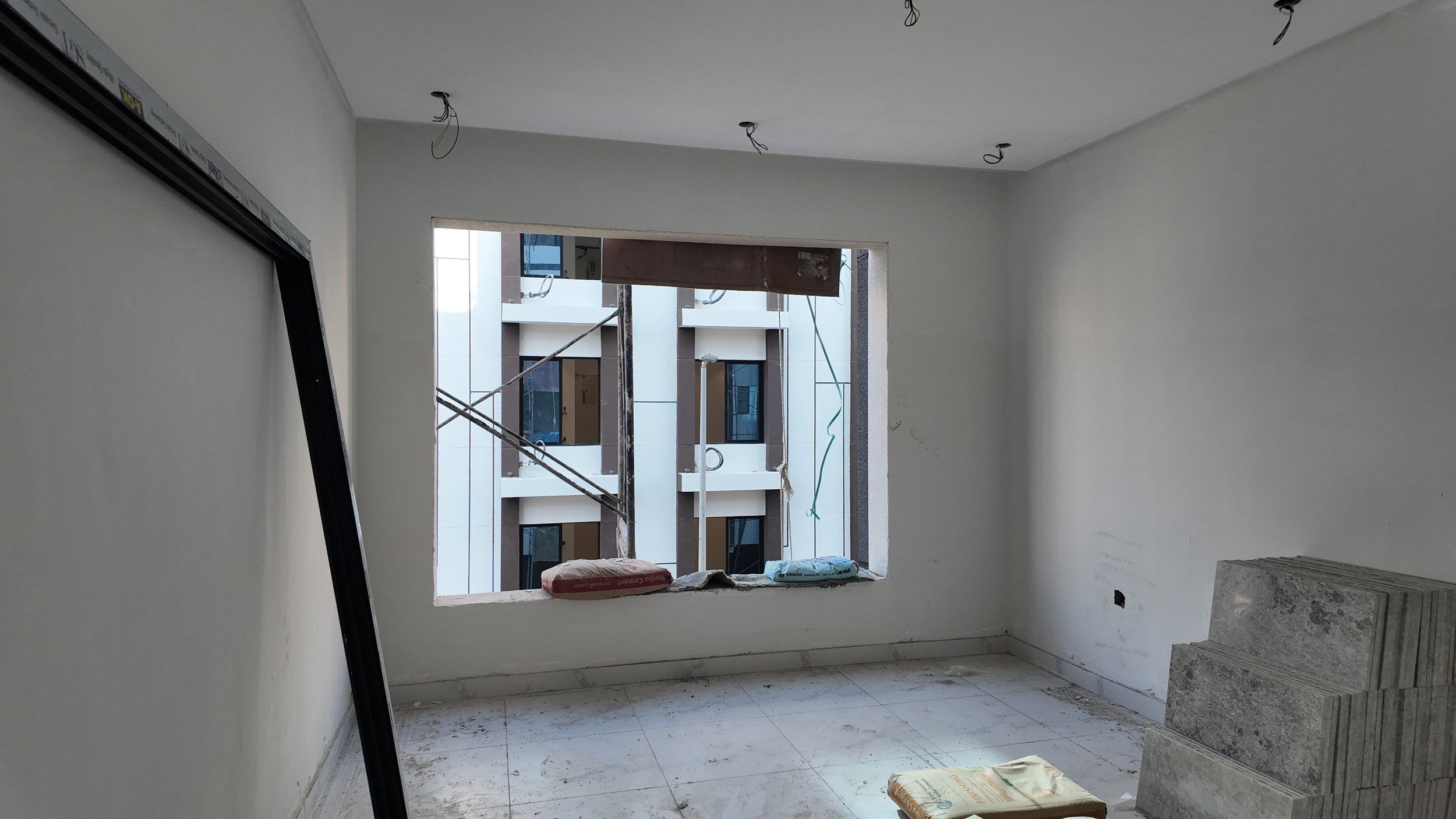

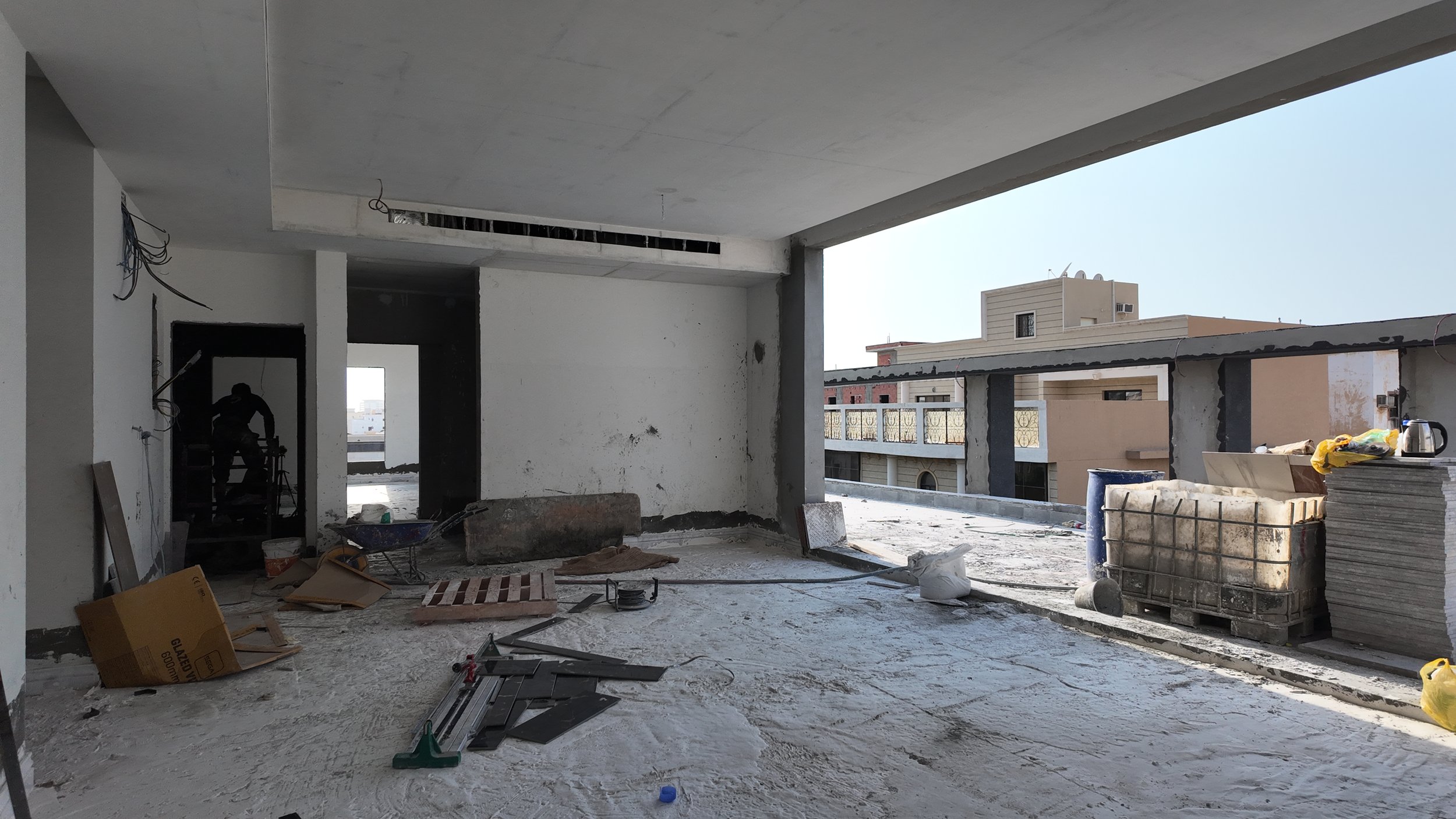

تركيب خزانات المياه العلوية وتمديداتها، مع استمرار وجود مخلفات بناء في الموقع العام المحيط.

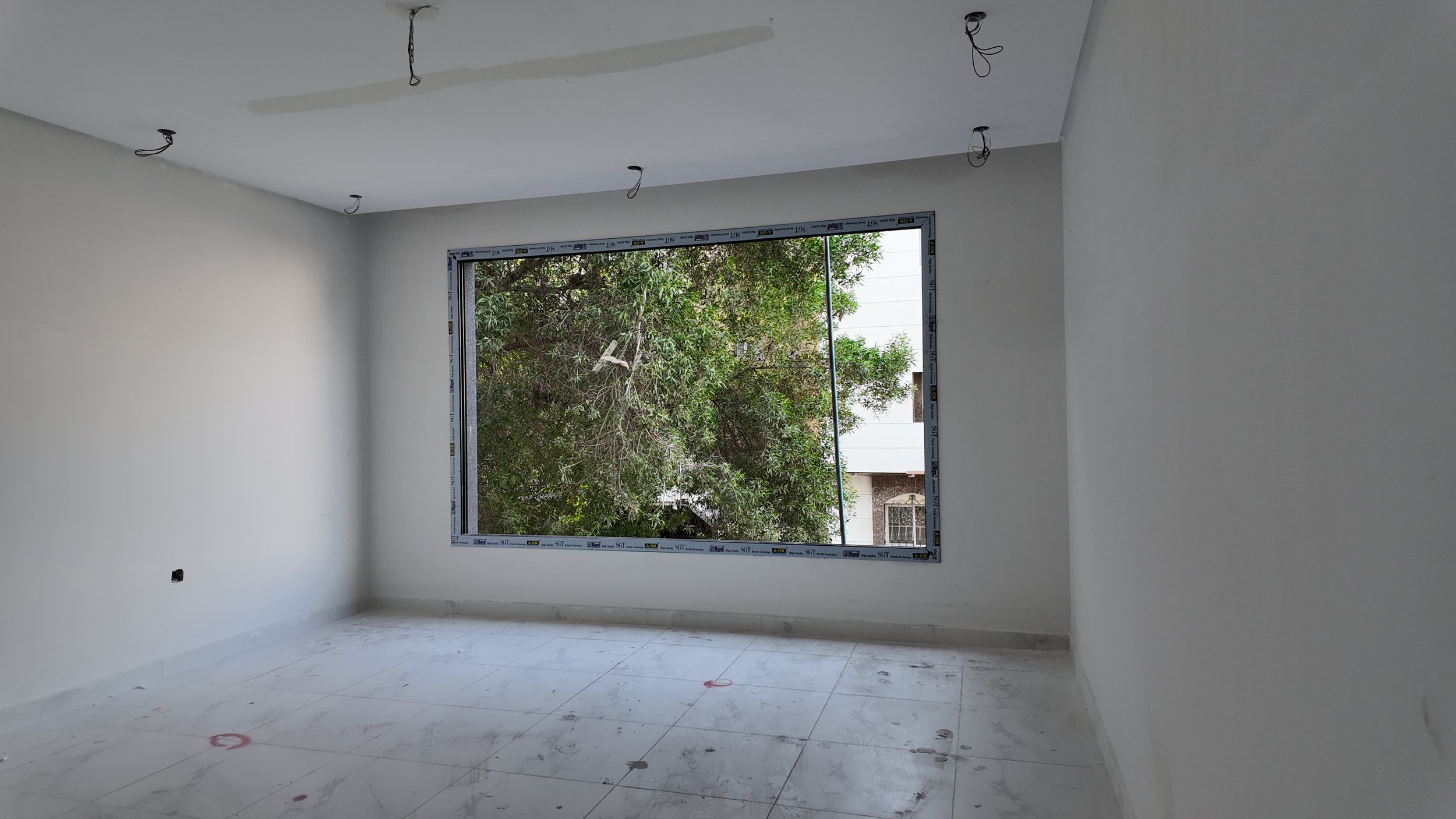

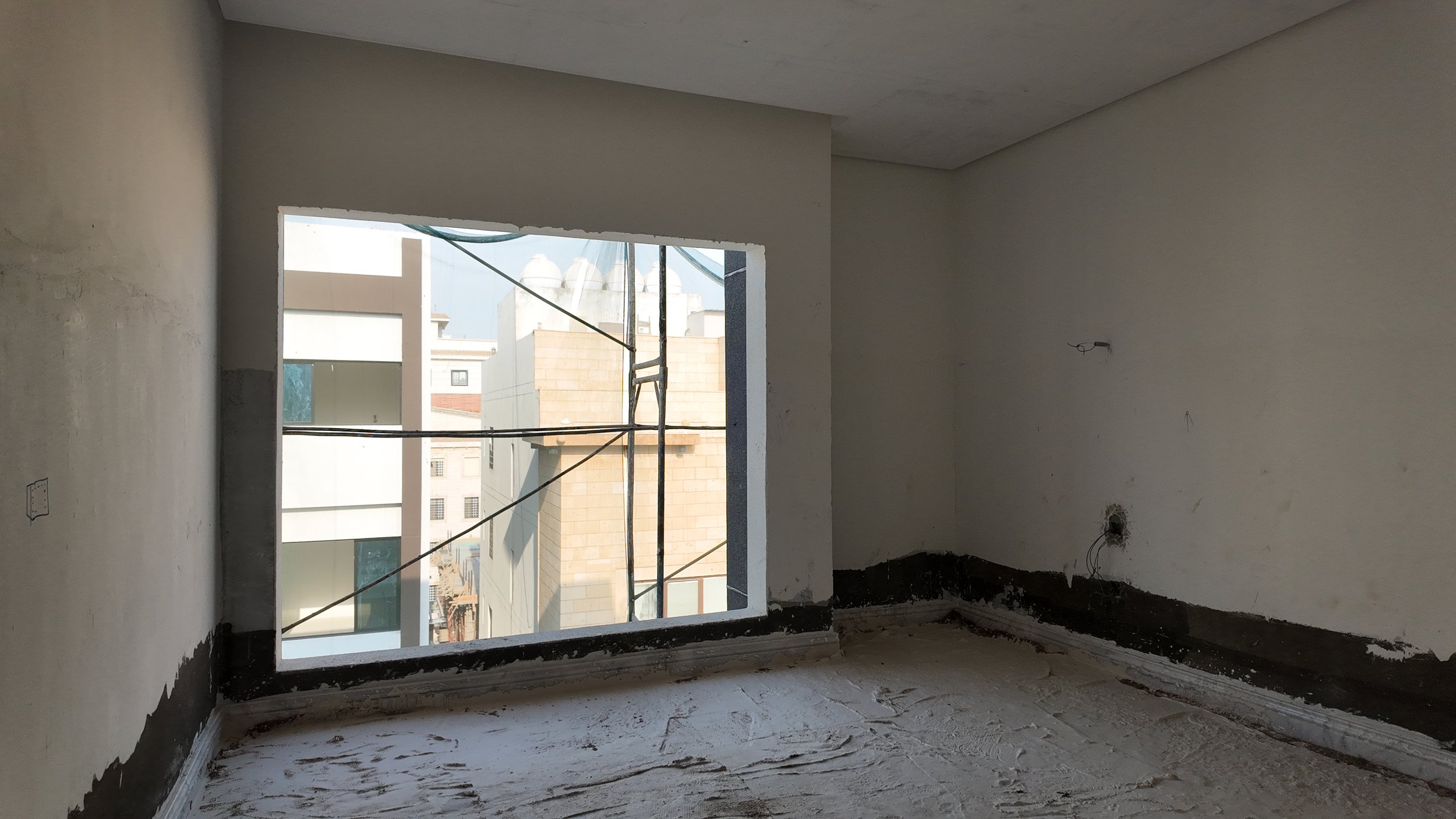

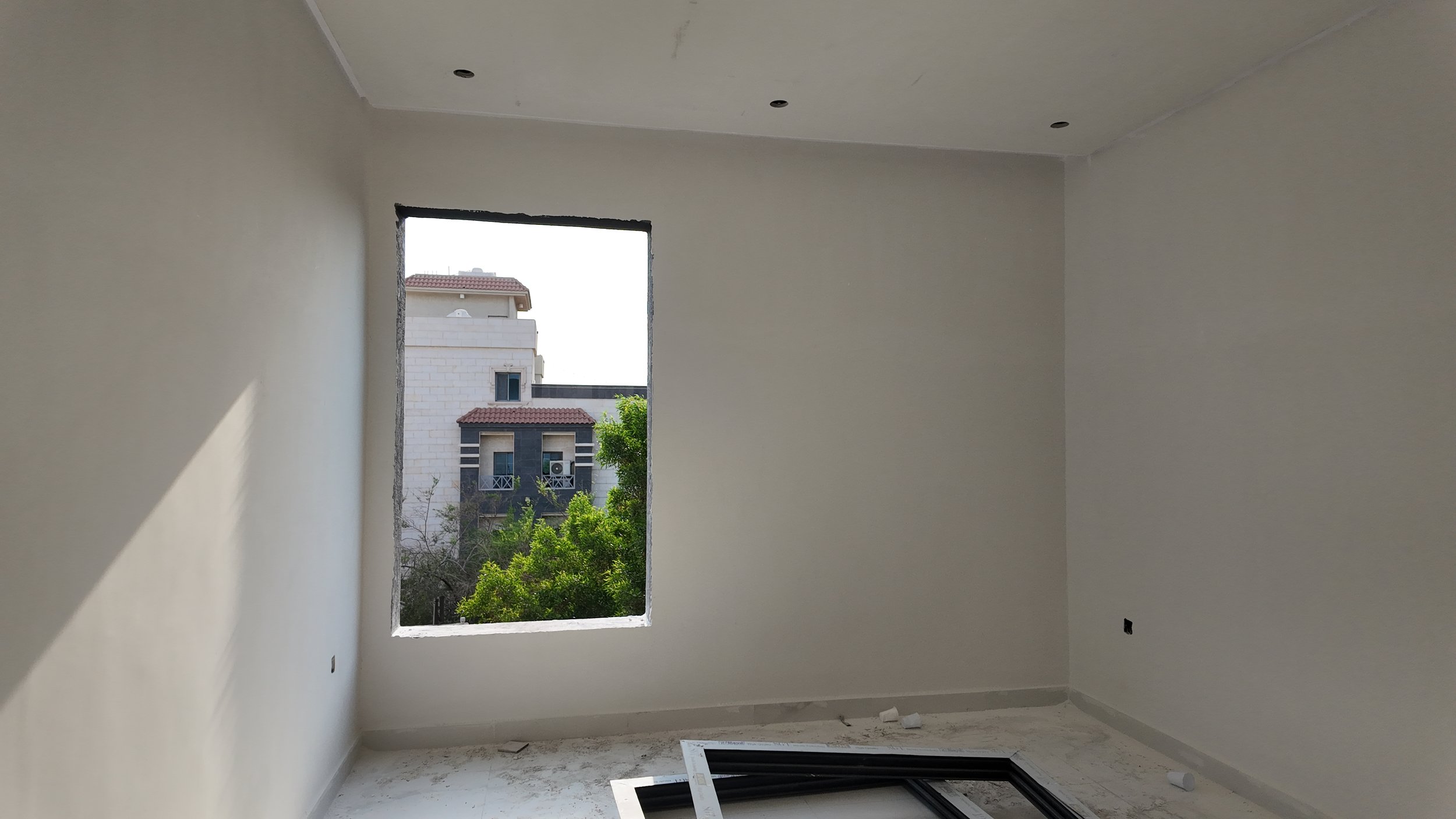

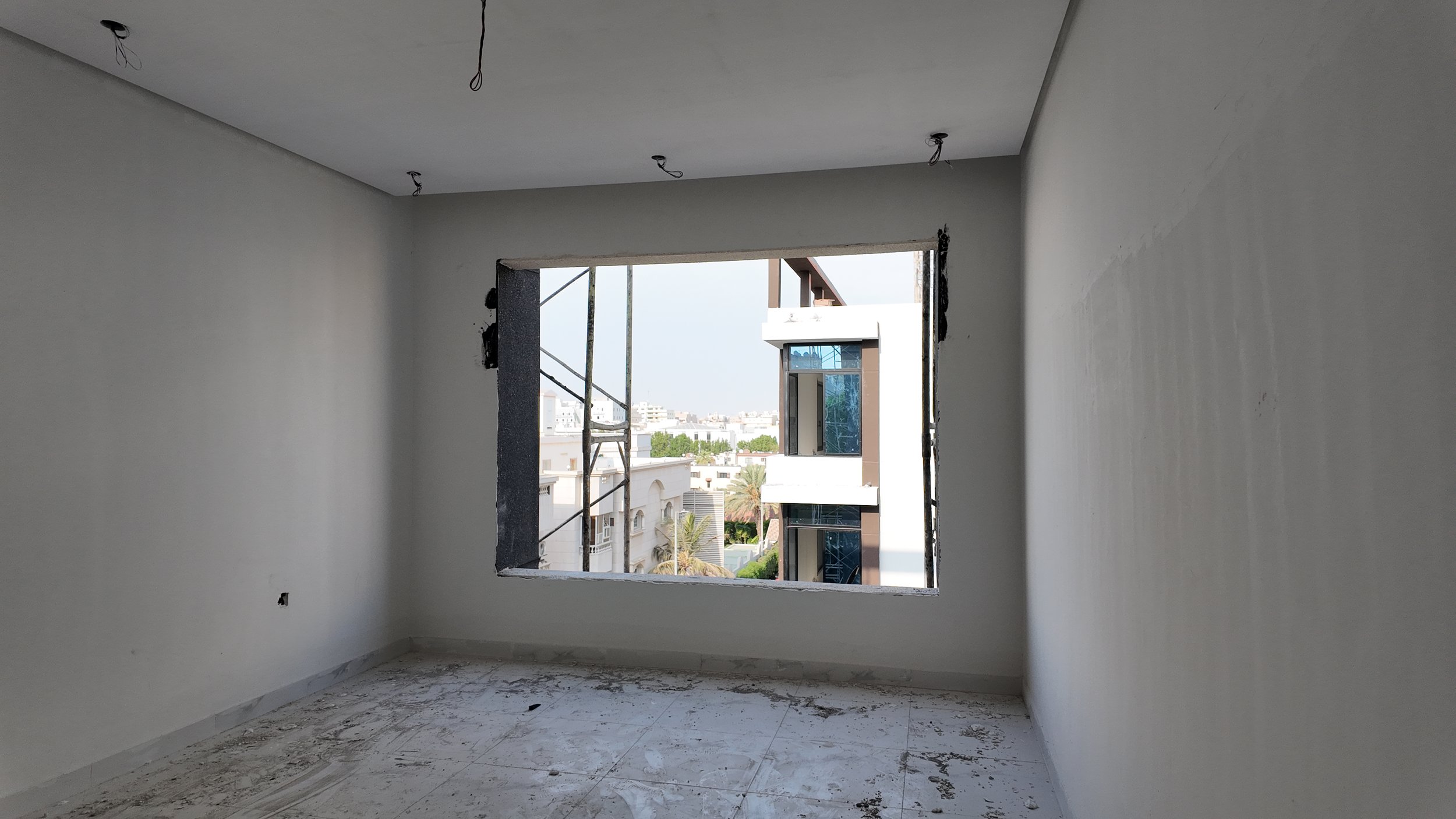

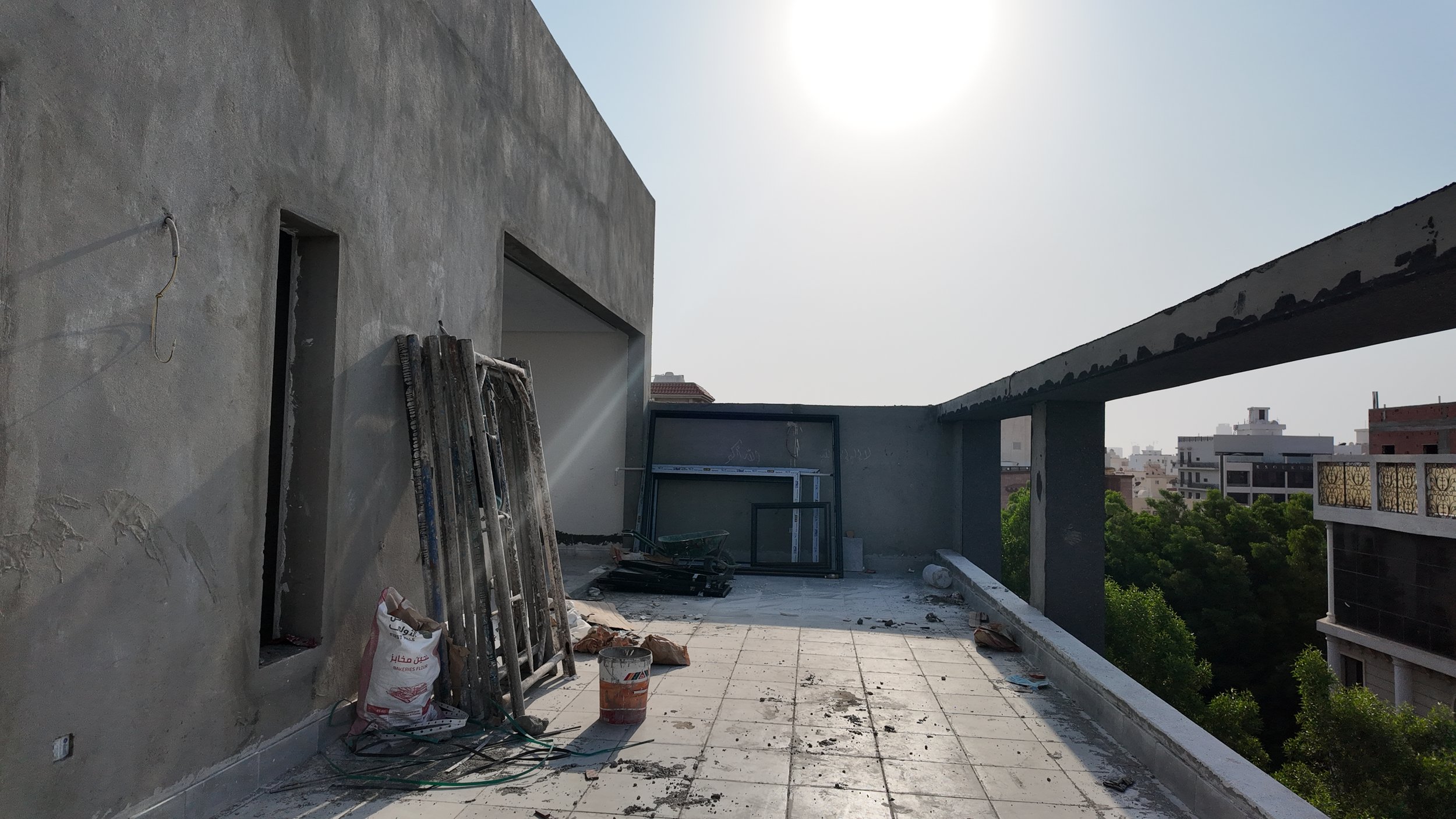

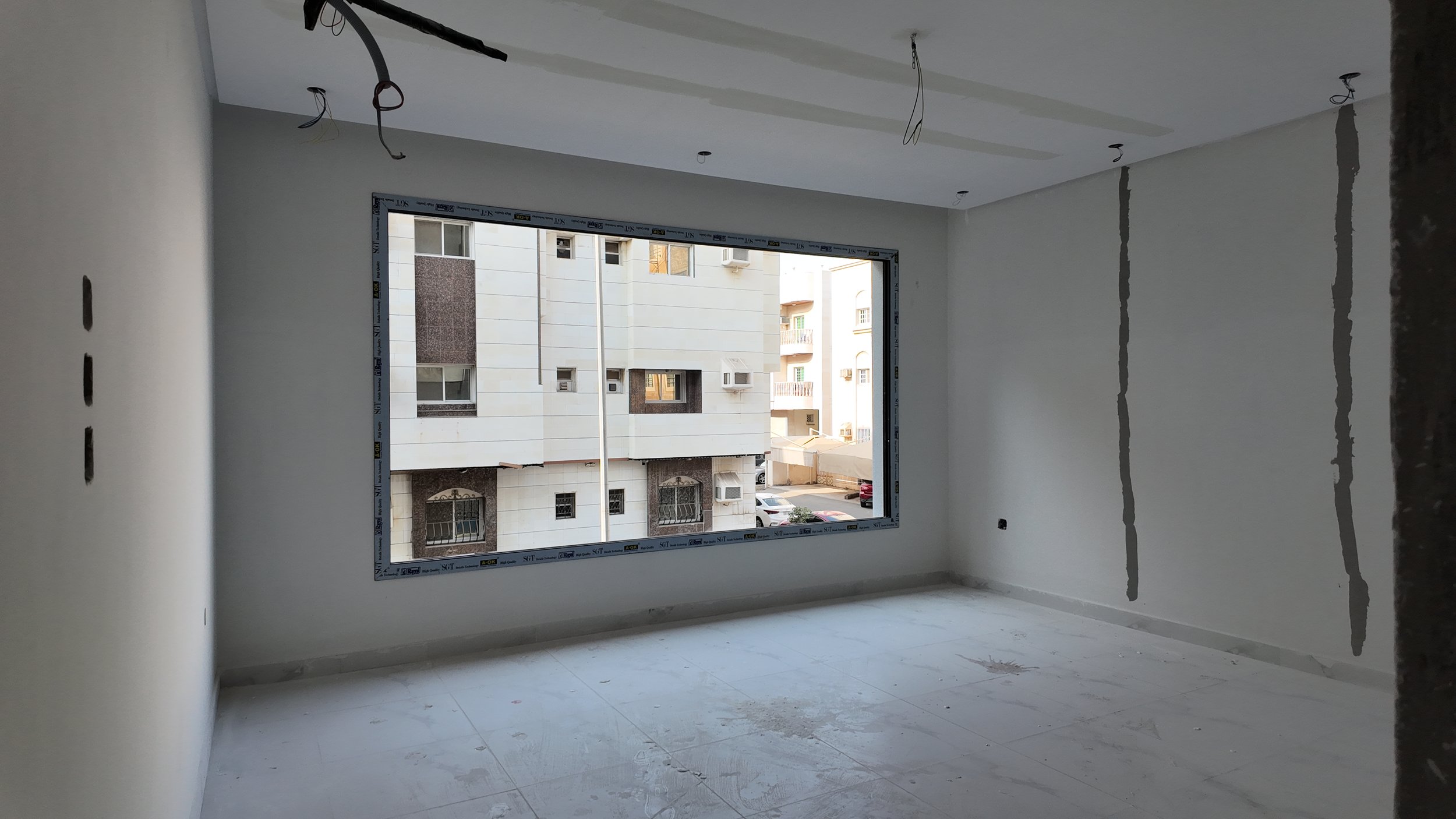

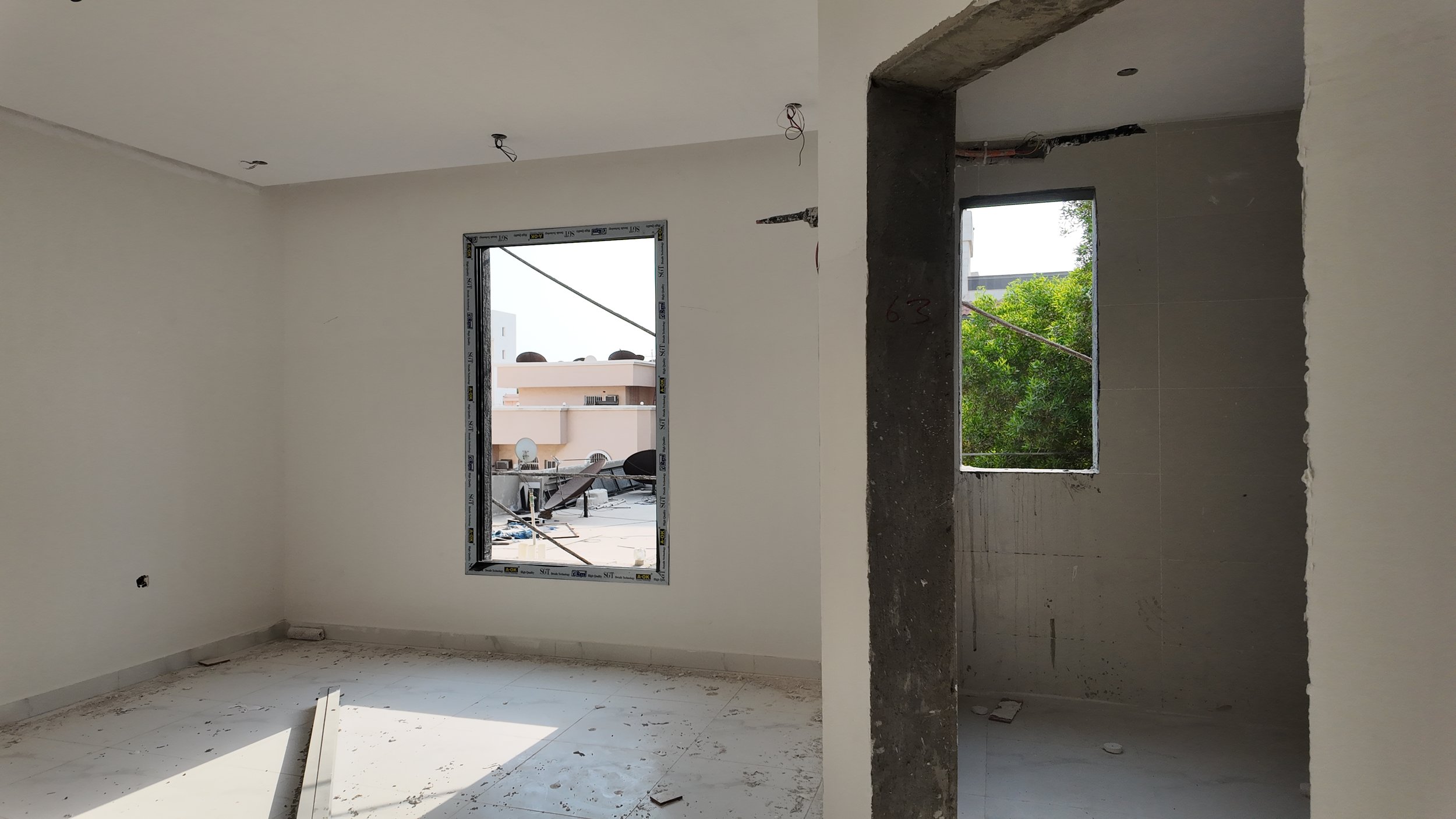

تركيب حلوق النوافذ (Frames) في معظم الفتحات، مع وجود بعض الوحدات الجاهزة للتركيب داخل الموقع.
قراءة الإنجاز
رغم أن البيانات المسجلة تشير إلى 0% إنجاز كلي، إلا أن الصور تظهر واقعاً هندسياً متقدماً يتجاوز 85% من أعمال الهيكل والتشطيبات الخارجية، مما يشير إلى وجود فجوة بين التحديث الورقي والواقع الميداني.
مقارنة بالزيارة السابقة
بالمقارنة مع الصور السابقة (21-26)، انتقل العمل من مرحلة العزل المائي للأسطح (البيتومين الأسود) إلى مرحلة تركيب البلاط والخزانات، كما تقدمت أعمال الدهانات الداخلية بشكل ملحوظ.
المراحل القادمة المتوقعة
تركيب الزجاج للنوافذ، تركيب الأدوات الصحية والكهربائية النهائية، إزالة السقالات الخارجية، وتنظيف الموقع العام.
