مشروع سواعد العقارية الروضة 103
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

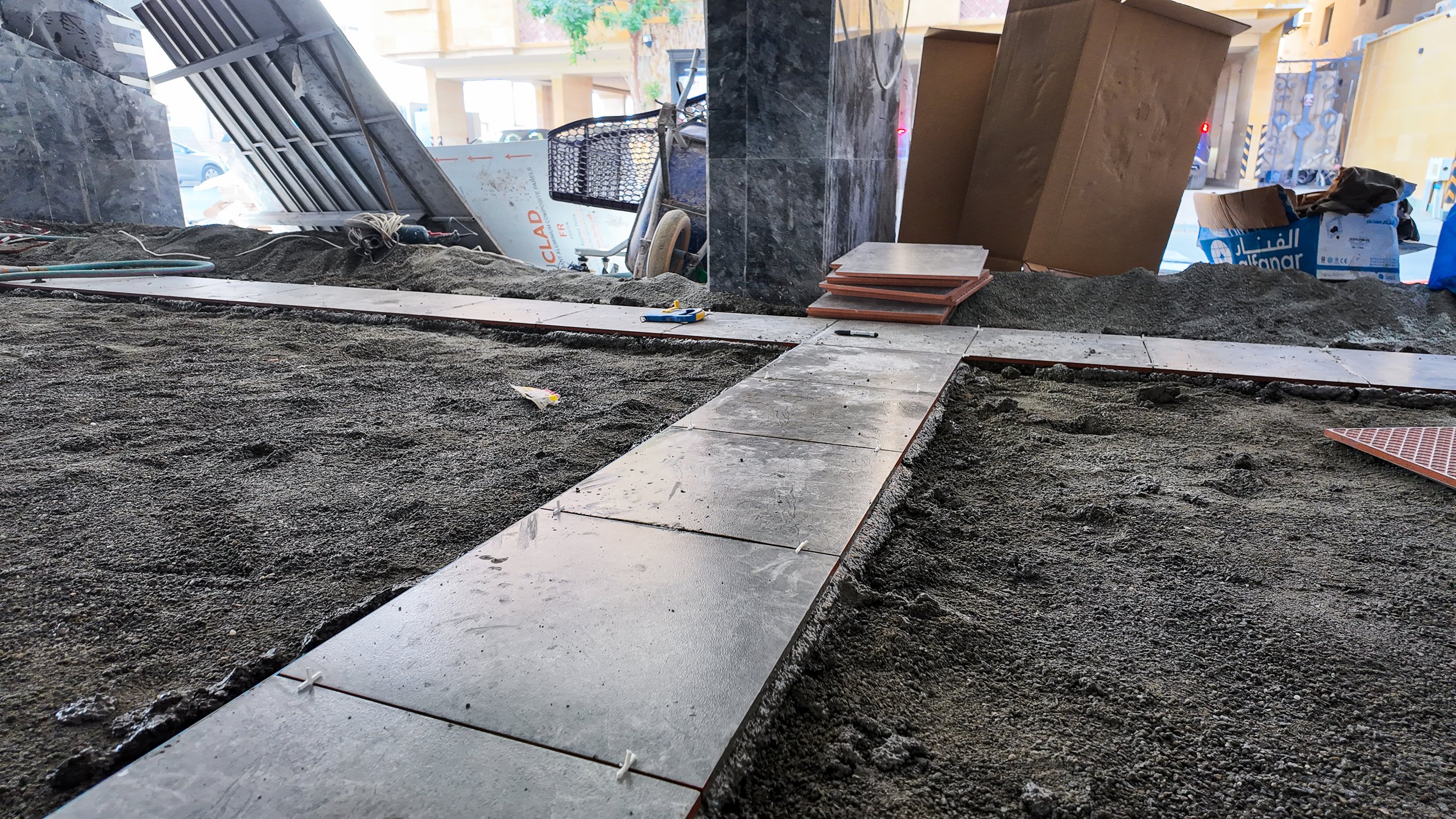

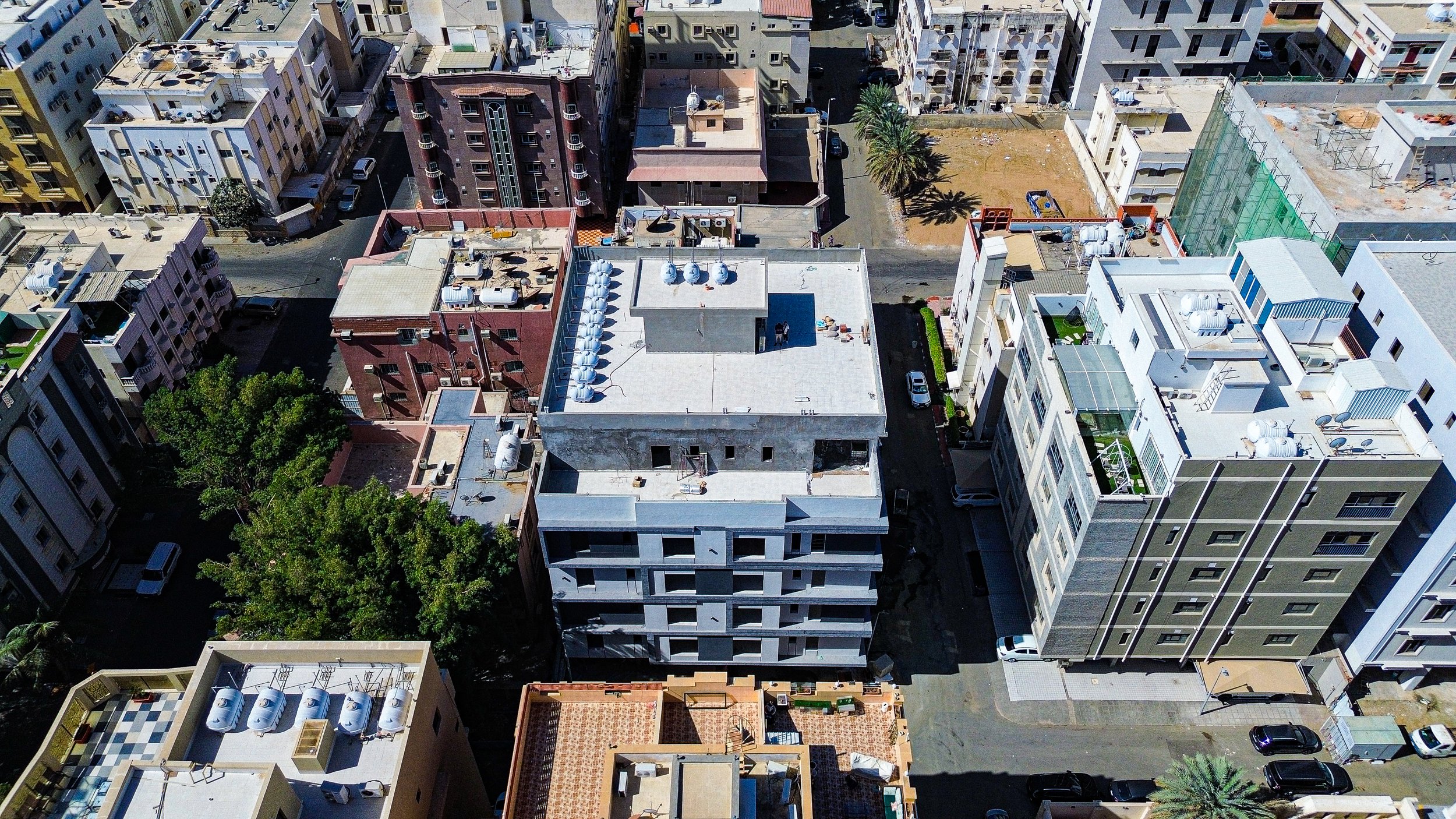

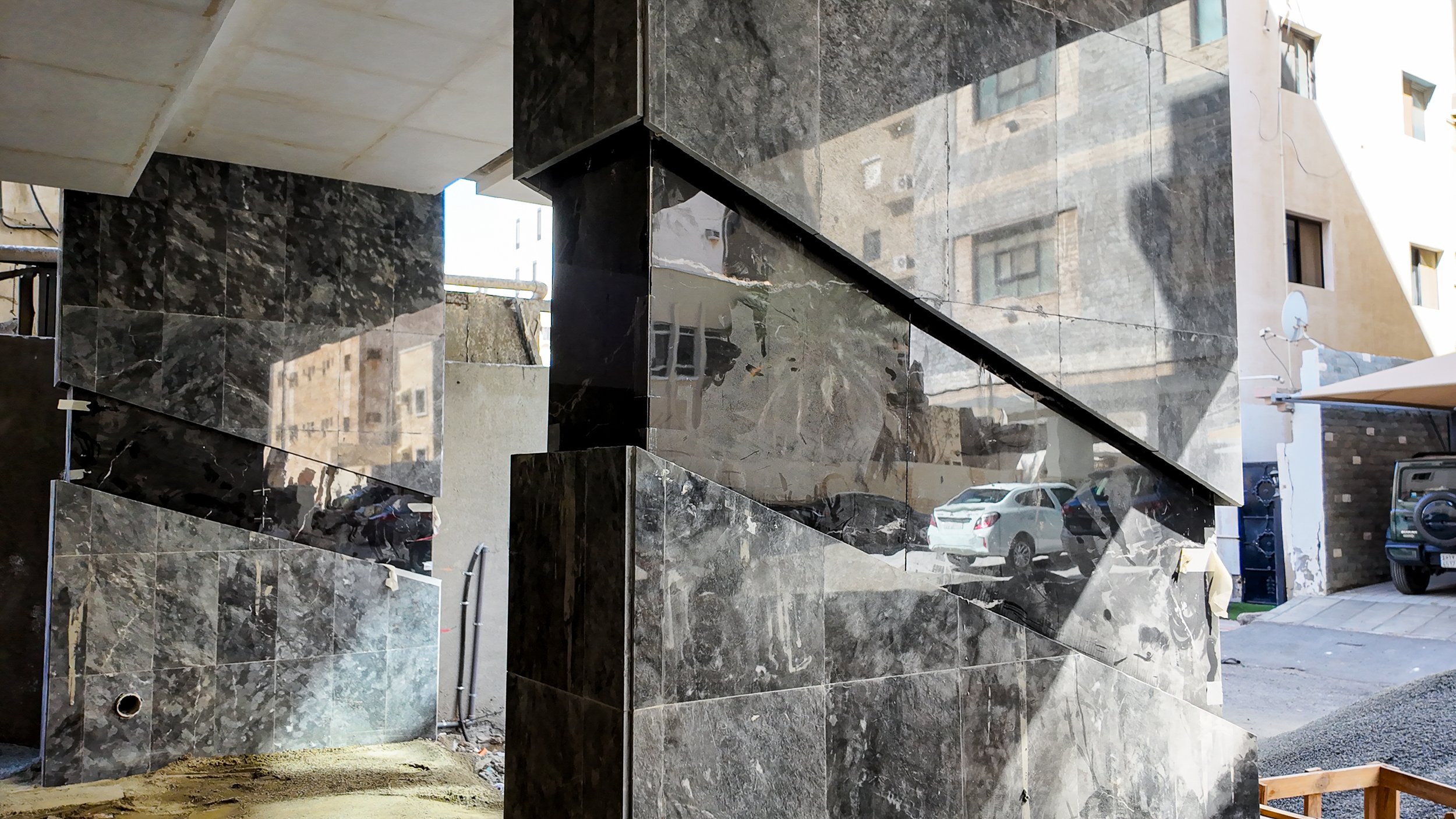

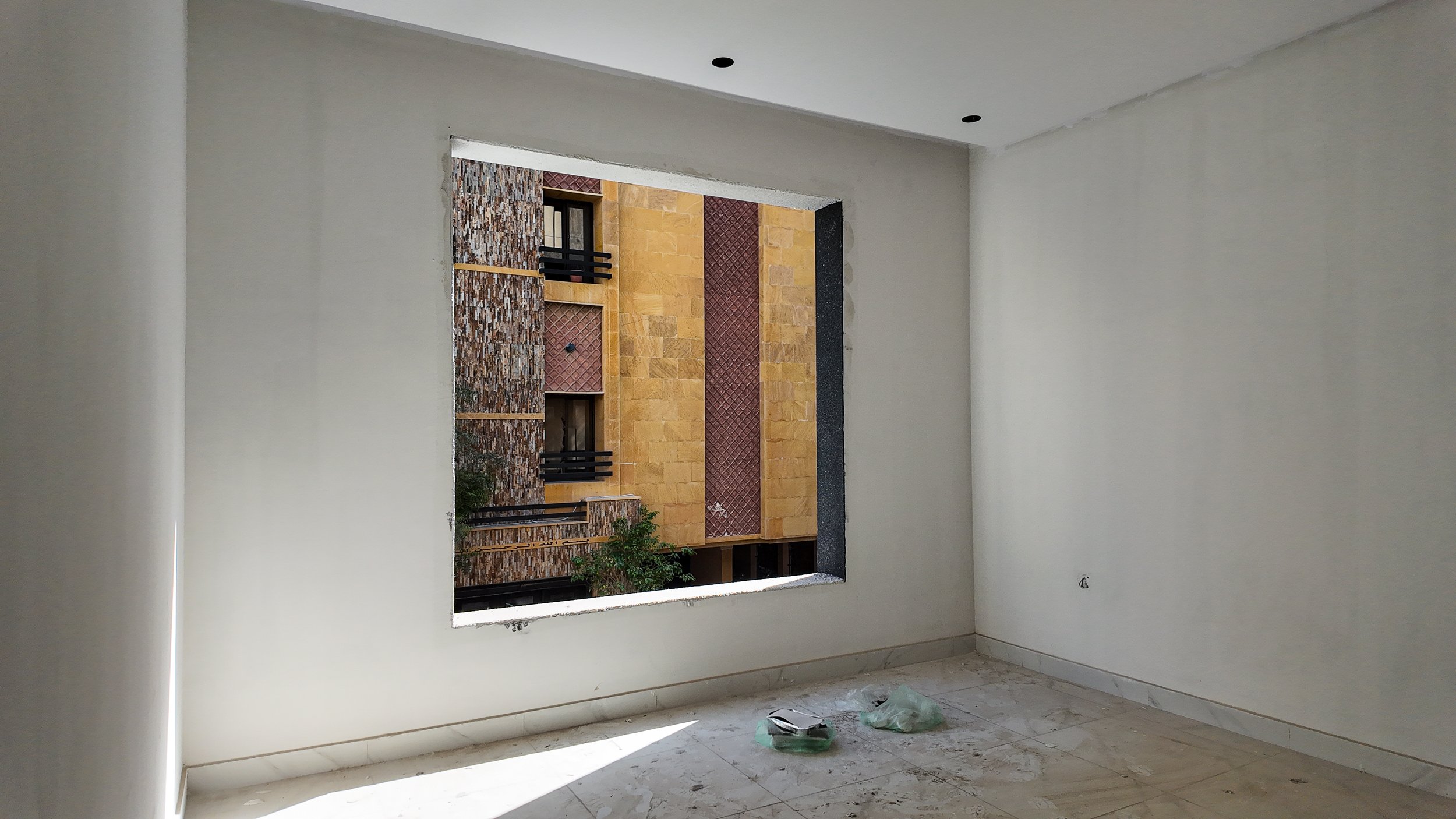

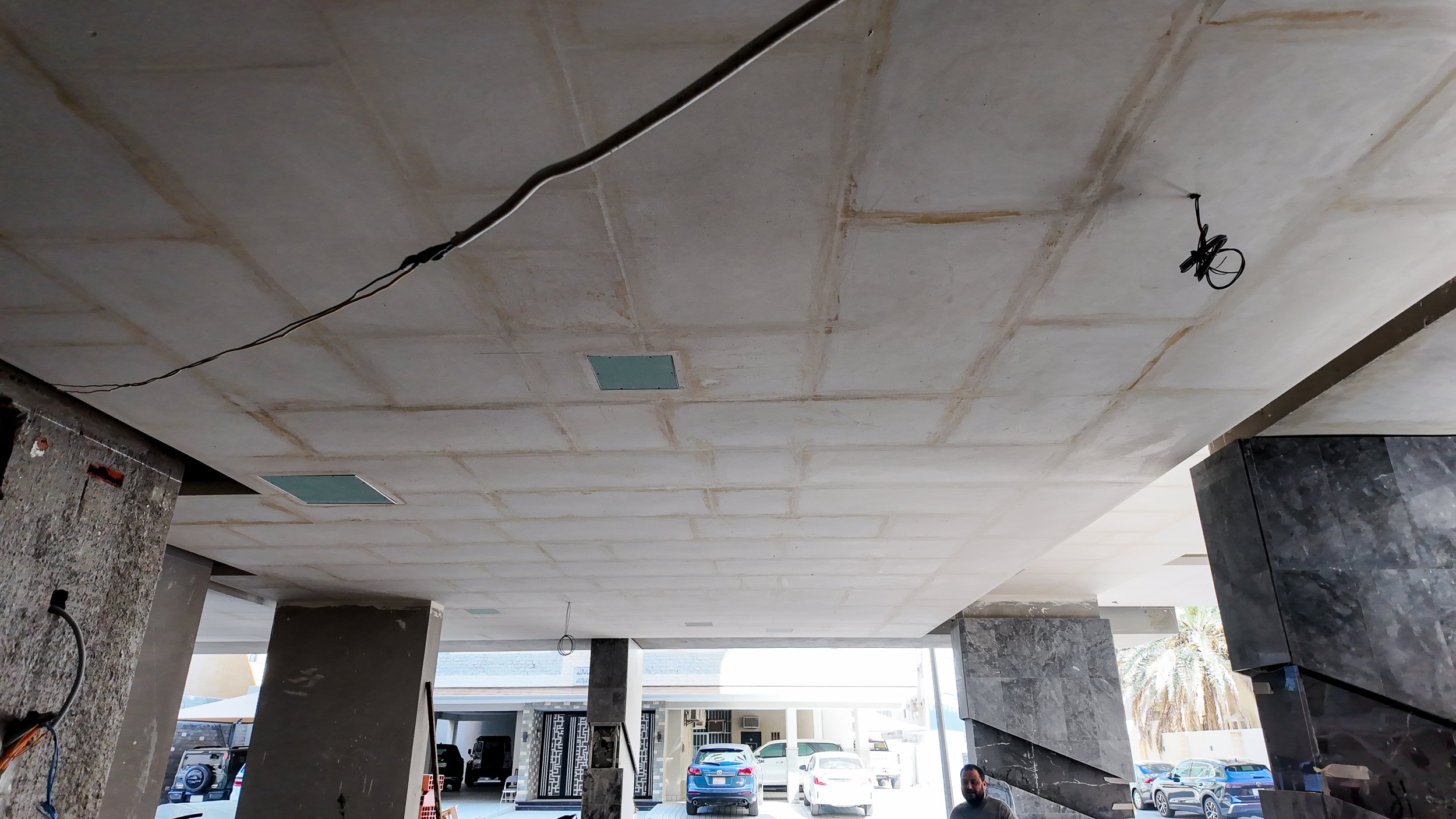

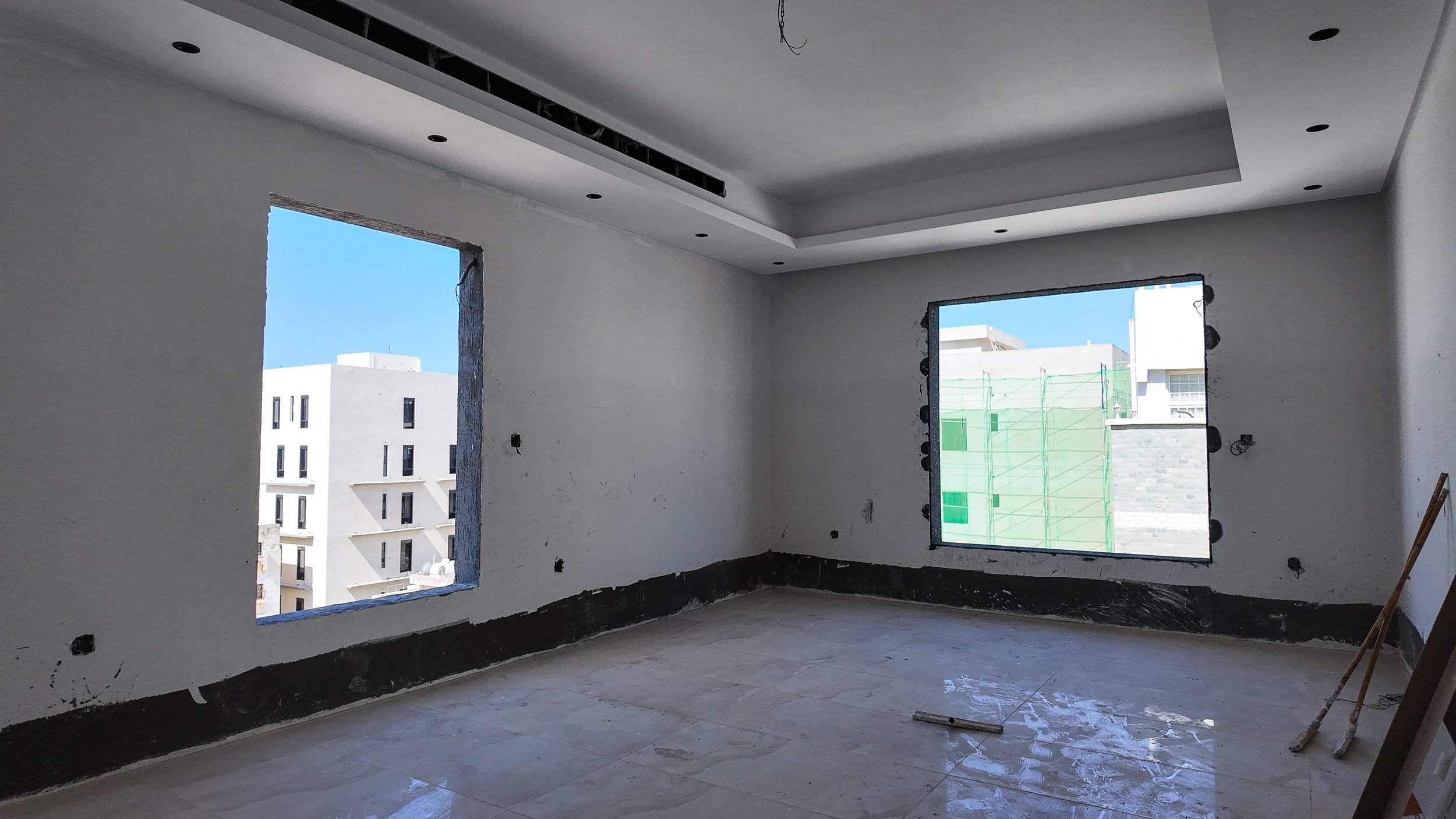

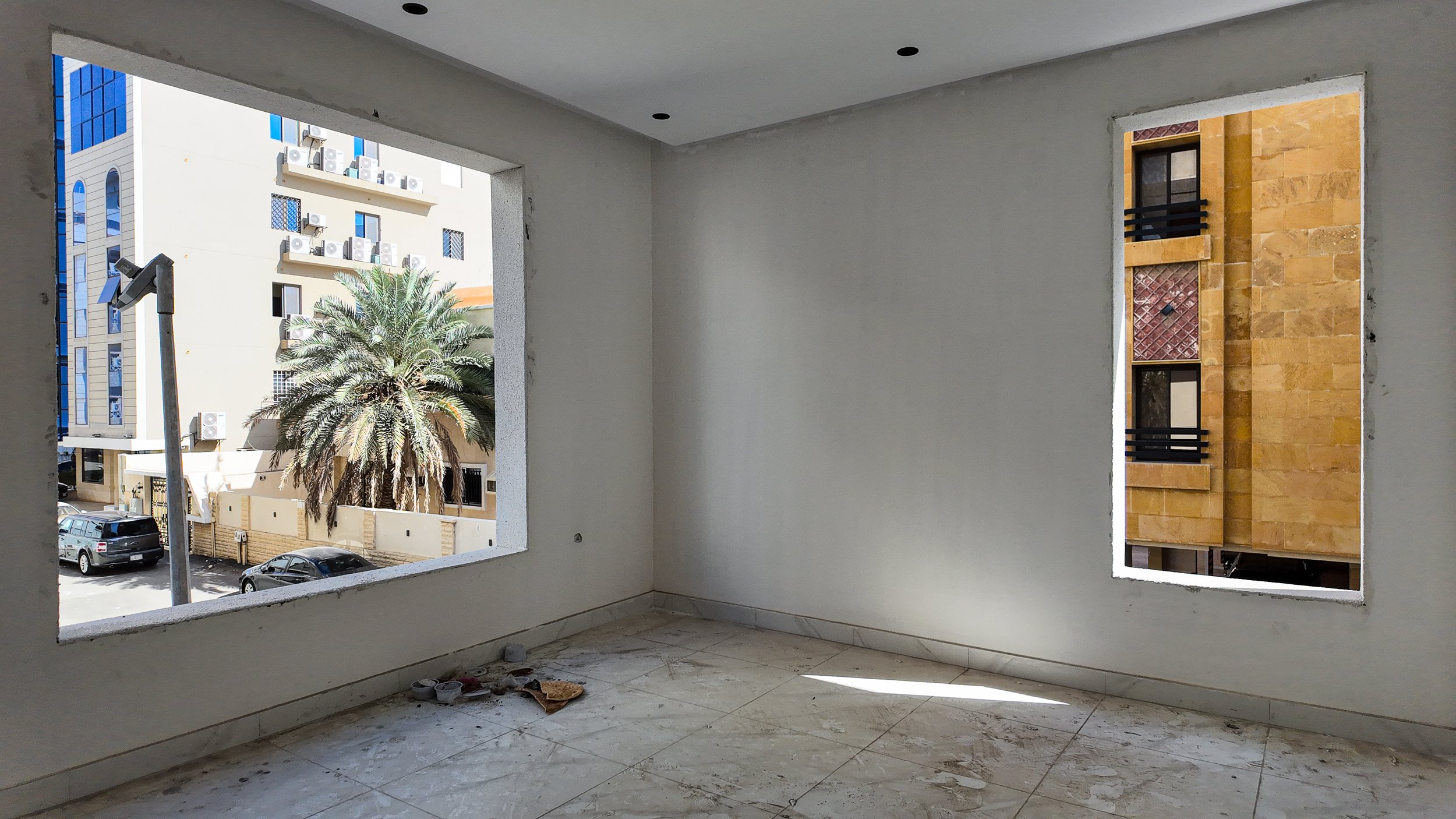

اكتمال أعمال اللياسة الخارجية للواجهات بنسبة كبيرة مع تركيب خزانات المياه العلوية على السطح وتبليط أرضية السطح بالكامل.

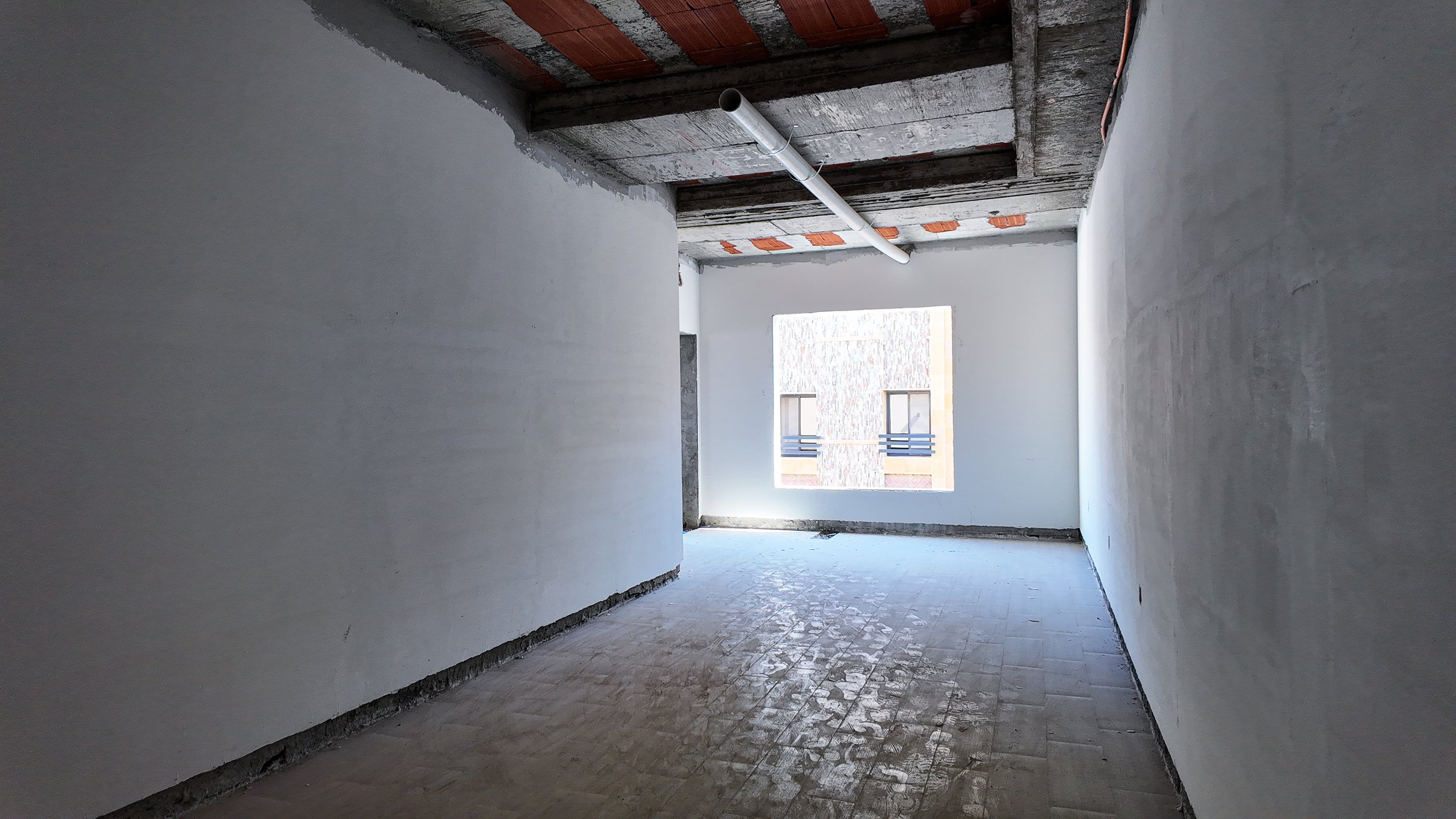

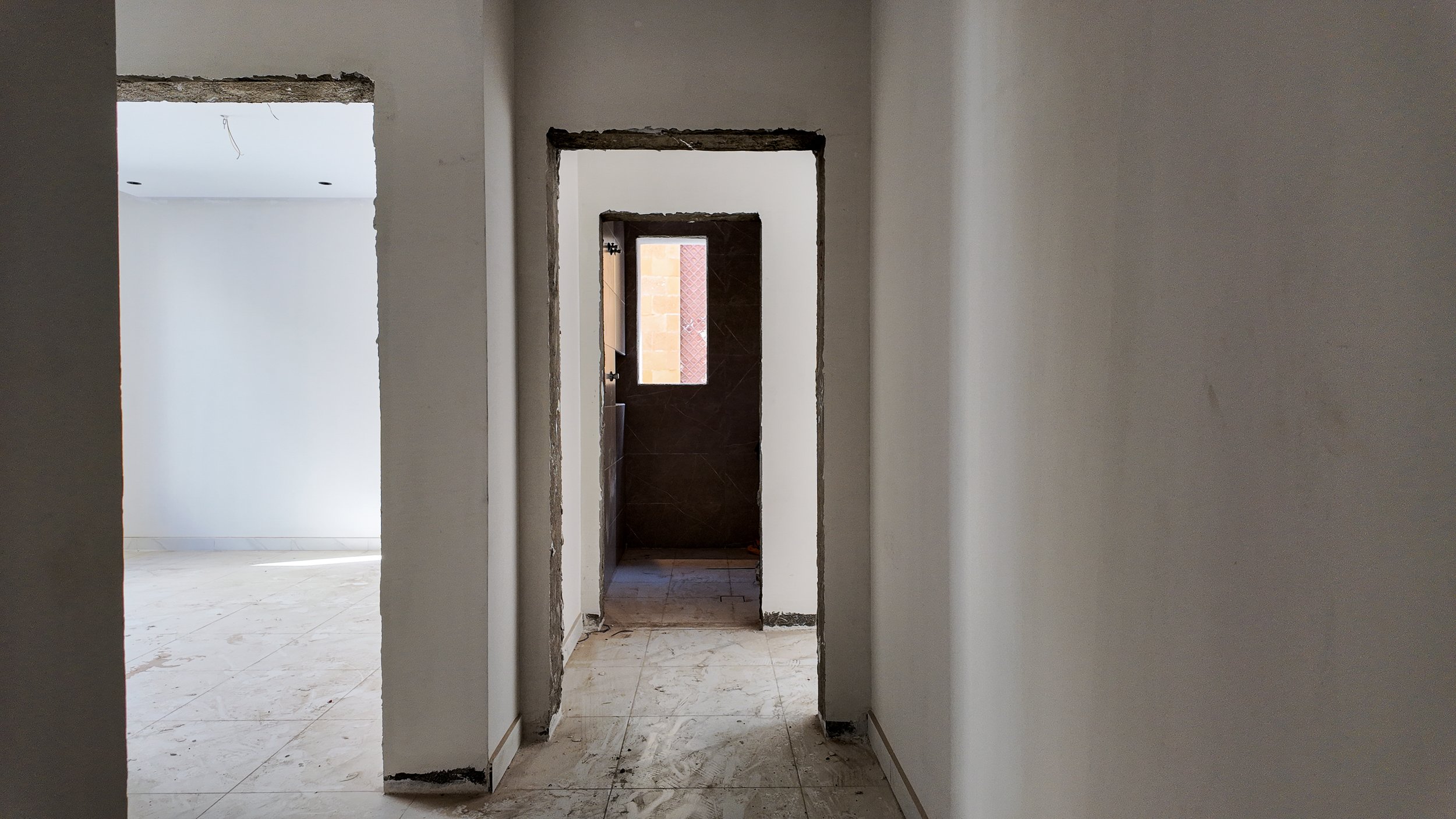

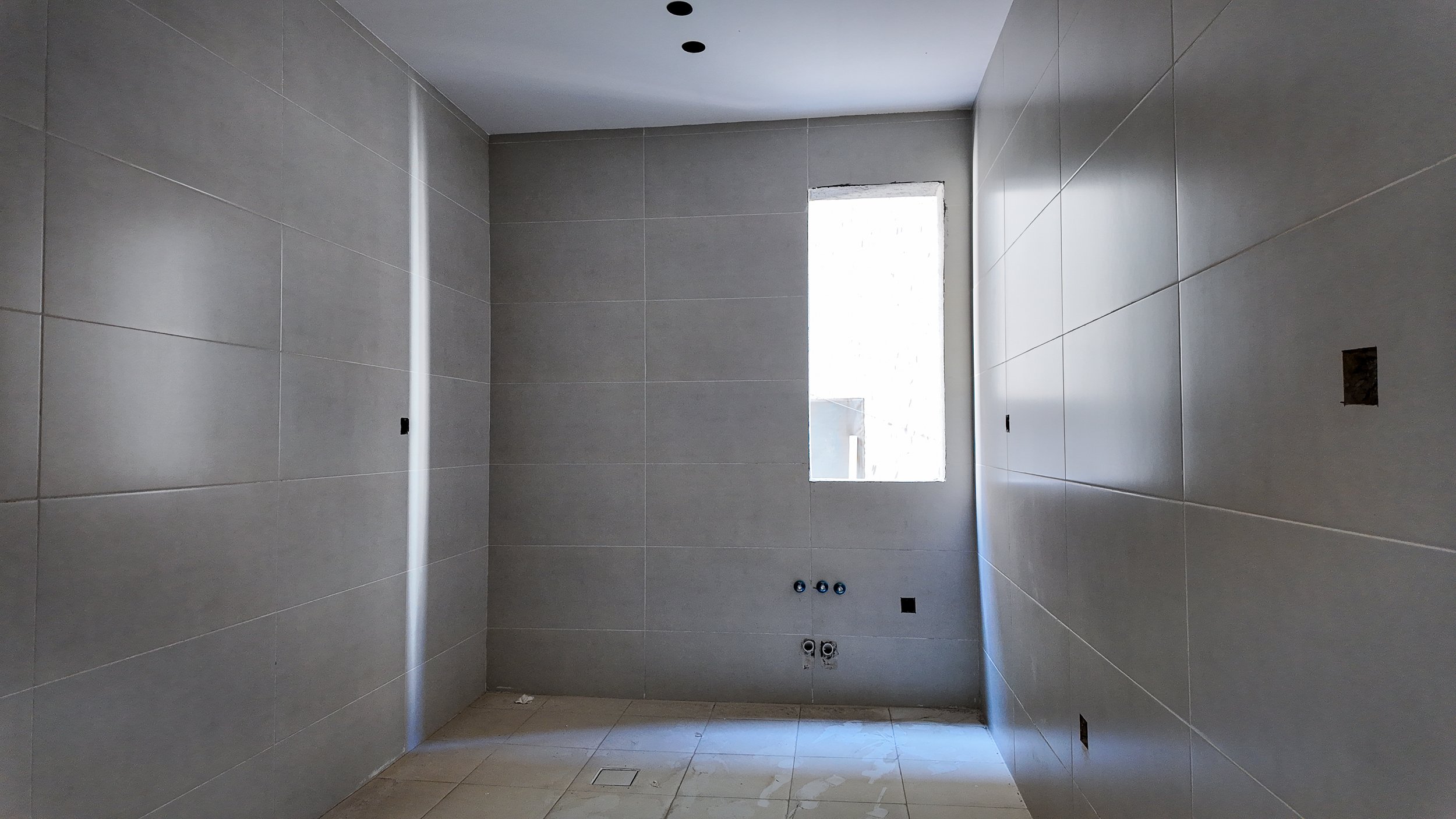

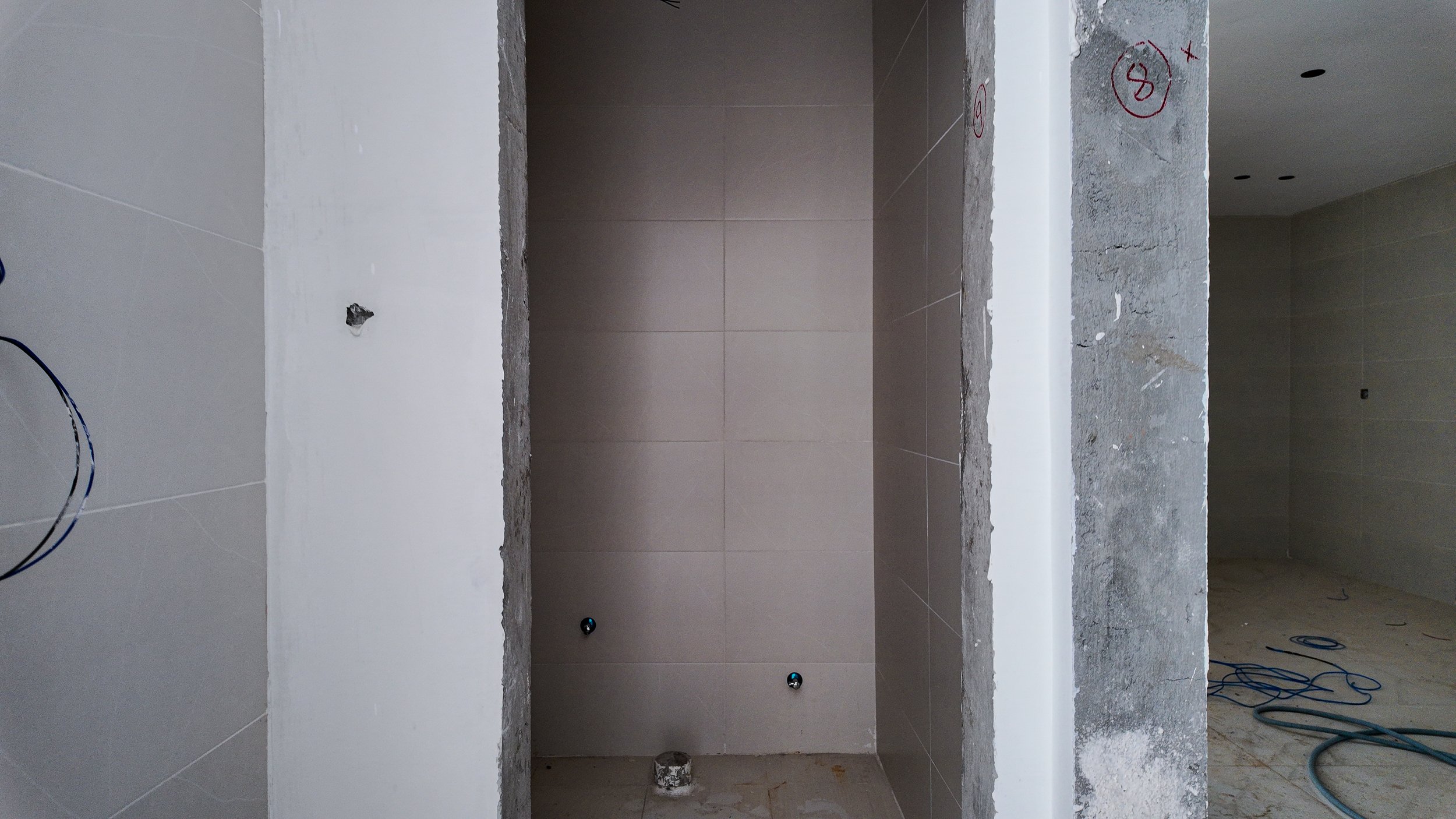

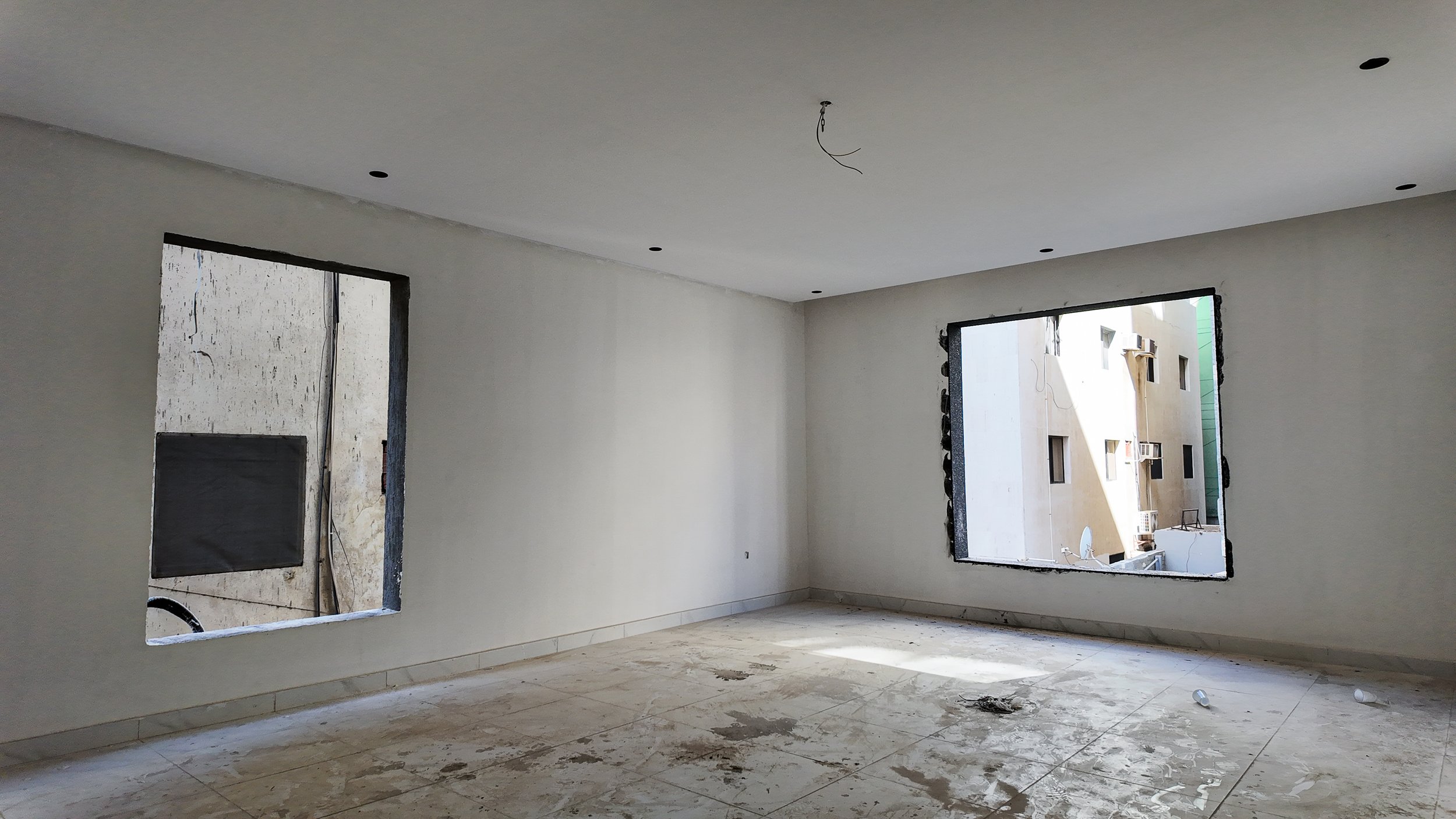

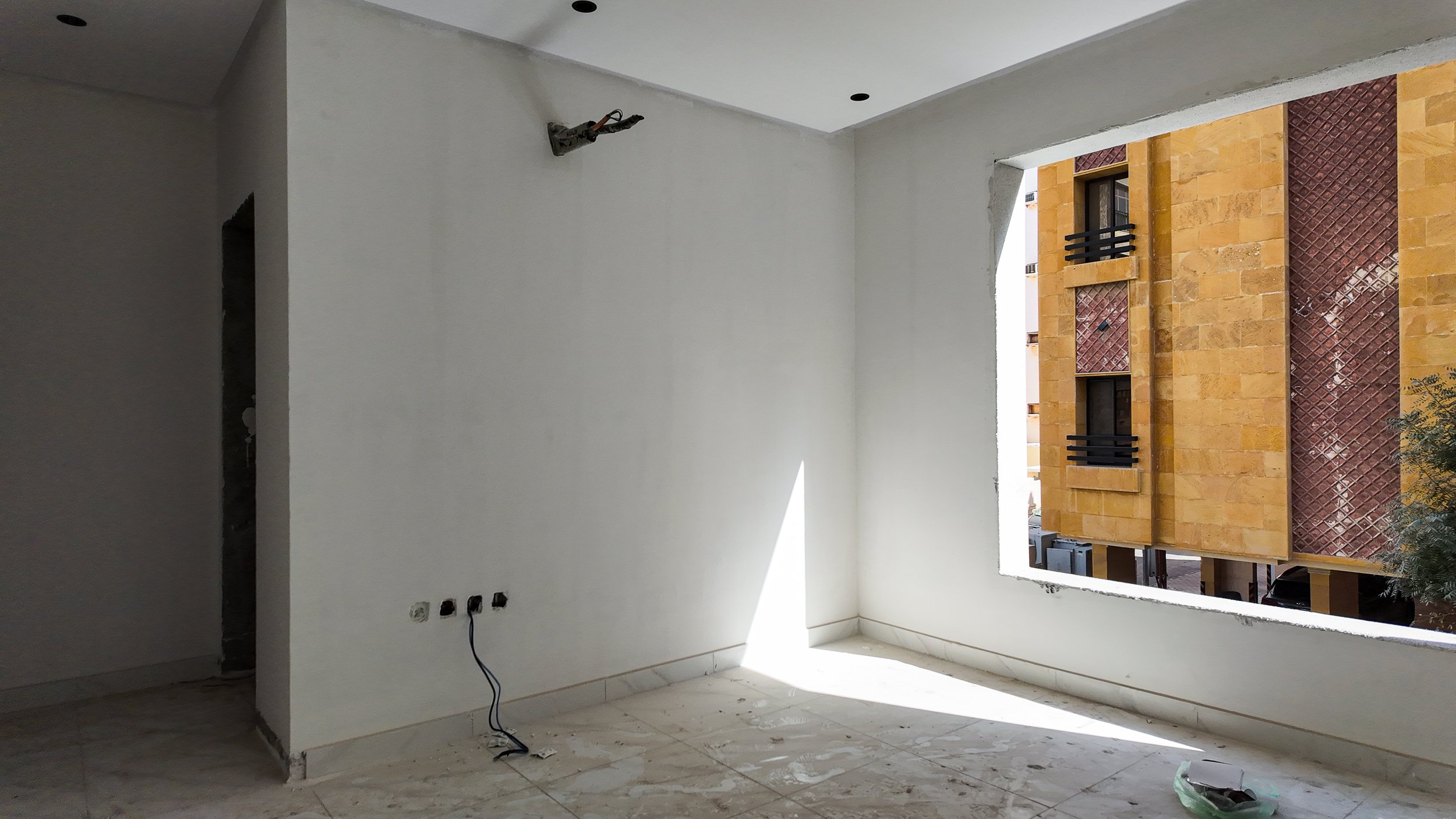

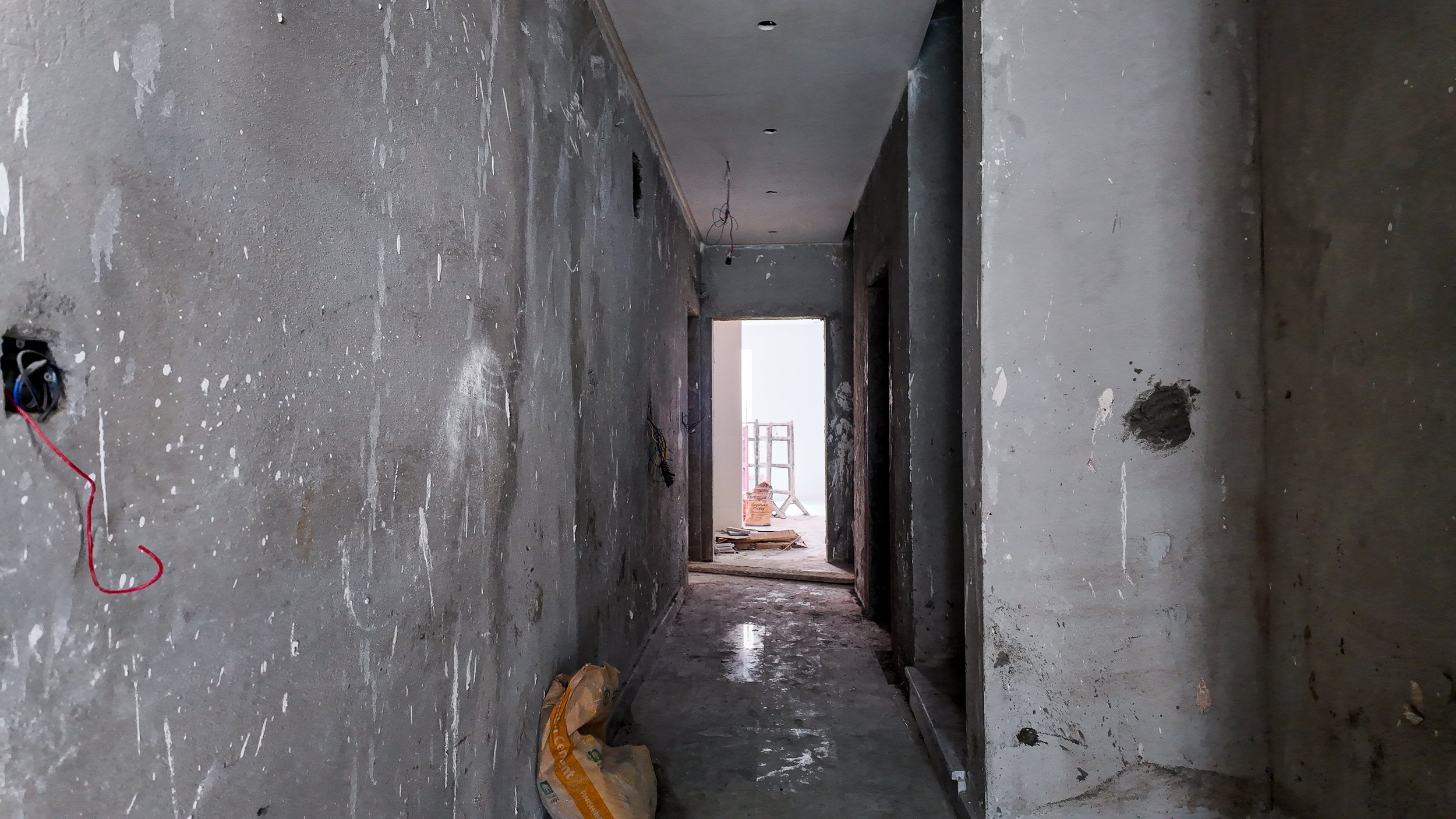

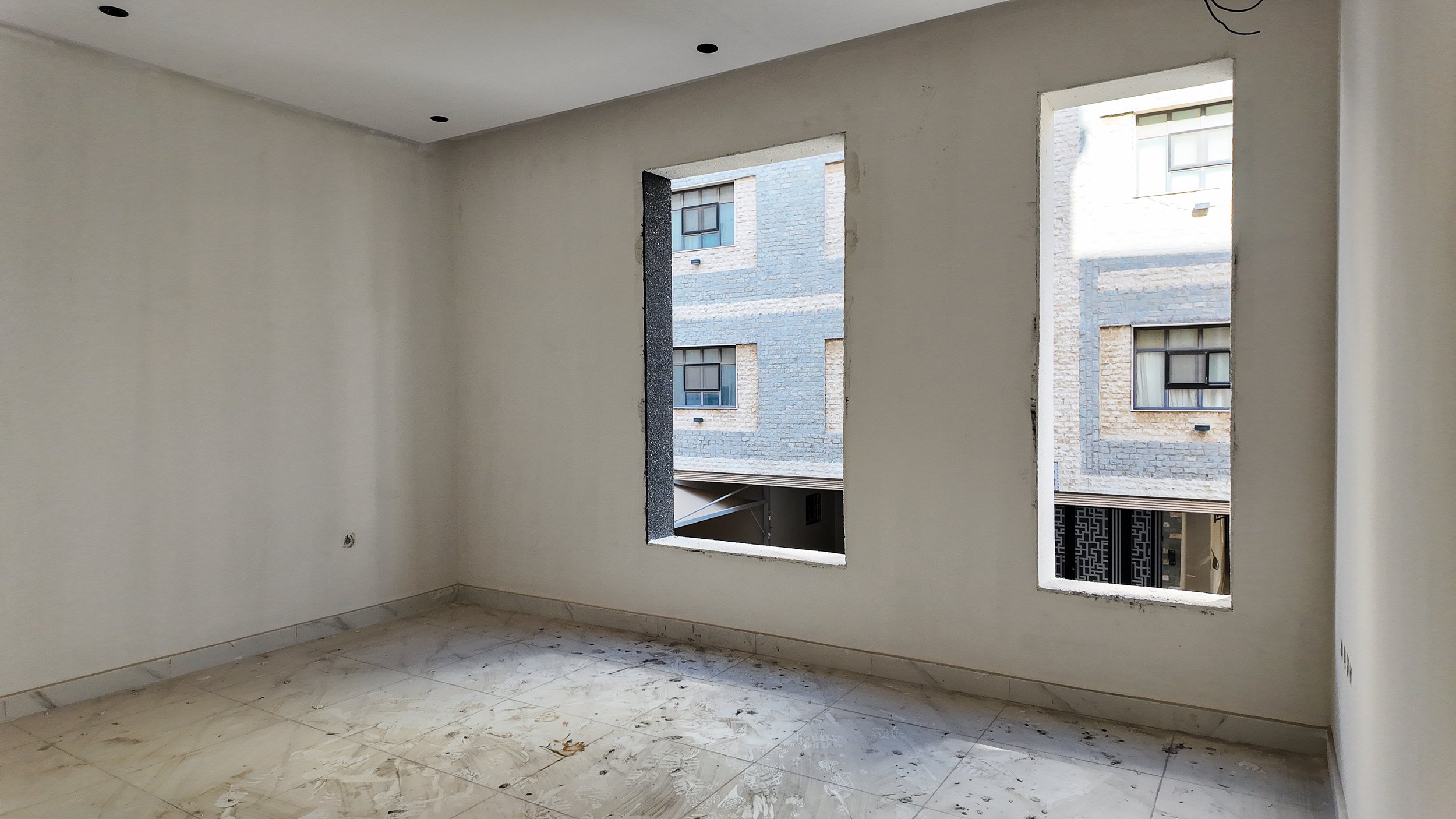

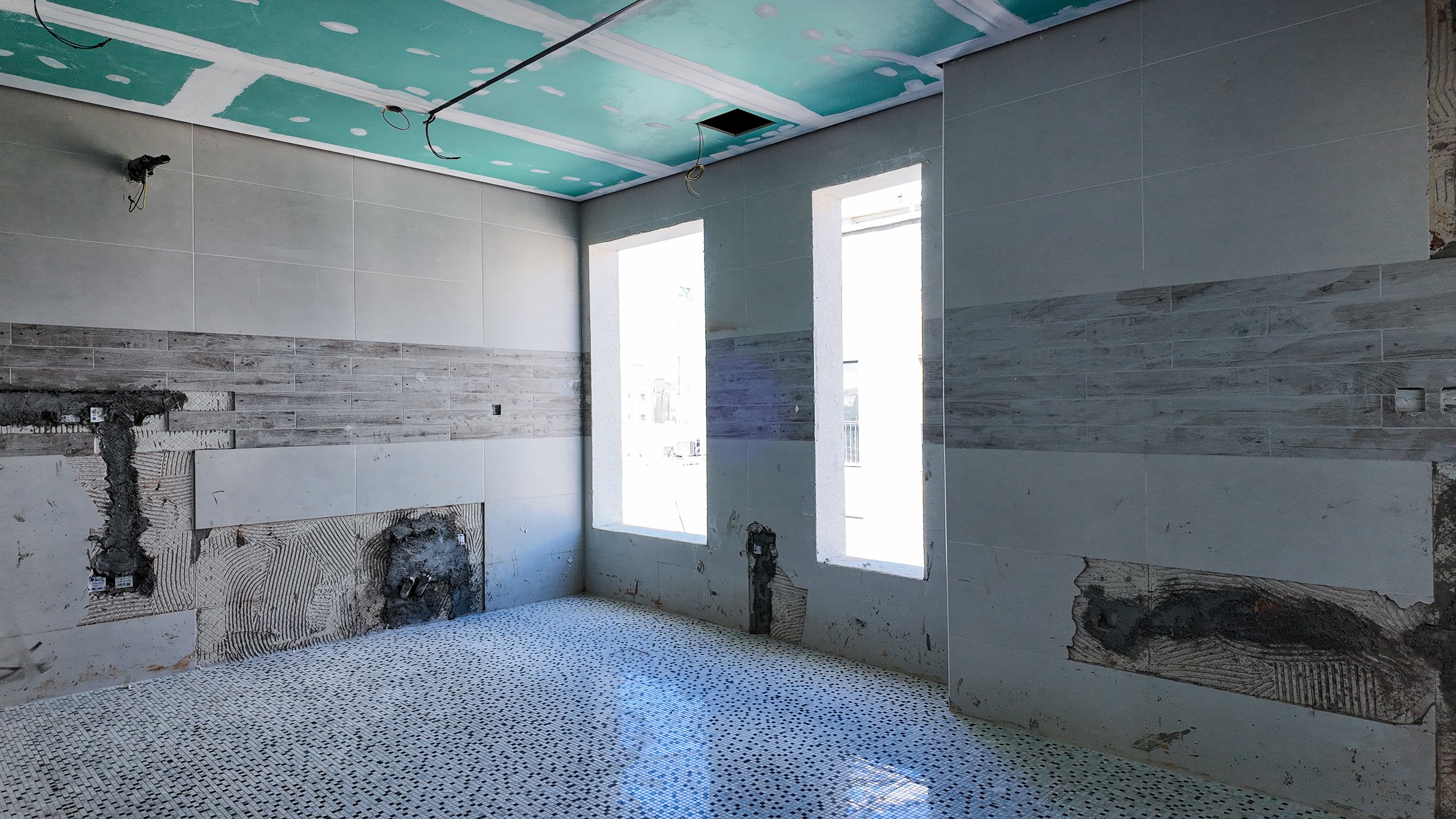

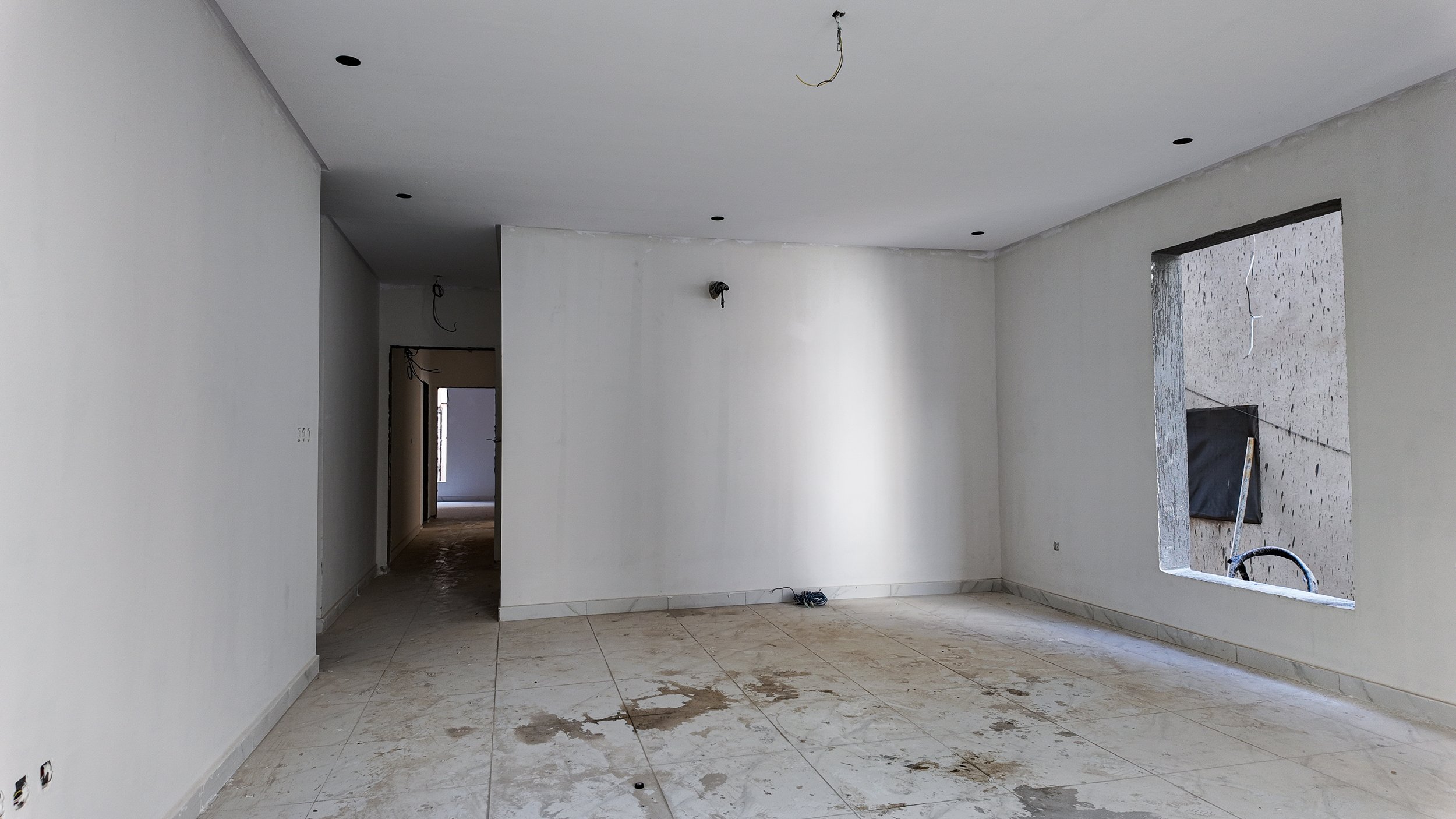

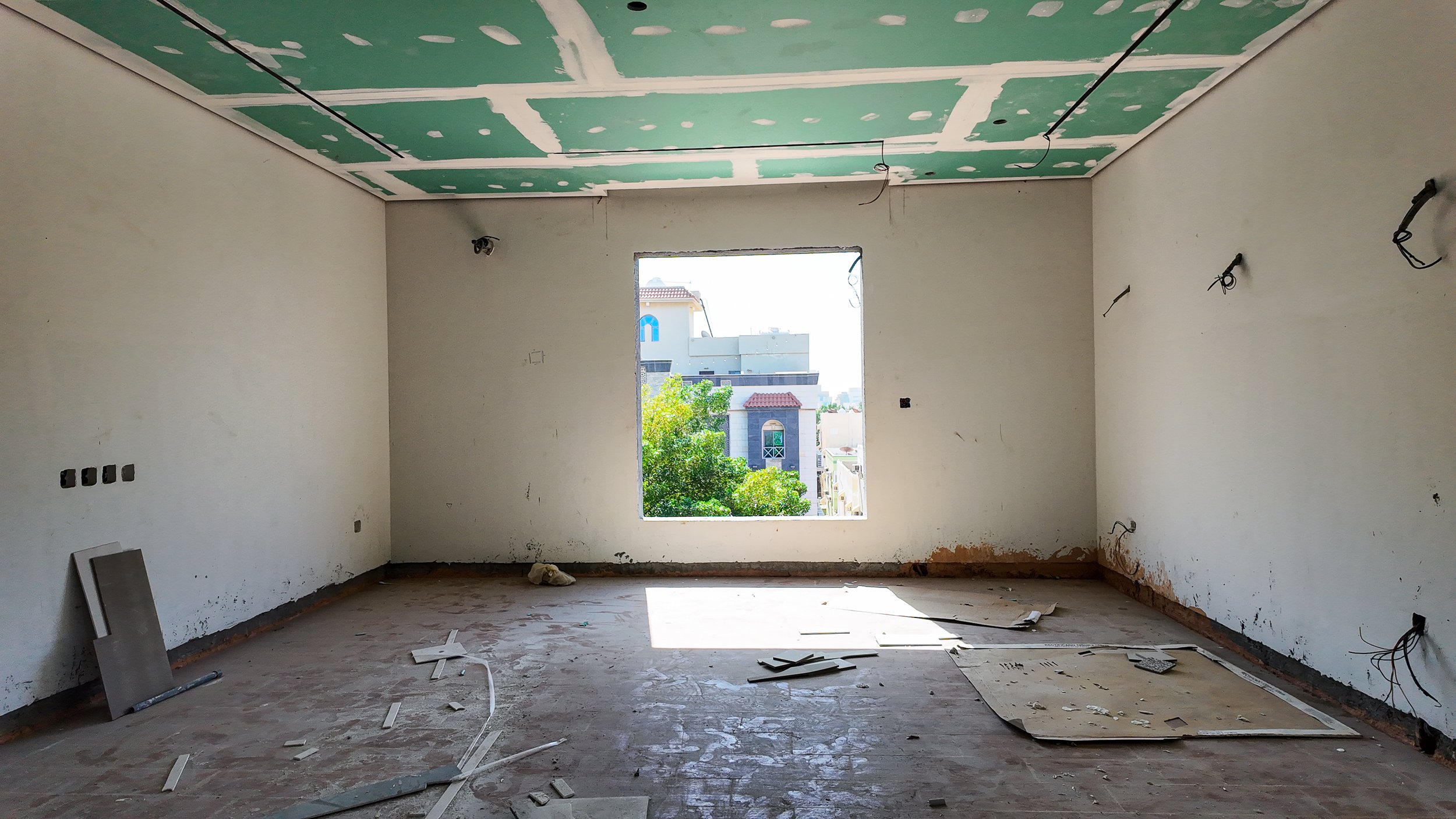

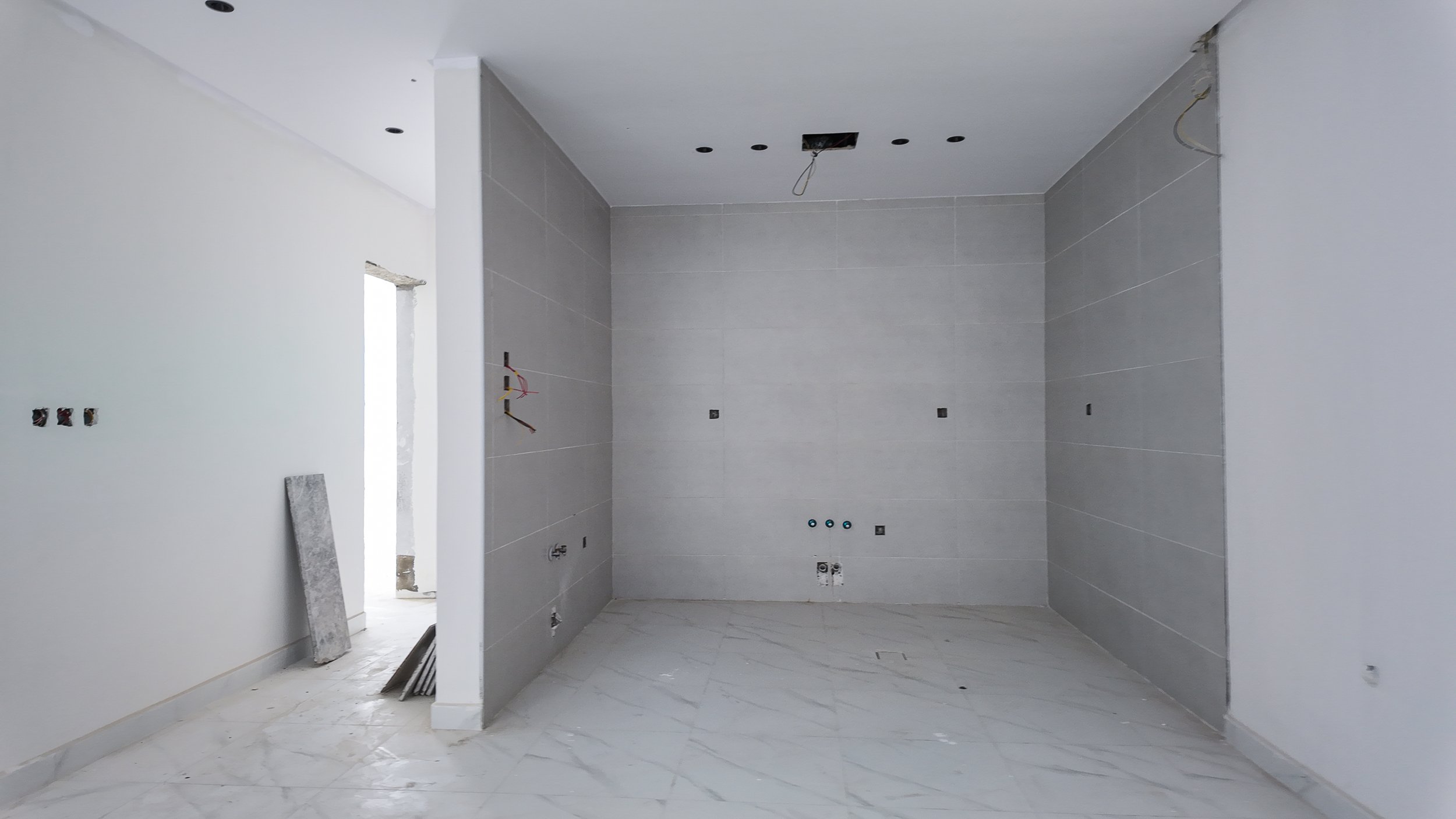

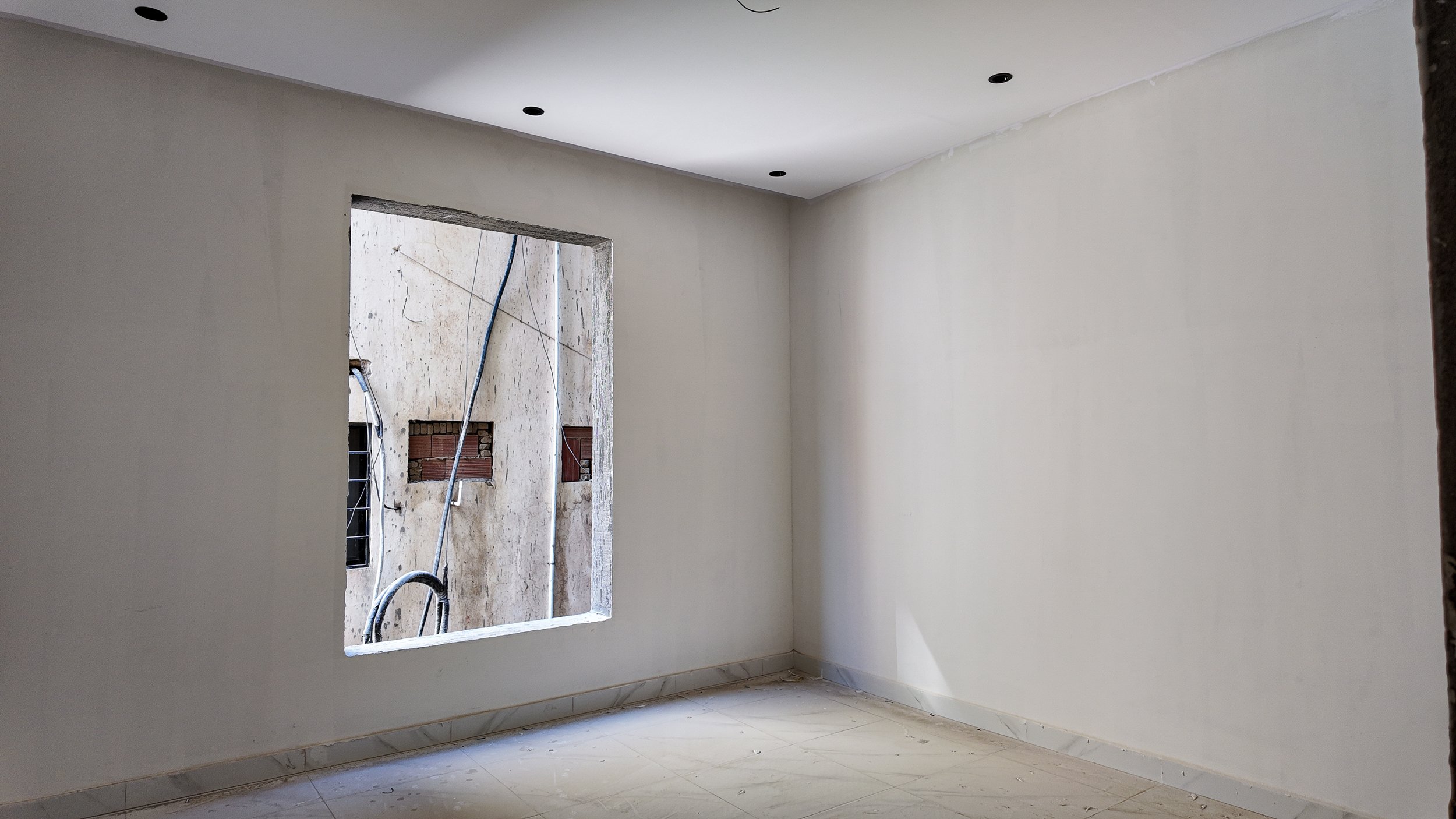

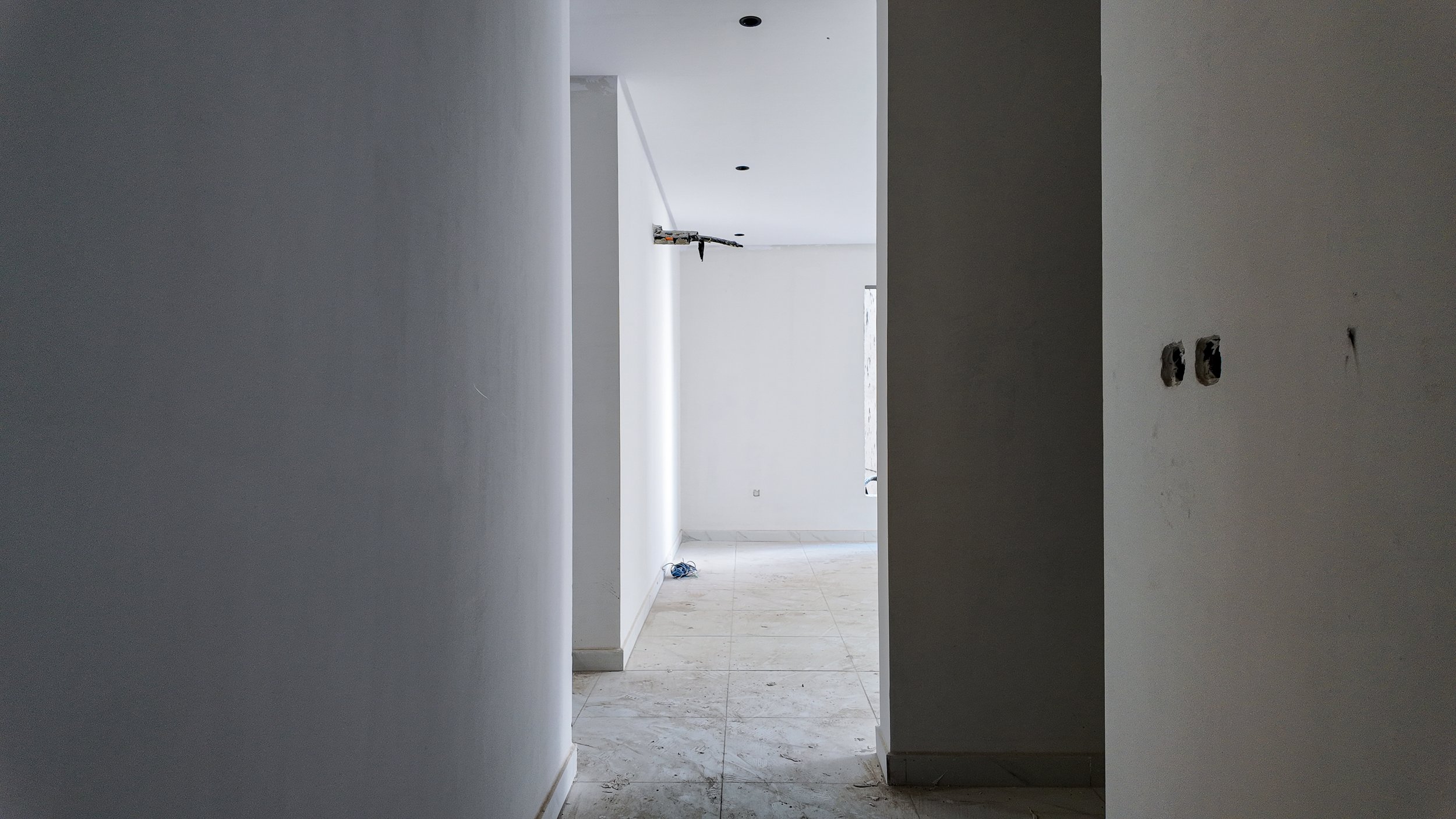

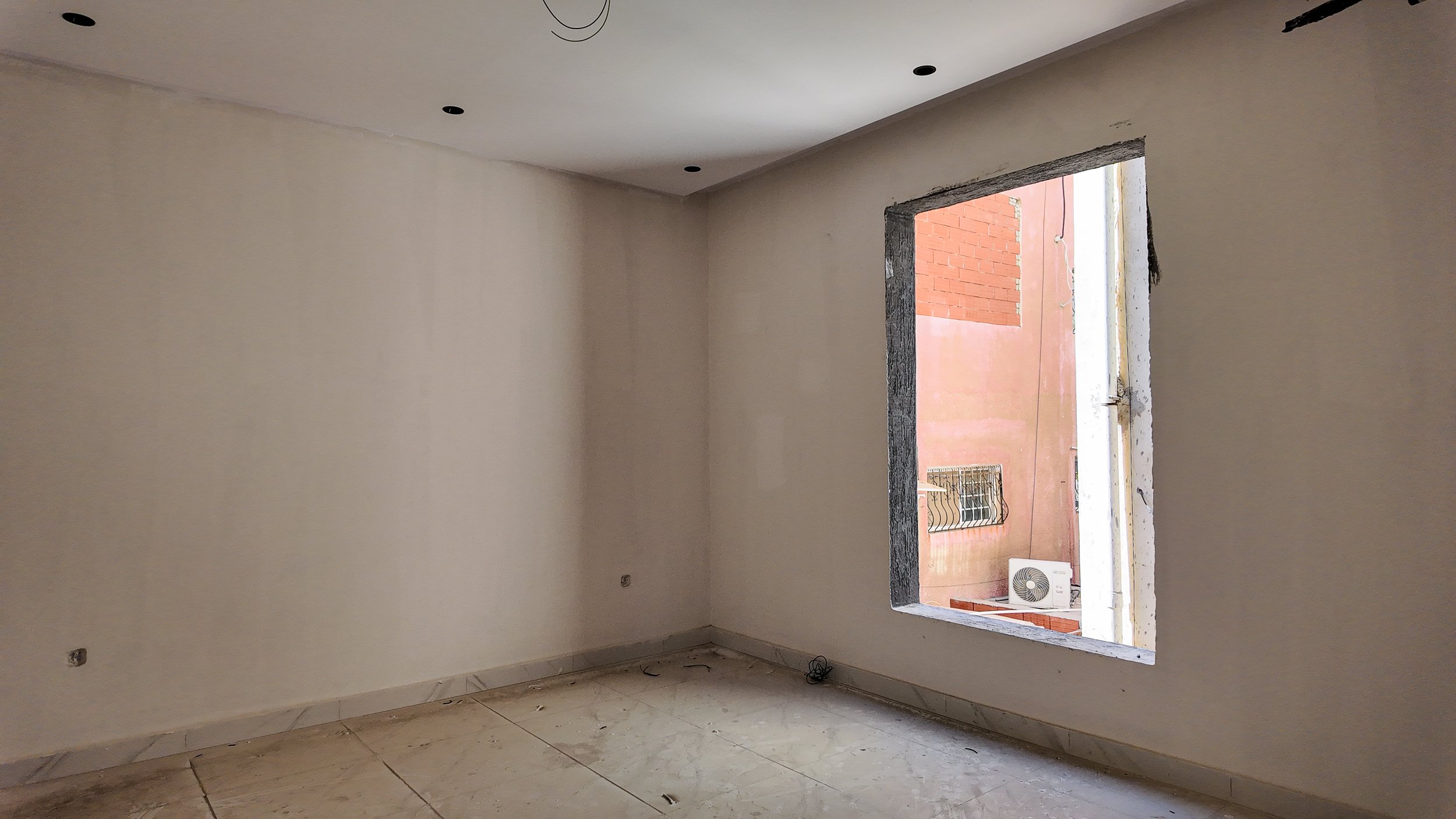

استمرار أعمال اللياسة الداخلية وتركيب بلاط الأرضيات في بعض الشقق، مع البدء في أعمال الدهانات الأولية (الأساس) لبعض الجدران والأسقف.

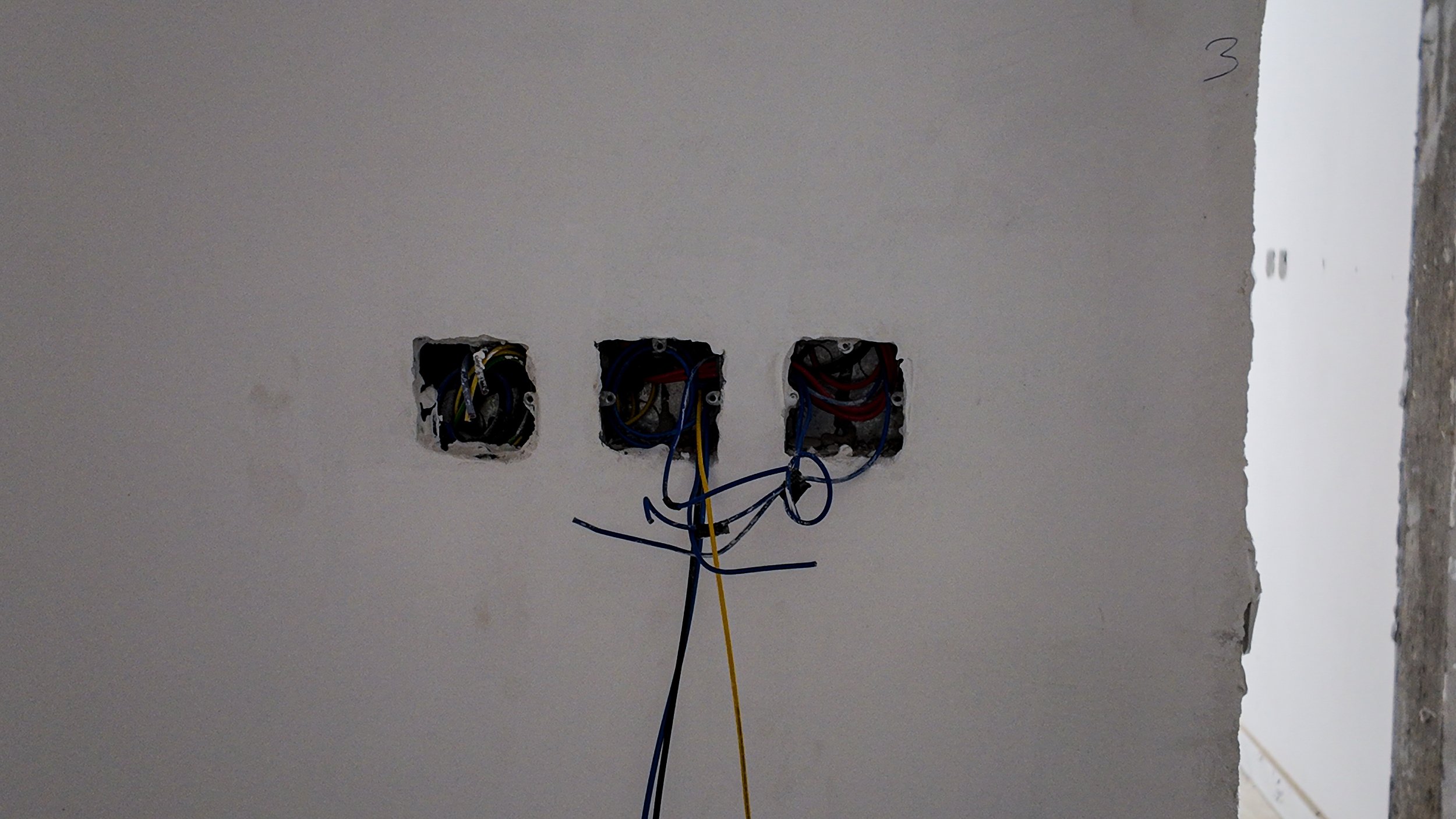

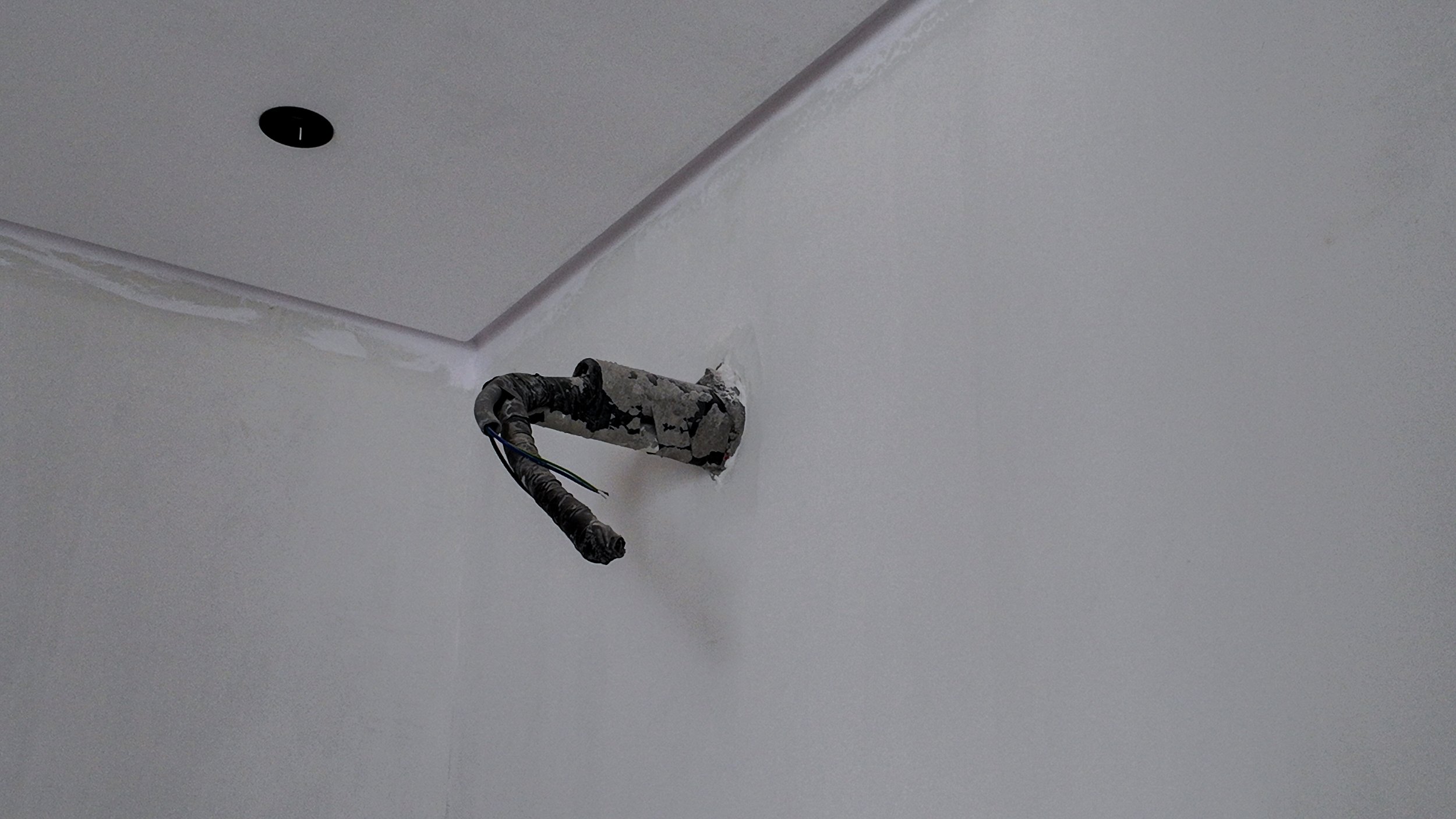

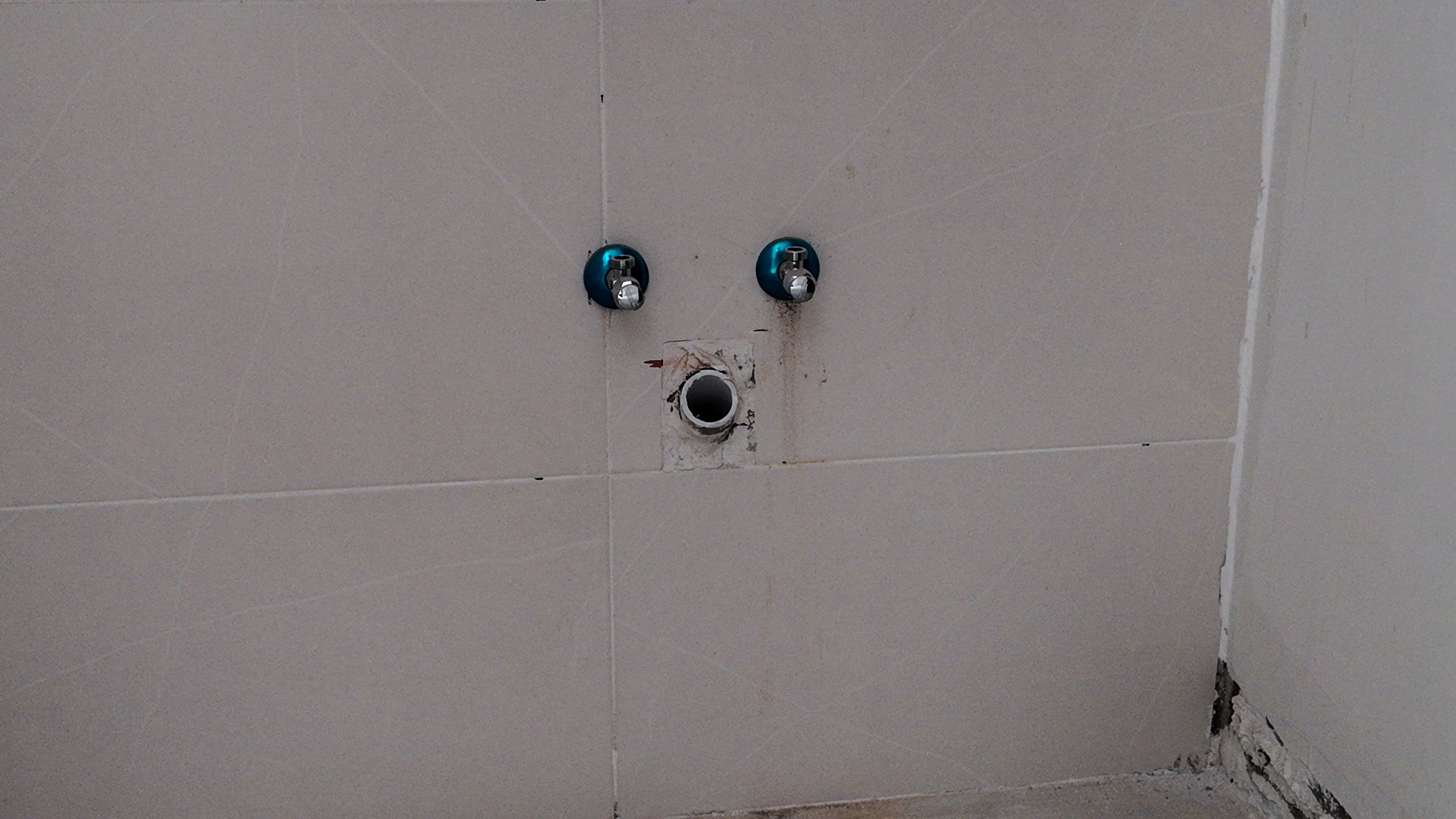

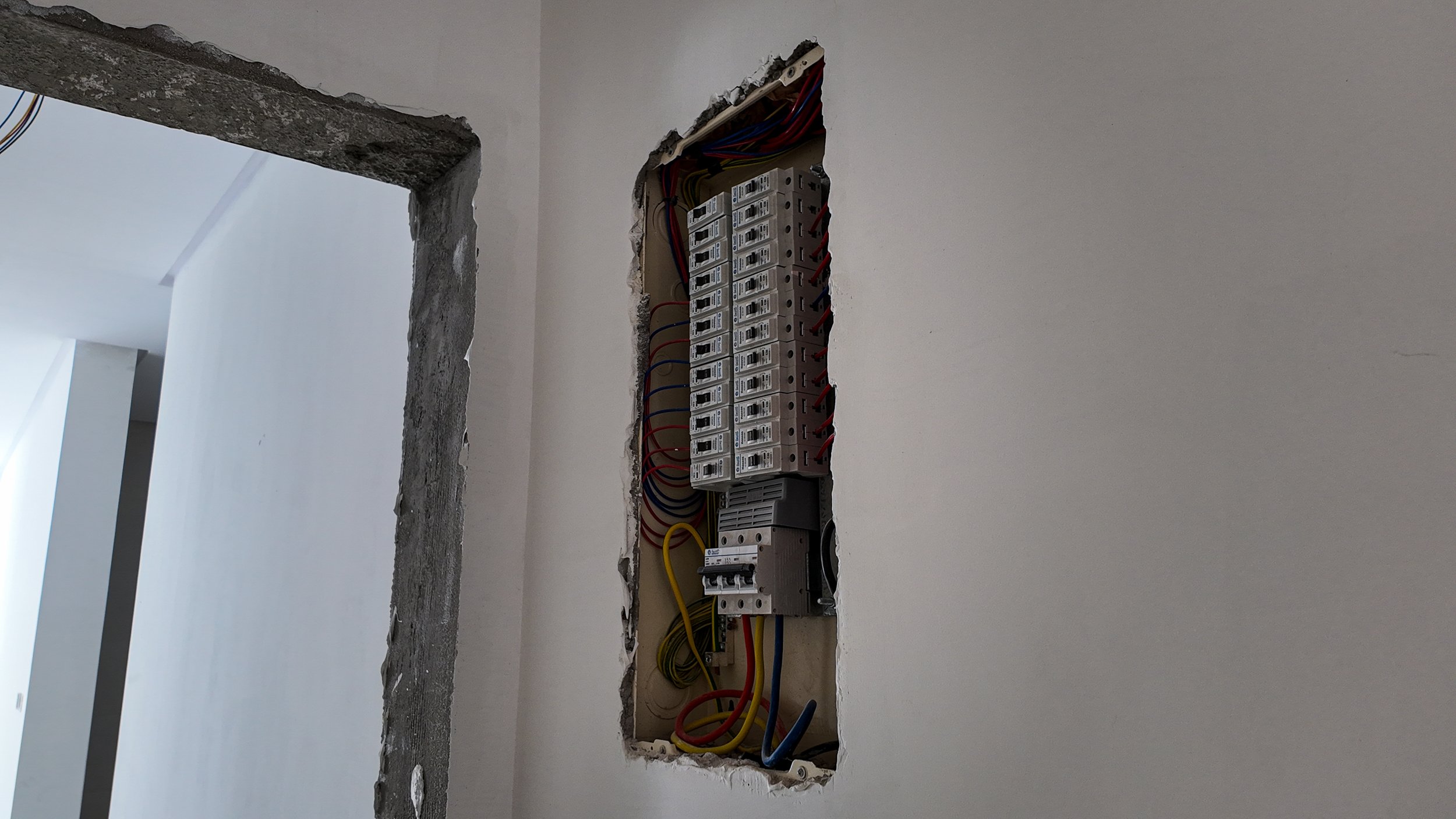

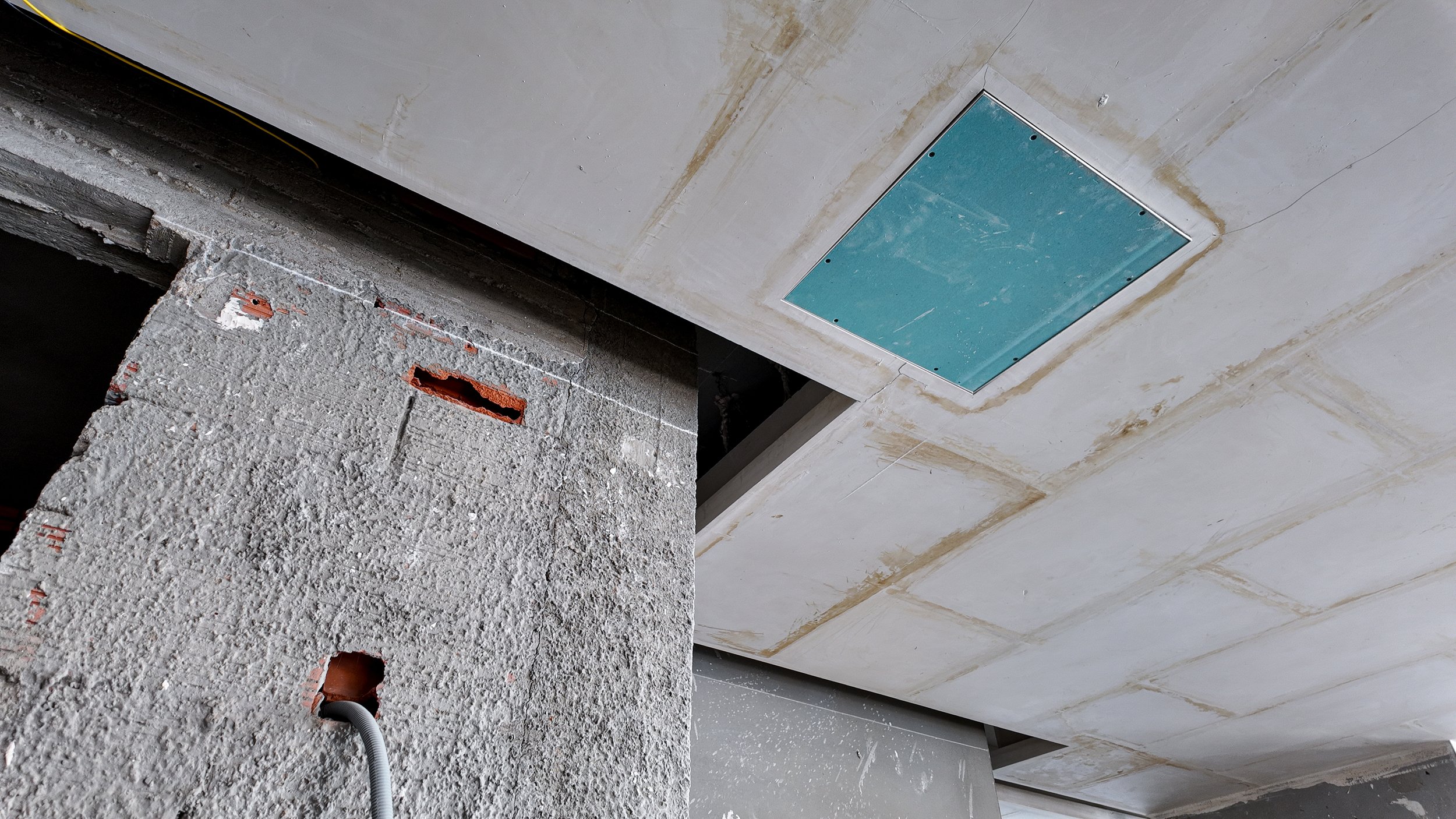

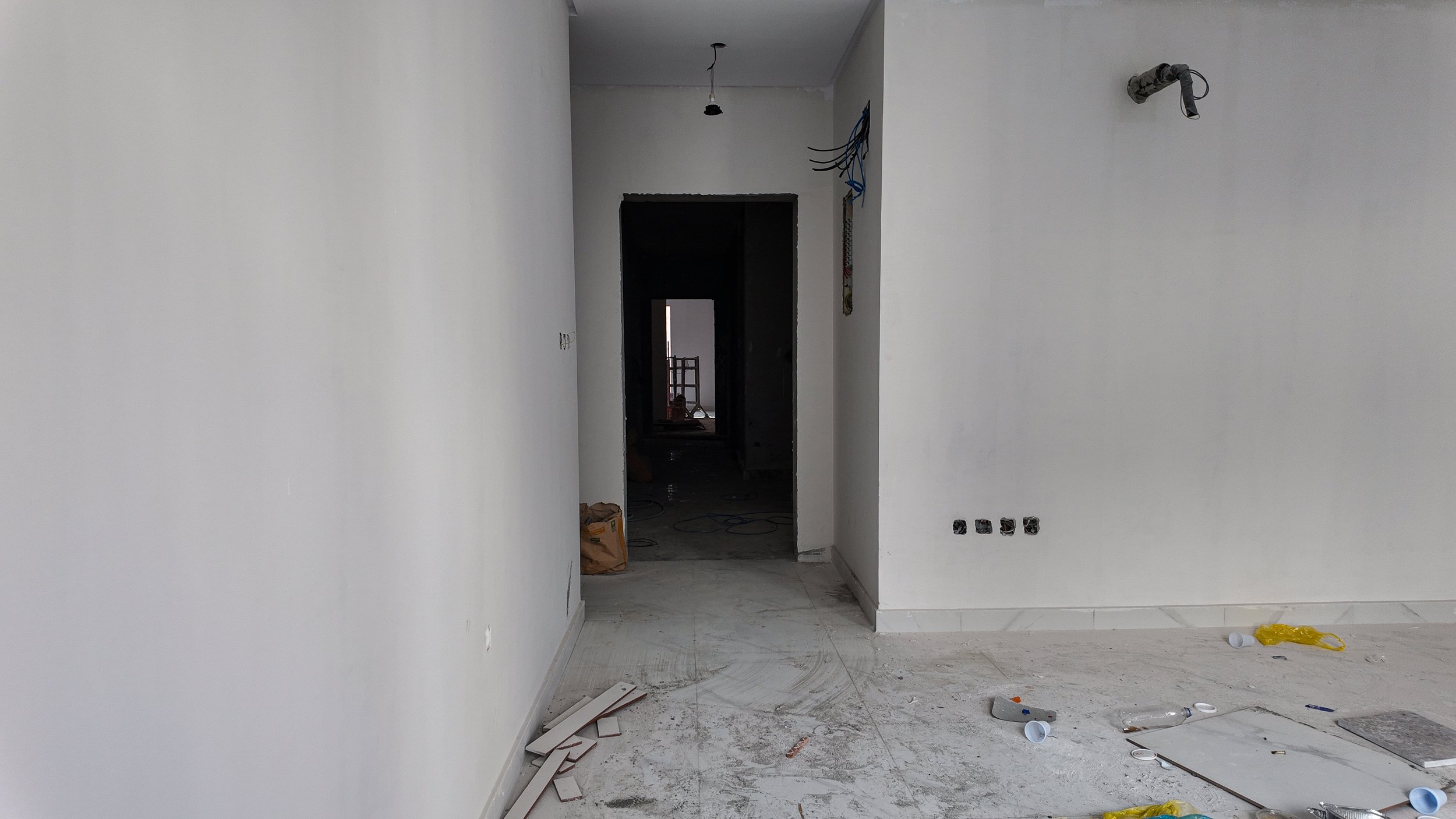

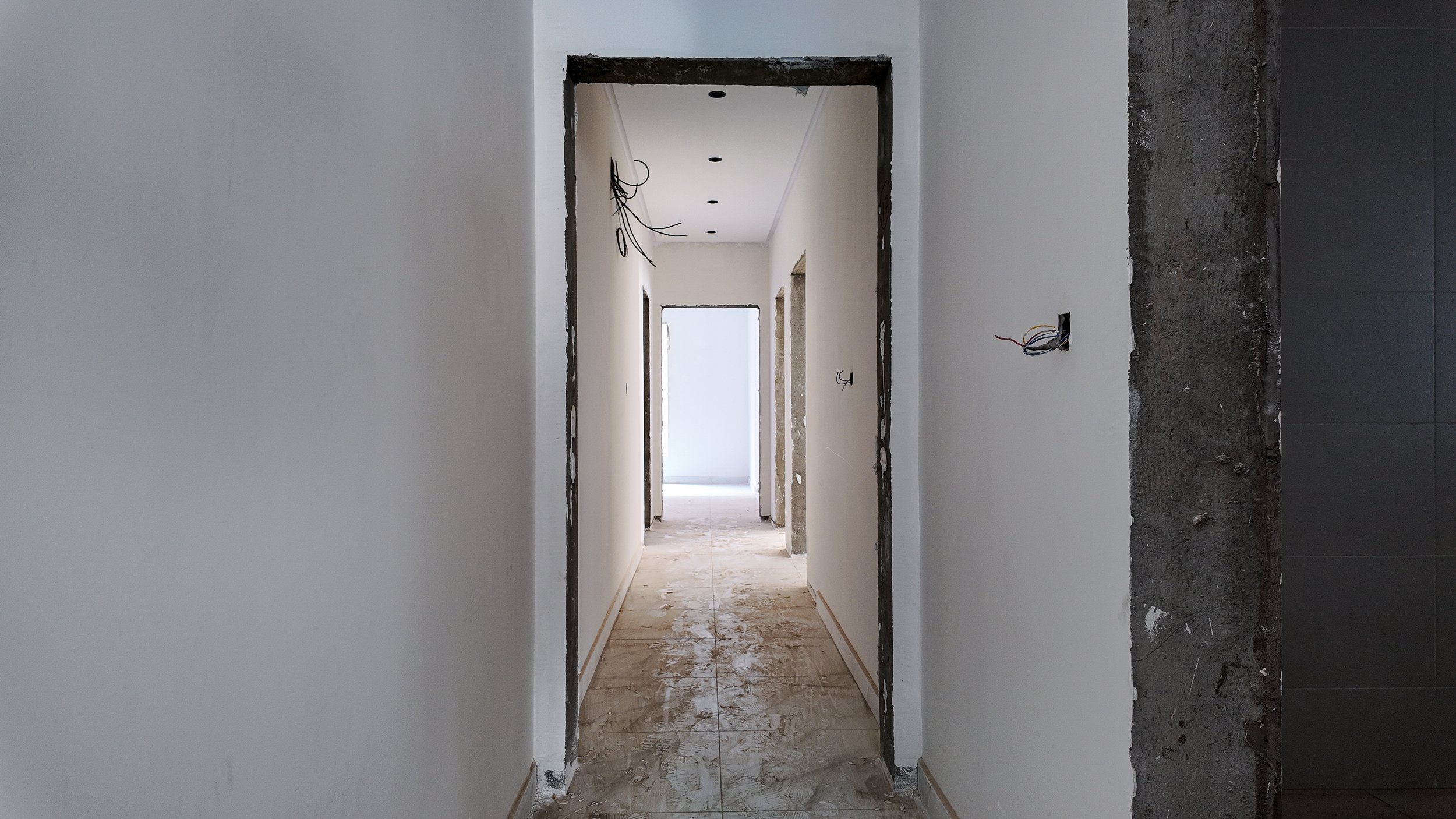

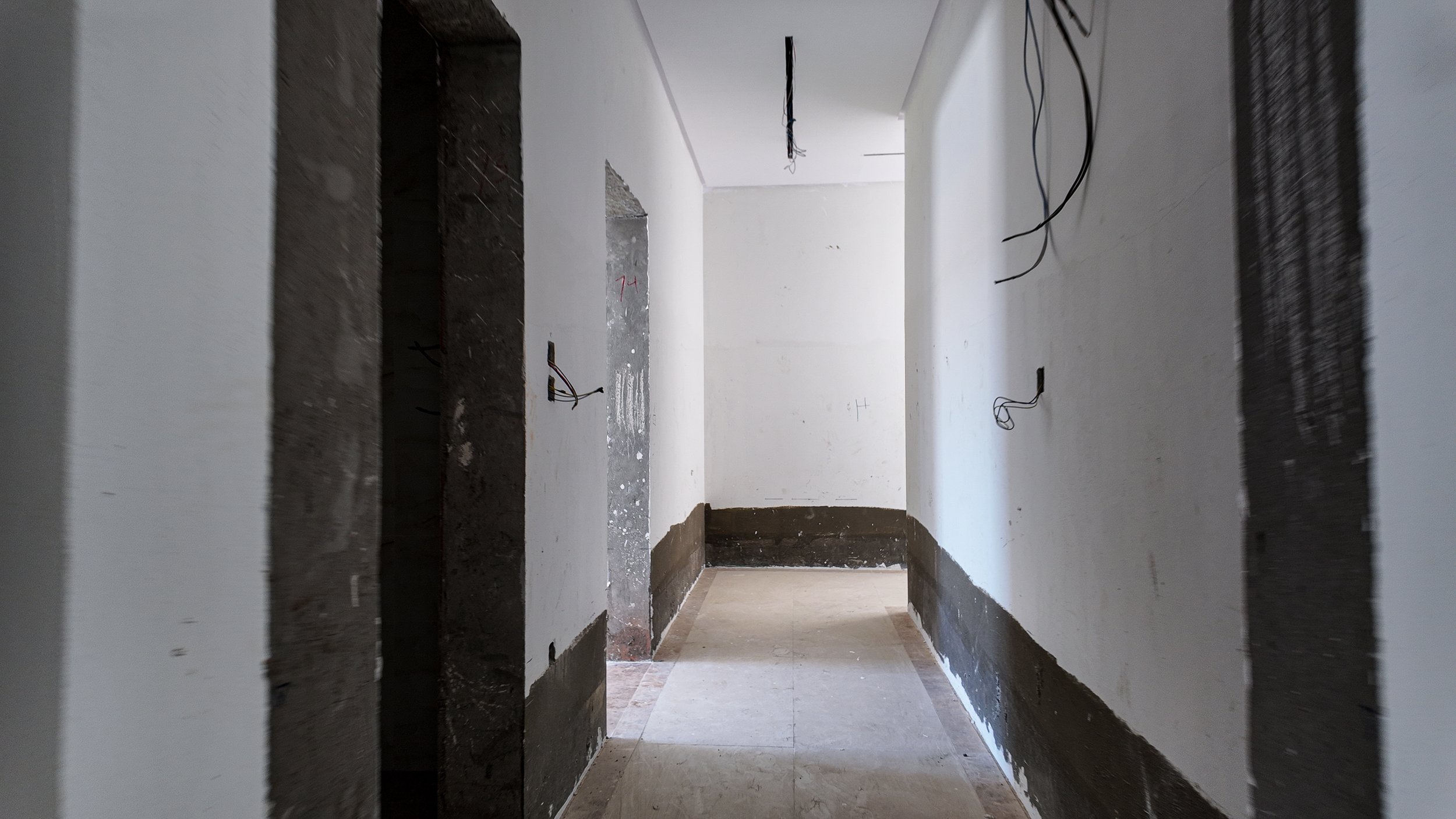

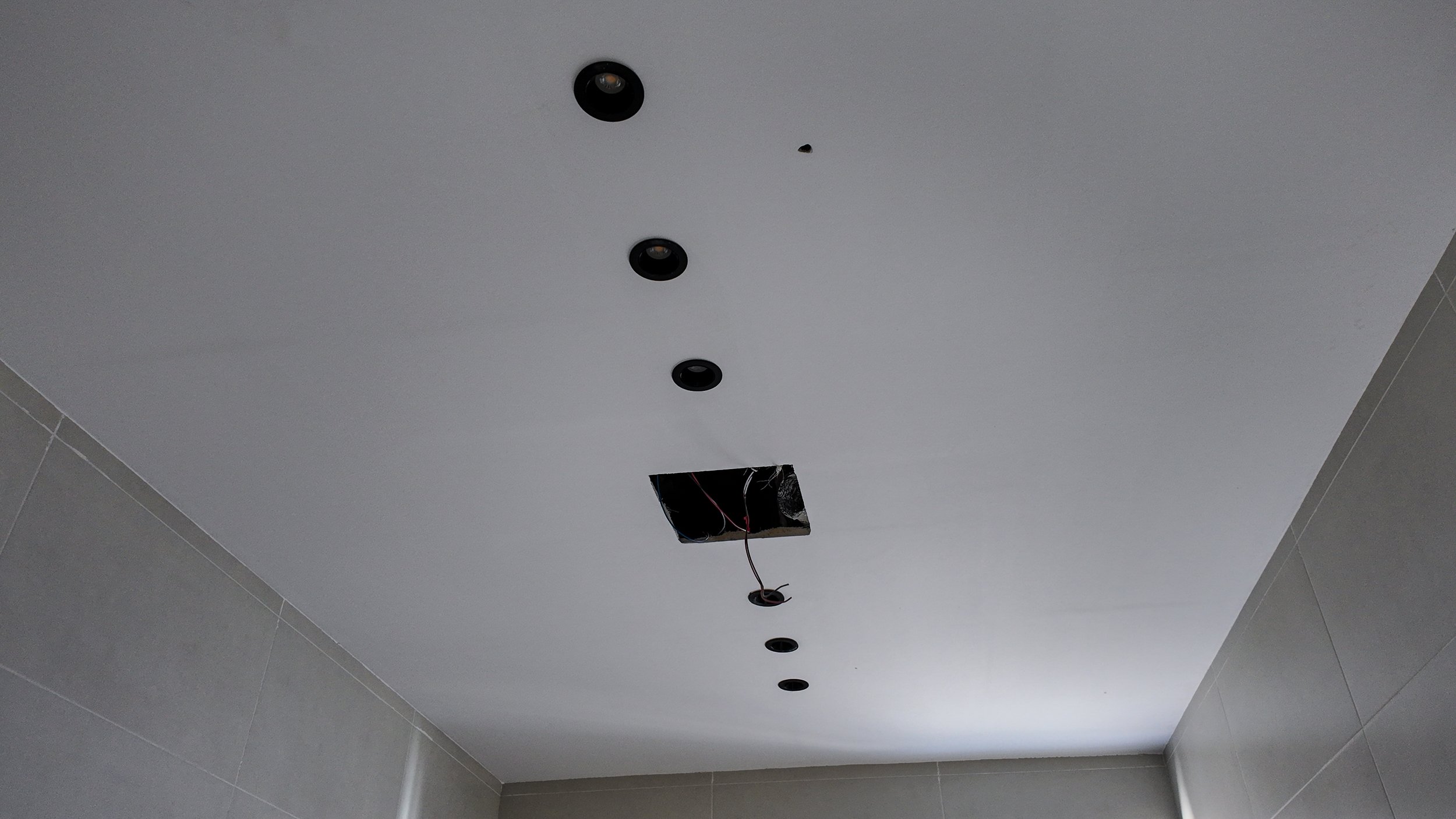

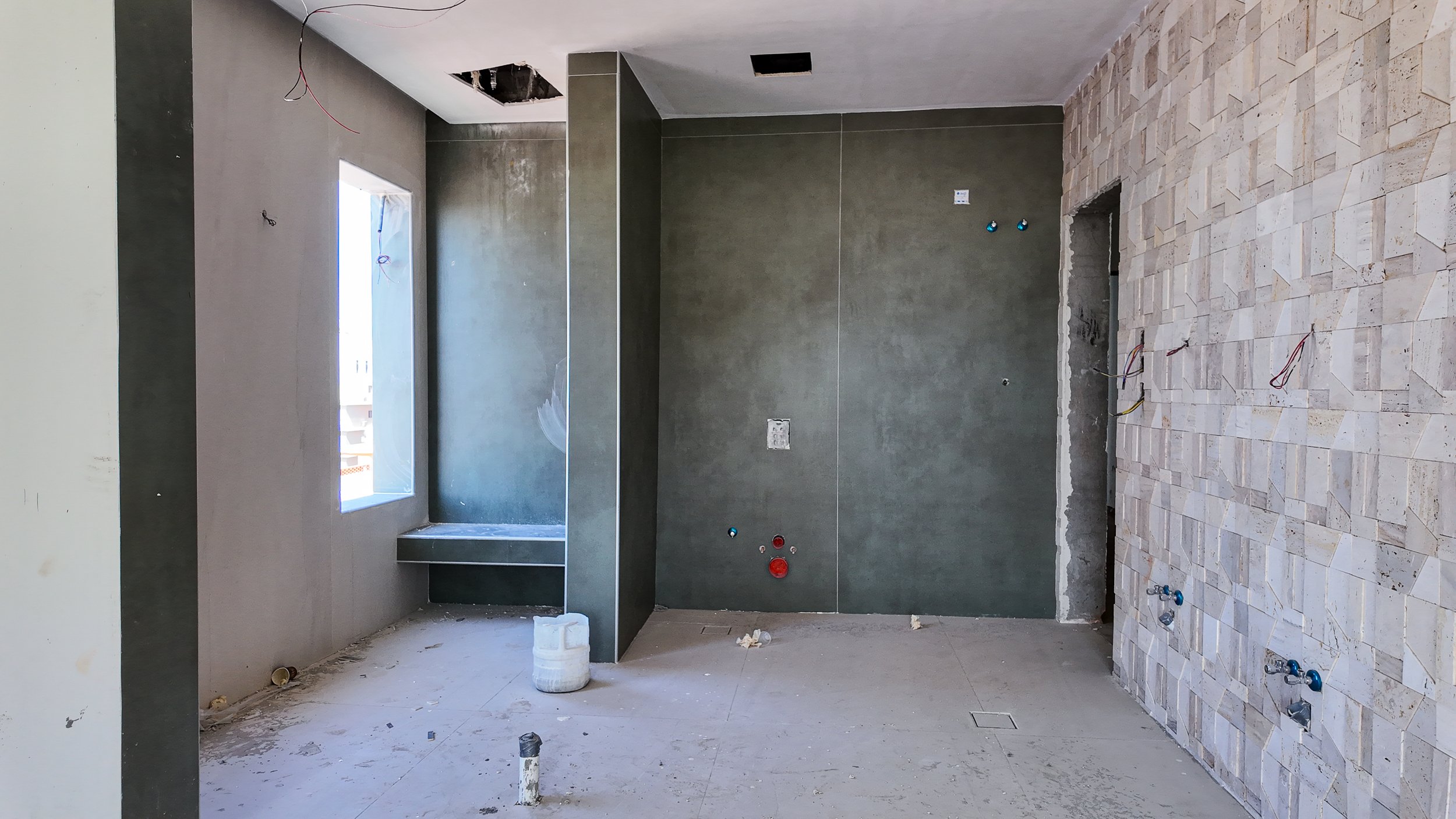

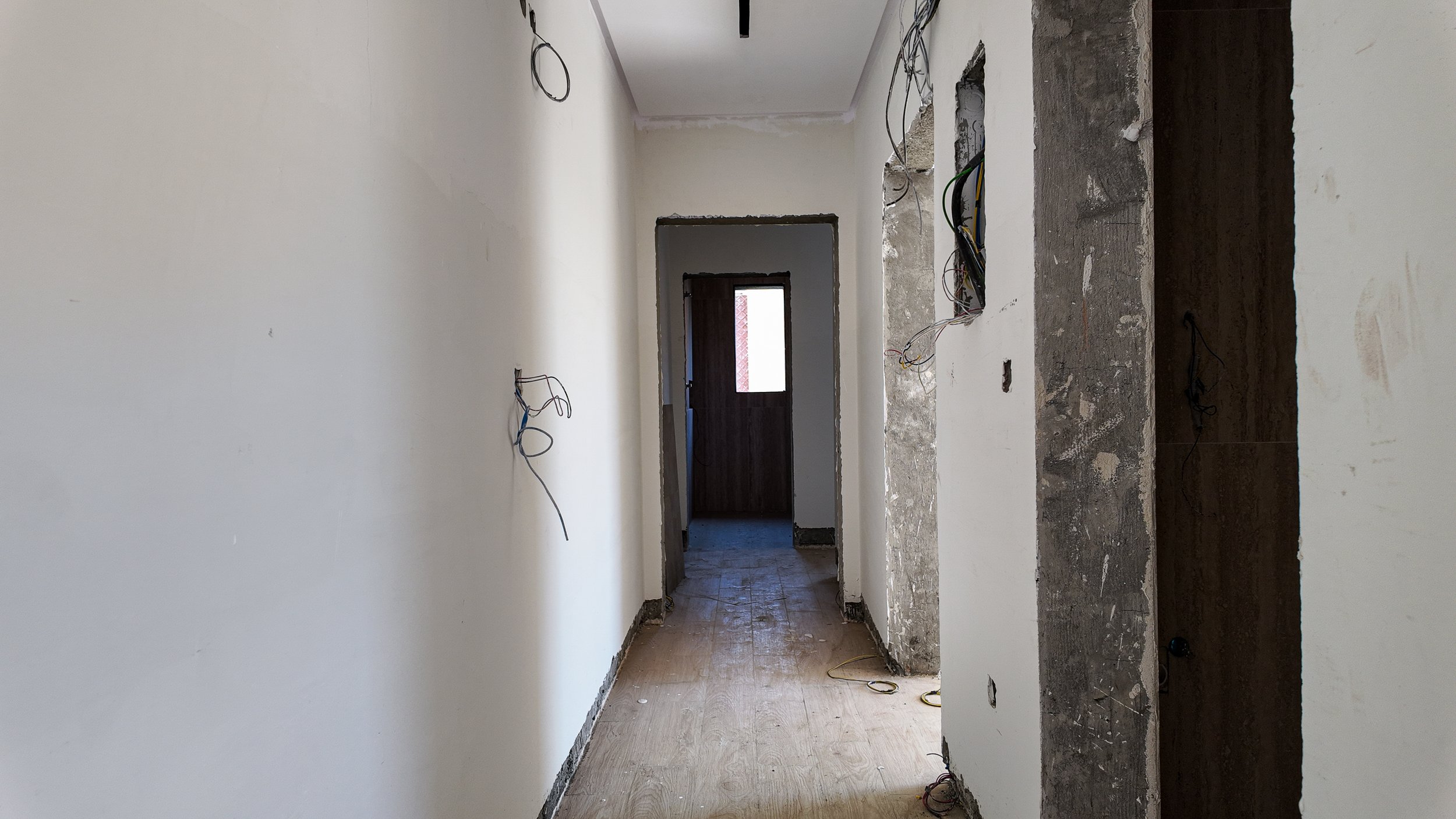

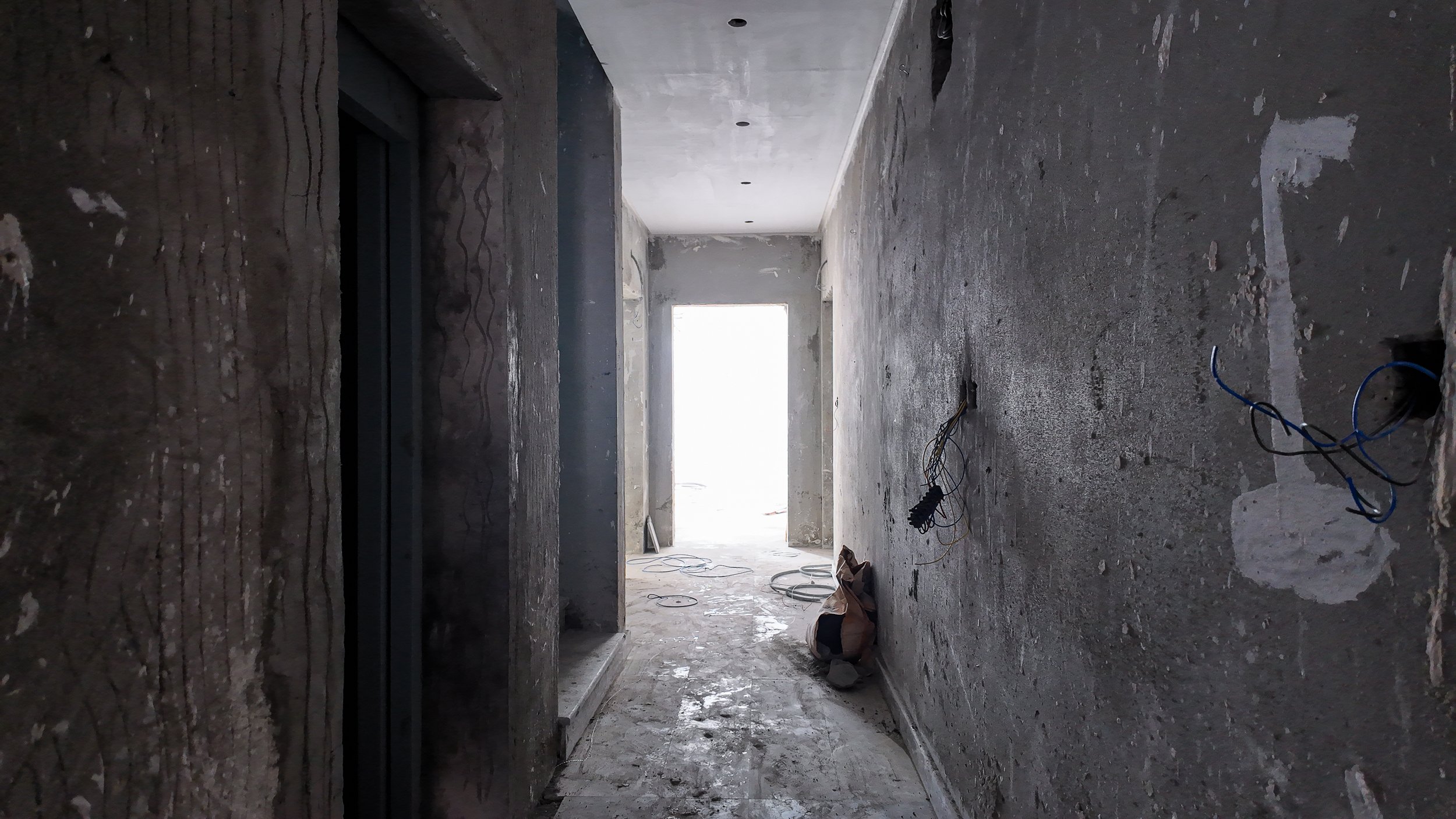

تمديد الأسلاك الكهربائية داخل العلب الجدارية، وتركيب مخارج السباكة (المحابس) في دورات المياه فوق البلاط.
قراءة الإنجاز
تتوافق الصور المرئية مع نسب الإنجاز المعلنة؛ حيث تعكس أعمال البلاط والدهانات الأولية وصول التشطيبات لقرابة 45%، بينما تظهر تمديدات الأسلاك والمحابس تقدم أعمال الكهرباء والسباكة لما فوق 60%.
مقارنة بالزيارة السابقة

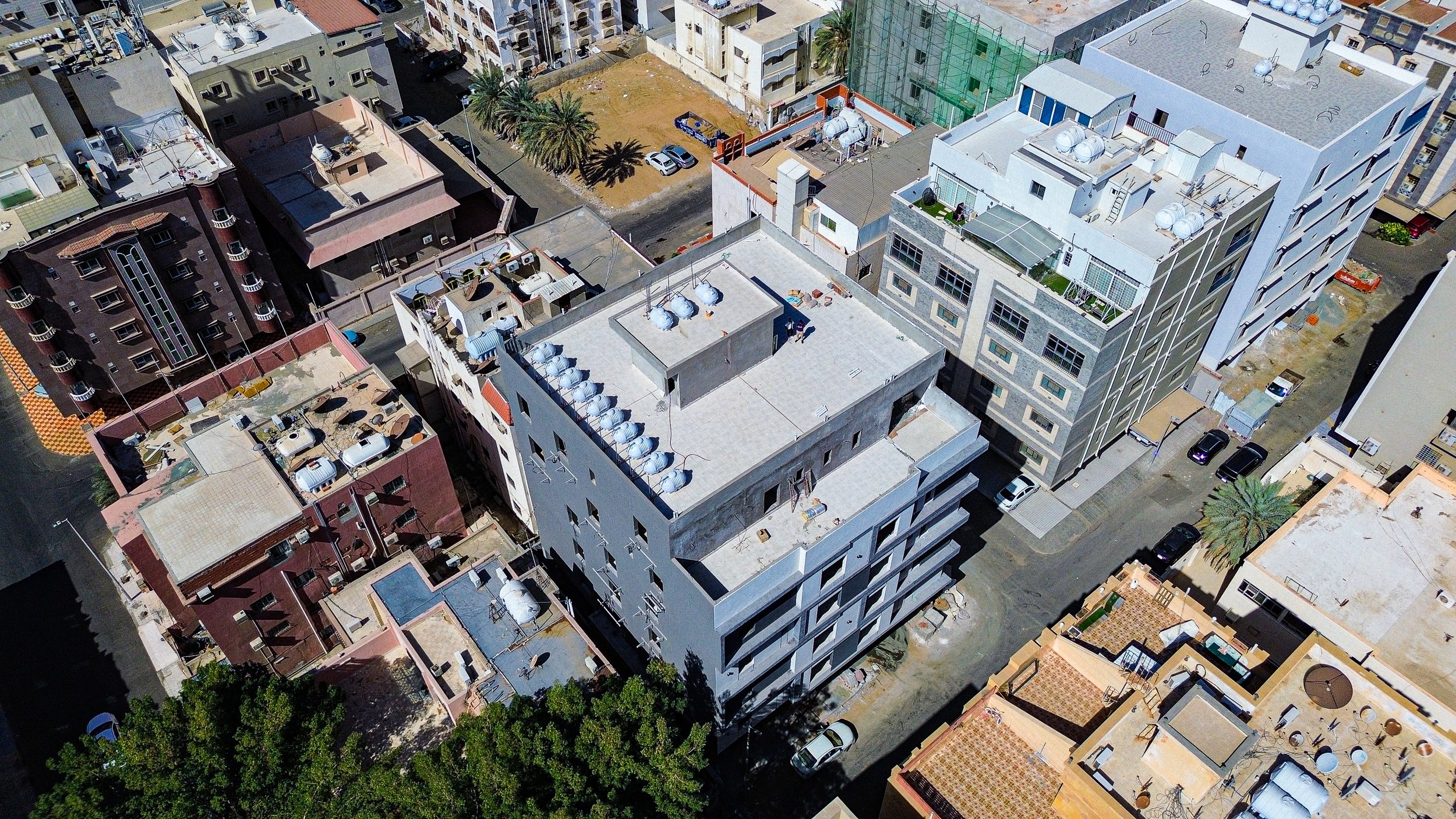

بالمقارنة مع صور الزيارة السابقة، يلاحظ إزالة السقالات الخارجية عن معظم الواجهات، واكتمال تركيب الخزانات العلوية، وتقدم ملحوظ في تبليط الشقق من الداخل.
المراحل القادمة المتوقعة
استكمال تركيب الأفياش والمفاتيح الكهربائية، البدء في تركيب الأدوات الصحية، وإنهاء طبقات الدهان النهائية.
