مشروع سواعد العقارية الروضة 103
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

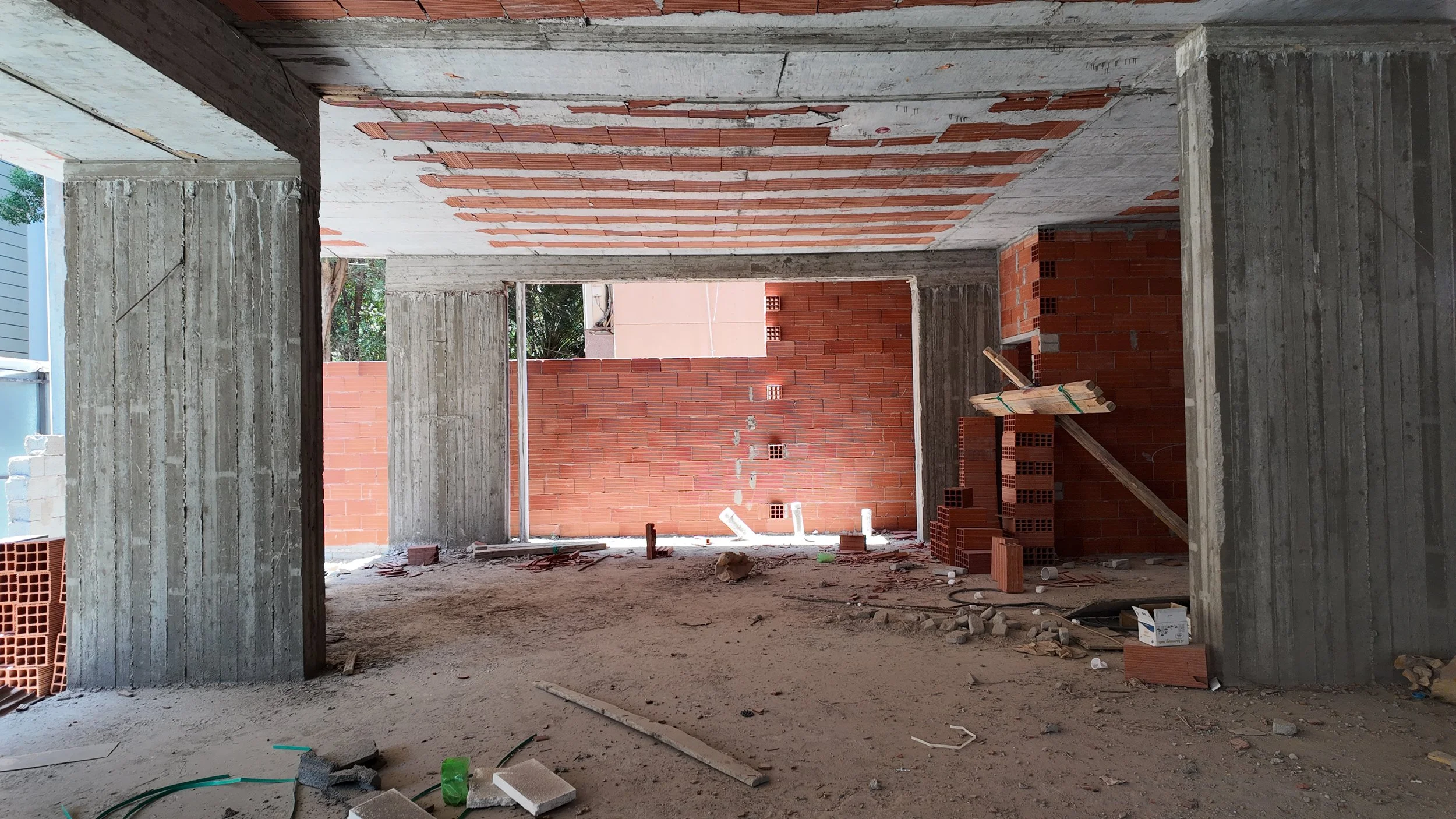

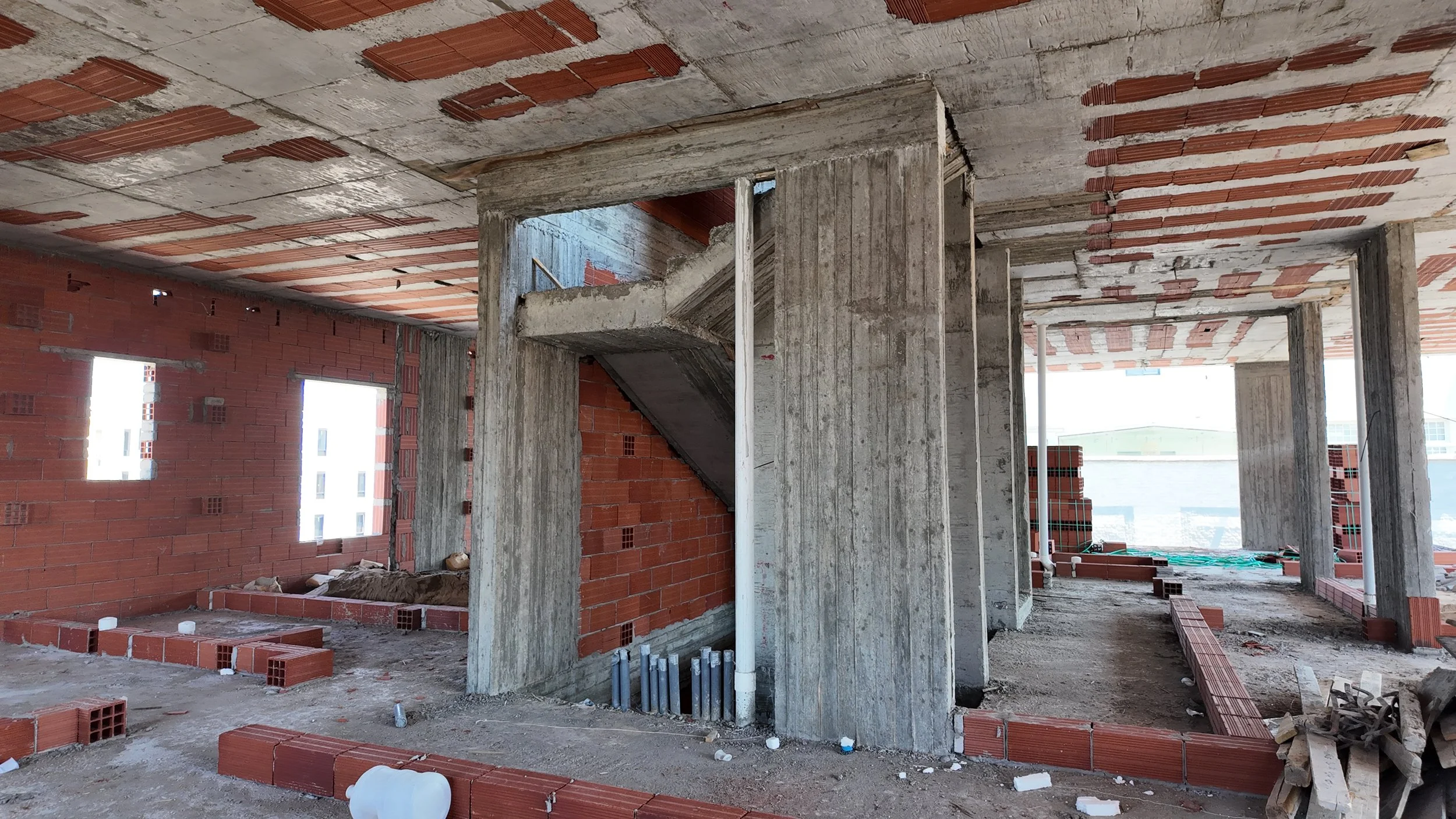

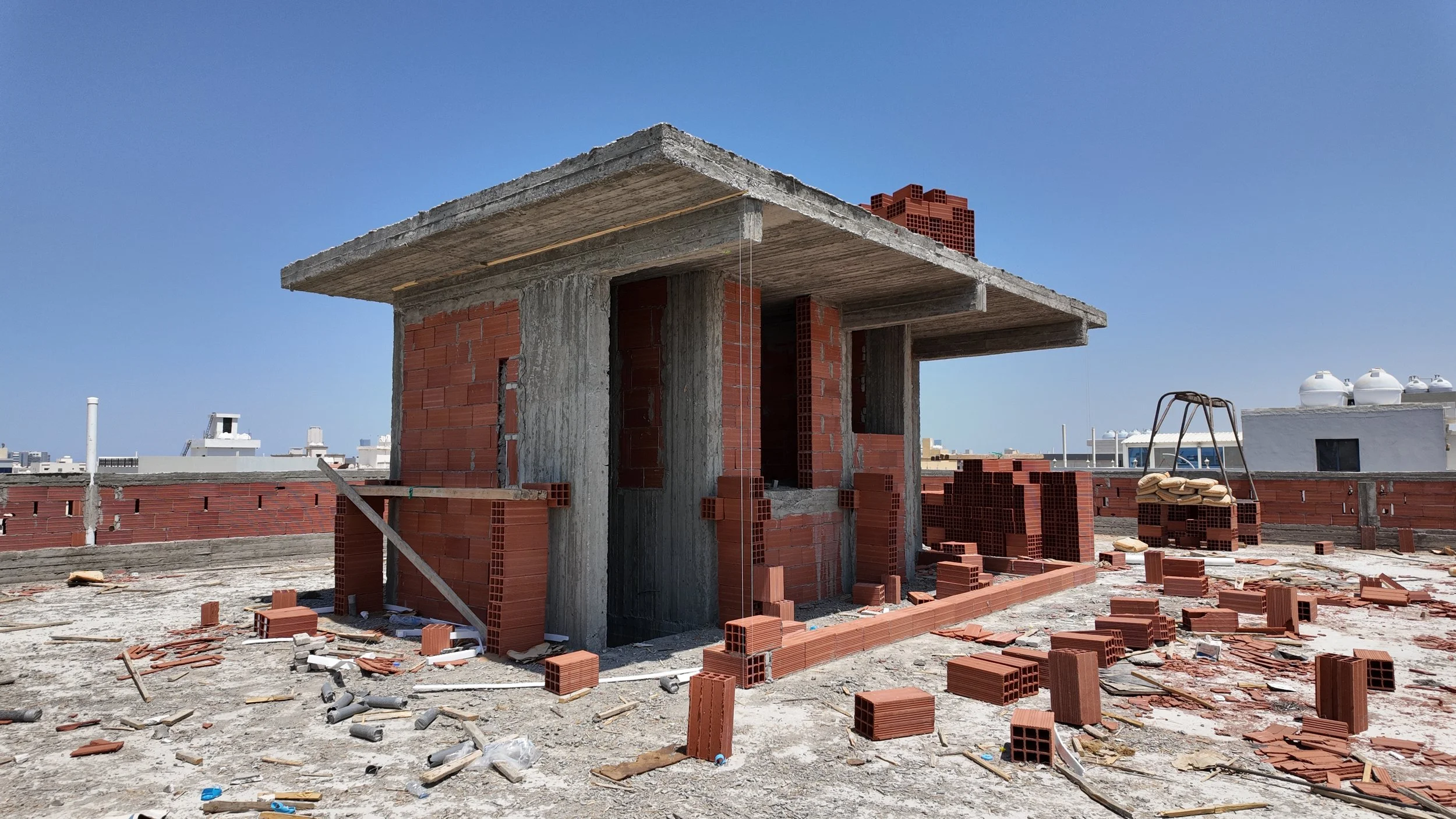

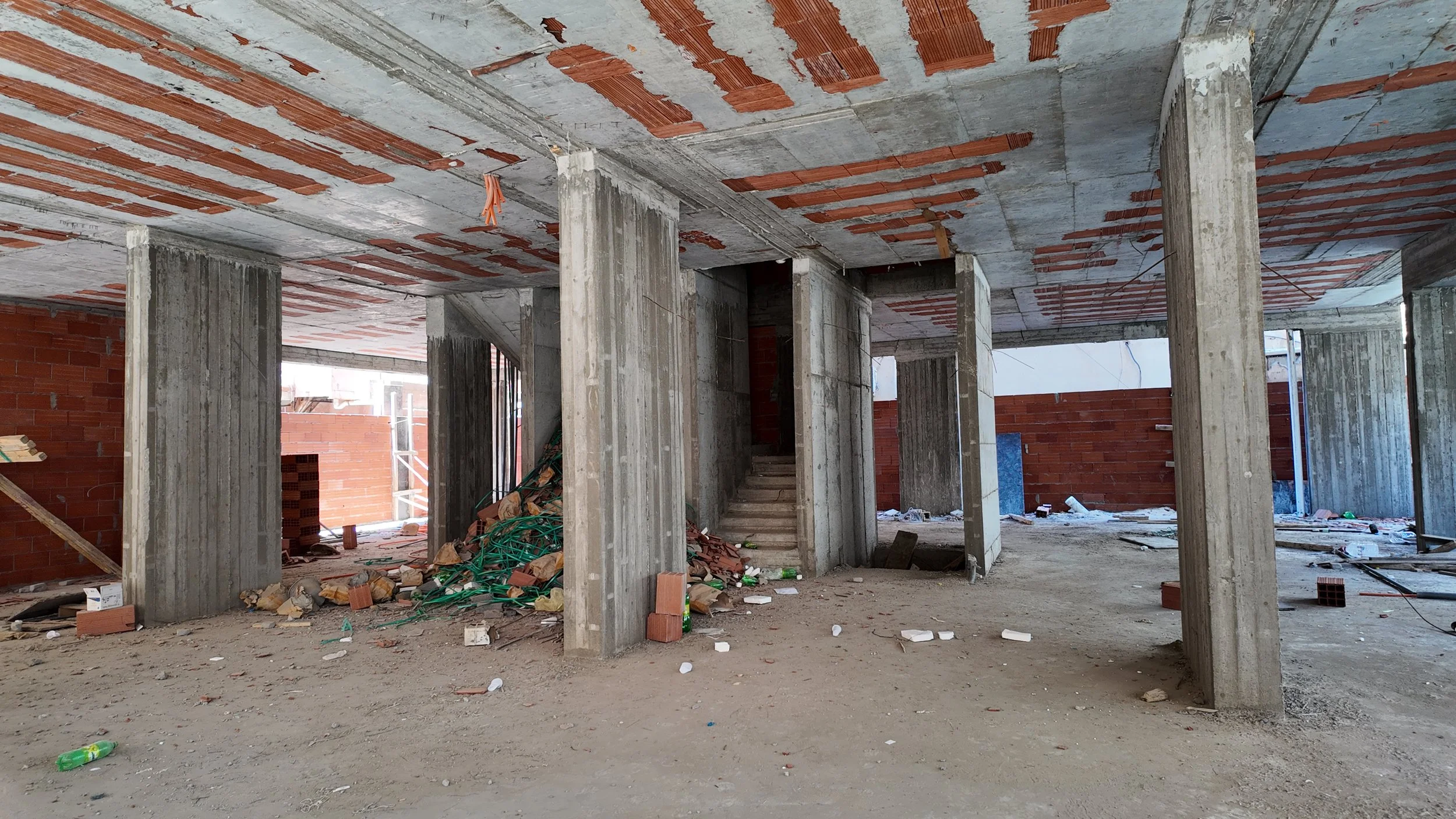

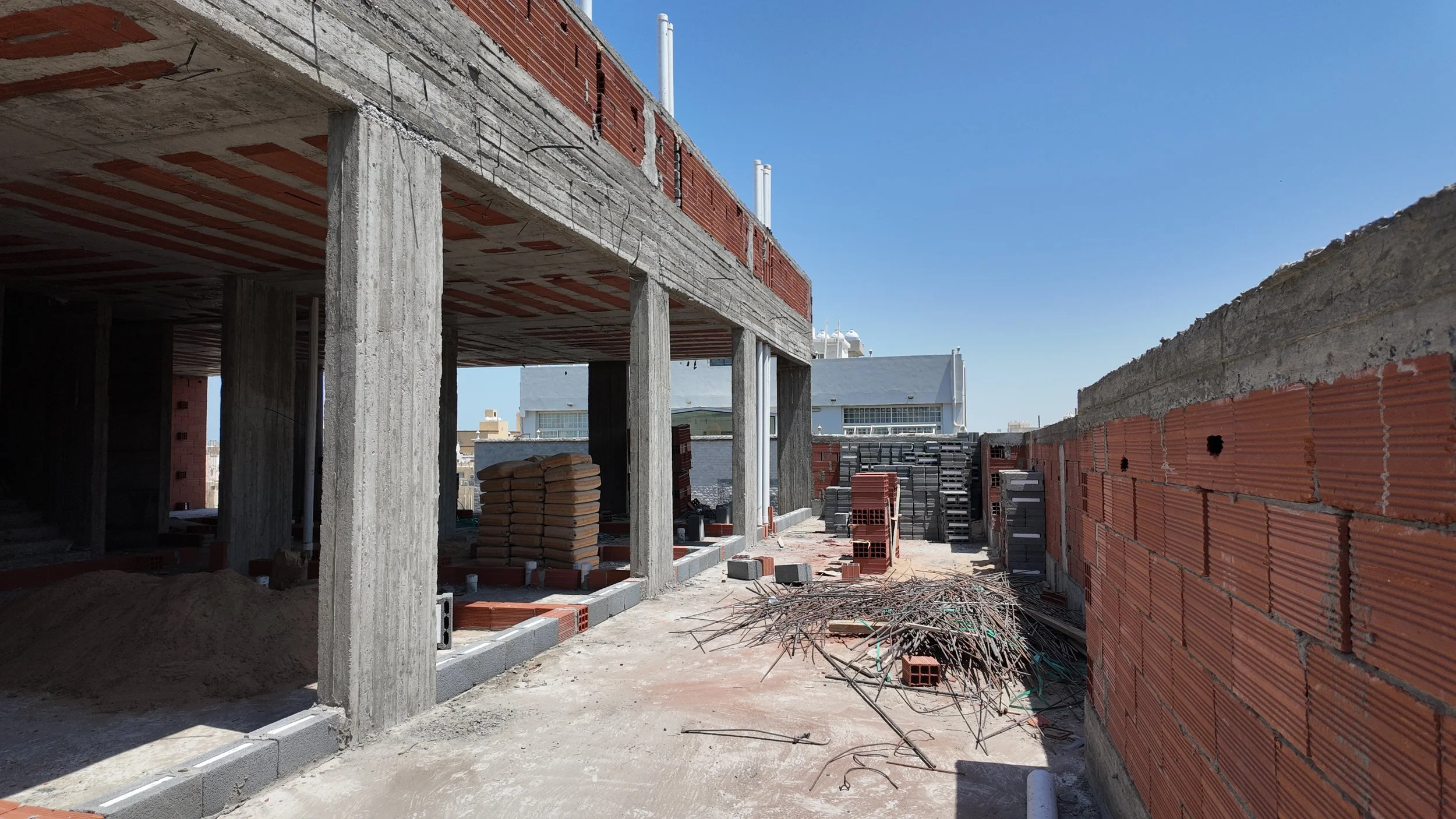

اكتمال صب الأعمدة والأسقف للأدوار المتكررة وصولاً إلى الملحق العلوي، مع ظهور بيت الدرج وغرفة المصعد مكتملة إنشائياً.

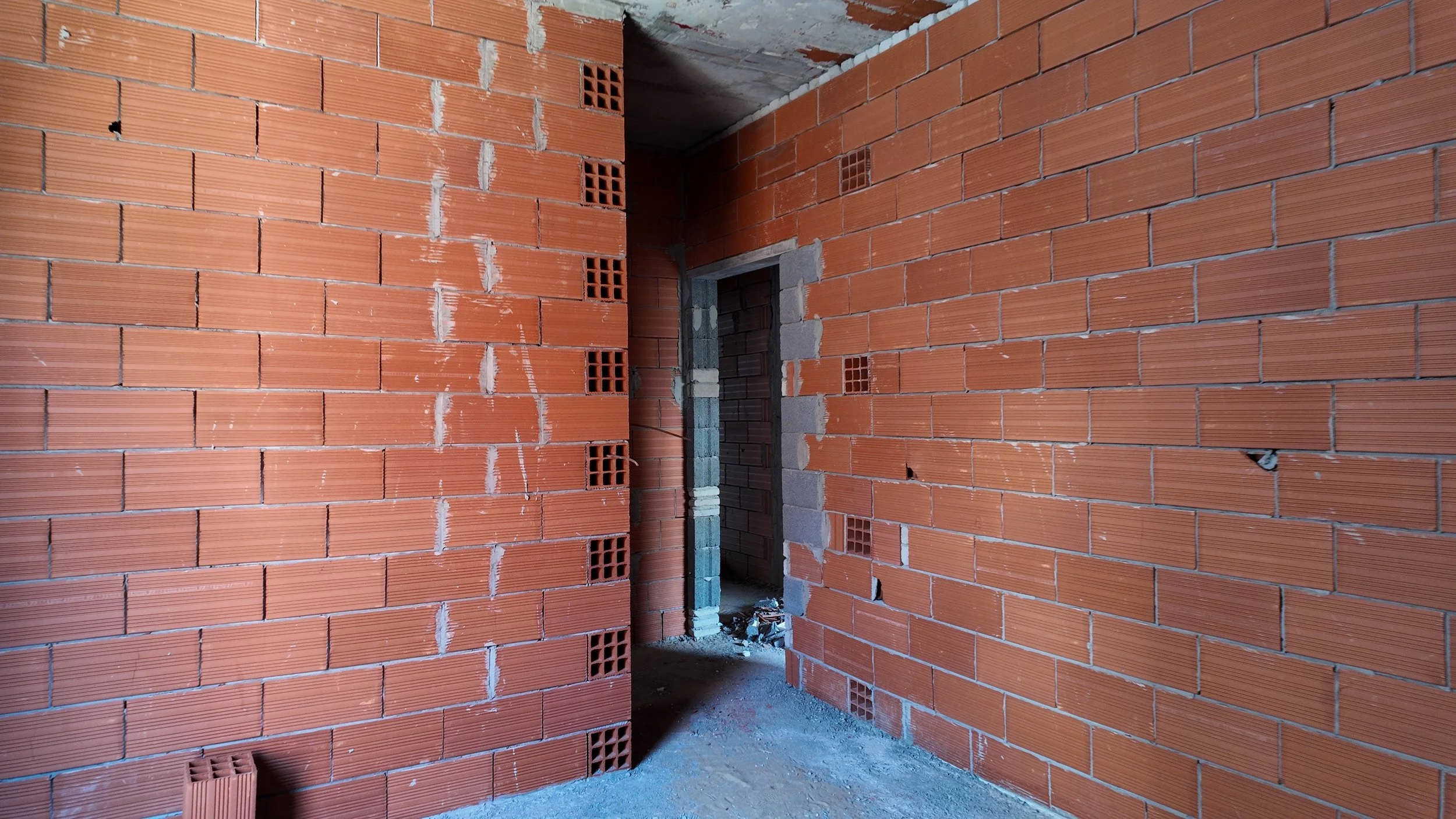

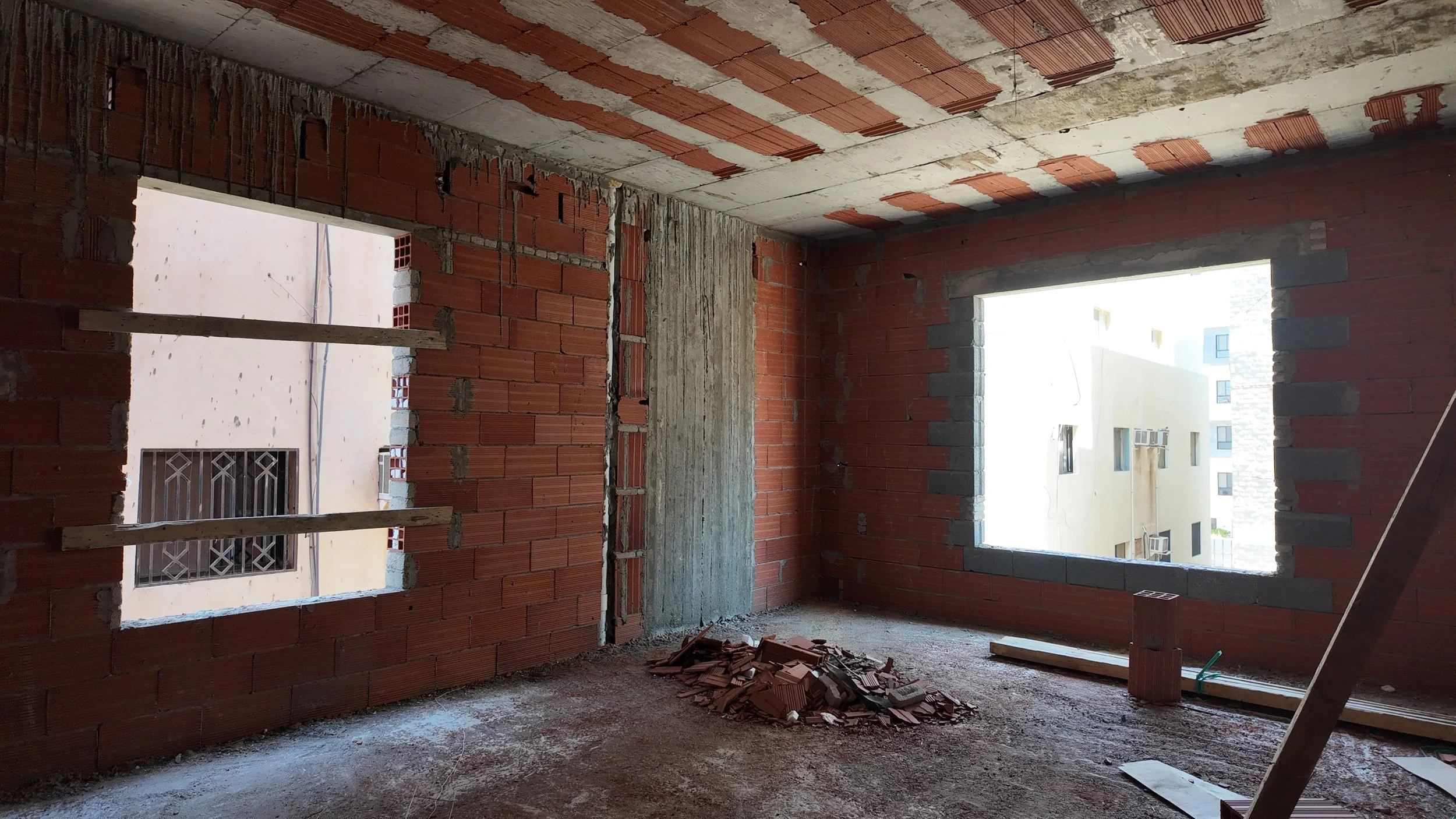

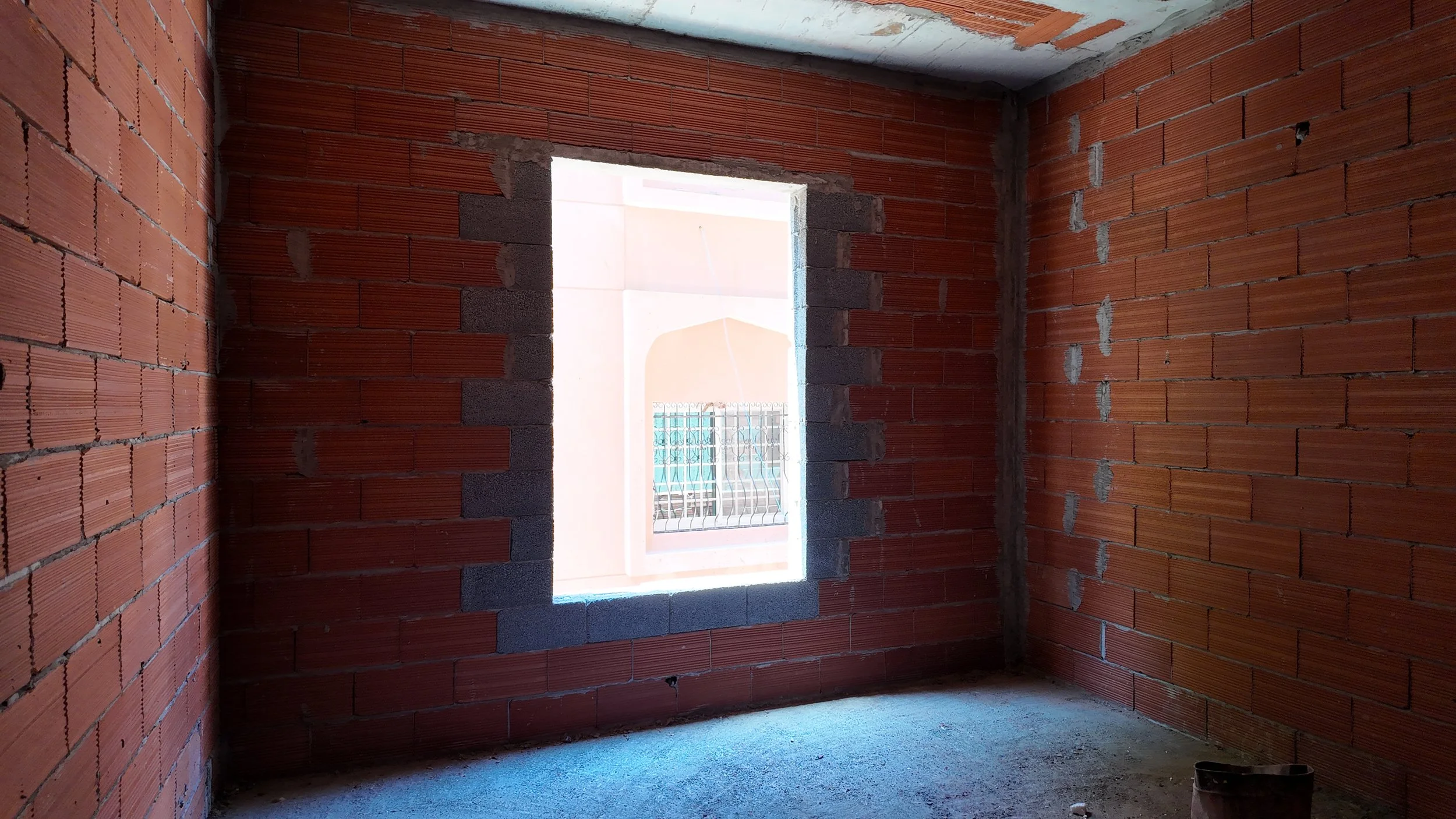

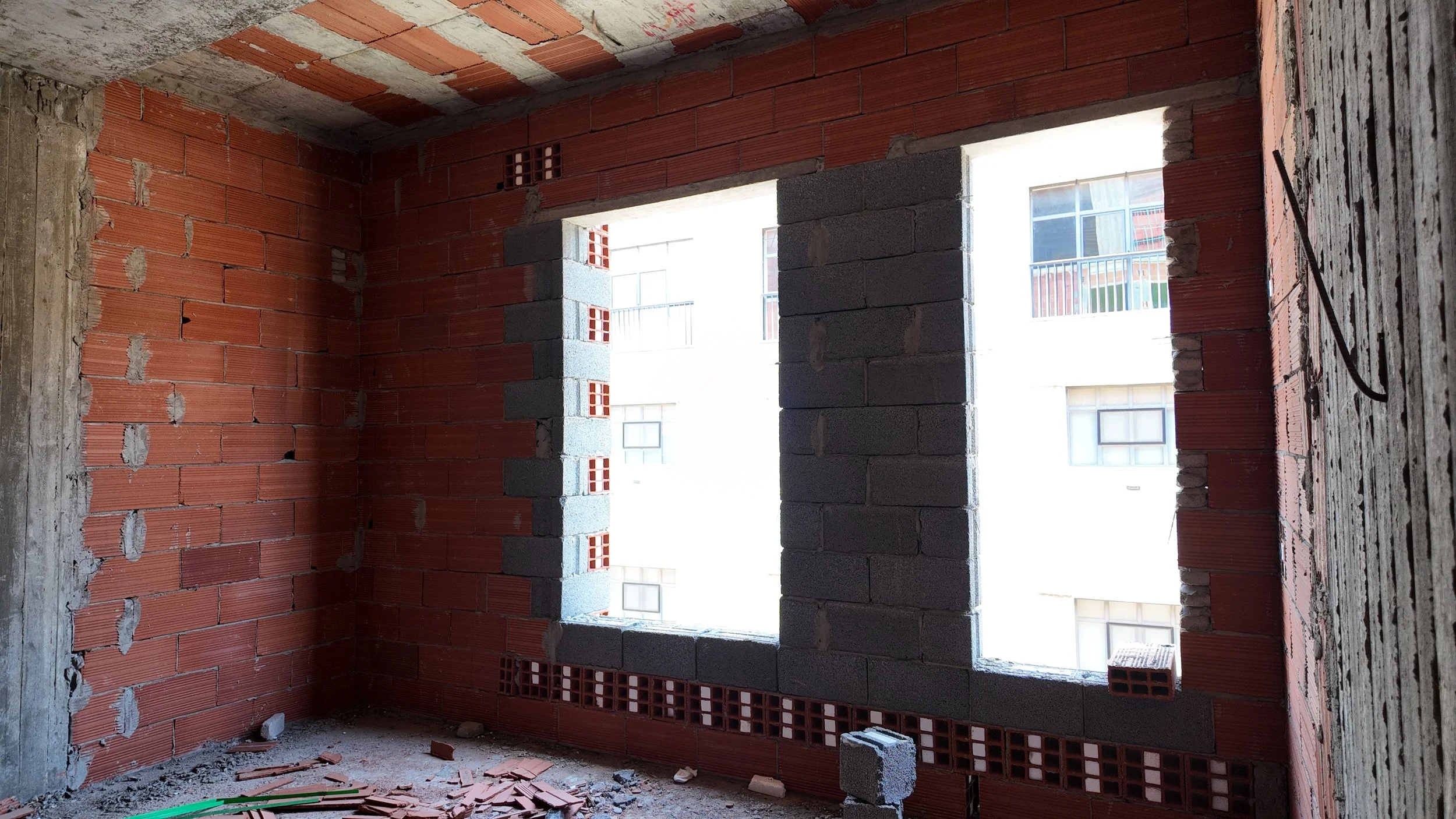

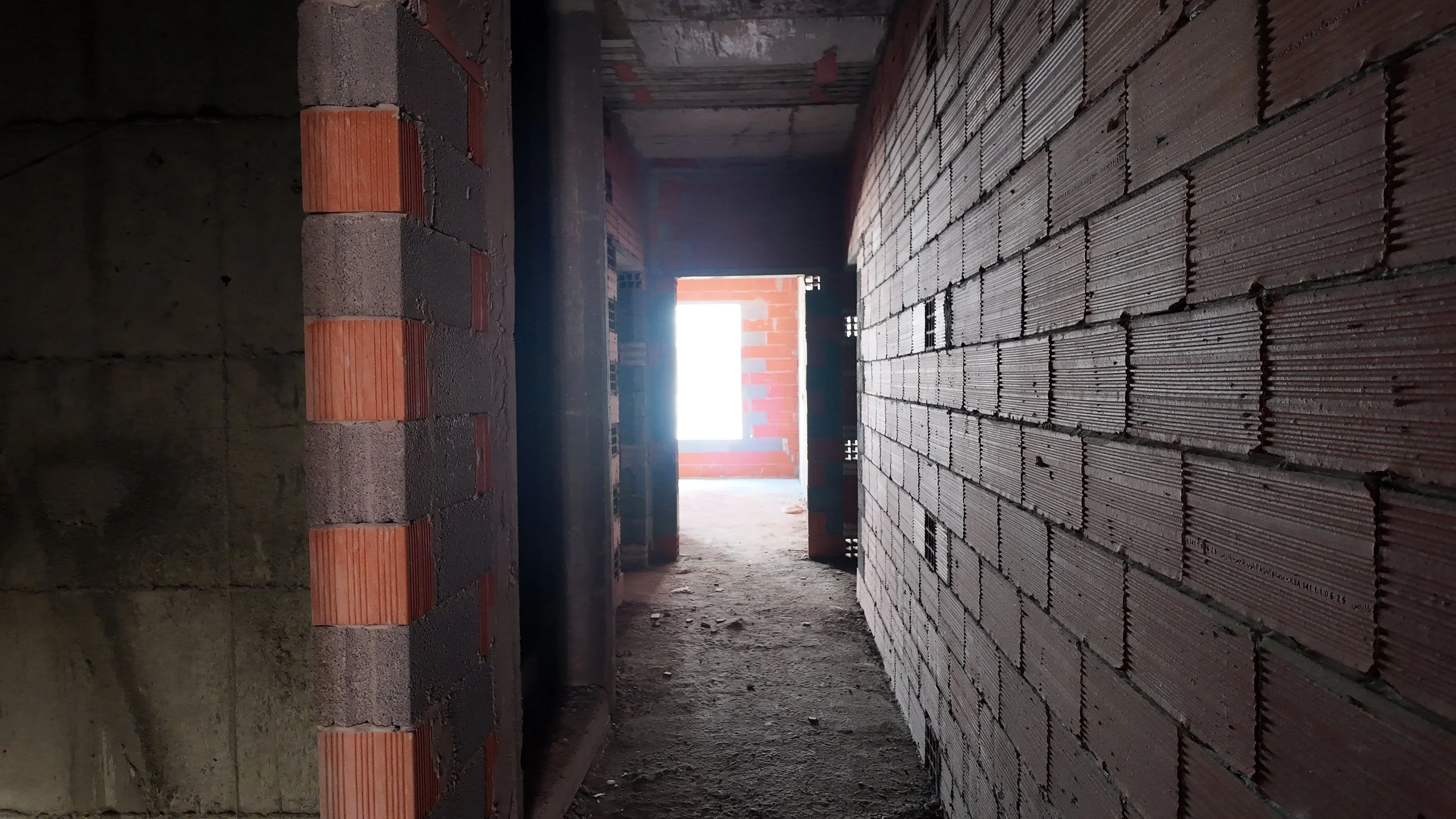

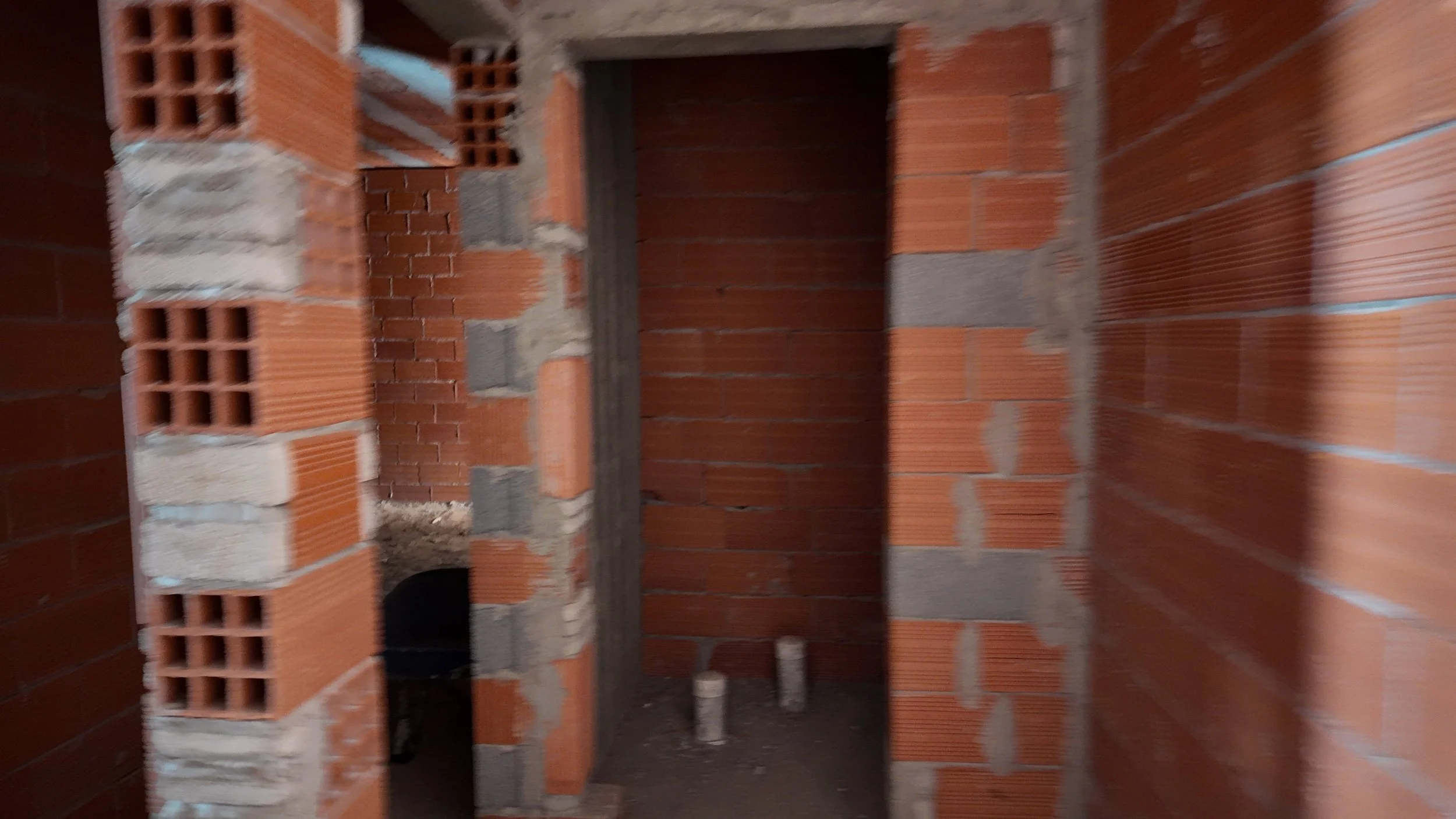

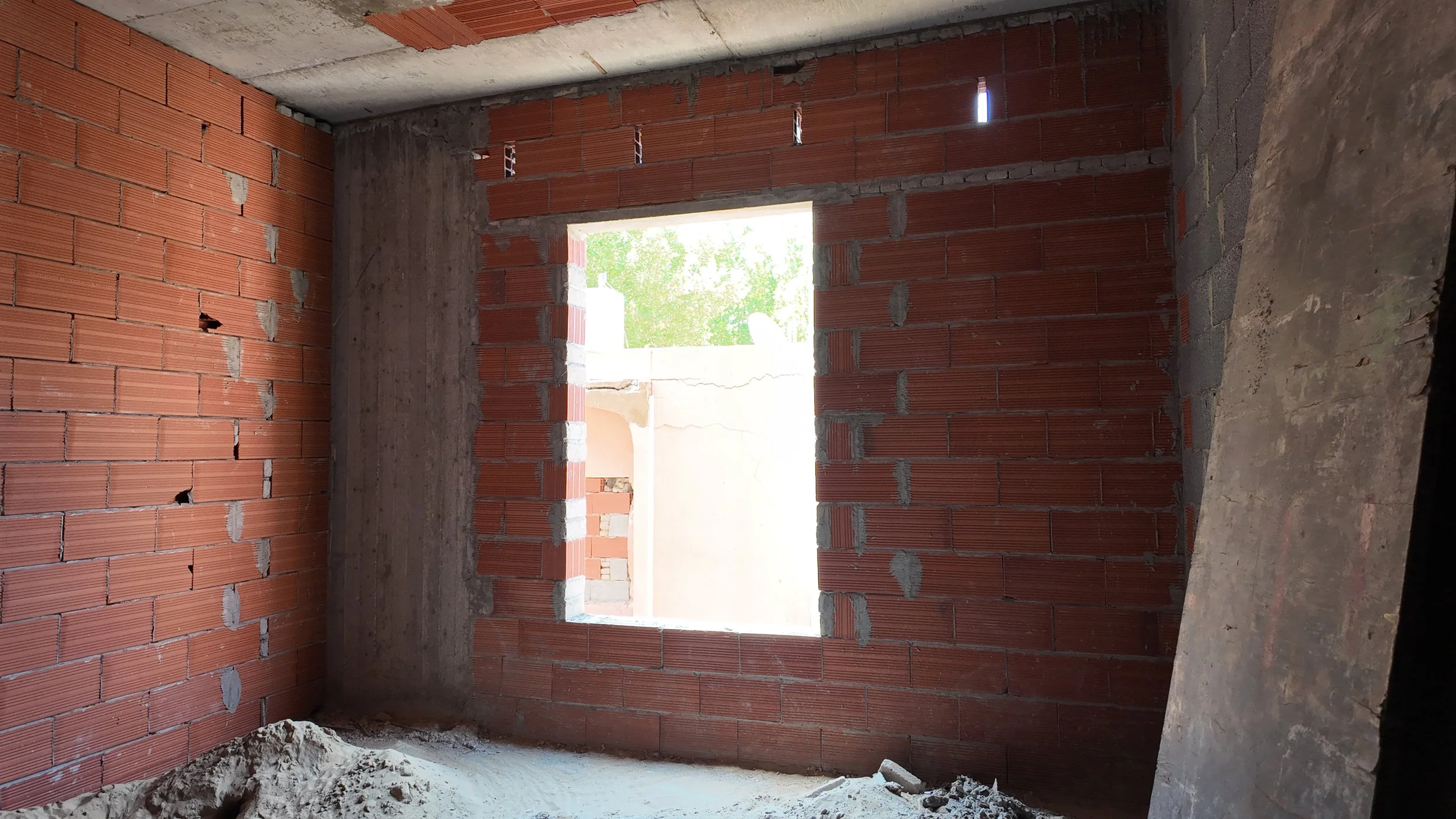

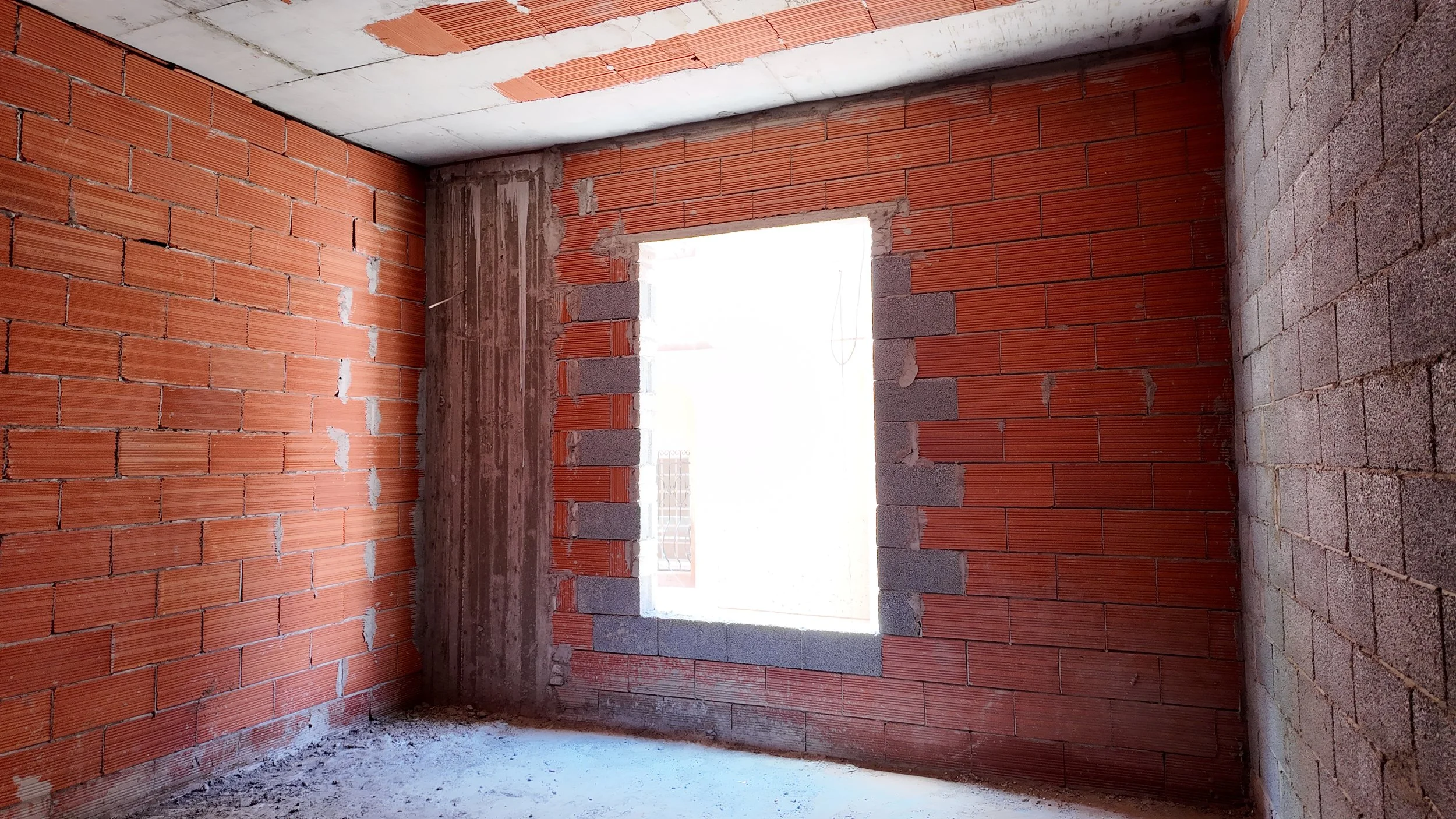

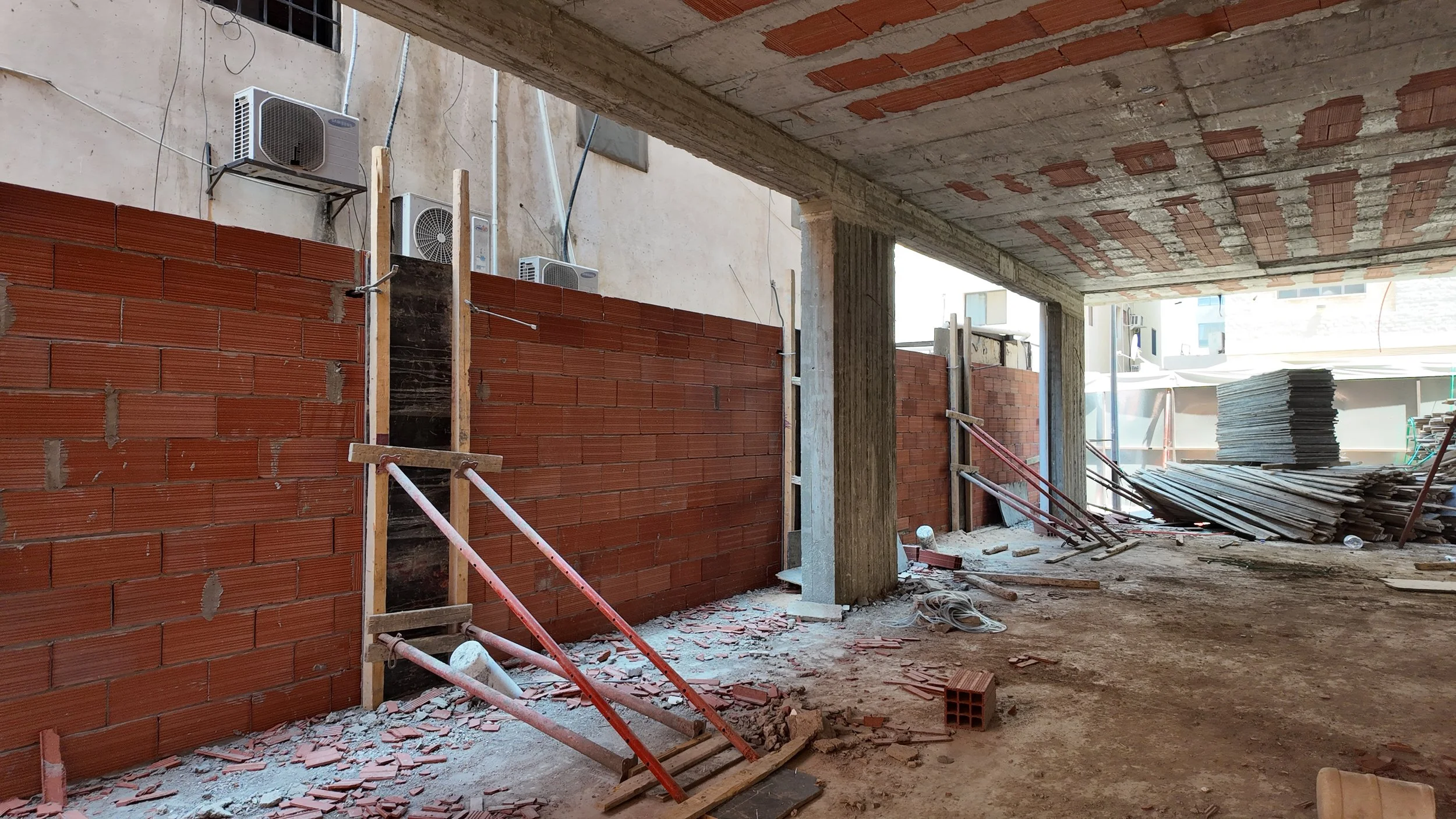

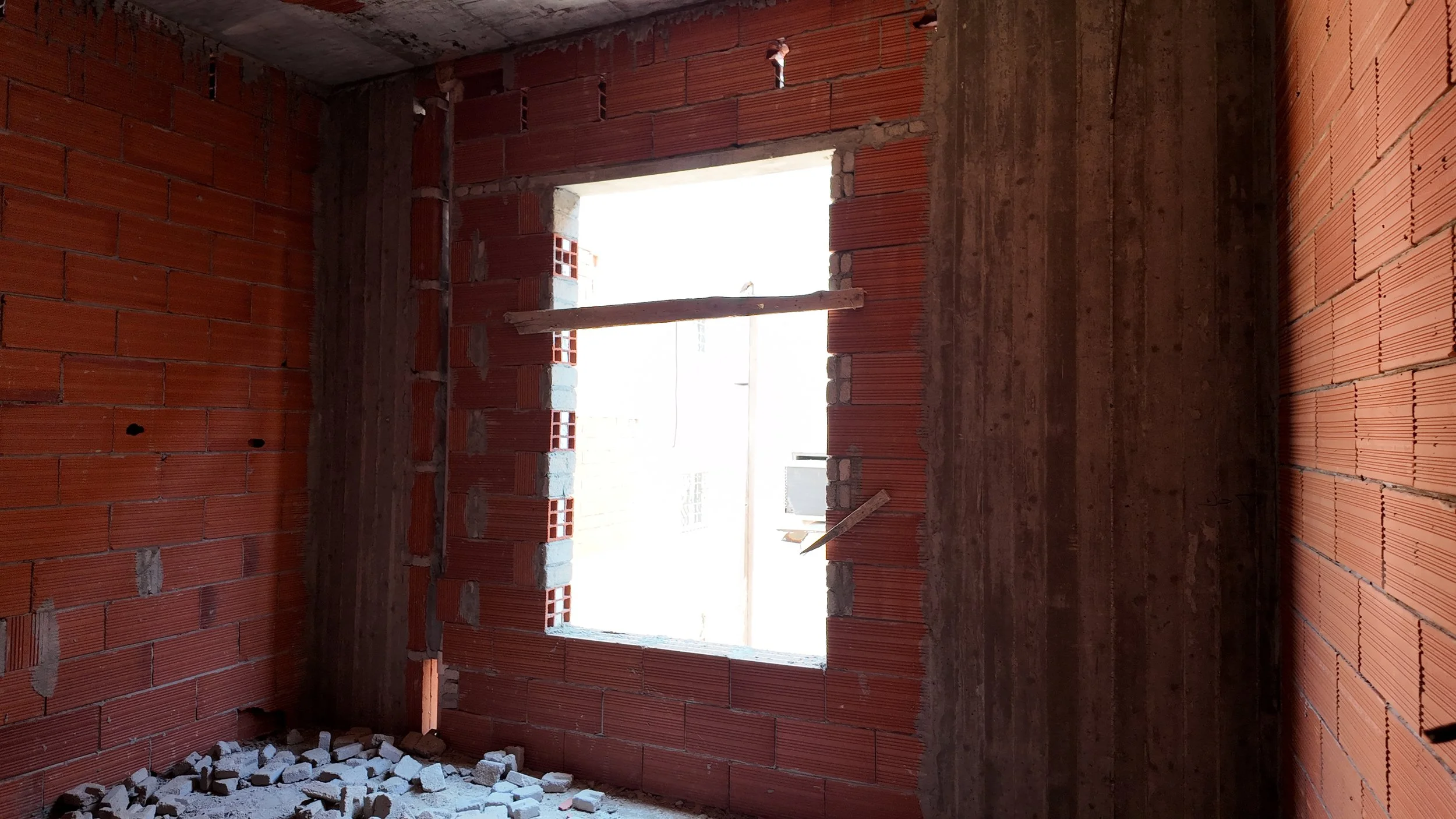

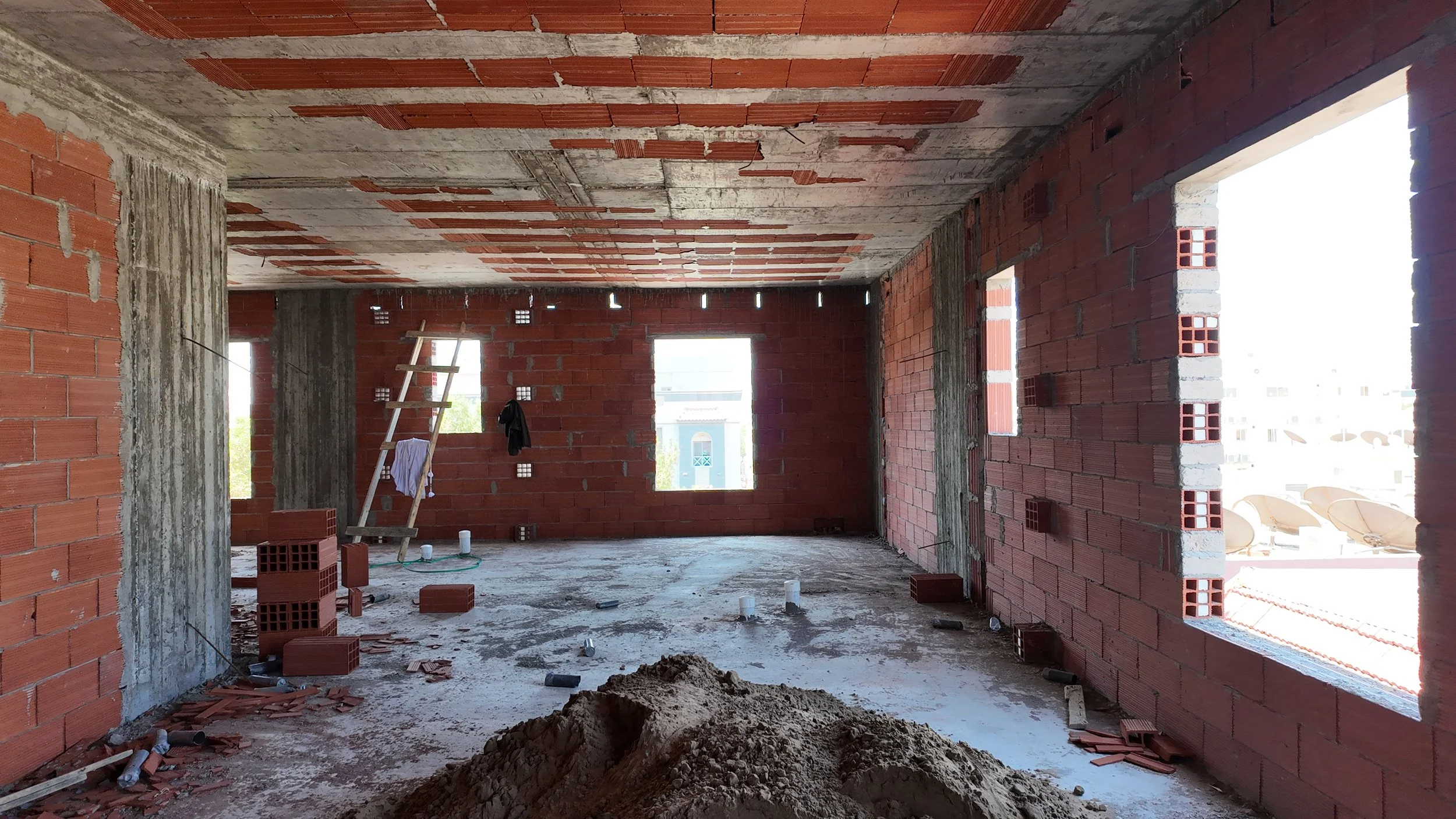

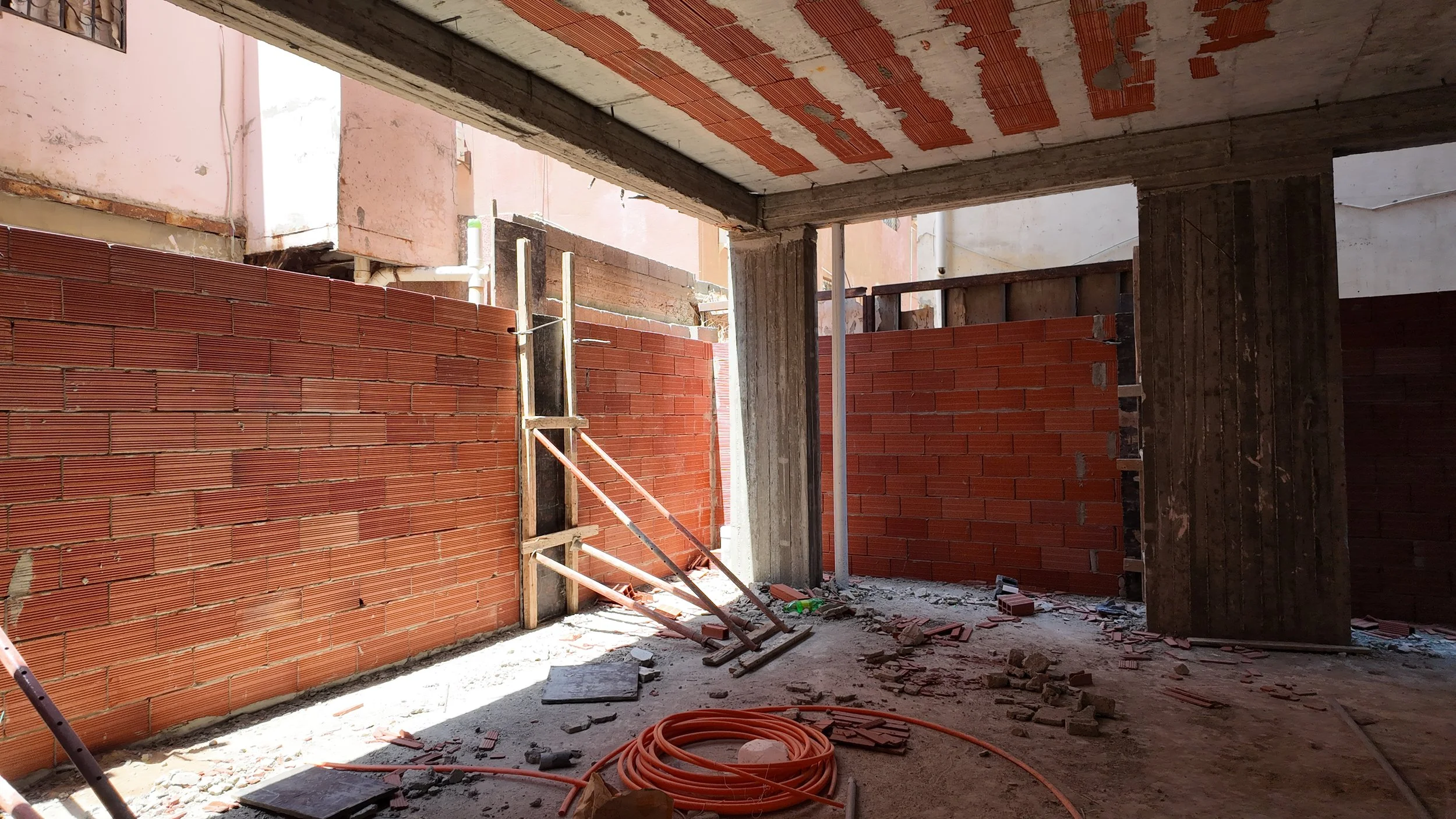

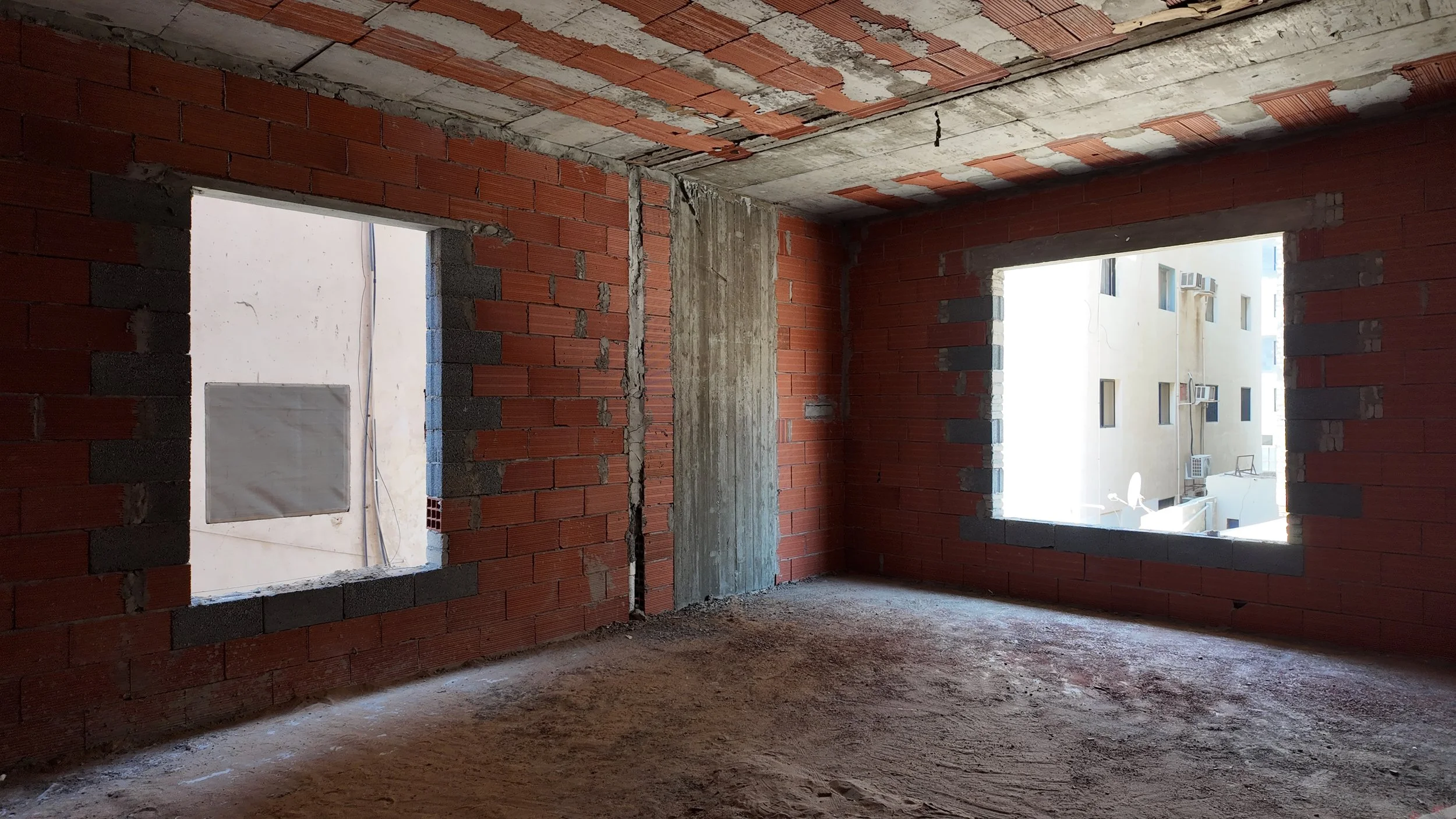

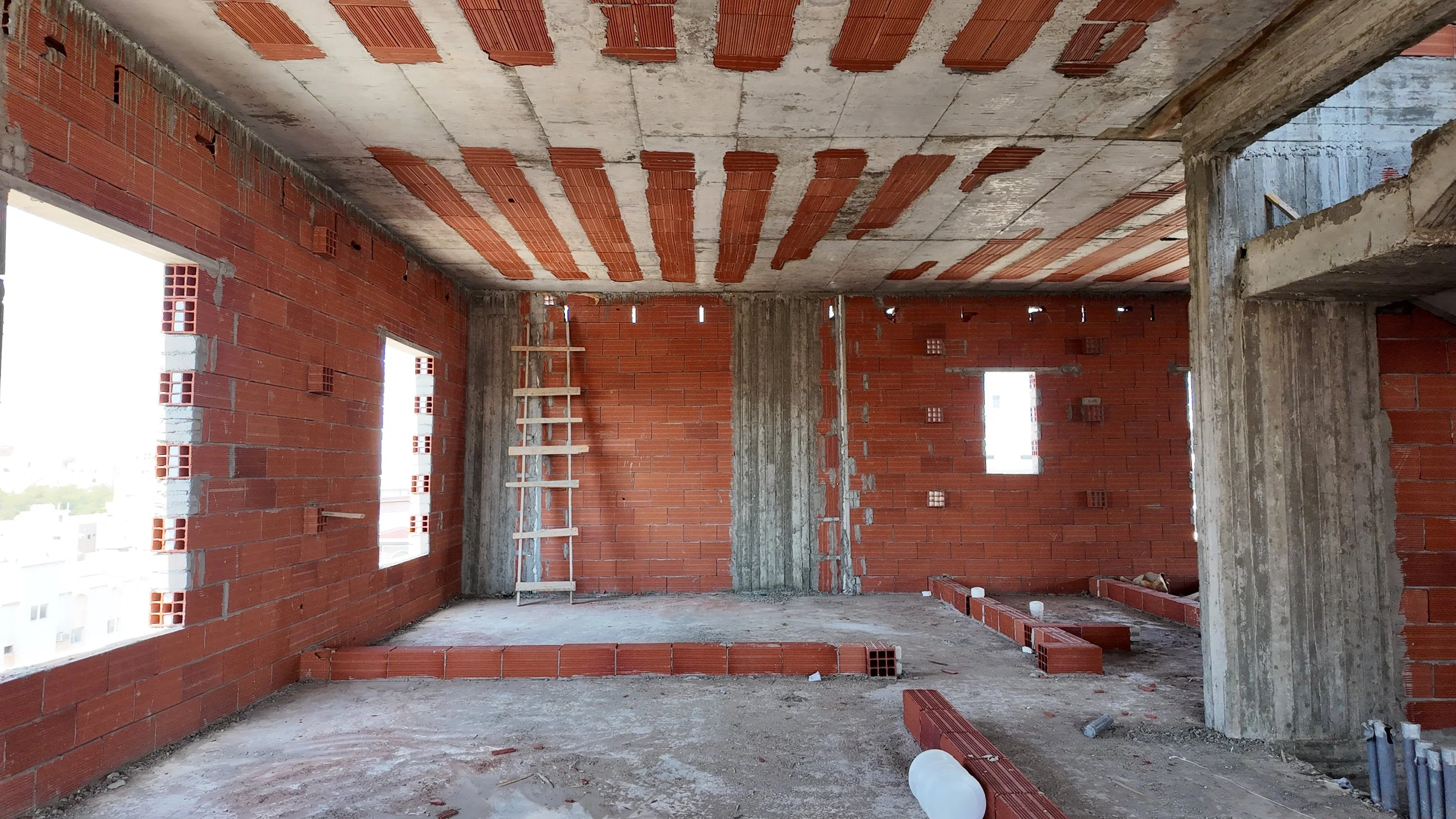

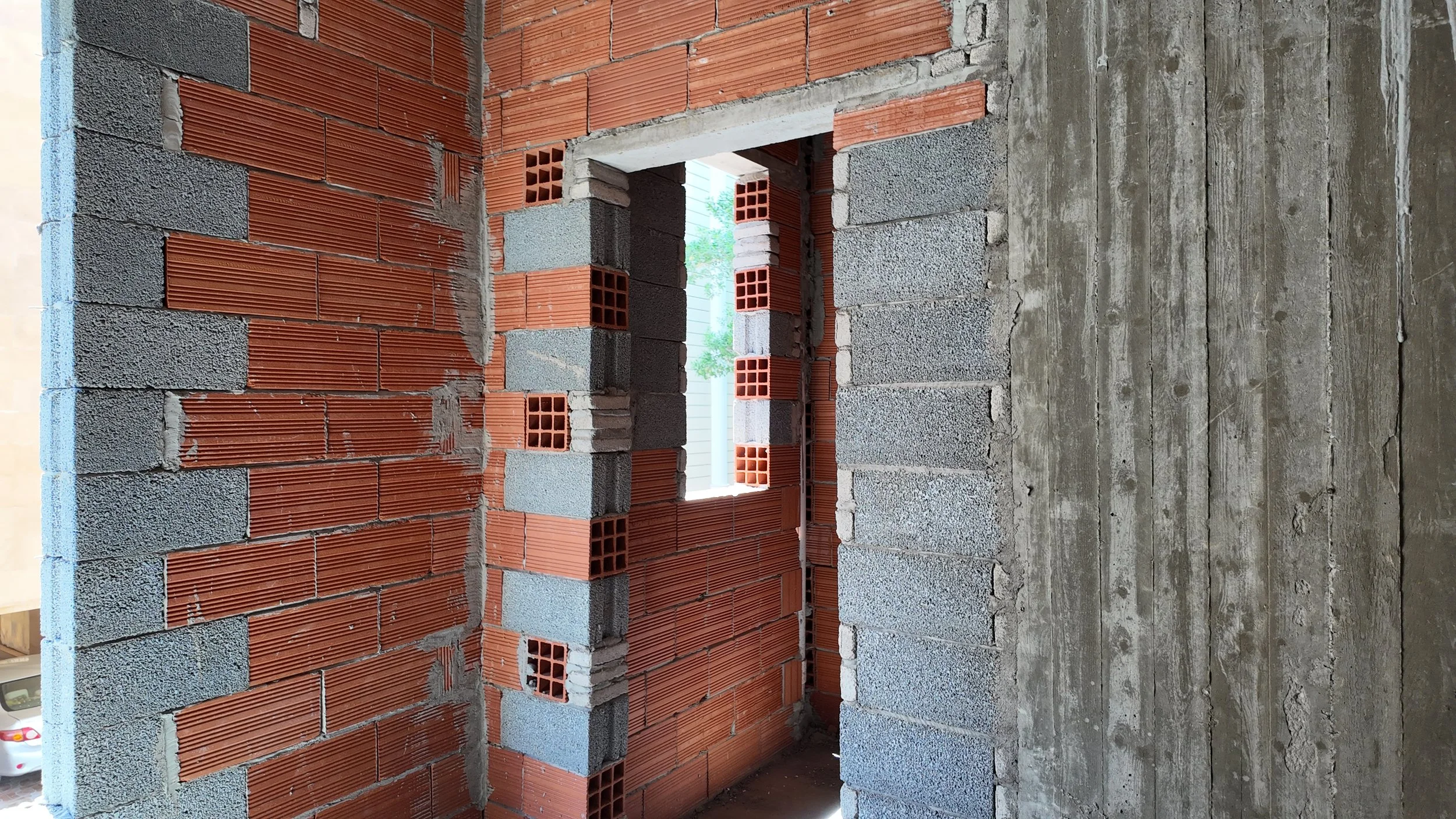

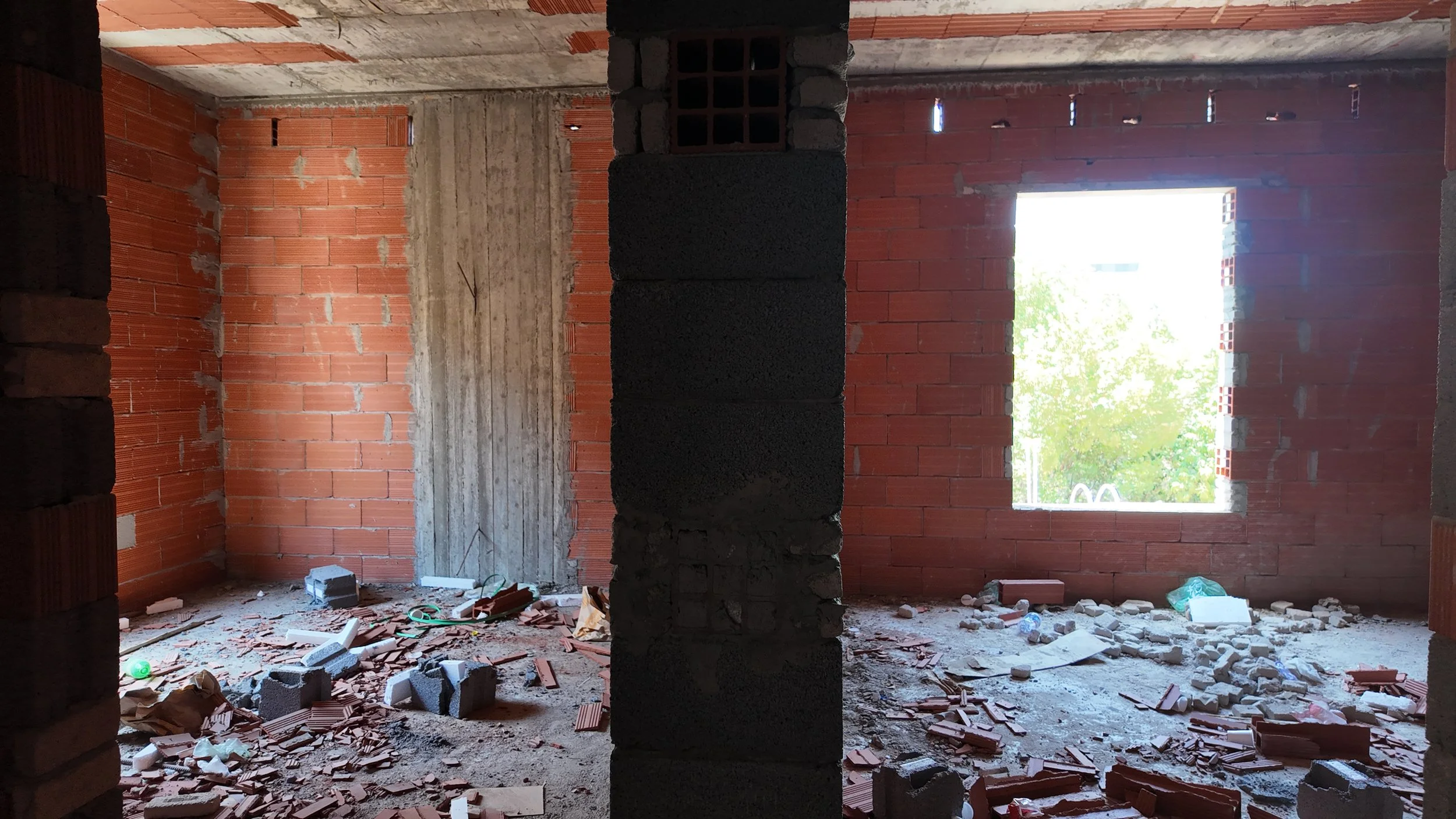

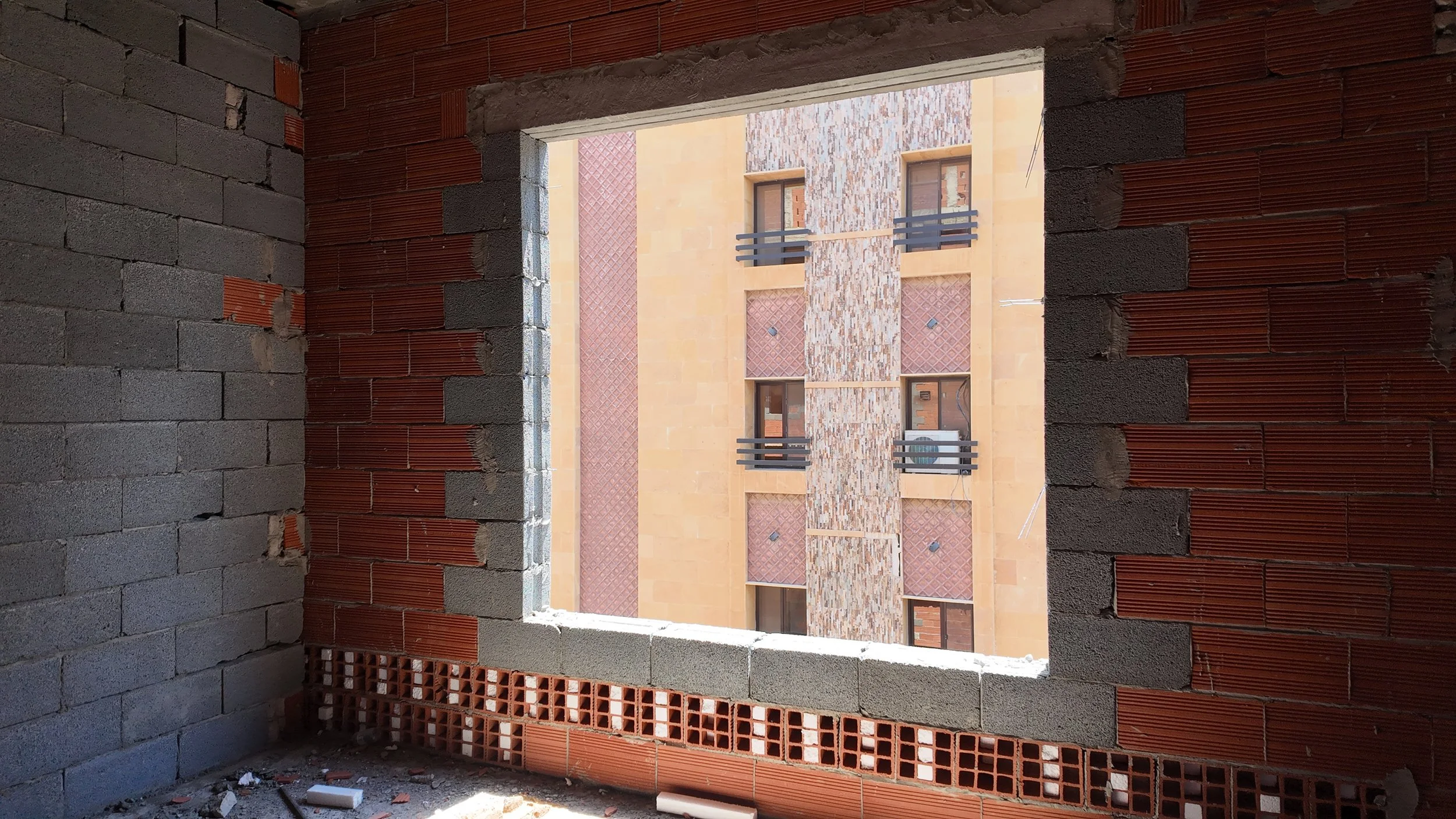

استمرار أعمال بناء القواطع الداخلية والخارجية باستخدام الطوب الأحمر، حيث وصلت الأعمال إلى الأدوار العليا مع بقاء بعض الفتحات للنوافذ.

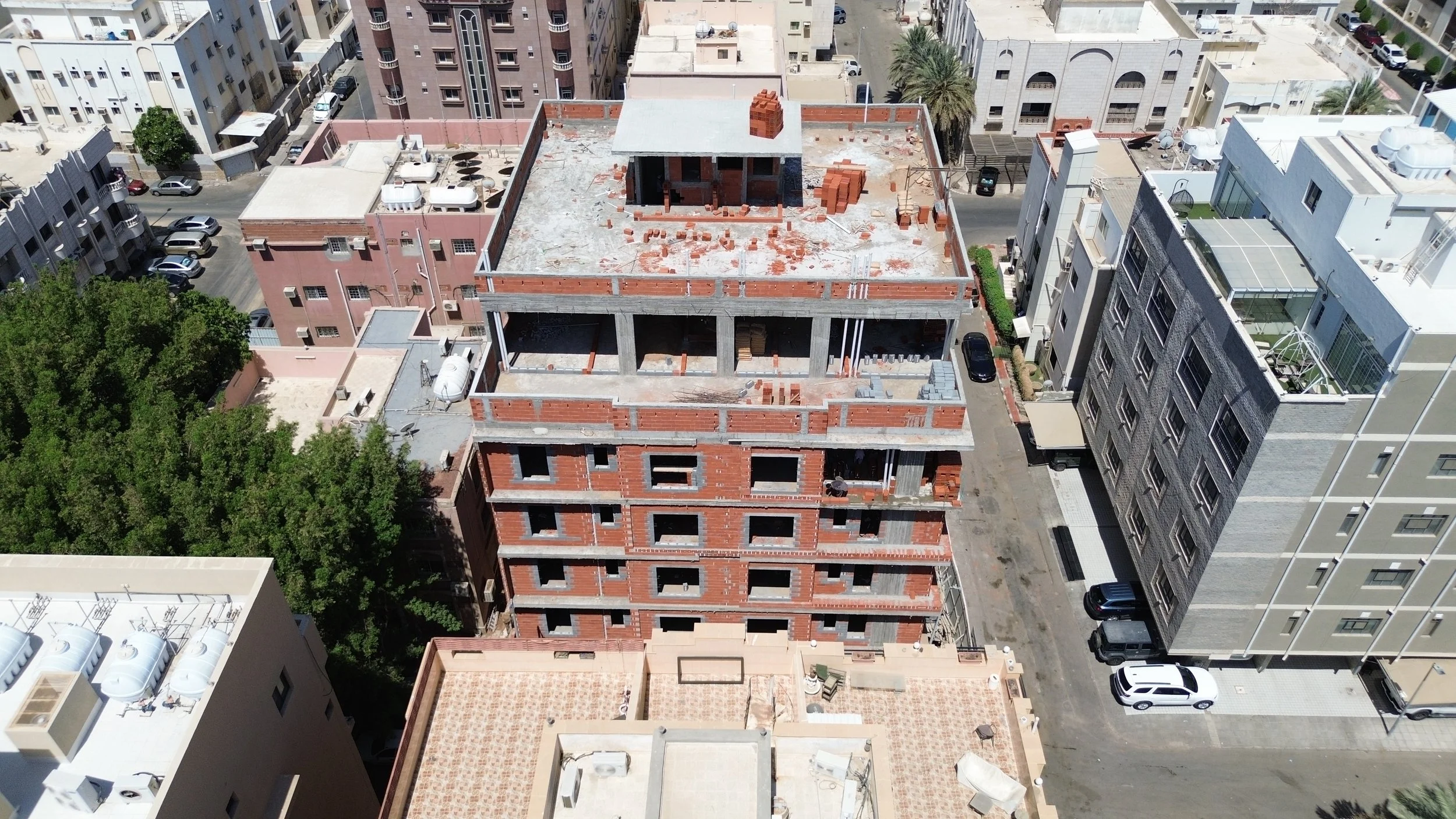

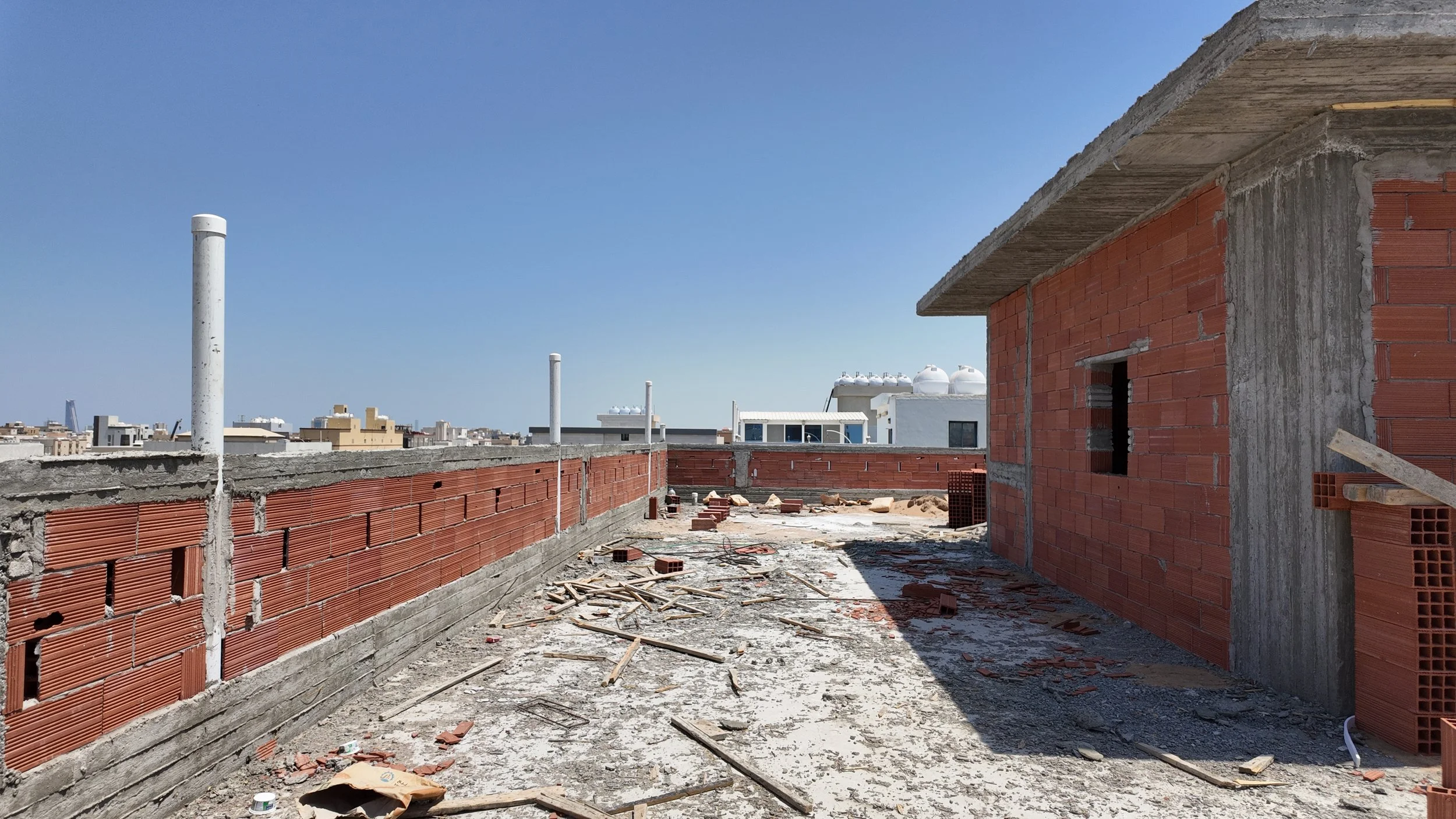

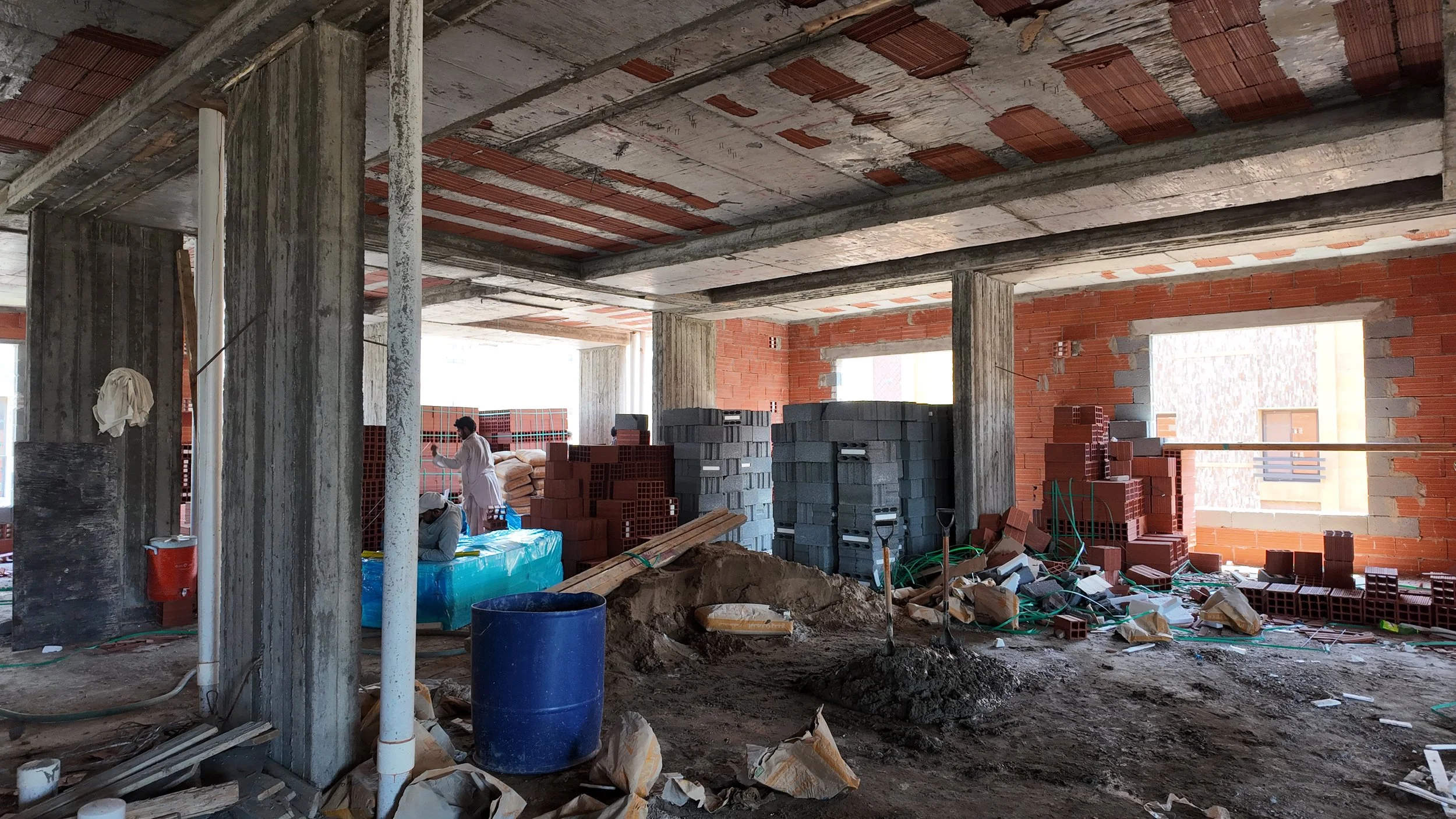

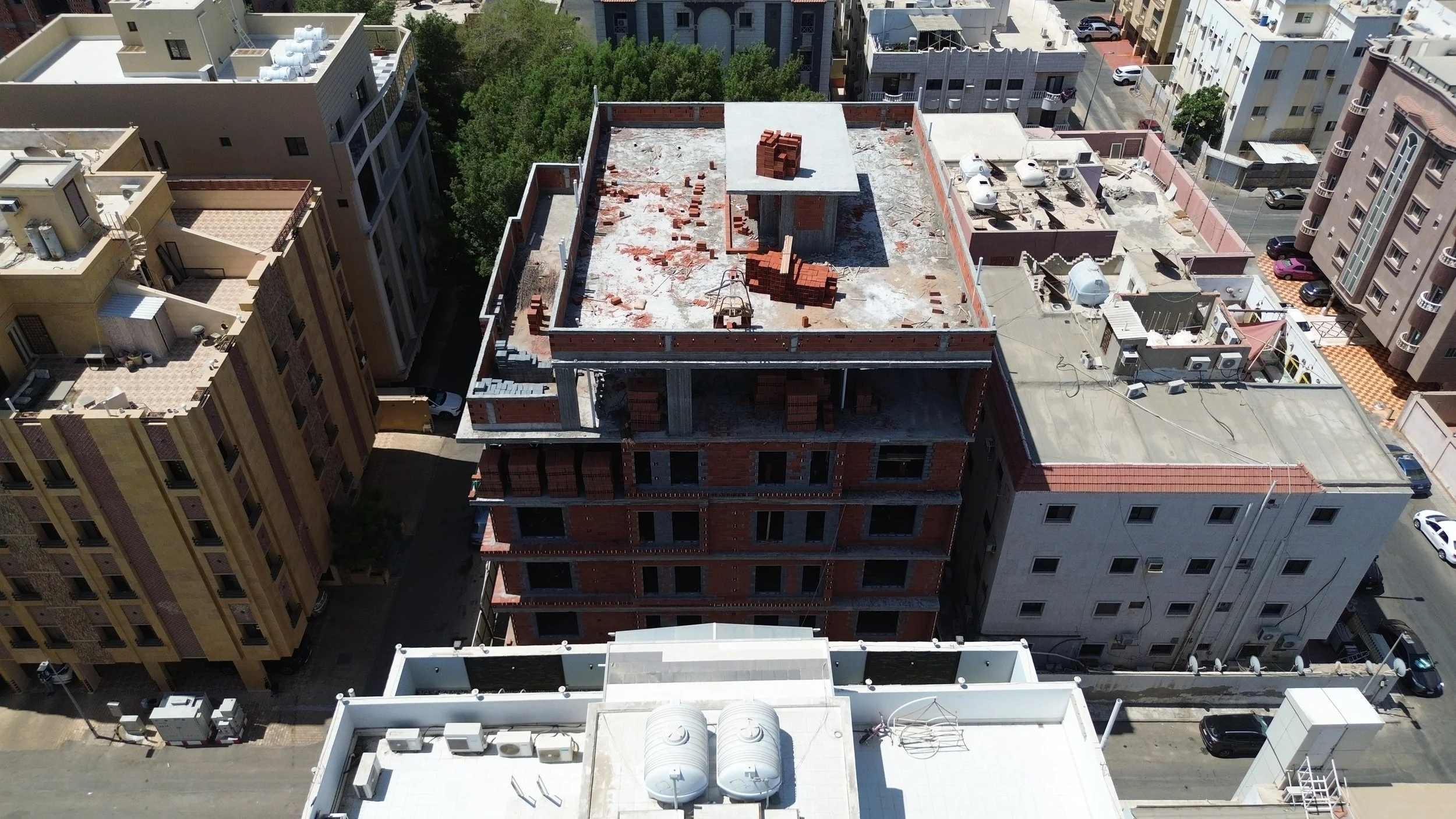

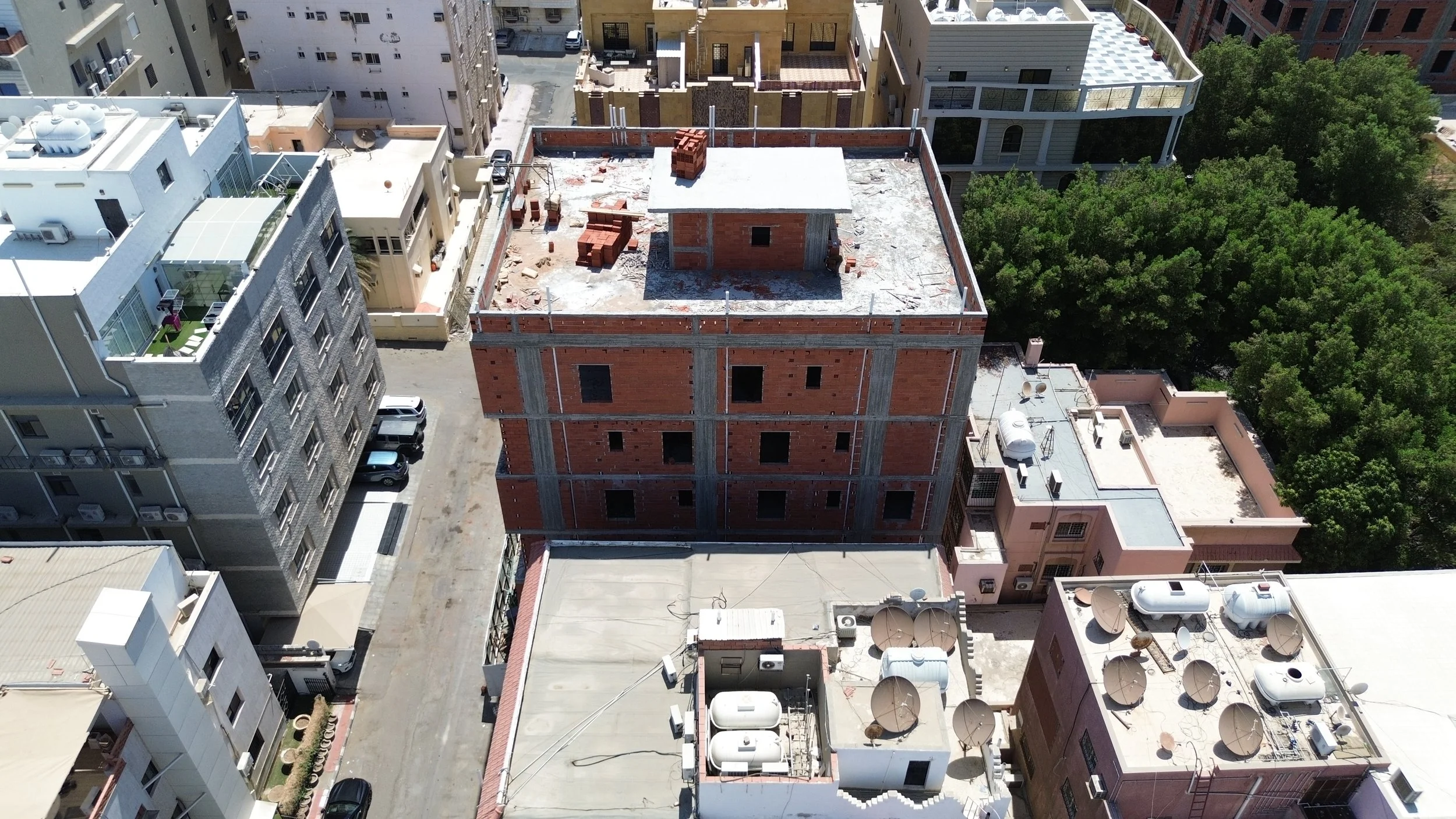

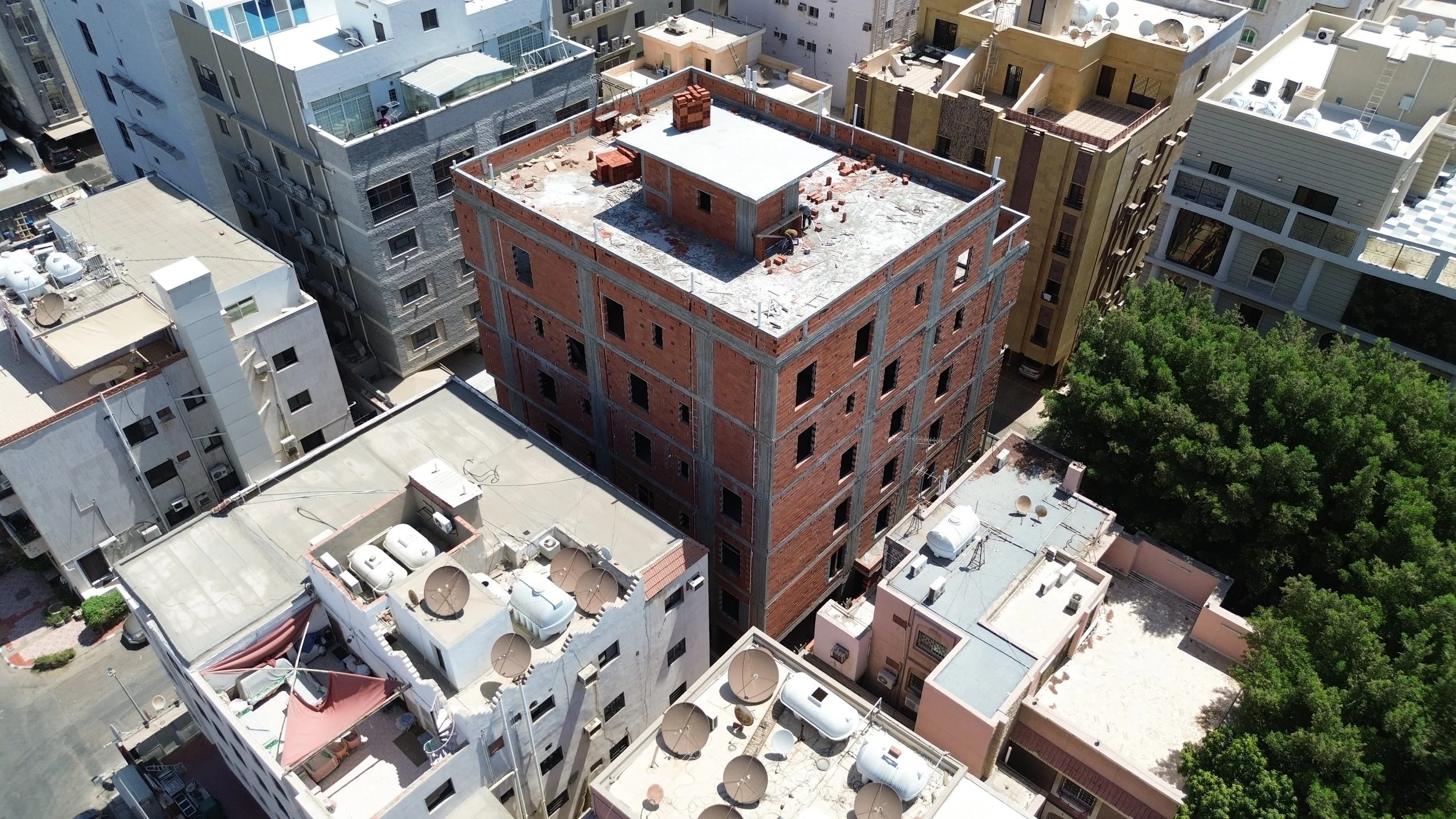

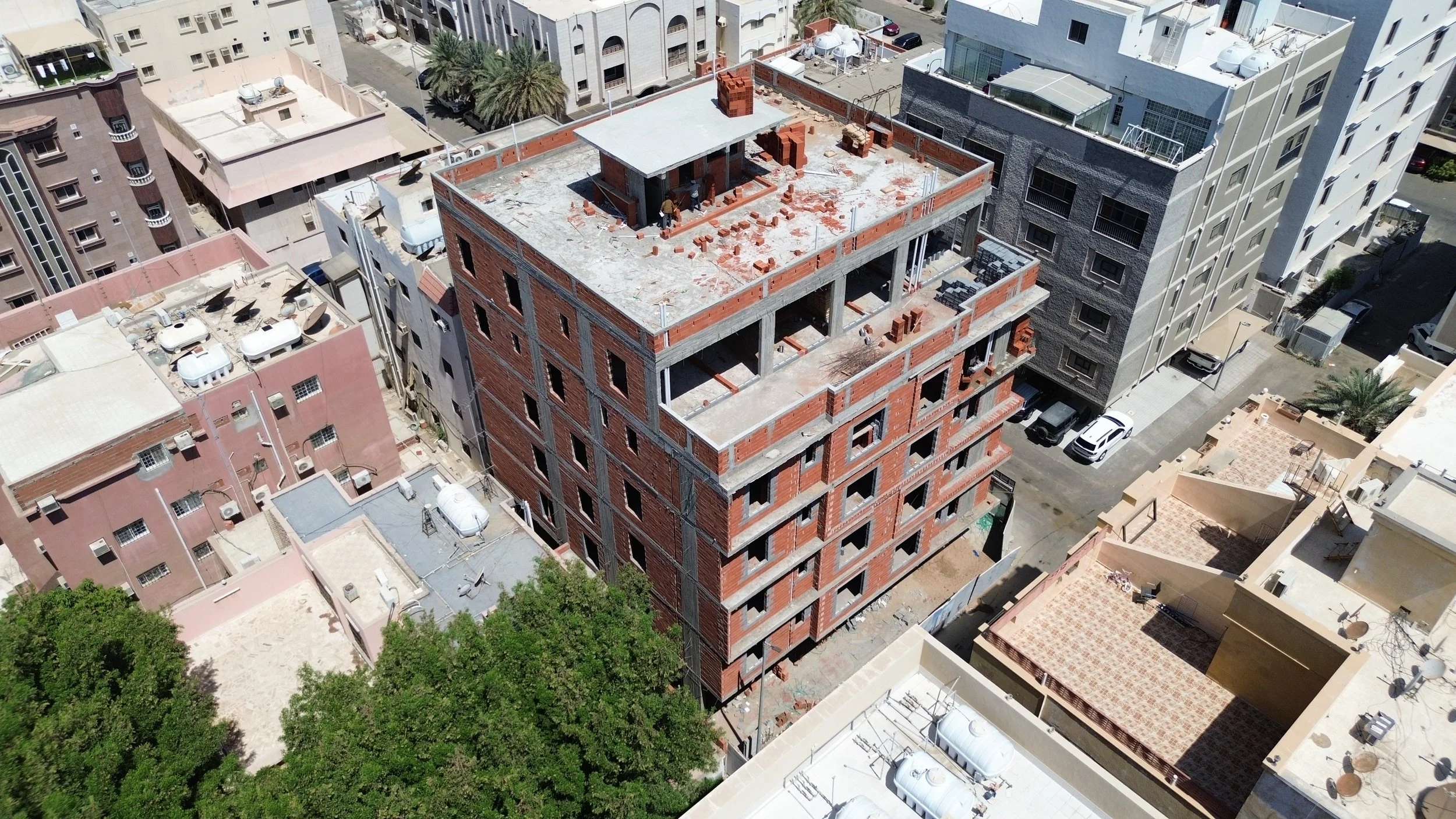

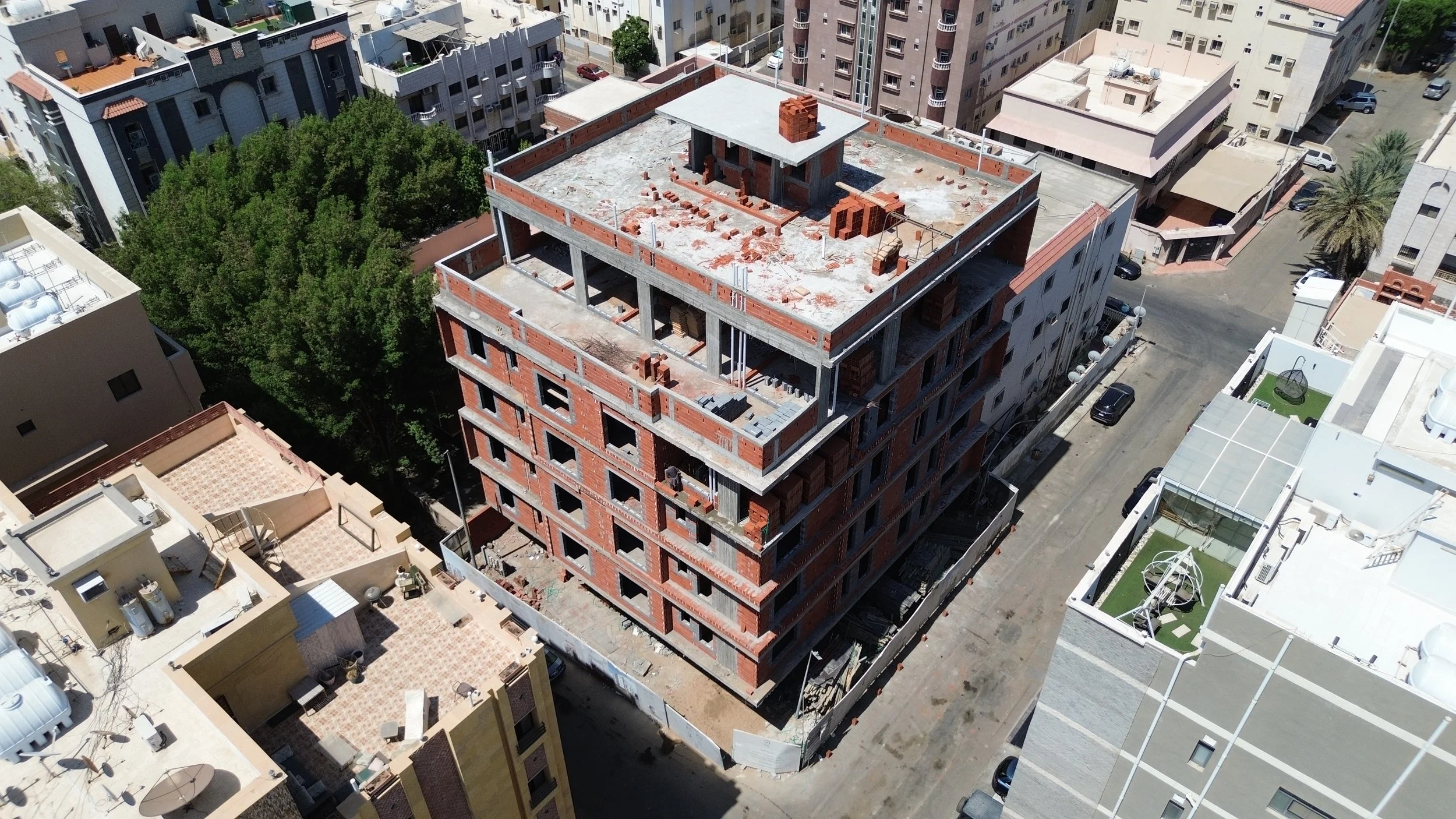

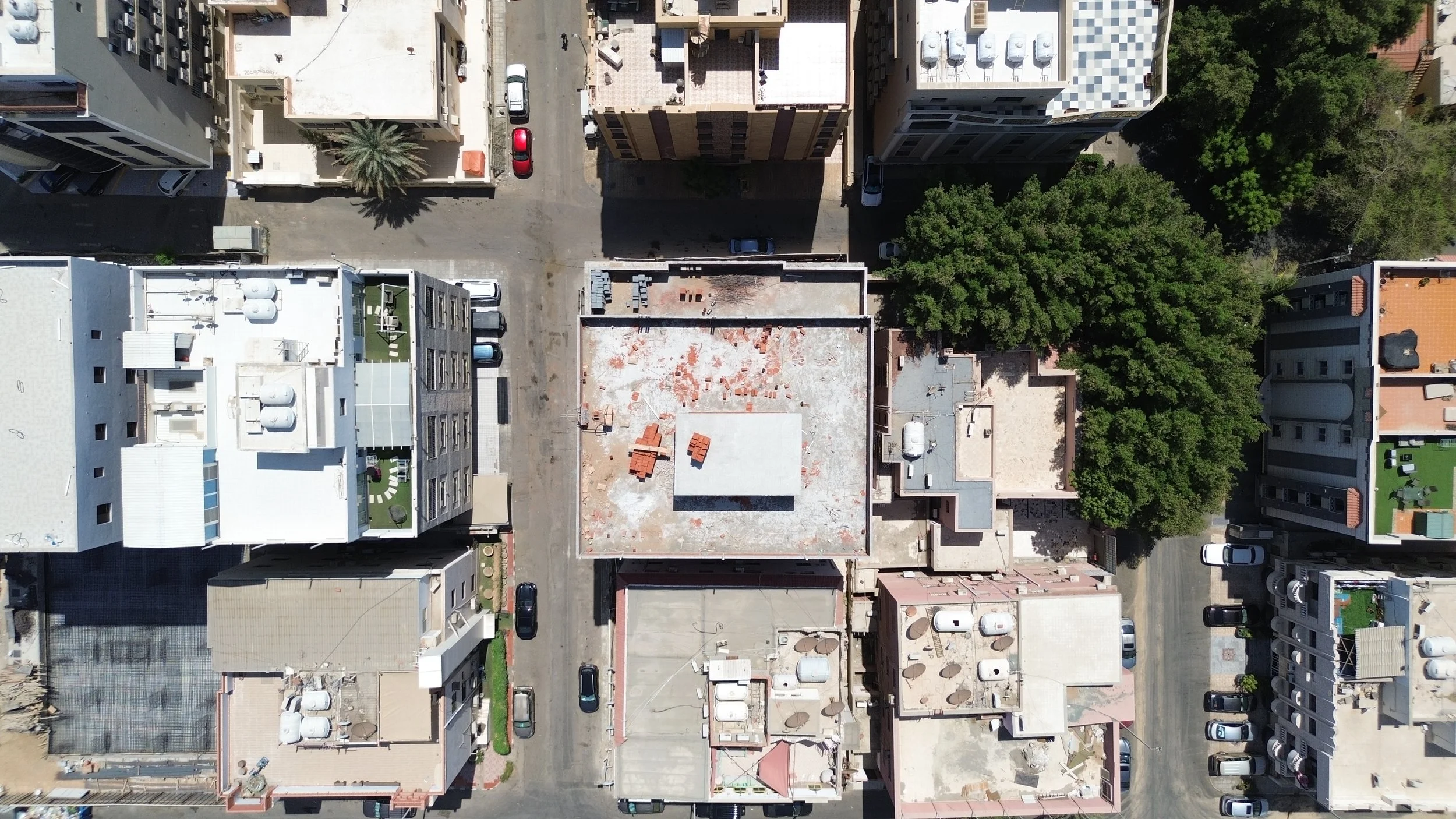

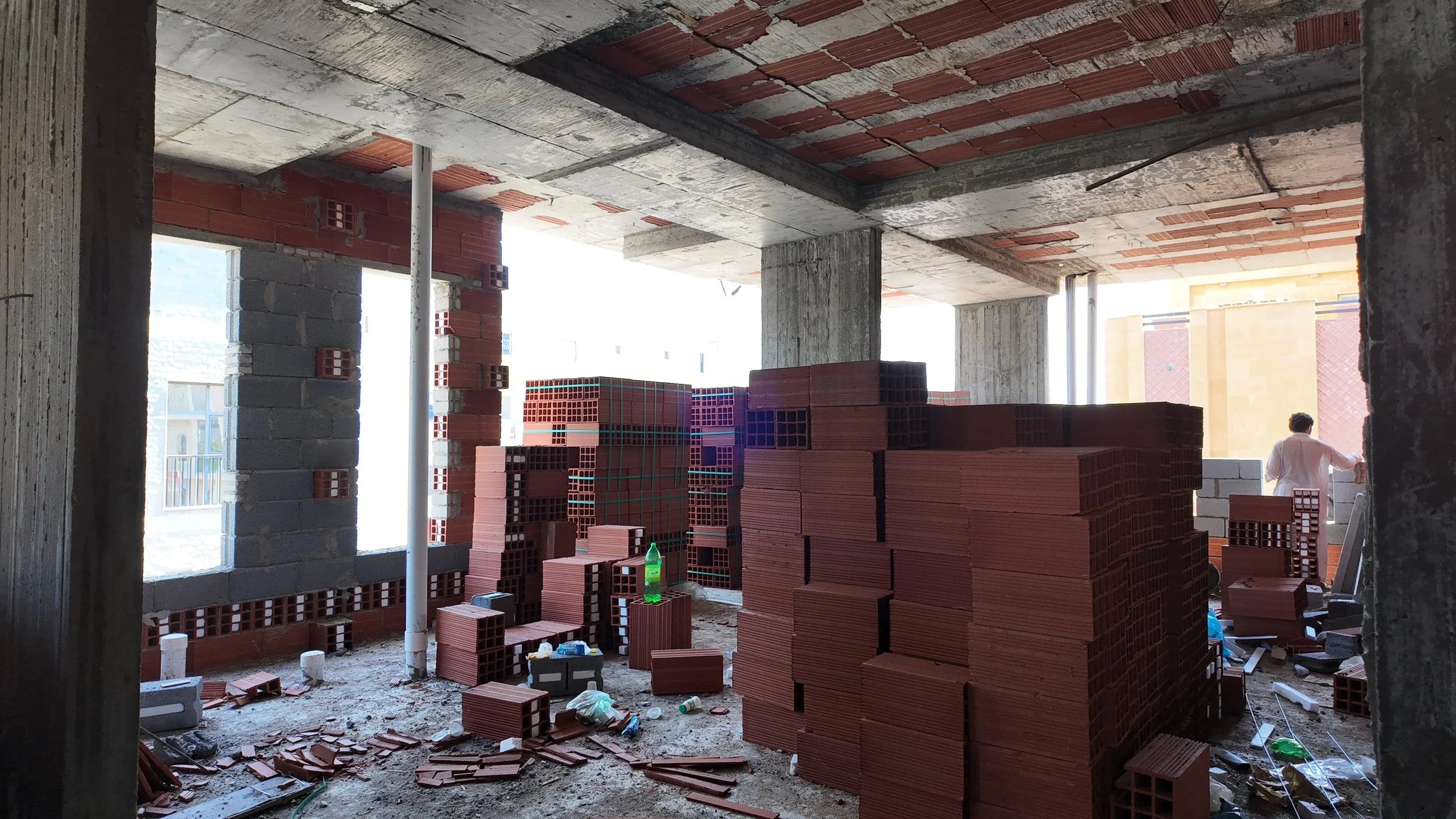

الواجهات الخارجية لا تزال في مرحلة العظم (طوب أحمر) ولم تبدأ أعمال اللياسة الخارجية بعد. الموقع العام محاط بسياج الحماية مع وجود تشوينات للطوب.
قراءة الإنجاز
تتطابق الصور المرئية مع نسبة إنجاز الخرسانات (80%) حيث أن الهيكل مكتمل تقريباً باستثناء بعض التشطيبات الإنشائية البسيطة. أعمال التشطيب (45%) تظهر بوضوح في تقدم أعمال المباني (البلوك) التي تعتبر جزءاً أساسياً من هذه المرحلة. أعمال السباكة والكهرباء (25-35%) تظهر من خلال التمديدات الأولية داخل الجدران والأسقف.
مقارنة بالزيارة السابقة
بمقارنة الصور الحالية مع صور الزيارة السابقة (الصور من 21 إلى 26)، يلاحظ انتقال المشروع من مرحلة صب الأسقف الأخيرة ووجود مضخة الخرسانة (التي كانت ظاهرة في الزيارة السابقة) إلى مرحلة تكثيف أعمال المباني بالطوب الأحمر في كافة الأدوار وتفكيك الشدات الخشبية للسقف العلوي.
المراحل القادمة المتوقعة
البدء في أعمال اللياسة الداخلية، استكمال تمديدات السباكة والكهرباء (تأسيس)، والبدء في عزل الأسطح ودورات المياه.
