سواعد 105
١٦ أكتوبر ٢٠٢٥

مشروع سواعد العقارية الحمراء 105

22%الإنجاز الكليالزيارة الأولى — لا توجد مقارنة سابقة.

الفيديو الرئيسي

التقرير الهندسي

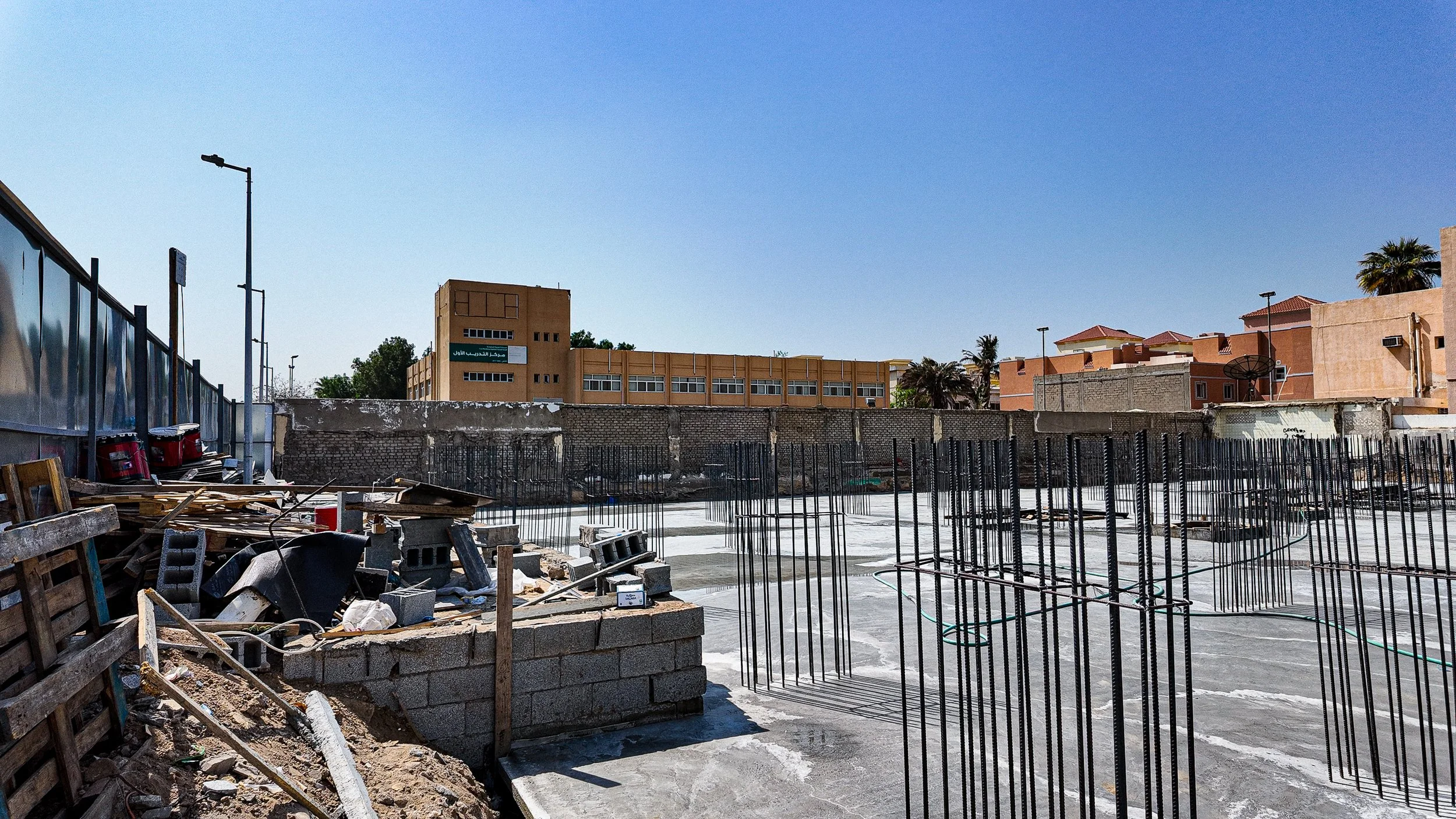

تم الانتهاء من صب اللبشة الخرسانية (Raft Foundation) لكامل مسطح المشروع، مع البدء في أعمال حدادة الأعمدة وتجهيز الموقع العام. تظهر الصور اكتمال مرحلة الأساسات وبداية تجهيز الهيكل الرأسي للدور الأرضي.
التغيّرات المرصودة

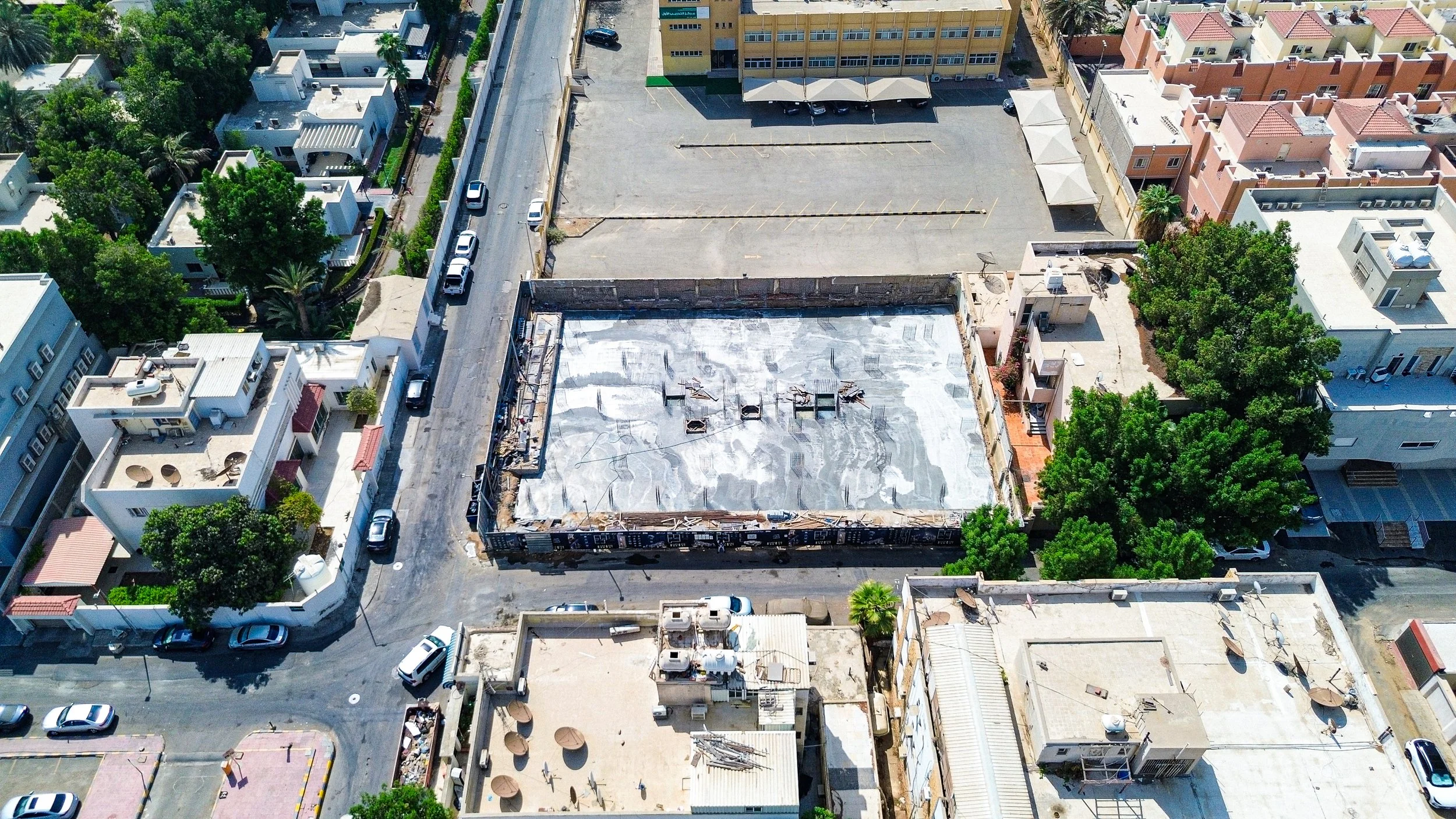

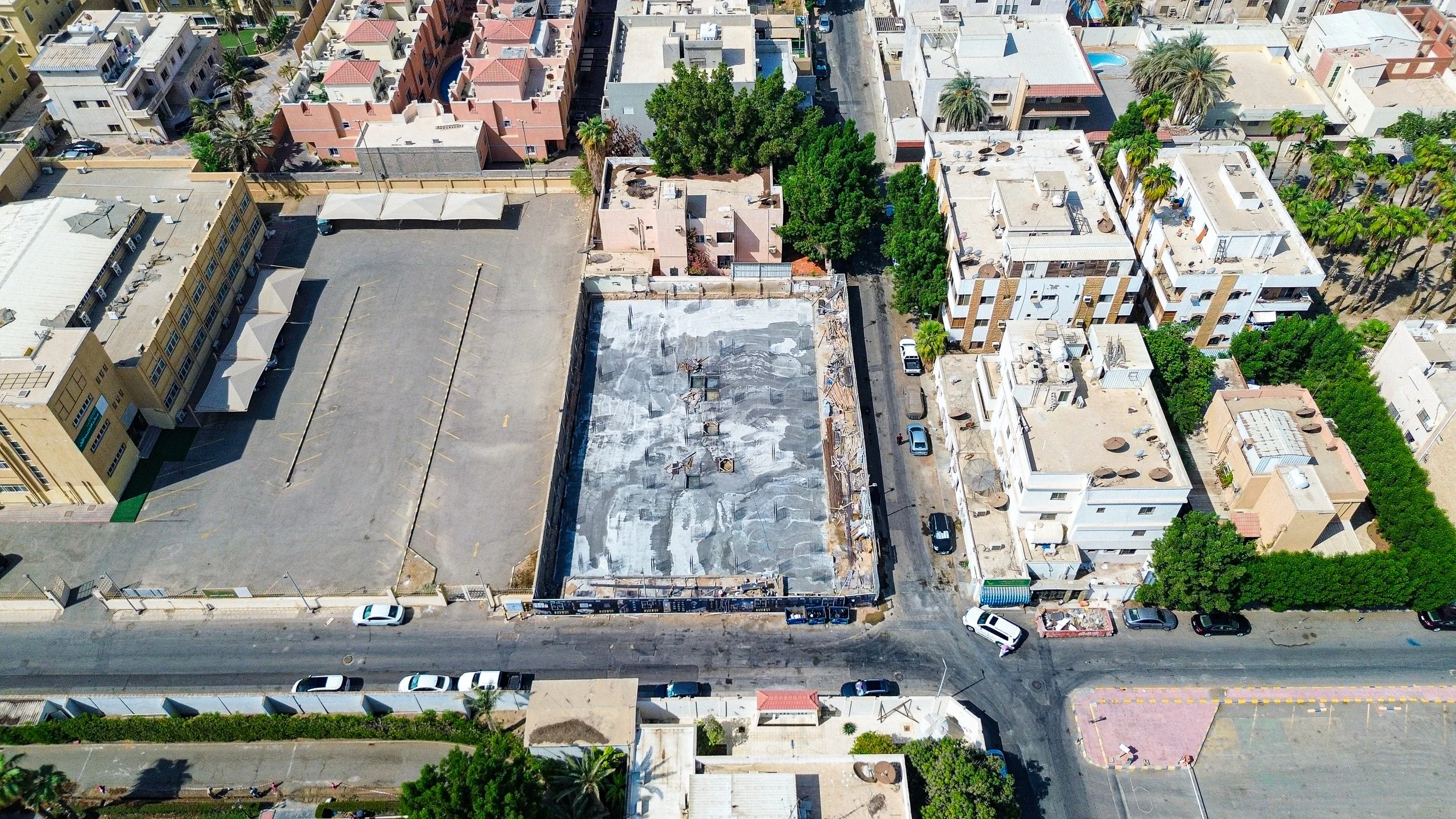

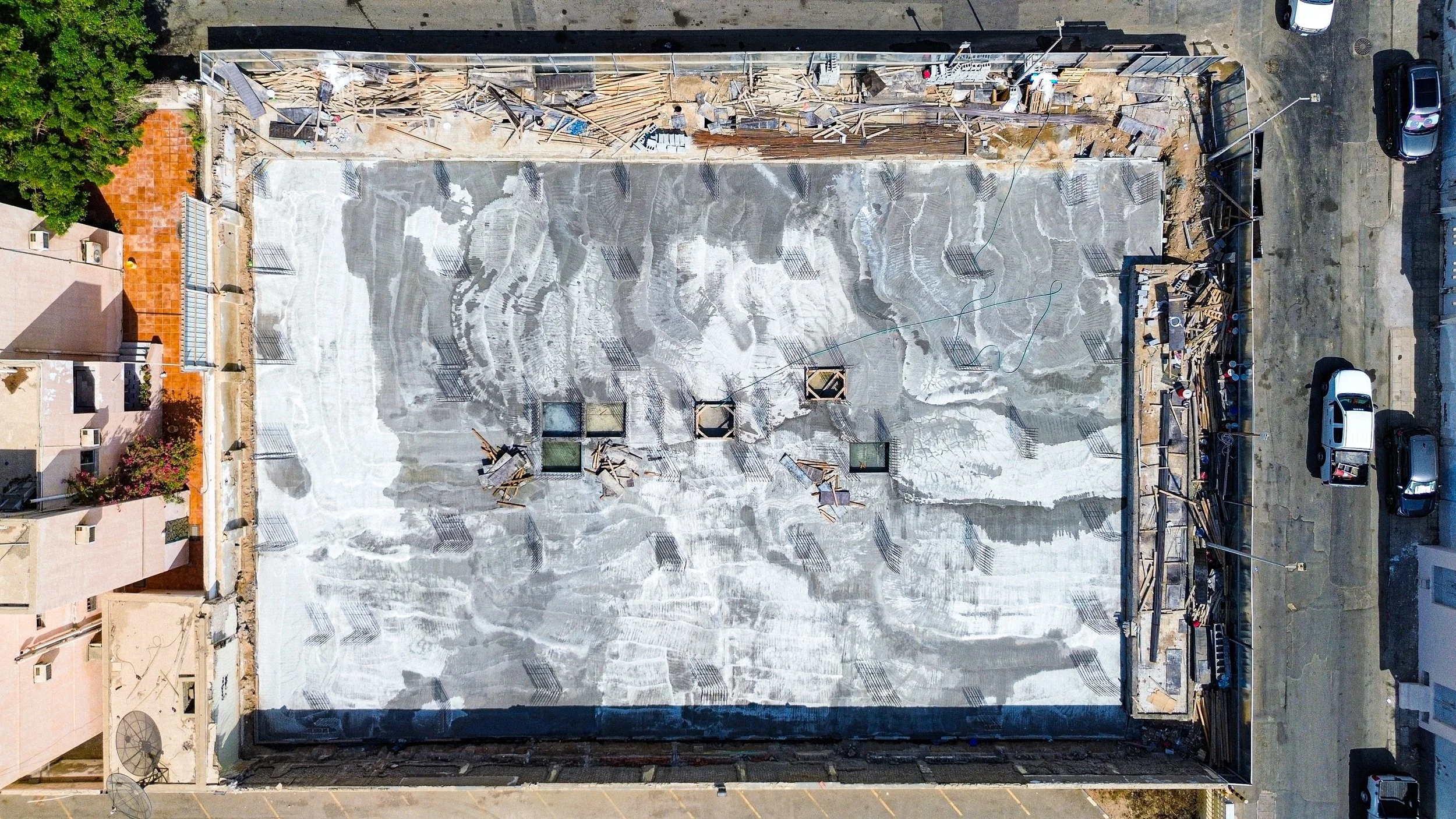

الهيكل الخرساني100%

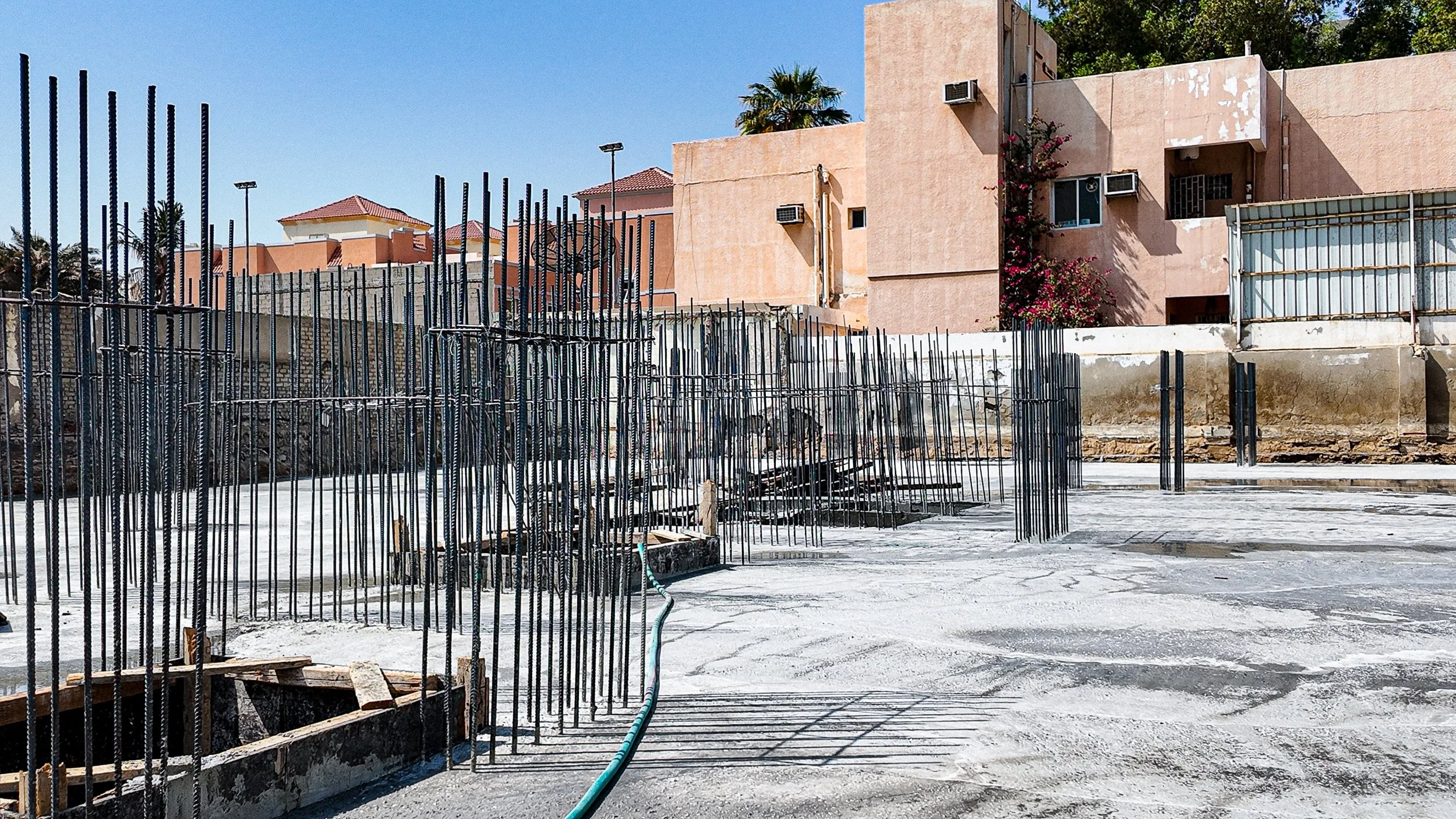

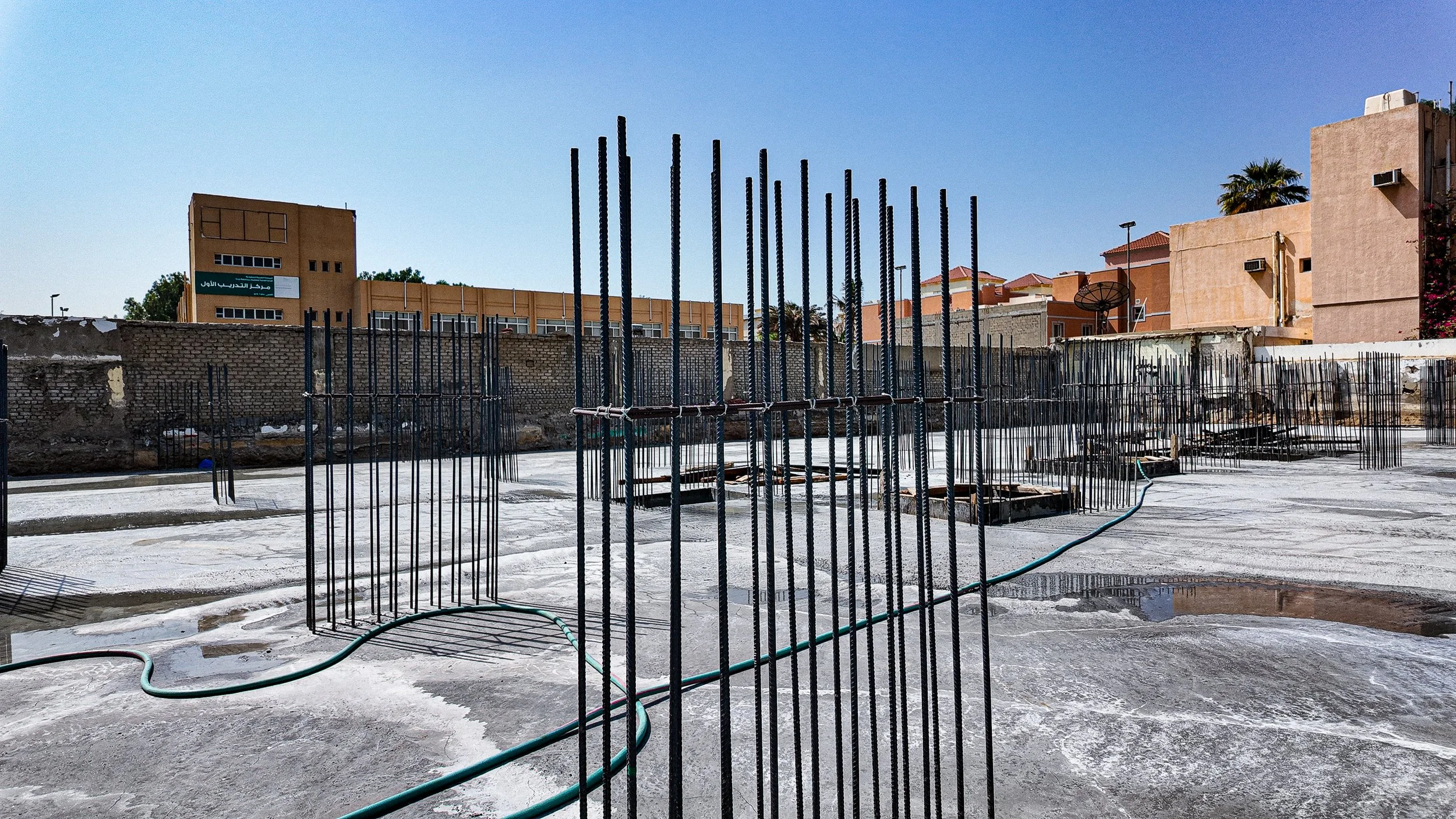

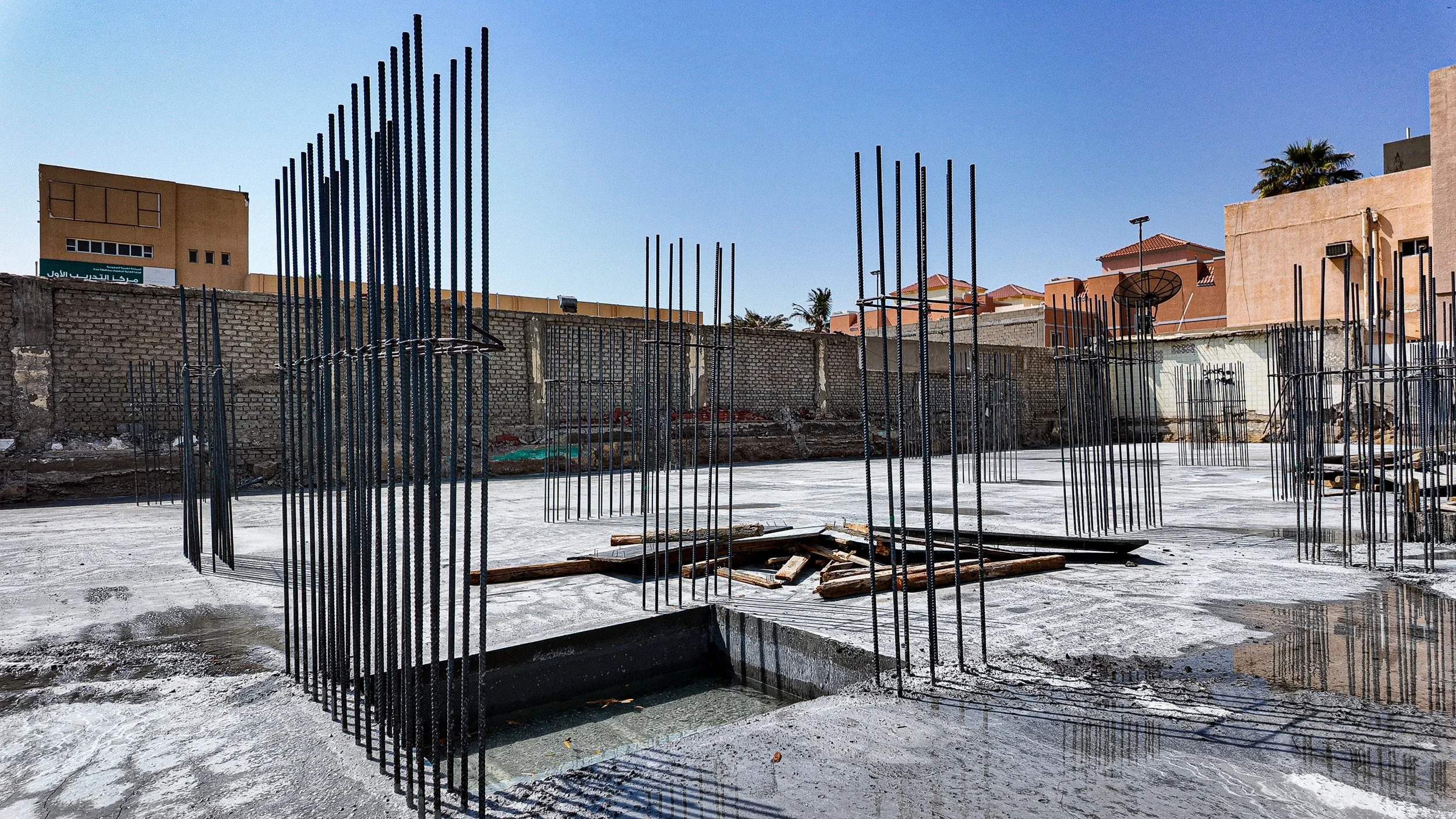

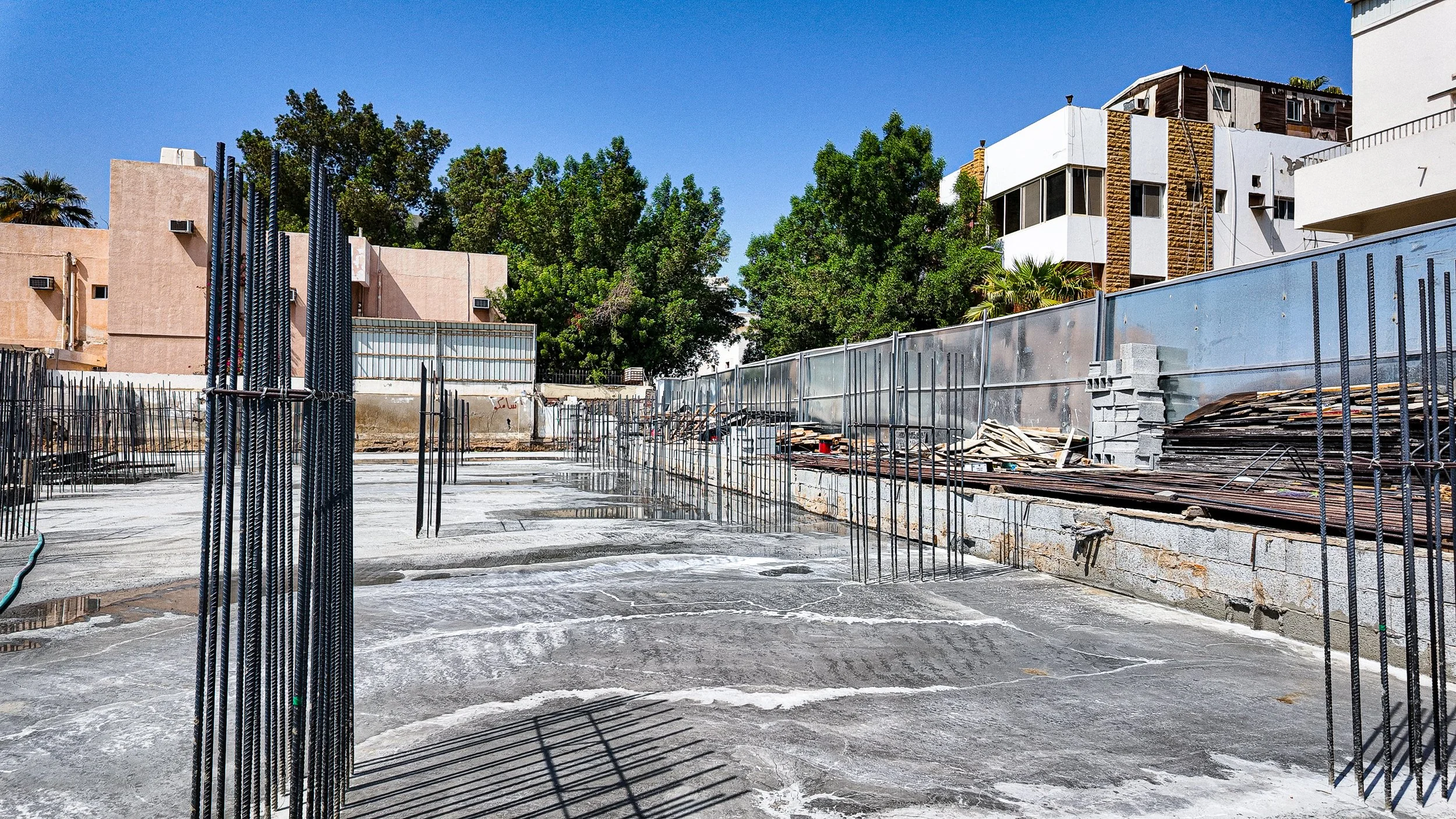

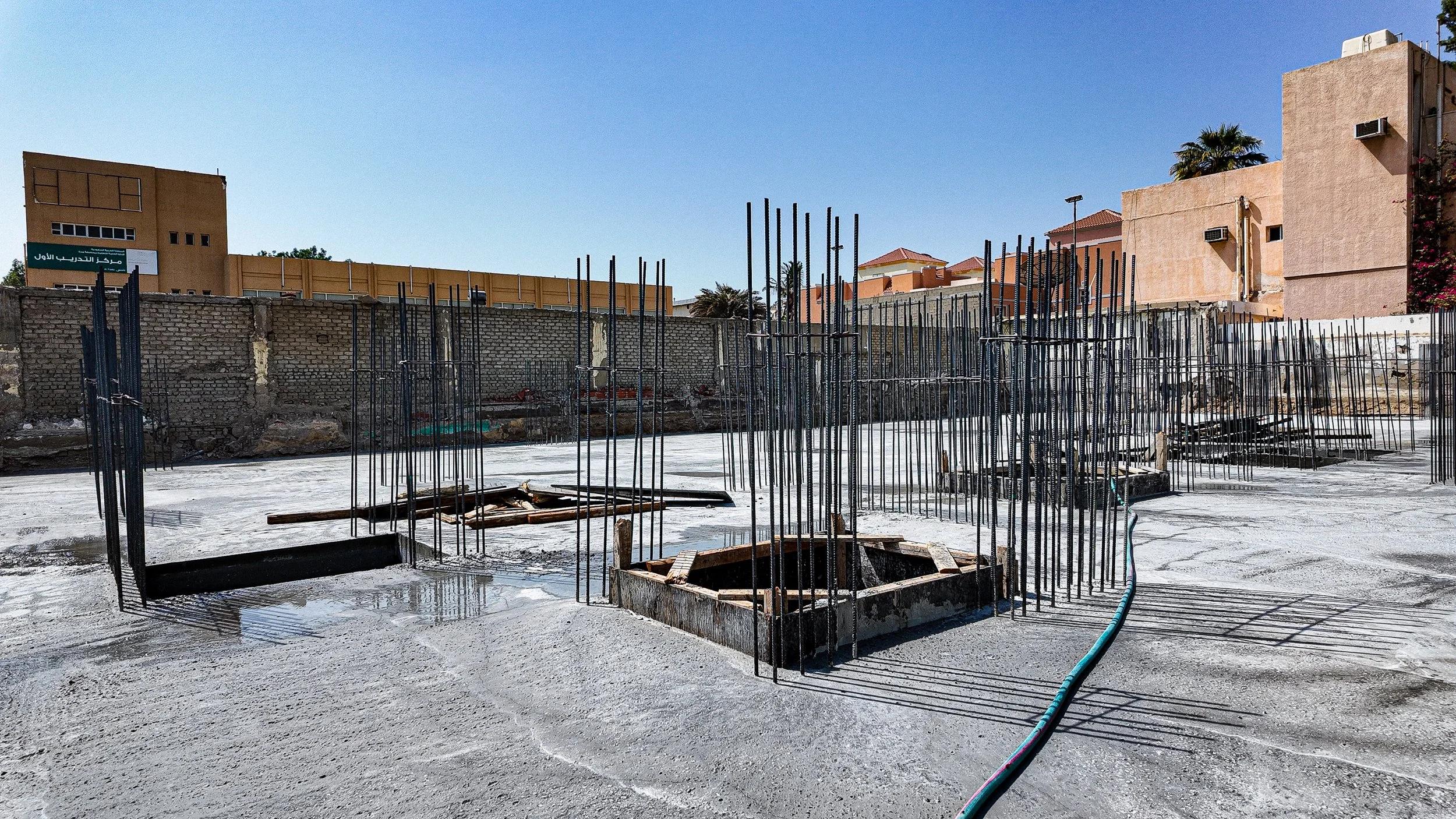

اكتمال صب خرسانة اللبشة المسلحة، وظهور أشاير حديد التسليح للأعمدة الرأسية موزعة حسب المخطط الإنشائي.

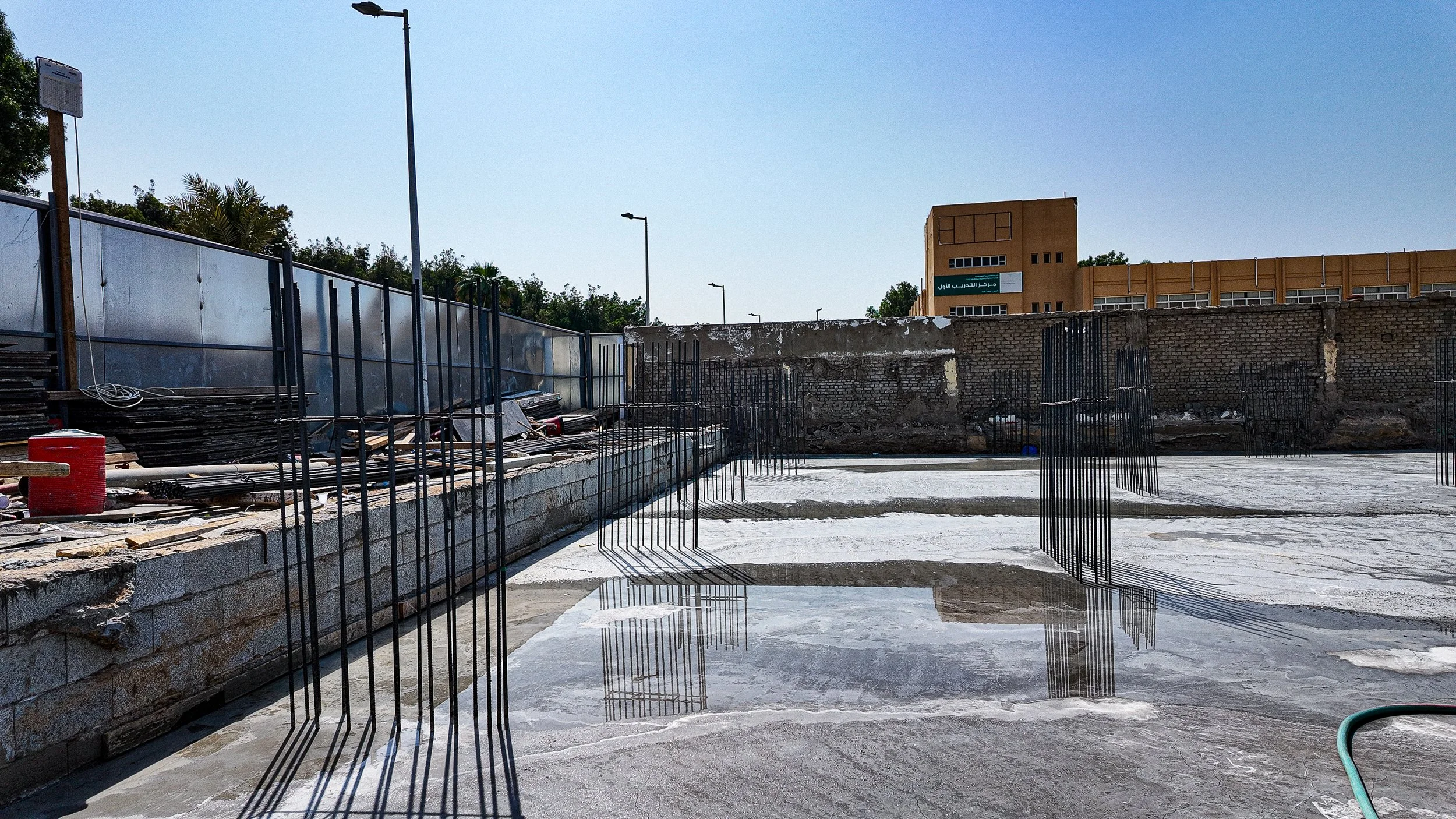

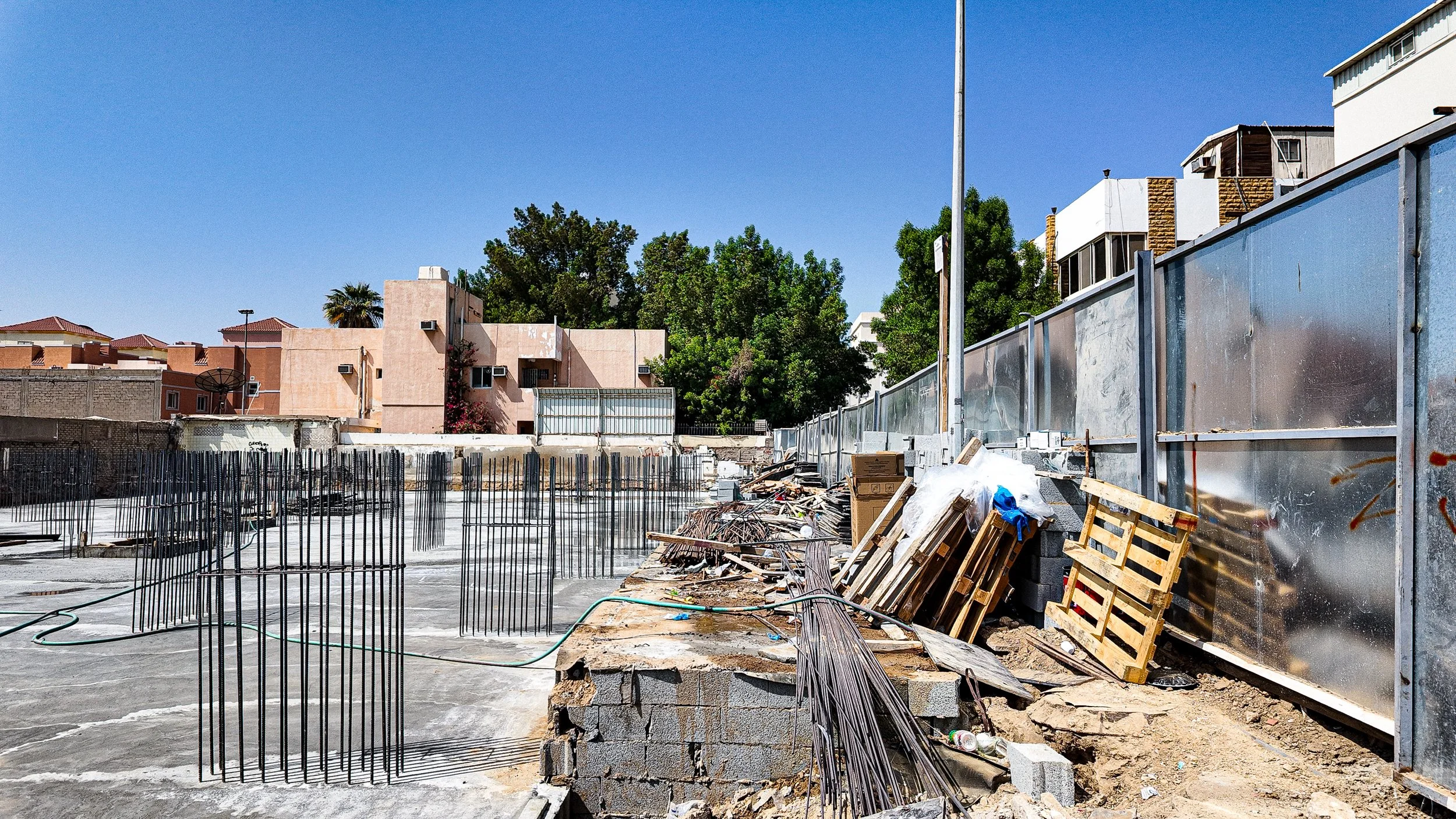

الموقع العام والتشوين95%

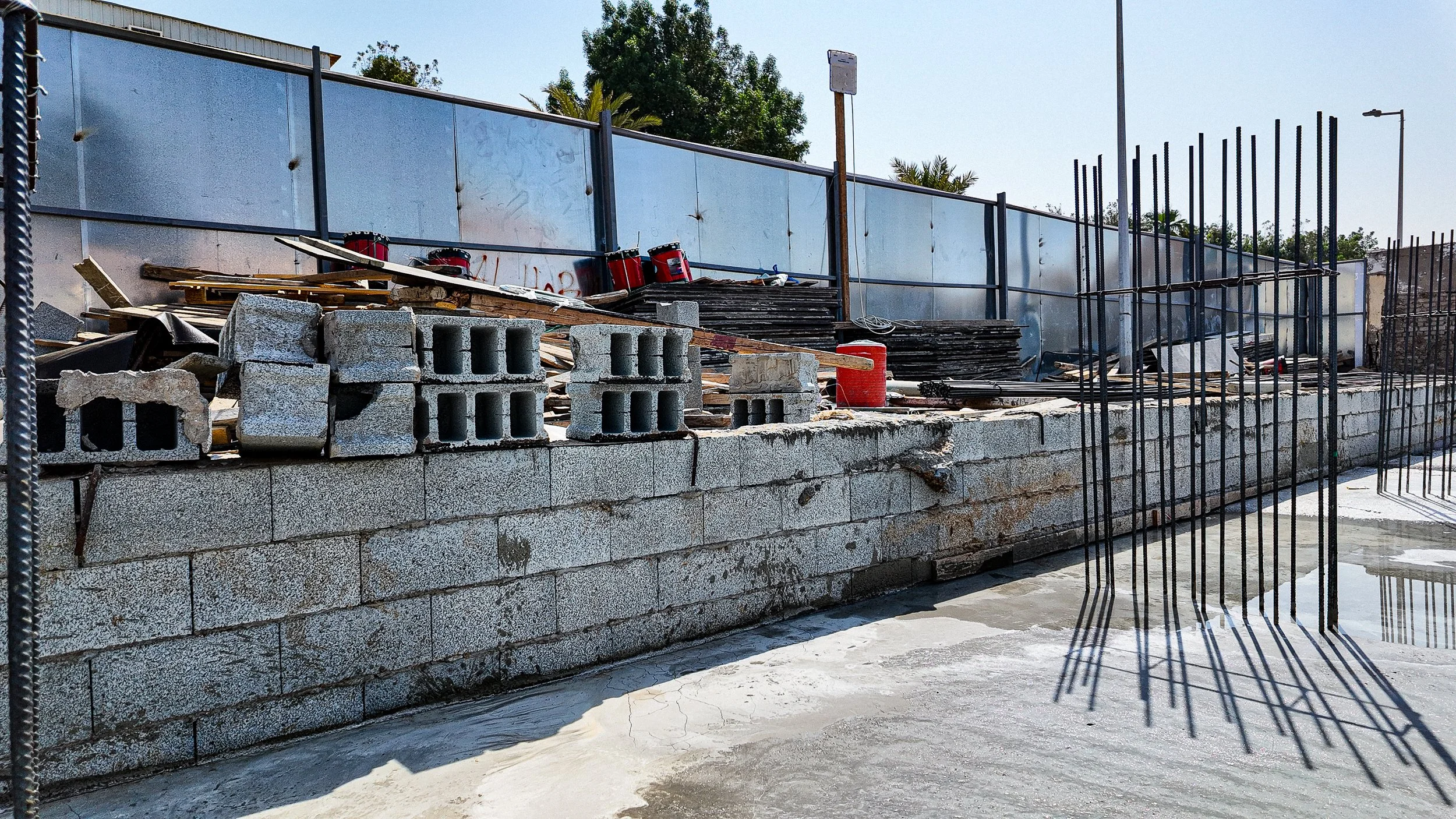

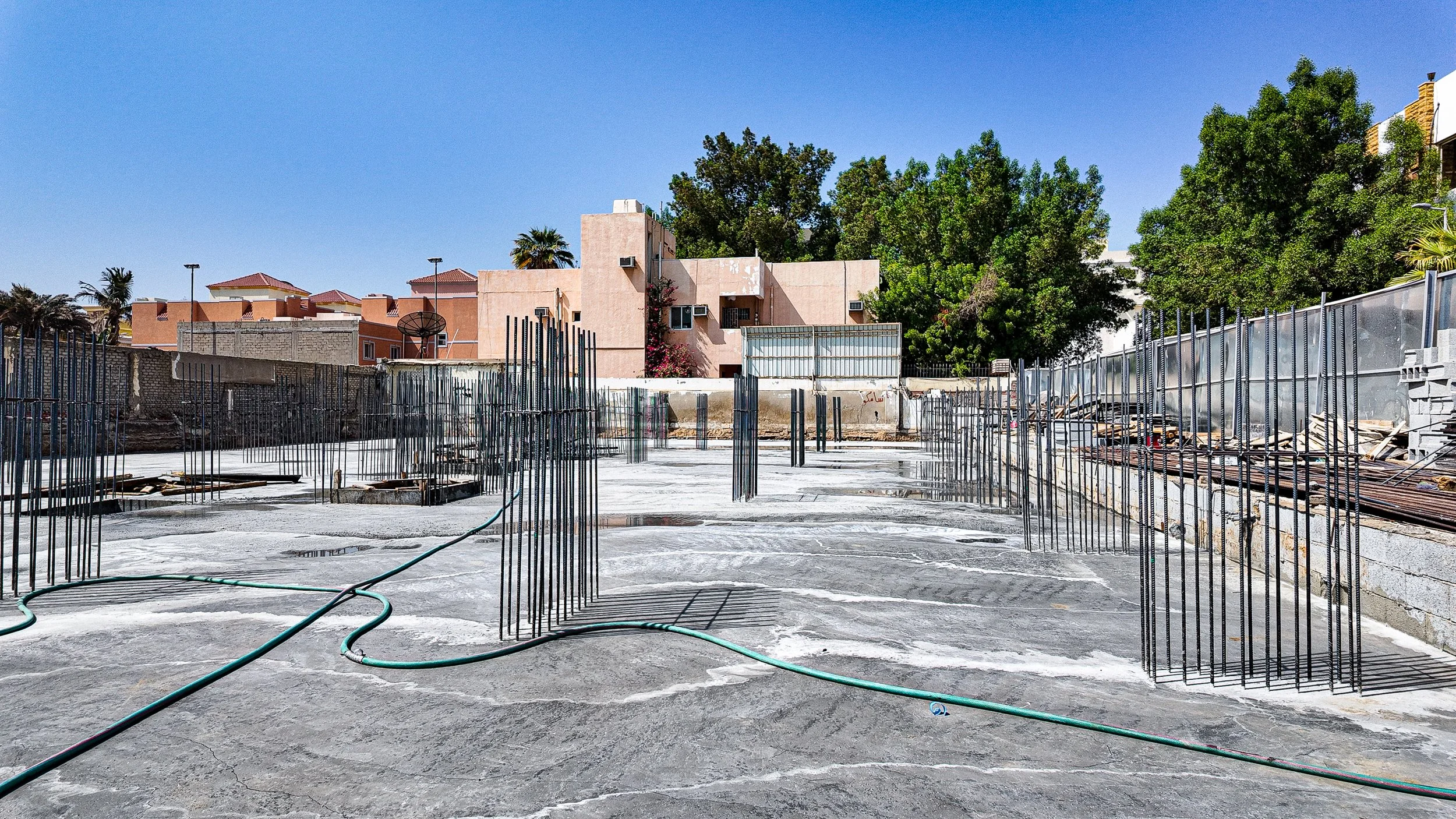

تركيب السور الخارجي المؤقت للموقع، وتشوين كميات من حديد التسليح، الأخشاب، والبلوك الإسمنتي، مع وجود خزان مياه بلاستيكي لاستخدامات الموقع.

أعمال الحفر والردم100%

انتهاء أعمال الحفر بالكامل ووصول المنسوب إلى مستوى صب الأساسات، مع وجود جدران ساندة محيطة بالموقع.

قراءة الإنجاز

رغم أن النسب المسجلة دفترياً هي 0%، إلا أن الواقع البصري يؤكد إنجاز مرحلة الحفر والأساسات (اللبشة)، وهي مرحلة حرجة تمهد للبدء الفوري في أعمدة الدور الأرضي.

مقارنة بالزيارة السابقة

لا توجد زيارة سابقة للمقارنة

المراحل القادمة المتوقعة

نجارة وحدادة أعمدة الدور الأرضي، ثم البدء في أعمال العزل المائي للأساسات.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/5 مكتمل
أعمال الحفرجديد
0%
أعمال الخرساناتجديد
0%
أعمال التشطيبجديد
0%
أعمال الكهرباءجديد
0%
أعمال السباكةجديد
0%

تصوير الدرون

تصوير داخل الموقع

التصور ثلاثي الابعاد

مشاركةتواصل عبر واتساب
