١١ يوليو ٢٠٢٦
١١ يوليو ٢٠٢٦
6%الإنجاز الكلي▲ +4% · مقارنةً بالزيارة السابقة
الفيديو الرئيسي
التقرير الهندسي

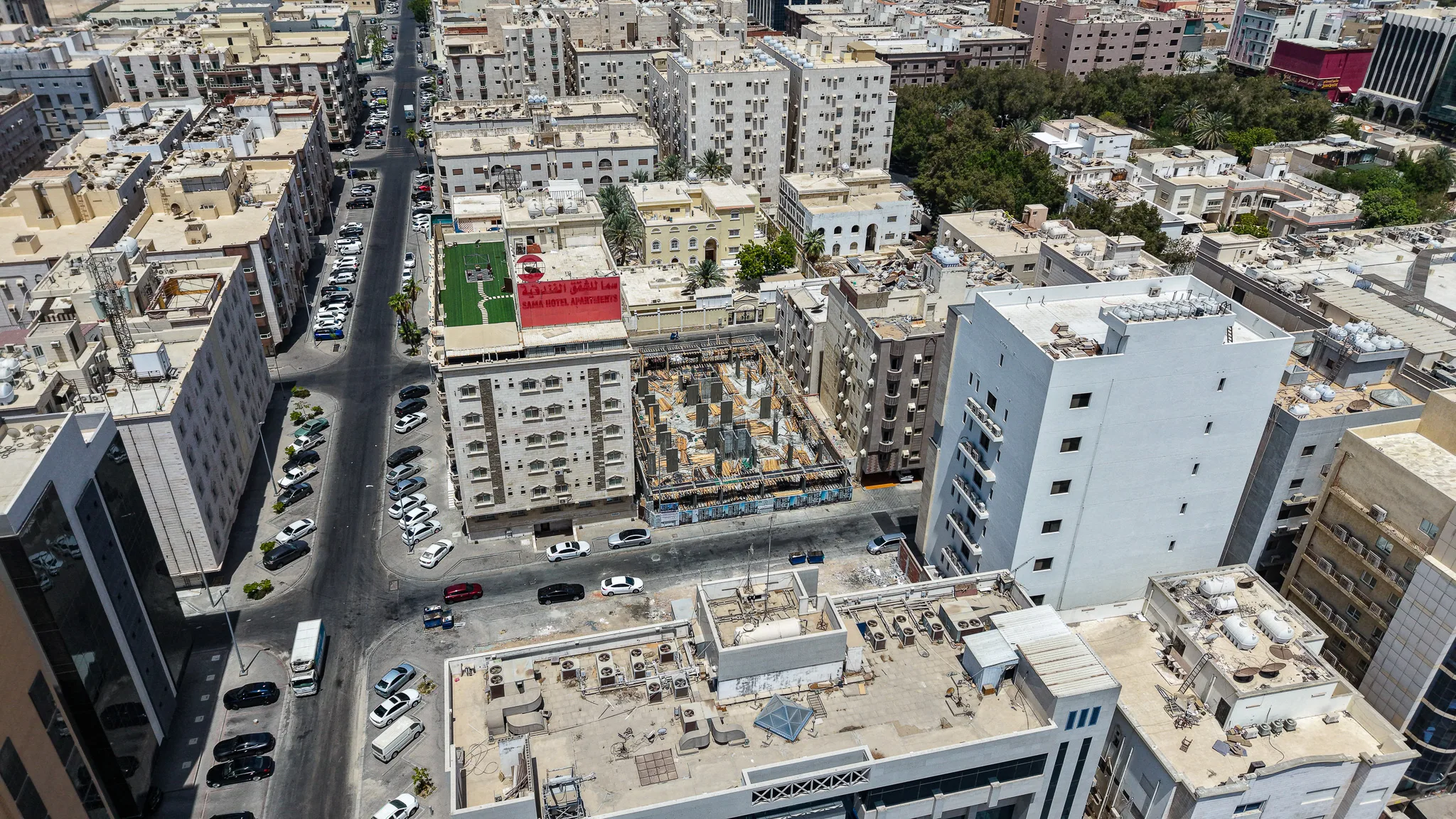

تم الانتقال من مرحلة الأرض الفضاء إلى بدء أعمال الهيكل الخرساني للمبنى، حيث تتركز الأعمال الحالية على تسليح ونجارة الأعمدة والجدران الخرسانية للدور الأرضي بعد الانتهاء من أعمال الأساسات.
التغيّرات المرصودة
الهيكل الخرساني100%

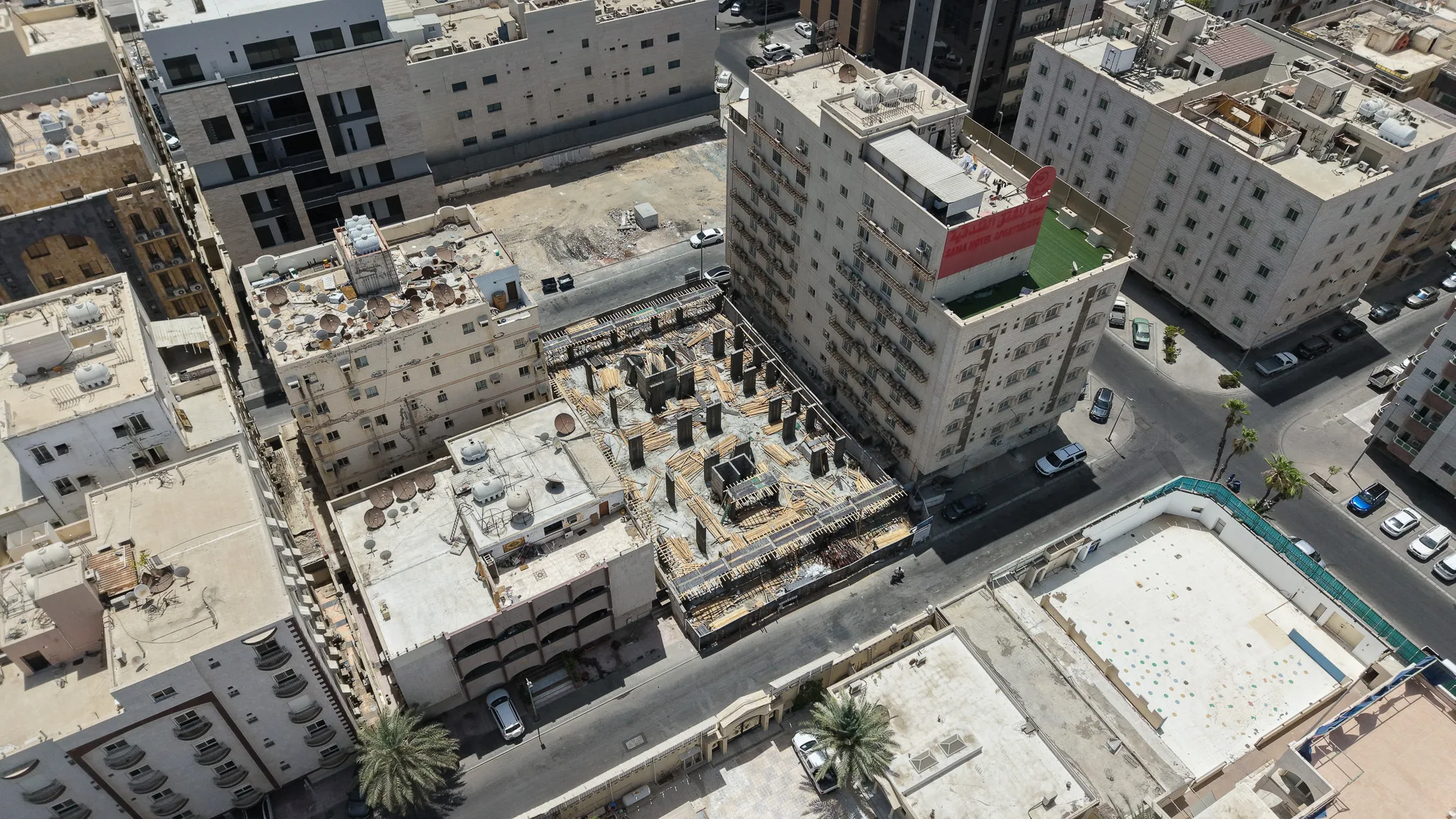

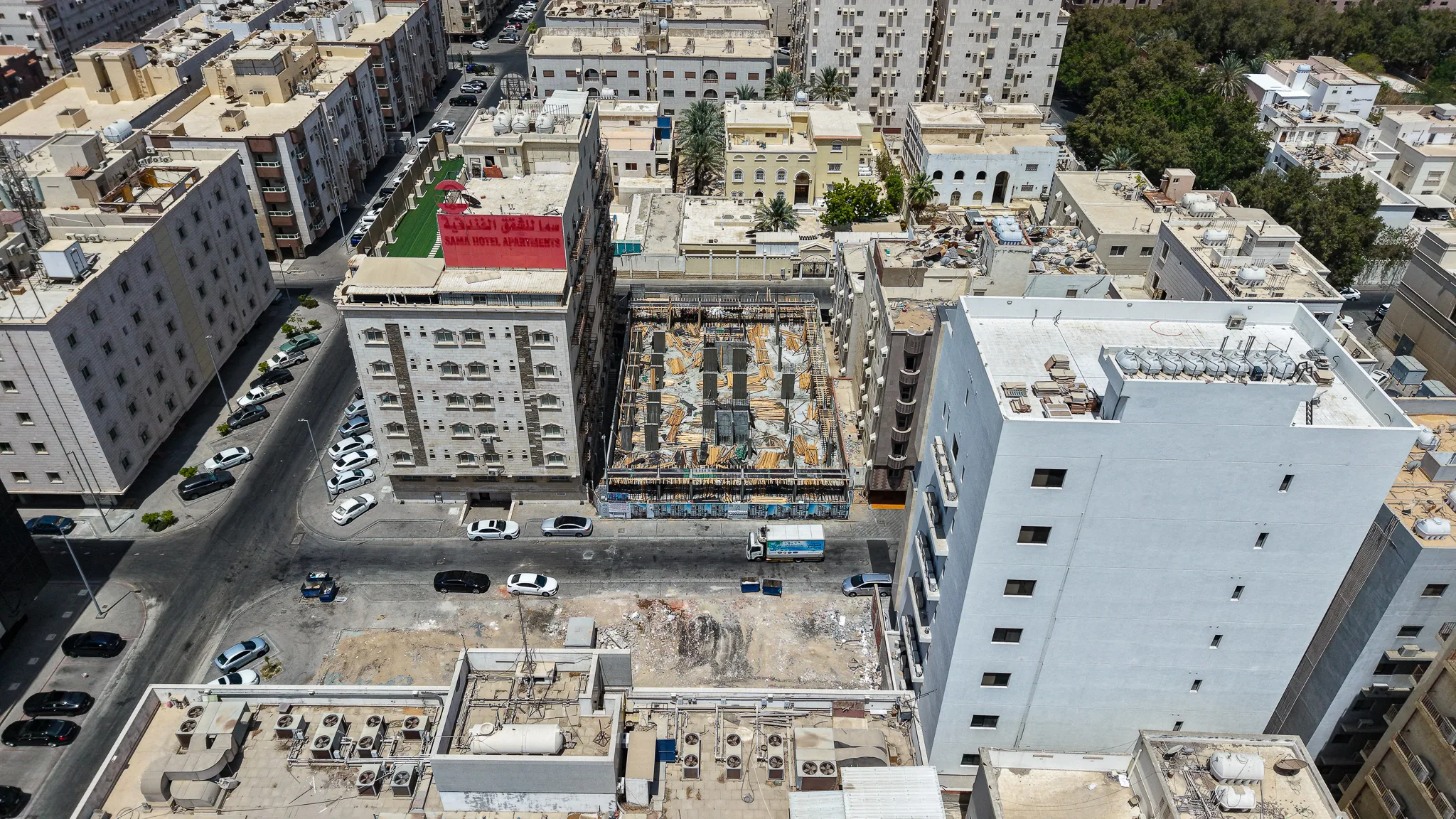

ظهور أعمدة وجدران خرسانية (قص) قيد التنفيذ، مع وجود أعمال نجارة وتسليح مكثفة في كامل مسطح الموقع.

الموقع العام95%
تنظيف الموقع وتجهيزه بالكامل، مع وجود مواد بناء وأخشاب ورافعات صغيرة لتسهيل العمل، وتحديد حدود القسيمة بشكل واضح.
قراءة الإنجاز
تتوافق الصور مع نسبة الـ 5% المسجلة لأعمال الخرسانة، حيث تعكس الصور بداية تشكل الهيكل الرأسي (الأعمدة). كما يظهر تقدم أعمال الحفر والأساسات التي سبقت هذه المرحلة لتصل إلى 25%.
مقارنة بالزيارة السابقة
الفارق جوهري؛ حيث كانت الأرض في الزيارة السابقة فضاء تماماً (أرض بيضاء) دون أي نشاط إنشائي، بينما تظهر الزيارة الحالية اكتمال الأساسات وبدء صب العناصر الرأسية.
المراحل القادمة المتوقعة
صب أعمدة الدور الأرضي، البدء في أعمال نجارة وتسليح سقف الدور الأرضي.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
0/5 مكتملمتوسط ▲ +4%
أعمال الحفر▲ +15%
0%
10% → 25%+15%مقارنةً بالزيارة السابقة
أعمال الخرسانة▲ +5%
0%
0% → 5%+5%مقارنةً بالزيارة السابقة
أعمال التشطيب
0%
0%مقارنةً بالزيارة السابقة
أعمال الكهرباء
0%
0%مقارنةً بالزيارة السابقة
أعمال السباكة
0%
0%مقارنةً بالزيارة السابقة
